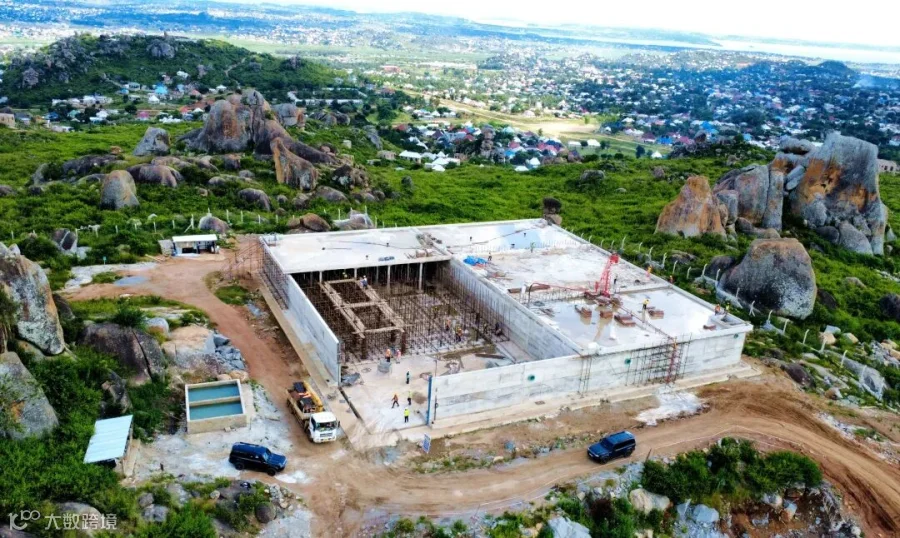

坦桑尼亚姆万扎城市供水项目
坦桑尼亚姆万扎城市供水项目进入全线攻坚、多点突破的关键阶段。其中,基塞萨5000立方米水池、萨瓦3000立方米水池已顺利封顶;布洪瓦10000立方米水池、乌萨加拉1000立方米水池施工进度分别超90%和80%;内亚佐贝、丰吉利亚水池完成底板浇筑,正推进侧墙施工。项目计划于4月实现乌萨加拉水池封顶,5月实现布洪瓦水池封顶。

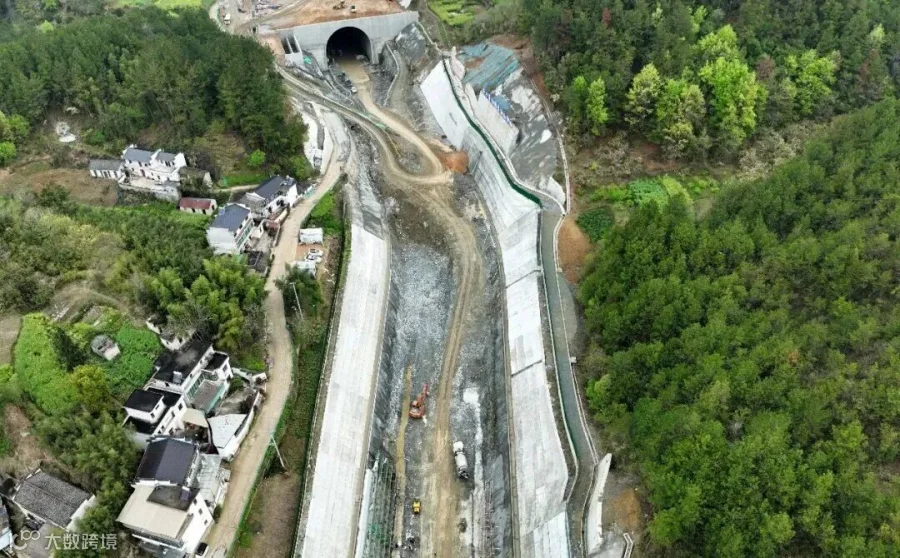

安徽新安江防洪治理工程
新安江施工局聚焦分洪闸金属结构安装、渐变段洞内出渣、钢筋绑扎、仰拱边顶拱混凝土浇筑等节点,同时统筹推进复建桥梁、昌歙县路改桥恢复各项工程,严把质量安全关、优化施工举措,全力推动各节点落地。目前已实现双洞左洞贯通,预计4月份完成分洪闸金属结构安装及渐变段洞内出渣任务。

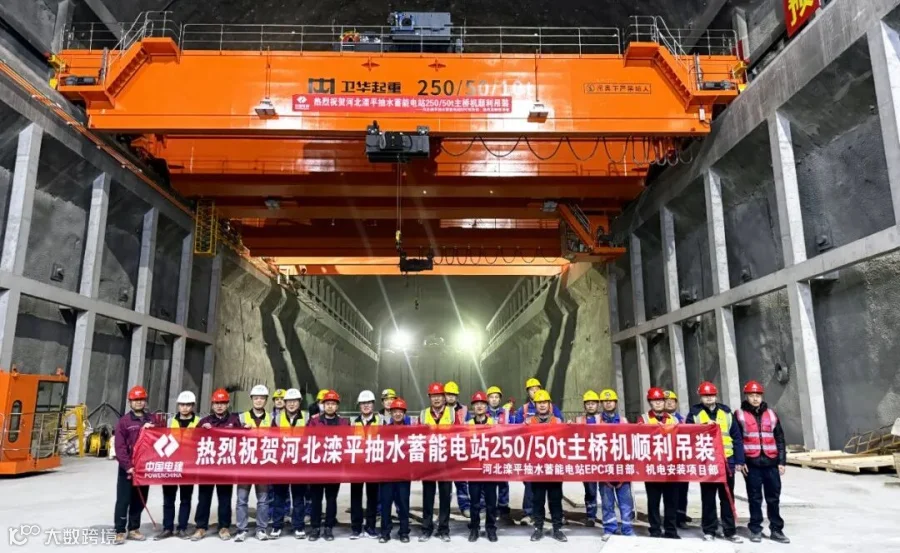

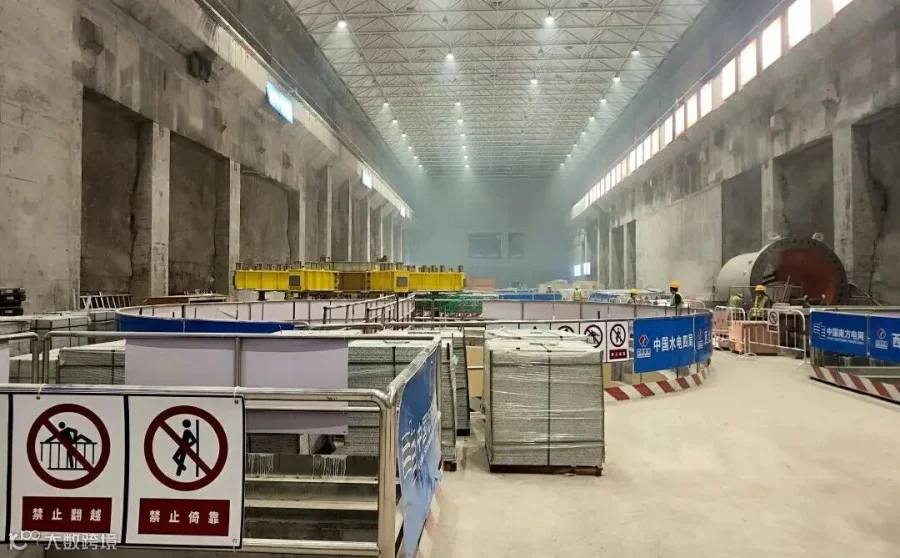

河北滦平抽水蓄能电站
河北滦平抽水蓄能电站项目主厂房内2台250吨桥机顺利完成安装,标志着电站机电安装工程正式拉开帷幕。全体建设者正乘势而上,紧锣密鼓推进两台桥机的接线调试、负荷试验及厂房内预埋工作,并提前谋划1号机组尾水管安装准备,确保年度目标按期高质量完成。

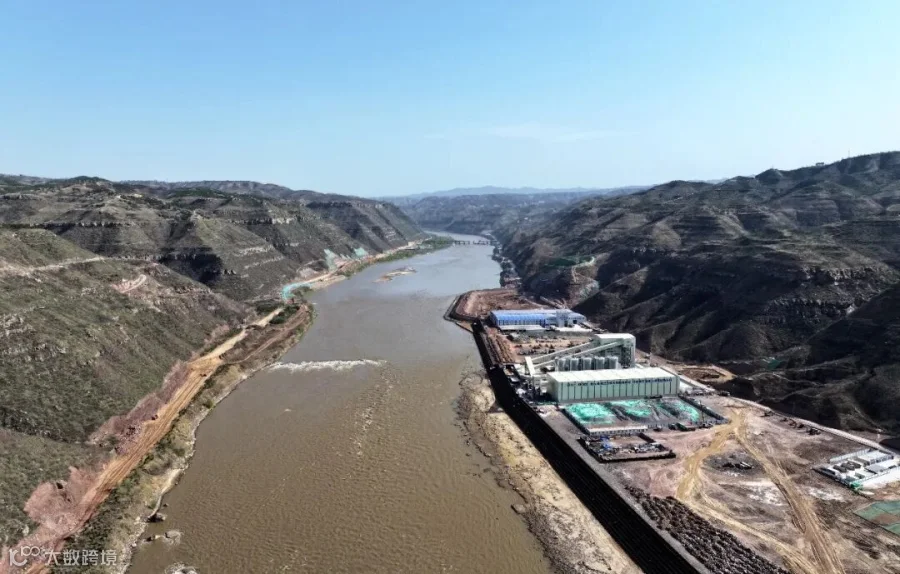

山西黄河古贤水利枢纽工程
黄河古贤水利枢纽左岸岸坡开挖及场内中高线道路工程正式开工,标志着该标段全面进入施工建设阶段。项目建设内容涉及左岸坝肩、电站厂区等区域的边坡开挖支护,灌溉洞、灌浆洞、抗剪洞等隧洞施工,缆机基础建设以及场内多条道路与施工供水管道铺设等。场内中高线道路工程规划建设5号、7号、9号、501号、901号等多条道路,总长度约9.43公里。

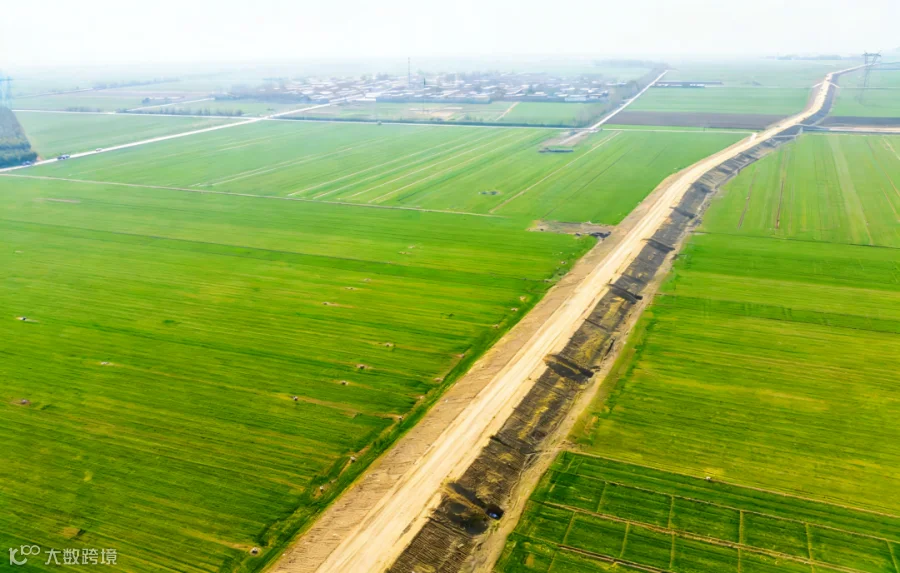

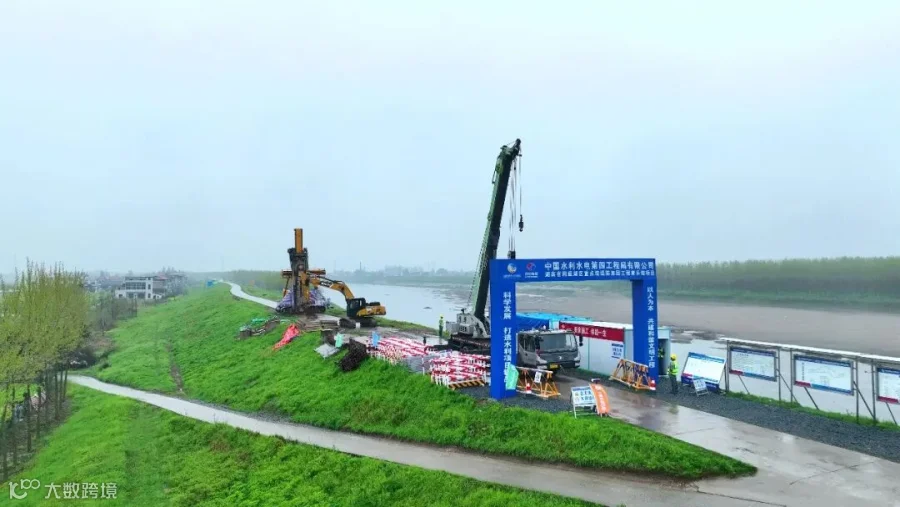

河北唐河治理工程
唐河治理工程(清苑区段)推动项目各关键节点有序推进。目前,涵闸工程主体已基本完成,机电设备安装与精装修调试同步展开;桥梁工程圆满完成主跨吊装任务;堤顶道路建设加速推进,项目整体形象进度稳步向前。

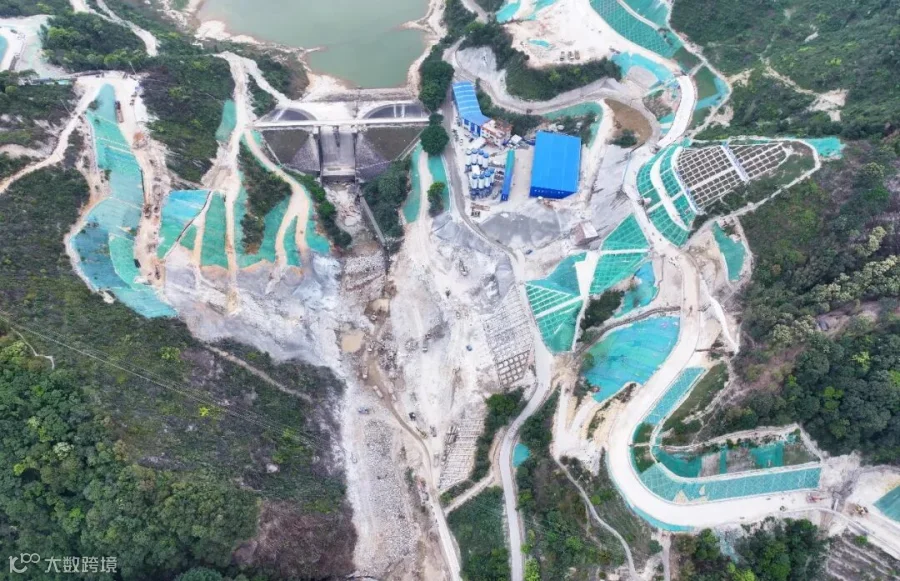

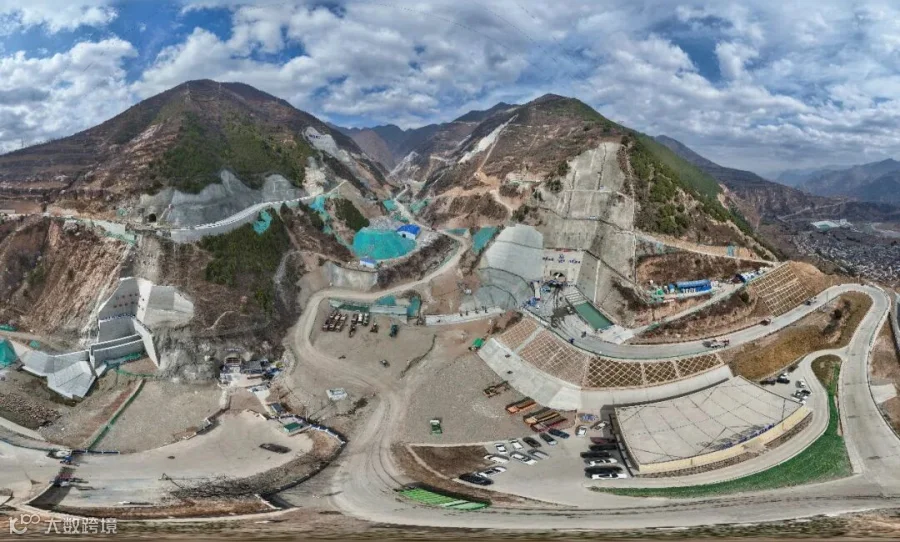

甘肃黄龙抽水蓄能电站
黄龙抽水蓄能项目上下库连接道路工程稳步推进,3号隧道累计掘进445米,4号隧道掘进70米,5号隧道掘进170米;3号永久道路水稳铺设完成560米,上水库北峪沟堆石坝坝肩开挖支护、截水墙混凝土浇筑、交通廊道洞挖,两流水沟堆石坝坝肩开挖及截水墙边坡支护,库盆开挖与边坡支护等重点项目正按计划有序推进、稳步提速。

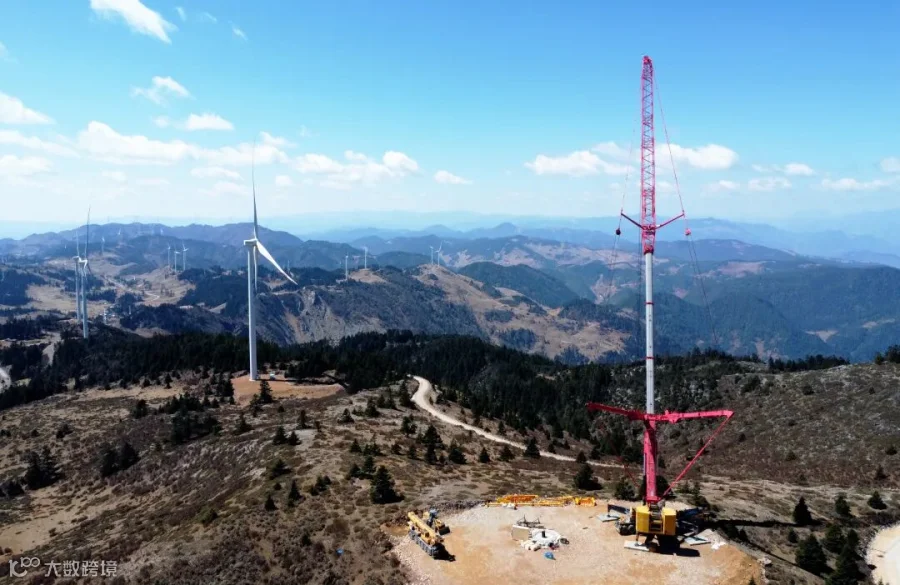

四川凉山盐源风电项目
随着首批风机机舱、轮毂及叶片启动拉运工作,凉山盐源风电项目即将全面进入风机吊装攻坚大干阶段。作为凉山州千万千瓦级风电基地的重要组成部分,此次首批机舱、轮毂及叶片拉运已历时7天。目前,项目铁塔组立工作高效推进,99基铁塔已完成64基组立。
广东肇庆浪江抽水蓄能电站
广东南大水库扩建工程
湖南省洞庭湖区重点垸堤防加固工程育乐垸、安保垸项目
湖南省洞庭湖区重点垸堤防加固二期工程及原二期治理未完工程EPC总承包项目开工仪式在育乐垸、安保垸现场举行,由中国水电四局承建的该标段在全线率先开工。育乐垸位于湖南省益阳市南县,一线堤防总长127.156千米,保护总面积370平方公里。安保垸位于湖南省常德市安乡县,一线堤防总长99.983千米,保护总面积355.31平方公里。
