国际工程索赔 | 工期浮时(Float)在索赔中的真正价值

国际工程索赔 | 工期浮时(Float)在索赔中的真正价值 国际项目创新平台-石化建设分会
2025-09-16
0
导读:“我们或许都听说过‘浮时(float)’这个概念,但是否真正理解它在施工计划中的作用?更进一步地,在工程索赔

“我们或许都听说过‘浮时(float)’这个概念,但是否真正理解它在施工计划中的作用?更进一步地,在工程索赔中,它是否可能成为影响结果的关键因素?”

最近读了一篇由Paul Woodley 先生撰写的文章《Float & Construction Projects: Understanding 'Float' in Scheduling》,它虽然语言简洁,但却深入地梳理了施工进度计划中“浮时”概念的应用逻辑。

注释

Paul Woodley专长于施工进度计划(planning)、延误分析(delay analysis)及工期管理。拥有丰富的项目控制与工程管理经验,尤其聚焦于施工进度安排与Float、关键路径分析等技术工具的实际应用。

这篇文章告诉我们:浮时不只是计划工程师的工具,它也是法律索赔成立与否的判断依据之一。

本文尝试以读书笔记的方式,结合索赔实务做一些延伸思考。

一、什么是浮时?

文章开头提到:

Float represents the amount of time a specific task can be delayed without jeopardising the overall project completion deadline.

浮时,指的是一项任务可以延迟而不影响整体工期的“缓冲时间”。这个定义,其实就已经和我们在索赔中常见的“关键路径延误才可索赔”紧密相关。

作者进一步用“链条”的比喻来说明:

Consider the construction project programme as a chain. Each task is a link, and the critical path is the tightest sequence... Float is the "slack" in the chain for non-critical links.

这个比喻非常形象。关键路径上的任务是“拉紧”的链条,任何延误都将直接拉长整个工期。而非关键路径上的任务,则可以拥有一些“松弛”(slack),这就是浮时。

二、总浮时与自由浮时:别混了

这也是需要特别补充的重点。作者提到两类 float:

Total Float (TF): the time a task can be delayed without delaying the project’s completion date.

Free Float (FF): the time a task can be delayed without affecting the start of the next dependent task.

总浮时从整个项目收尾的角度来看,某个任务最多可以延误多久,而不影响整体完工时间。它关注的是“对总工期有没有影响”

自由浮时更强调任务之间的衔接关系,即该任务的延误不会影响其紧后任务的开始,关注的是“对紧邻下一个任务有没有影响”。

在很多索赔中,承包商提交的分析报告只是指出“有延误”,却未能清楚地说明:

● 延误的是关键路径吗?

● 延误是否用尽了浮时?

● 该任务本身是否原本就有 float 可用?

这些问题都要靠 Total Float 和 Free Float 来判断。

三、一图看懂Total Float和Free Float

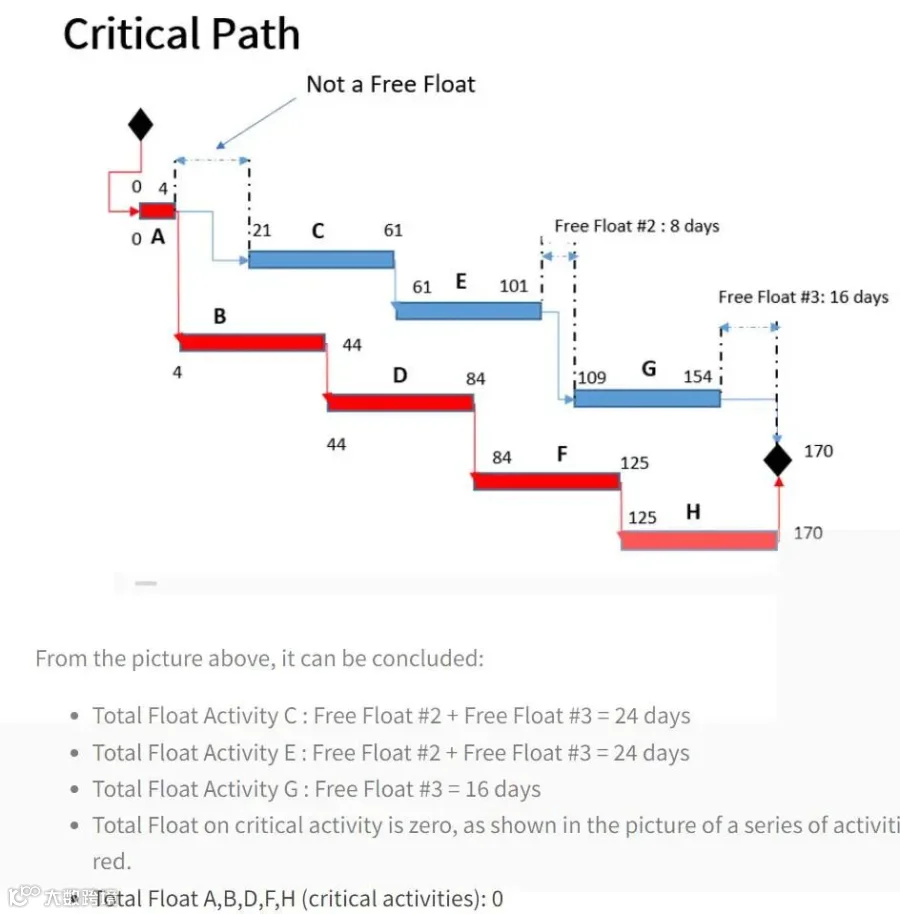

1.Total Float示意图及计算方法

2.Free Float示意图

图片来源链接:

https://www.primaverareader.com/what-is-free-float-total-float-lag-in-cpm/

实际索赔中,在浮时范围内的延误,一般不能主张工期索赔;而超过浮时,就要看是否影响关键路径。

四、为什么浮时概念对索赔如此关键?

Paul 在文末提到:

Understanding float supports better communication between stakeholders and avoids unnecessary panic over tasks that do not immediately impact deadlines.

这句话换个角度说,就是:如果承包商或业主都不理解 float,可能会:

● 把不影响工期的任务当作“工期风险”大惊小怪;

● 或者在索赔中混淆因果关系,无法证明延误是否真实影响了完工时间。

而索赔报告中得延误分析之所以强调浮时计算,就是因为它和“因果链条”密切相关。只有证明了因、果、路径、影响,才能站得住索赔的脚。

五、小结:学计划,不只是工程师的事

法律人、索赔顾问、商务经理、项目经理,都应该了解基本的 float 概念和关键路径逻辑。否则,不仅无法判断自己是否有索赔权,更容易被对方混淆逻辑、失去应有权益。

Paul 老师的这篇文章,是入门 float 思维很好的入门课。

如你也有计划管理与索赔实务方面的见解,欢迎留言交流。

部分图片来源于网络。

以下为原文链接。

【声明】内容源于网络
0
0
国际项目创新平台-石化建设分会
中国国际项目管理协同创新平台发起单位由重点企业、大学和科研单位、金融单位等组成,帮助 “一带一路”沿线国家的工业、基础设施等建设。石化建设分会,是2007年在民政部注册的非盈利社团机构。
内容 397
粉丝 0
国际项目创新平台-石化建设分会 中国国际项目管理协同创新平台发起单位由重点企业、大学和科研单位、金融单位等组成,帮助 “一带一路”沿线国家的工业、基础设施等建设。石化建设分会,是2007年在民政部注册的非盈利社团机构。
总阅读183
粉丝0
内容397
