管道、钢结构防腐施工过程中发生的补口工作如何计价问题是大家经常遇到的问题,下面结合《石油化工安装工程预算定额》(2019版)及石化定额有关资料对管道、钢结构补口的计价问题做一个简单交流。
在实际施工过程中,管道采用的抛喷射除锈,管道两端焊缝预留位置也会除锈,因管道焊接施工需要,将管道两端焊接部位不进行涂刷作业,待安装检测试压完成后方可进行防腐作业,然而焊缝两侧位置需要重新进行动力工具除锈。该部分的二次除锈属于正常施工组织发生的二次除锈,工程量另行计算,按照现场业主、监理的确认单上的锈蚀级别执行定额动力工具除锈相应项目。
二.钢结构的防腐补口

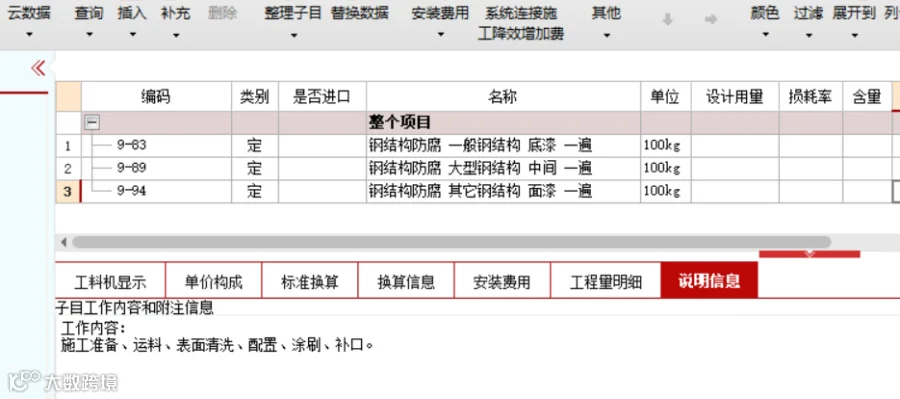

1.钢结构所有防腐工作均由一家防腐施工单位完成,即钢结构防腐、补口由同一家施工单位完成的,不计补口费用。因钢结构防腐工作定额子目工作内容已包含补口工作。
2.钢结构防腐工作由两家防腐施工单位完成,即钢结构防腐由一家施工单位完成(一般为钢结构生产厂家),补口由另一家施工单位完成(一般为钢结构安装单位)的,安装单位另计补口费用。
施工单位只发生现场钢结构防腐补口时,焊口除锈执行第一章除锈项目,底漆、中间漆、面漆依据甲乙双方认可的施工遍数执行补口定额项目,工程量按补口部位重量计算。现场底漆防腐补口定额项目适用于仅作补口施工的项目。按石化定额站有关解释:“工程量可参照该部位钢结构占钢结构总重量的比例来计算。”这个说法的前提是甲乙双方对补口部位占钢结构总重量的比例在施工合同中进行了约定,或者双方对补口部位占钢结构总重量的比例协商达成了一致意见。

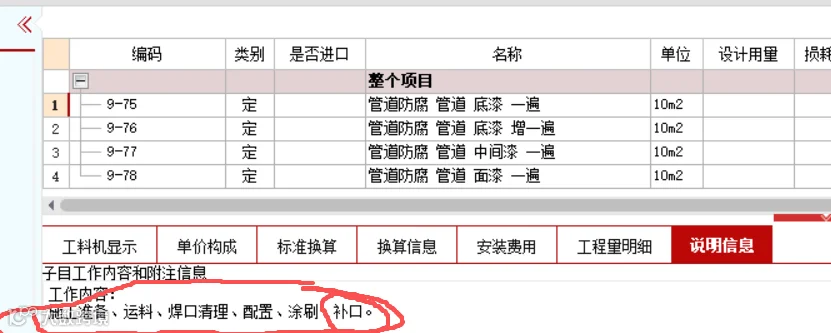

1.管道所有防腐工作均由一家防腐施工单位完成,即管道防腐、补口由同一家施工单位完成的,不计补口费用。因管道防腐工作定额子目工作内容已包含补口工作。见下面截图:
2.管道防腐工作由两家防腐施工单位完成,即管道防腐由一家施工单位完成(一般为管道集中防腐单位),补口由另一家施工单位完成(一般为管道安装单位)的,安装单位另计补口费用。
3.定额防腐工程量计算规则为管道延长米,即包含了管件,管件防腐不单独计算。但是施工单位只对管件防腐,不做直管防腐,执行管道防腐相应定额项目,人工费乘以1.2的零星降效系数。
4.管道带3PE防腐进场,施工单位安装完成后进行焊口聚烯烃胶带缠绕防腐补口和管件聚烯烃胶带缠绕防腐的,焊口部位补口执行管道聚乙烯收缩带补口子目,管件聚乙烯收缩带补口执行管道聚乙烯收缩带补口定额项目,人工费乘以1.2的零星降效系数。
注:以上交流内容仅适用于《中国石化安装工程预算定额》(2019版),其他省市定额的有关防腐补口不适用以上内容,请按省市定额有关规定执行。
说明:由于作者水平所限,错漏之处请批评指正。凡作者观点与官方文件不一致的,均以官方文件为准。
作者简介:崔树森,高级工程师、一级造价师、一级建造师。
