EPCEngineering, Procurement, Construction)项目的核心是 “功能交付”和 “总价包干”,其算账逻辑从传统的 “按图计量、按实结算”转变为 “按约锁定、绩效付费”

EPC项目量身定制可直接用于方案设计承诺、招标边界锁定、最终性能验收的关键技术体系。

EPC项目算账底层逻辑

核心公式:

EPC合同总价 = 固定基础价格 + 绩效奖惩浮动

其中,固定基础价格对应满足 “最低功能与技术标准”的造价;绩效奖惩浮动则与一系列 “高阶性能与运营指标”直接挂钩。

技术三个层级:

1.约束性参数(Compliance Parameters

必须满足的强制性标准,是付款的门槛。不满足则构成违约。

2.经济性参数(Economic Parameters

直接影响项目全生命周期成本(LCC)的设计与设备选型参数,是总价包干的基础

3.绩效性参数(Performance Parameters

项目最终交付能力的量化指标,是结算奖惩和验收的核心依据

EPC项目关键技术体系(分阶段应用)

第一阶段:方案设计与投标承诺参数(用于锁定范围与基准)

此阶段参数用于定义项目的“功能范围”和“技术基准”,是报价和方案竞争的核心。

类别

参数名称与定义

要求与指标示例(以一座污水处理厂EPC为例)

对应算账逻辑

1. 产出物能力与规模

设计处理规模

日均处理量:50,000 m³/d;峰值处理系数:1.3

固定总价的核心边界。超出此范围的设计变更将触发调价机制。


最终产出物标准

出水水质:稳定达到《城镇污水处理厂污染物排放标准》一级A标准。

最核心的绩效门槛。是项目合法运营和获得污水处理费的前提。

2. 关键工艺与设备水平

核心工艺路线

采用“AAO+深度处理(高效沉淀池+反硝化深床滤池)”工艺。

决定了项目大部分投资成本(设备采购、土建)和技术风险。


关键设备性能保证值

• 鼓风机:单机效率≥85%,供气量可调范围40%-100%
• 水泵:设计点效率≥82%
• 膜组件:通量≥XX LMH,预期寿命≥5年。

将设备供应商的承诺转化为EPC总包商的承诺。是保证长期运行经济性的基础。

3. 全生命周期成本关键设计

吨水能耗设计值

吨水处理综合电耗 ≤ 0.30 kWh/m³(在额定进水水质和水量下)。

直接挂钩运营成本。投标时需承诺,超耗部分将从运营费中扣罚或由总包商承担。


药耗设计值

吨水PAC(聚合氯化铝)消耗量 ≤   XX g/m³;吨水碳源(乙酸钠)消耗量 ≤ YY g/m³。



关键材料设计寿命

水下设备防腐等级IP68,关键钢结构防腐寿命≥15年,混凝土结构设计使用年限50年。

隐含了未来大修周期和成本,是评估总包商选用材料等级和施工质量的依据。

第二阶段:招标合同锁定参数(用于明确验收与支付节点)

此阶段参数将写入合同技术附件,是按约算钱的“约”的具体化,必须可测量、可验证。

类别

参数名称与定义

测试/验收方法与标准

对应算账逻辑(支付与奖惩条件)

1. 性能考核验收参数

72/720小时可靠性运行考核

在进水水质、水量达到设计值的80%-120%范围内,连续稳定运行72小时(或720小时),出水水质达标率100%

最终竣工付款(通常占合同总价的10%-15%)的先决条件。不通过则无法获得此笔款项,并需整改直至通过。


最大处理能力测试

在峰值流量(65,000 m³/d)下持续运行24小时,所有设备运行正常,出水关键指标达标。

验证设计余量和系统抗冲击能力,是性能保证的一部分。


噪声与臭气排放

厂界噪声≤55 dB(A);主要构筑物周边HS浓度<0.06 mg/m³。

环保验收的关键,不达标将导致项目无法通过政府环保验收,构成根本违约。

2. 经济性考核参数

吨水电耗考核

在通过性能考核的同期,由双方认可的第三方计量仪表记录总耗电量,计算得出实际吨水电耗。

与“设计值”对比。若实际值优于设计值,可按约定给予奖励;若劣于设计值,则按超出部分的电费成本进行扣罚,扣罚可延续至运营保期内。


吨水药耗考核

同上,对PAC、碳源等主要药剂进行计量和核算。


3. 完工与移交参数

竣工资料完整性

提交符合规范及合同要求的全部竣工图、操作维护手册、设备清单、质保文件等。

支付竣工资料提交款项的条件(通常占合同价的2%-5%)。


备品备件与专用工具

按合同清单足额移交,且质量合格。



培训完成确认

业主操作人员通过书面和实操考核,签署培训完成确认书。


第三阶段:运营质保考核(用于最终履约清算)

此阶段参数用于验证项目长期稳定性和EPC总包商的设计、采购、施工整体质量。

类别

参数名称与定义

测试/验收方法与标准

对应算账逻辑

1. 质保期性能参数

出水水质全年达标率

在质保期(通常1-2年)内,环保在线监测数据显示,出水主要指标(COD, NH3-N, TP, TN)全年达标率≥95%

扣留质保金(通常为合同价的5%-10%)释放的条件。若达标率低于约定值(如95%),将按比例扣罚质保金。


设备故障率与可用率

关键设备(鼓风机、水泵、脱水机、自控系统)非计划停机时间累计不超过XX小时/年,系统整体可用率≥98%


2. 长期经济性验证参数

年度运营成本审计

在质保期内,由业主或第三方审计年度实际发生的电费、药费、维修费。

可与投标时承诺的年度运营成本预算进行对比。若实际成本显著超出且非业主原因,可能触发额外的性能担保索赔。

3. 最终移交状态参数

设备完好率

质保期结束时,所有设备处于良好工作状态,无影响长期运行的缺陷。

最终完成项目闭环,释放所有合同责任的依据。

EPC项目关键技术应用指引表

项目阶段

核心目的

关键参数聚焦点

在招标文件/合同中的表述示例

方案设计/投标

定义需求,形成报价基础

产出标准、工艺路线、核心设备规格、LCC关键指标

“投标人须承诺其方案出水水质满足一级A标准,吨水电耗不高于0.30 kWh/m³,并以此作为其报价基础。”

合同谈判/签订

将方案承诺转化为可验证、可追责的合同条款

性能测试程序、考核标准、测量方法、奖惩公式

“性能考核验收合格后支付合同价款的15%。吨水电耗每优于设计值0.01 kWh/m³,奖励XX万元;每劣于0.01 kWh/m³,扣罚YY万元,从结算款中扣除。”

竣工验收

证明项目已按“约”建成

72小时连续运行达标报告、最大能力测试报告、竣工资料清单

“承包人取得双方签署的《性能考核验收合格证书》是申请支付竣工结算尾款的前提条件。”

质保期结束

证明项目长期稳定运行,释放质保责任

年度运行报告、环保监测数据、设备维护记录

“在质保期届满且无未处理缺陷责任时,发包人在收到申请后28天内退还剩余质量保证金。”

EPC项目的“按约算钱”

“约”就是这份层层递进、环环相扣的关键技术体系。它从设计承诺开始,贯穿设备采购、施工安装、调试运行,最终以长期稳定达产的绩效数据收尾。

“算钱”的每一个节点(预付款、进度款、竣工款、质保金)都与这些参数的验证结果直接挂钩

EPC项目 “按约算钱”的具体机制,是一套将技术性能、时间进度、财务支付和风险分配精密耦合的合同管理体系。

其核心不再是“干了多少活,给多少钱”,而是 “达到了什么标准,才给多少钱;超出标准有奖,低于标准要罚”

EPC项目“按约算钱”核心机制

该机制围绕 “一个总价、两类节点、三重考核、四重支付”构建。

一个总价:固定总价(Lump Sum Price)是基准。

两类节点:时间里程碑节点 + 性能考核节点。

三重考核:对进度、功能、性能的分别考核。

四重支付:预付款、进度款、竣工款、质保金的支付均与考核挂钩。

机制一:合同价格结构与支付节点绑定

EPC合同总价并非一次性支付,而是拆解为与关键“约”定节点挂钩的若干笔付款。

付款名称

通常占比

支付前提(“约”的具体化)

对应的“约”的类型

预付款

10%-20%

合同生效、承包商提交等额的预付款保函后。

程序之约:履行了合同规定的担保程序。

进度款

40%-60%

按关键里程碑(如:主设备到港、主体结构封顶、主要系统安装完成)分期支付。需提交监理/业主的进度确认证书、发票等。

时间与形象进度之约:在约定时间点,完成了约定的实物工作量。

竣工(临时验收)款

10%-15%

通过“性能考核试验(PAC)”。这是最核心的一笔支付节点。证明项目达到了合同规定的所有功能和性能指标。

性能与功能之约:项目产出物满足了合同规定的全部技术规格和产出标准。

最终验收款(质保金释放)

5%-10%

通过“可靠性运行试验(FAC)”或质保期结束。证明项目在长期运行中稳定可靠,且所有缺陷已修复。

长期可靠性与质量之约:项目在质保期内表现稳定,无重大缺陷。

机制二:性能考核奖惩的量化挂钩(“算钱”的核心)

这是“按约算钱”的精髓。合同会明确规定如何测试“约”,以及根据测试结果如何“算钱”。

1. 性能考核试验(Performance Acceptance Test, PAC

目的:验证项目在“设计工况”下,是否达到合同保证值。

内容:通常为连续 72小时或720小时的满负荷、稳定运行测试。

关键考核指标(KPI)及奖惩机制示例(以一座垃圾焚烧发电厂为例):

考核指标(“约”)

合同保证值

测量与计算方法

奖惩机制(“算钱”公式)

处理能力

日处理垃圾 1000

在测试期内,连续稳定处理合同规定的垃圾量。

未达标惩罚:每低于保证值1%,扣减合同总价的0.5%,最高扣至合同总价的5%

发电量

上网电量 350,000 kWh/

通过电表计量,扣除厂用电。

奖惩对等
• 罚则:每低于保证值1%,扣减 XX万元
• 奖则:每高于保证值1%,奖励 XX万元(通常奖金额度≤罚款额度)。

环保排放

烟气排放优于国标

在线监测,取平均值。

零容忍条款:任何一项主要排放指标(如NOx、二噁英)连续超标,则PAC直接判定为失败,且承包商承担全部环保罚款。

厂用电率

 12%

(厂用电量 / 总发电量)*   100%

经济性奖惩:实际厂用电率每比保证值高0.1%,扣款 YY万元;每低0.1%,奖励 YY万元

设备噪音

厂界≤ 65 dB(A)

第三方检测机构在厂界多点测量。

违约整改:如超标,承包商自费整改至达标,且工期延误需支付误期损害赔偿。

PAC结果付款

全部通过:签署PAC证书,触发支付“竣工款”。

部分未通过:针对未达标项,按上述公式计算性能违约金,从竣工款中直接扣除。承包商需在限期内整改并重新测试。

完全失败:不支付竣工款,承包商需自费整改,并承担业主的损失。

2. 最终验收/质保期考核

目的:验证项目的长期可靠性和可用性。

内容:通常为一年(或更长时间)的质保期。考核重点是设备可用率、非计划停机次数、长期运行成本

关键考核指标与“算钱”机制:

质保金扣留:合同总价的5%-10%作为质保金,在质保期结束后支付。

缺陷扣款

质保期内出现的任何缺陷,承包商必须免费修复。若未能及时修复,业主可自行处理,费用从质保金中扣除。

长期性能奖惩(可选高级条款)

例如,约定在质保期内,若全年平均热效率优于保证值,则给予额外奖励;若因设计或设备原因导致非计划停机超过XX小时,则按小时扣罚质保金。

机制三:风险分配变更管理(“约”的动态调整)

“按约算钱”并不意味着价格绝对固定。当“约”本身发生变化时,“钱”也需要调整。

情景

机制

“算钱”逻辑

业主变更需求

变更指令(Change Order流程。业主发出书面指令,承包商报价,双方协商确定新的价格和工期。

“钱”随“约”变。新增工作按合同单价或新商定价格计算;减少工作则从总价中扣除。这是对固定总价的合理调整。

法律/标准变化

合同通常规定,在基准日期后发生的强制性法律变化,由业主承担费用。

承包商可索赔由此增加的成本和工期,从而调整“钱”和“时间”。

不可预见物质条件

如地下遇到合同未明示的恶劣地质条件。风险通常由业主承担。

承包商可索赔额外费用和工期。这体现了EPC模式下,业主将“设计采购施工”风险打包给承包商,但保留了“外部”和“地下”等无法预知的风险。

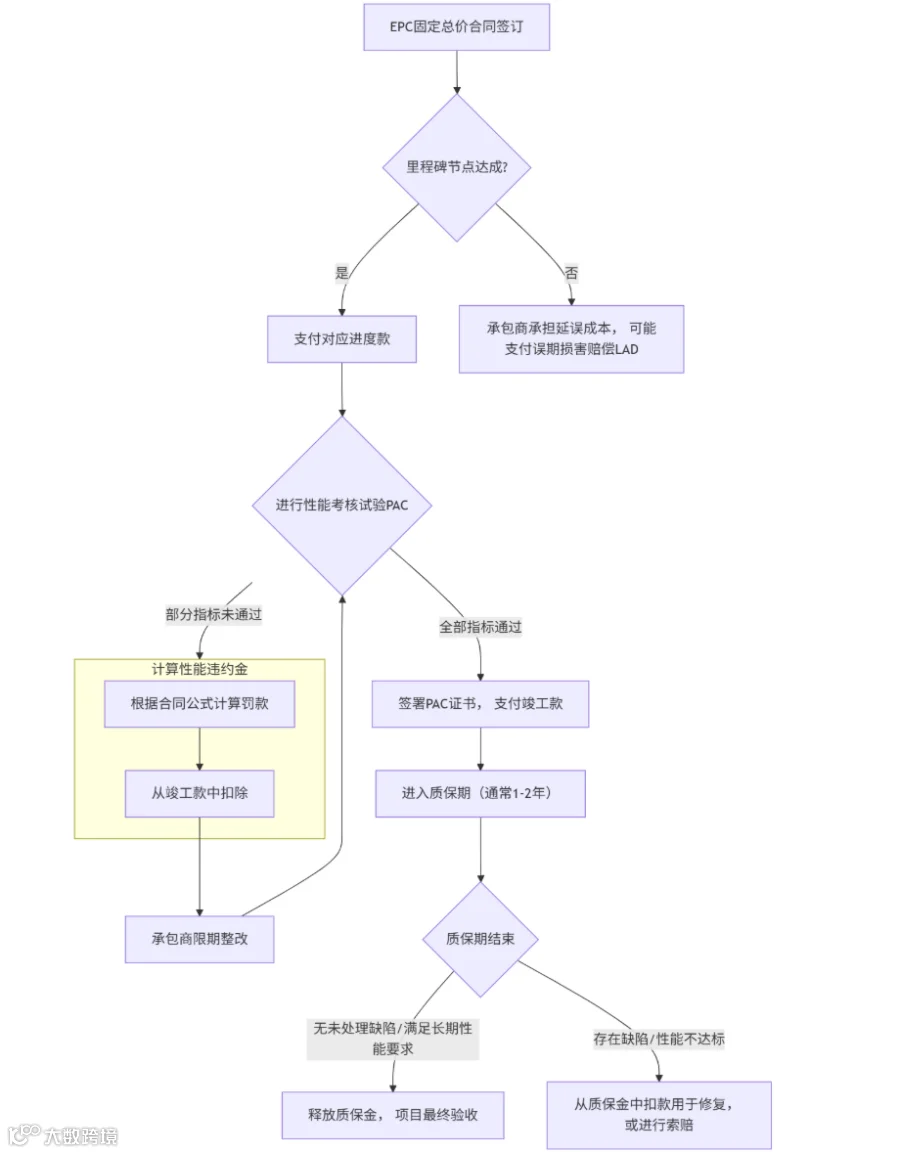

一张图看懂EPC“按约算钱”流程

对业主的价值

性能风险、成本超支风险、工期延误风险最大程度地转移给承包商,只为最终合格的“产品”付费。

对承包商的价值:通过优化设计、精细管理、技术创新来提升性能、降低成本,从而获得高于社会平均水平的利润。做得好则奖,做得差则罚。




原创声明:本文仅供学习交流,未经作者书面授权不得用于商业目的。


朝阳市慧铭达电子科技有限责任公司


【声明】内容源于网络
0
0
国际项目创新平台-石化建设分会
中国国际项目管理协同创新平台发起单位由重点企业、大学和科研单位、金融单位等组成,帮助 “一带一路”沿线国家的工业、基础设施等建设。石化建设分会,是2007年在民政部注册的非盈利社团机构。
内容 0
粉丝 0
国际项目创新平台-石化建设分会 中国国际项目管理协同创新平台发起单位由重点企业、大学和科研单位、金融单位等组成,帮助 “一带一路”沿线国家的工业、基础设施等建设。石化建设分会,是2007年在民政部注册的非盈利社团机构。
总阅读0
粉丝0
内容0
