在工程项目管理中,投资控制是贯穿项目全生命周期的关键环节。而“估算、概算、预算、结算、决算”这五个概念,常被简称为“五算”,构成了项目投资控制的层层防线。尽管它们听起来相似,却在阶段、依据、精度和作用上有着本质区别。理解这“五算”,不仅是工程从业者的基本功,更是实现成本精细化管理的必经之路。
本文将以逻辑为线、实务为锚,系统梳理“五算”的定义、区别与衔接,助你在工作中精准控制每一分投资。
一、什么是“五算”?一张图看懂全流程

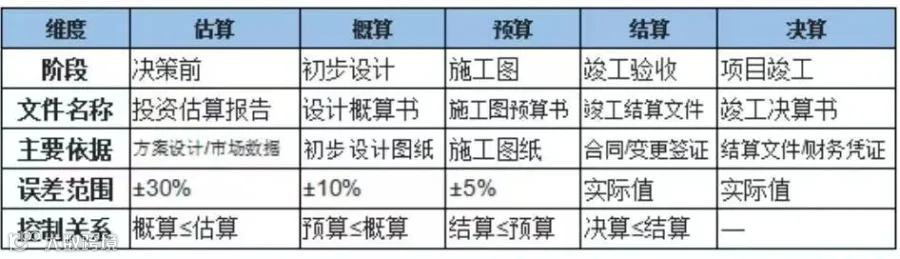

在深入每一“算”之前,我们不妨先通过一个表格,从整体上把握“五算”的基本属性:
从表中可见,“五算”贯穿项目从构想到竣工的全过程,形成一个逐级细化、前后制约的投资控制链条。
二、分步详解:“五算”的角色与实战要点
1. 投资估算——项目的“第一道光”
· 阶段:项目决策前,可行性研究阶段。
· 任务:基于项目方案、类似工程数据或单位指标,对总投资进行初步测算。
· 特点:精度较低(±30%),但却是项目“要不要上马”的关键依据。
· 实战指导:估算阶段要重点关注建设标准、规模假设和市场行情,避免因盲目乐观导致决策失误。
适用场景:项目建议书、可行性研究报告编制,用于报批立项。
2. 设计概算——设计的“经济边界”
· 阶段:初步设计阶段。
· 任务:根据初步设计图纸、概算定额和取费标准,计算项目总投资。
· 特点:精度提高至±10%,是项目投资的“最高限额”。
· 控制逻辑:概算必须控制在估算范围内,如超估算,需重新优化设计或调整方案。
适用场景:初步设计审查、投资计划编制、招标控制价设定的依据。
3. 施工图预算——施工前的“精准预演”
· 阶段:施工图设计完成后,招标前。
· 任务:依据详细的施工图纸、预算定额及人材机价格,编制分部分项工程造价。
· 特点:误差控制在±5%以内,是确定招标控制价、签订合同的重要基础。
· 控制逻辑:预算不应突破概算,若超出,需分析原因并报审调整。
适用场景:招标控制价编制、投标报价参考、施工成本管控基准。
4. 竣工结算——工程的“最终账单”
· 阶段:竣工验收后。
· 任务:根据实际完成的工程量、合同条款、变更签证等,甲乙双方核对并确认最终工程价款。
· 特点:反映的是实际发生值,是办理付款、结转资产的依据。
· 控制逻辑:结算总价应控制在施工图预算之内,若有变更,需严格按合同执行。
适用场景:施工单位申请款、建设单位成本核算、工程审计。
5. 竣工决算——项目的“财务终局”
· 阶段:项目全部竣工后。
· 任务:由建设单位编制,全面反映项目从筹建到竣工的全部建设费用、投资效果和财务状况。
· 特点:包括建筑工程费、设备购置费、建设期贷款利息等全部支出,是办理资产交付的依据。
· 控制逻辑:决算金额必须基于结算结果,并综合所有财务支出形成最终报表。
适用场景:资产移交、项目后评价、投资效益分析。
三、逻辑闭环:为什么“五算”要层层控制?
“五算”之间并非孤立存在,而是形成严密的控制闭环:
估算 ≥ 概算 ≥ 预算 ≥ 结算 ≥ 决算
这是一个理想状态下逐级收敛的过程。任何一环的突破,都意味着前期预测失效或过程控制失守。例如:
· 若概算>估算,说明初步设计较原方案有重大调整或估算漏项;
· 若结算>预算,往往源于设计变更、现场签证或价格波动失控。
理解这一逻辑,就能在相应阶段提前预判风险,采取纠偏措施。
四、常见误区与应对建议
1. 混淆概算与预算
· 概算是设计阶段的投资上限,预算是施工图阶段的成本预演。
· 建议:明确阶段目标,避免用概算直接招标。
2. 结算扯皮多
· 常因变更签证记录不完整、合同条款模糊引起。
· 建议:施工过程中加强资料管理,做到“一事一签、一变更一确认”。
3. 忽视决算编制
· 很多项目只做到结算,忽视决算,导致资产入账滞后。
· 建议:建设单位应尽早启动决算准备,与结算同步推进。
五、结语:掌握“五算”,掌握项目经济主权
对于工程从业者而言,“五算”不仅是五个概念,更是一套贯穿项目始终的成本管控方法论。从估算的宏观判断,到决算的财务收官,每一步都考验着我们的专业素养与系统思维。
唯有厘清其区别、打通其逻辑、落实于实践,才能真正做到“心中有数、投资有控”,在复杂的工程环境中行稳致远。
