北京永乐经开区集中供热工程完成锅炉房桩基施工

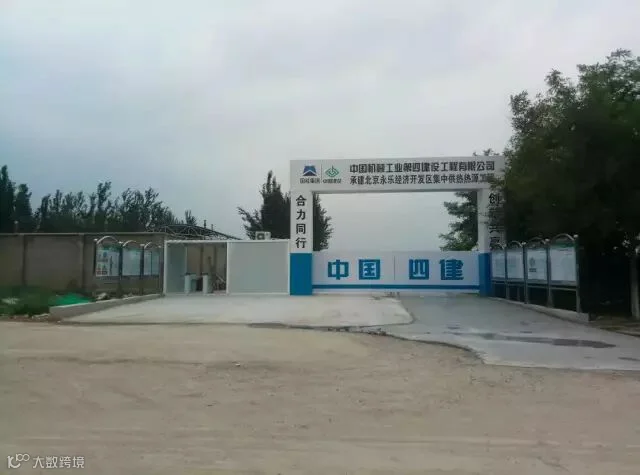

2018年8月1日,北京永乐经济开发区集中供热锅炉房项目正式启动,此时,恰逢北京多雨天气,造成施工场地长期多处积水,给项目桩基工程的施工带来严峻的挑战。
现场项目经理在北京分公司领导和同事们协调帮助下,针对施工现场特殊环境,积极统筹运作,合理布局临建工作,科学组织项目作业人员,做好排水降水工作,确保桩机顺利进场,努力为桩机作业创造良好条件,极大地加快了CFG桩的施工进度。

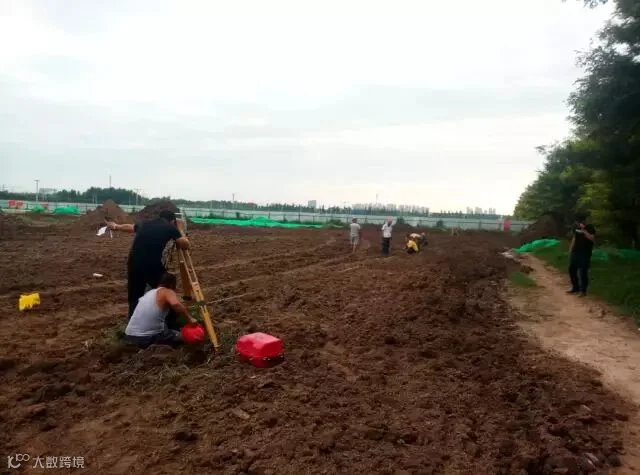

经过历时一个多月的时间里,项目组织大量人力将原有粘土积水地面清淤换填,修建临时道路,布设临建房屋,通水、通电、通网,整体布局,规范管理,使锅炉房施工现场平整一新。

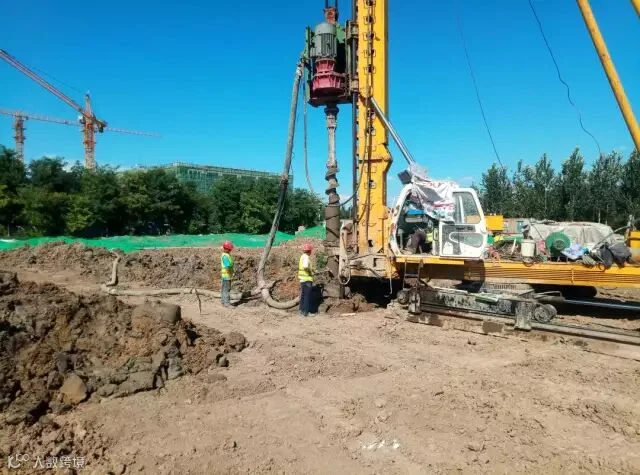

锅炉房按照设计要求,共建独立基础81处,使用660根CFG桩。计划施工作业10天。由于前期准备充分,各项保证工作到位,桩机钻孔施工进展顺利, CFG桩施工进度超越预期进度,提前2天将锅炉房地基处理660根CFG桩施工完毕。项目部受到甲方的充分认可和赞许,锅炉房项目施工初战告捷!
项目桩基施工顺利完成,仅仅是项目建设过程中的第一步。我们要认真做好工作总结,扎实做好后续各阶段工作的规划和执行工作,以“行百里者半九十”的认真态度,振奋精神,努力夺取项目全胜。
