大数跨境

超“大”管道安装工程,伊拉克项目做到了!

超“大”管道安装工程,伊拉克项目做到了! 中机四建
2020-05-07
1

此时国内已莺飞草长,

海外疫情却仍肆意,

被公司时刻牵挂的

伊拉克萨拉哈丁燃油气电站项目,

终于传来了今年第一个胜利的消息!

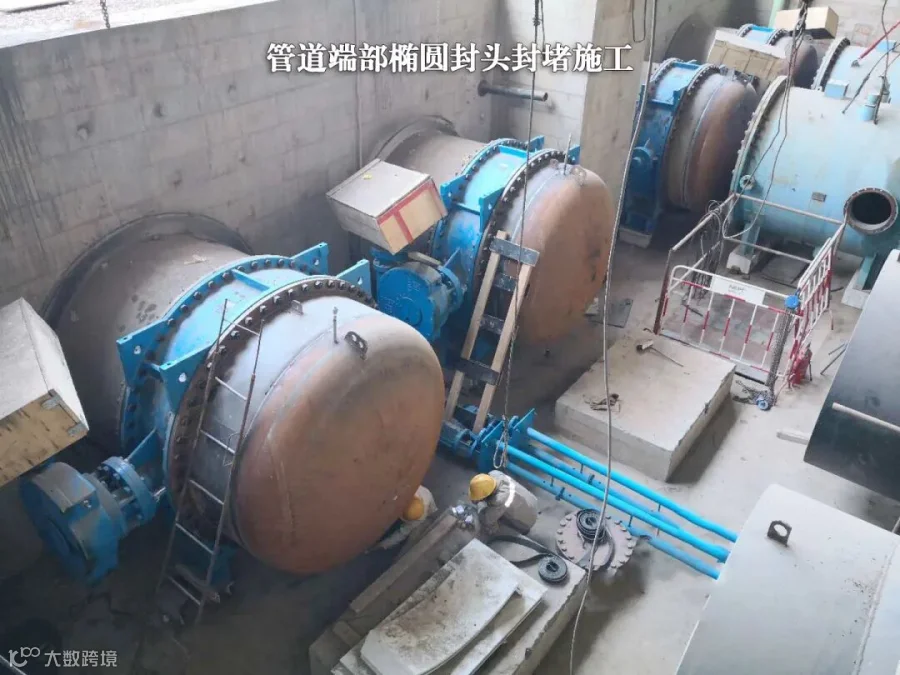

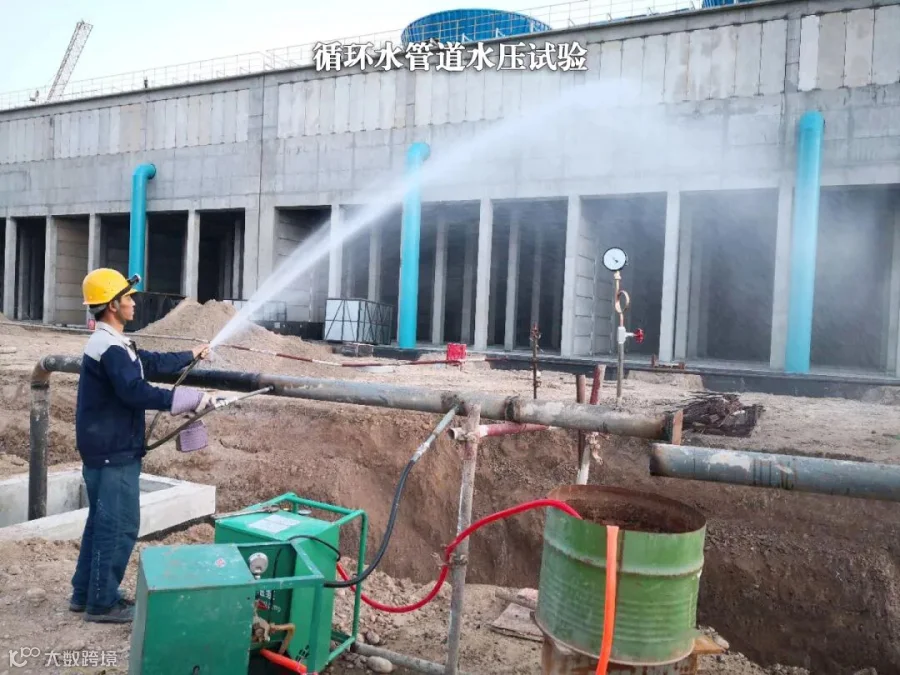

4月17日,随着管道泄压指令的下达,标志着该项目钢制循环水系统管道制作安装工程取得圆满成功。

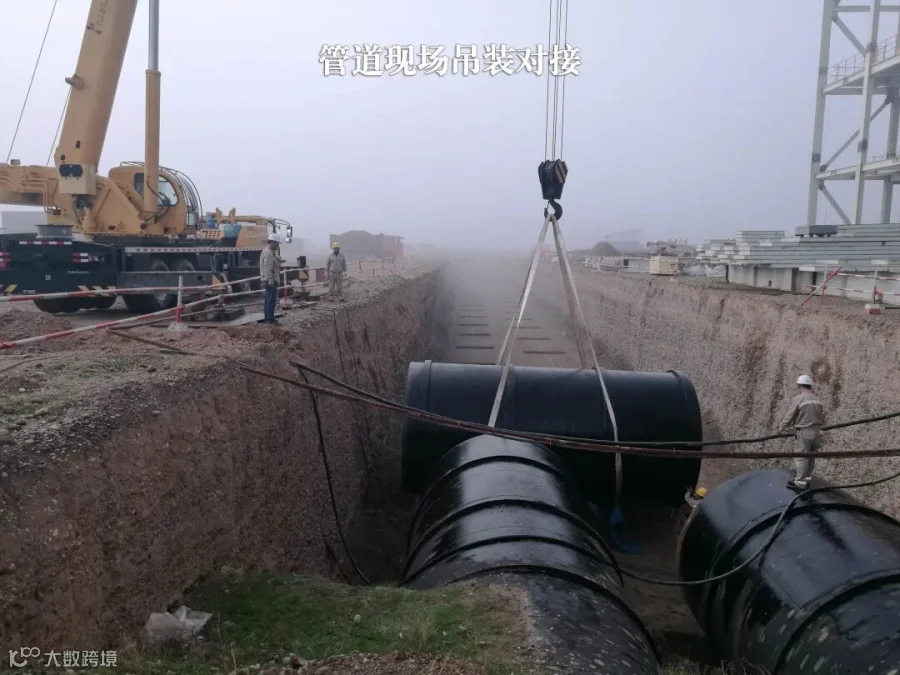

← 滑动查看更多 →

这是公司有史以来承接的管径最大的管道安装工程,采用的钢制循环水管道主要管径为3.22米和2.42米,现场制作安装钢管道长度为2846米制作安装量达到3200吨,内外表面喷砂除锈防腐面积约55000平方

面对前所未有的挑战,项目部技术人员迅速熟悉图纸并剖析施工难点,结合项目现场实际情况,采用了分段预制、管沟内对接的方法进行施工。现场设置了“预制加工场”,包括钢板下料、钢板卷制、内外纵环缝焊接、加强环焊接、喷砂除锈、油漆喷涂等工位,形成了一条半自动“生产线”。其中焊接工位配置了全自动埋弧焊机,以及与自动焊机相配套的自调试滚轮架等辅助设备,大大提高了焊接效率。

预制加工场“生产线”

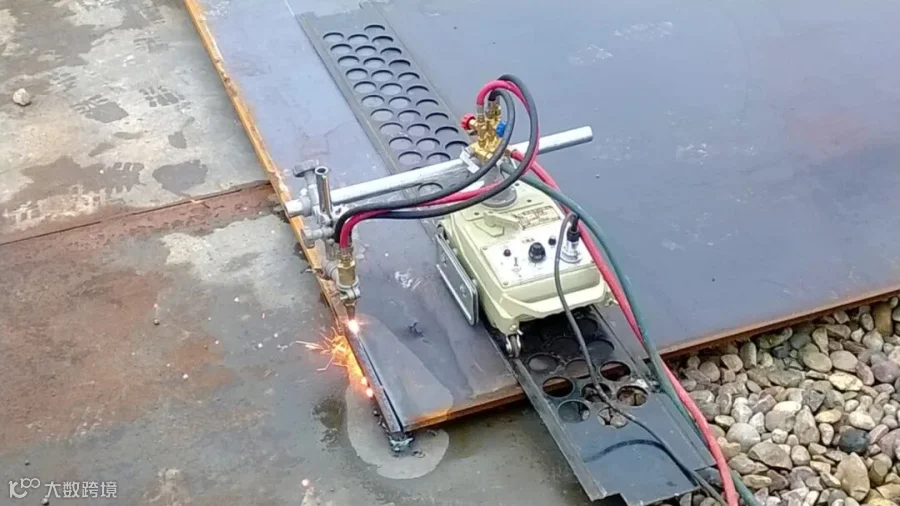

钢板下料

钢板卷制

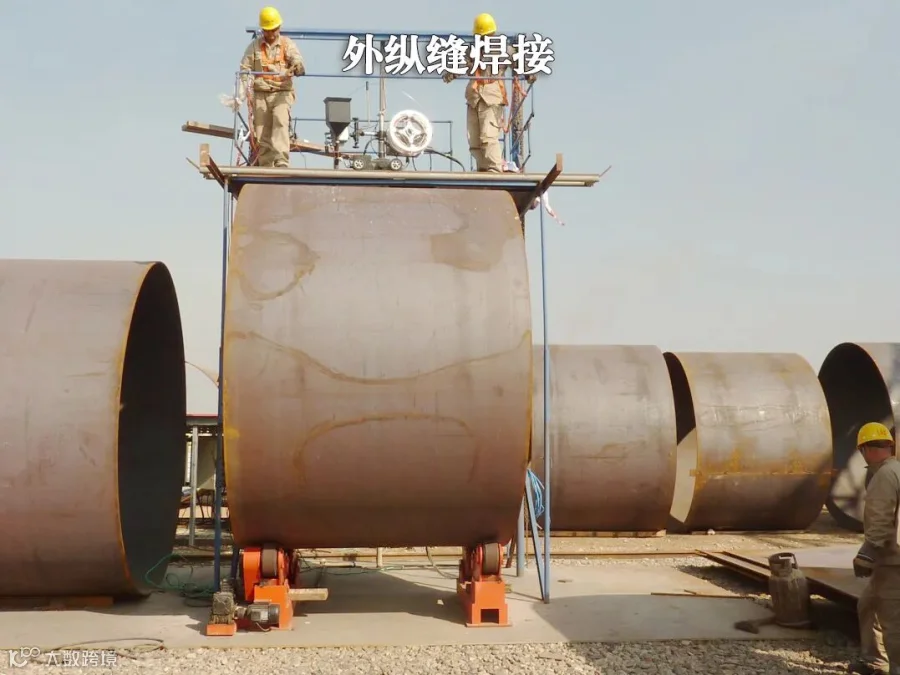

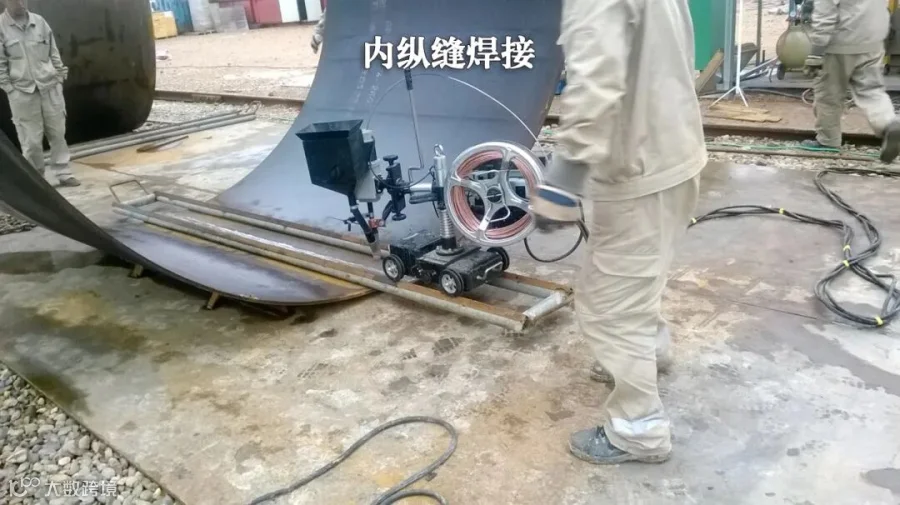

内外纵环缝焊接

加强环焊接

喷砂除锈

油漆喷涂

除了高效的预制工艺流程,项目部管道的防腐施工质量也成为EPC总承包商和业主心中的标杆,获得了高度认可,连同油罐的安装工程一同成为整个项目的一道施工亮点。这是项目部结合现场独特的环境条件,充分考虑业主需求,不断优化施工工艺和防腐油漆配方,并严格管控质量和进度的结果。

对此次节点任务的顺利完成,项目部党支部书记金志成总结到,“因为及时对疫情防控采取了有效措施,项目部的施工进度几乎没有受到影响。这次节点任务的顺利完成离不开项目部全体职工的辛勤努力和付出,也离不开分包单位焦作东源电力技术有限公司及宁陵拓立防腐工程有限公司有力的施工支撑,更离不开公司各位领导及相关部门给予的支持和配合。”

这一次,

在疫情防控和技术难点的双重考验下,

伊拉克项目交出了近乎满分的答卷。

但疫情一刻未停,

我们就无法放心。

伊拉克项目的建设者们,

愿你们早日完成施工任务,

我们等你们回家!

【声明】内容源于网络
0
0
中机四建
中国机械工业第四建设工程有限公司(中机四建)是世界500强企业国机集团旗下的国有大型施工骨干企业,主营业务涵盖房屋建筑、基础设施、工业安装、投资等领域,施工及服务能力辐射国内、国外市场,是一支拥有50多年辉煌历史的施工行业力量。
内容 0
粉丝 0
中机四建 中国机械工业第四建设工程有限公司(中机四建)是世界500强企业国机集团旗下的国有大型施工骨干企业,主营业务涵盖房屋建筑、基础设施、工业安装、投资等领域,施工及服务能力辐射国内、国外市场,是一支拥有50多年辉煌历史的施工行业力量。
总阅读0
粉丝0
内容0
