发扬奋斗精神,激发干劲斗志。转眼间2021第一季度已划上句号。在春暖花开之际,中机四建马不停蹄,各项工作有序开展,项目建设加速推进。让我们一起跟随奋斗者足迹,看看各个项目的新发展、新突破。
兴文县苗族工业园区
竹产业园建设项目

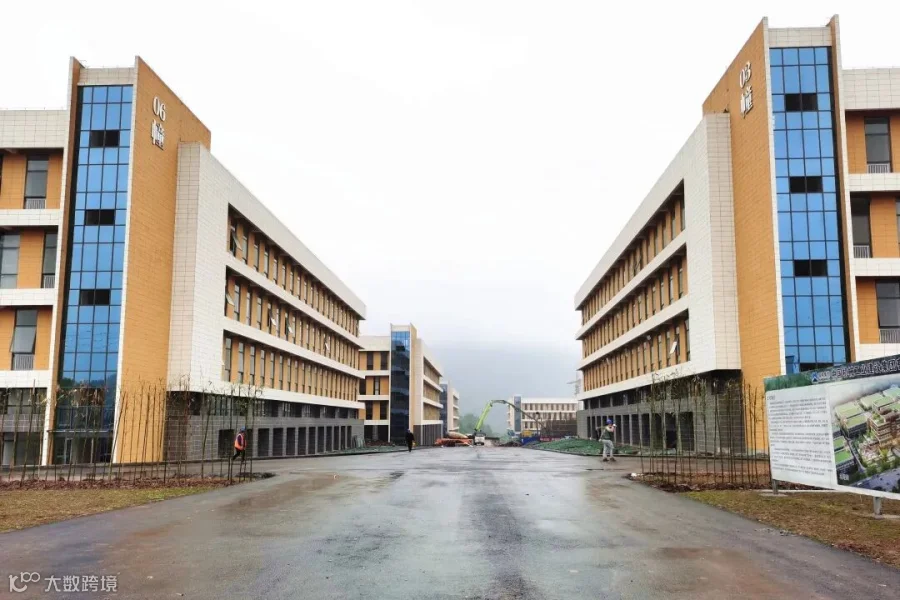

兴文县苗族工业园区竹产业园建设项目新建综合服务大楼1栋及厂房16 栋;配套建设两条市政道路。截止目前,项目完成过半。
形象进度为:1#综合服务大楼共9层,±0.00m以下施工完成,框架结构已开始施工;2#-13#厂房为多层厂房,共12栋,外墙装饰已经完成,正在进行室内装饰、水电安装、屋面施工;14#-17#为单层钢结构厂房已经完成,正在进行室内装饰和水电安装施工;厂区道路、管网施工进展顺利;计划2021年6月30日竣工。
马头岗污水处理厂厂外
再生水管线工程项目
本标段始发井为PN3、接收坑J14,设计开挖深度为15米,顶部采用3米放坡开挖,坡比为1:1;下部设置钻孔灌注桩加三轴水泥土搅拌桩形成封闭围护结构,钢筋混凝土冠梁1100*800,钢筋混凝土腰梁800*600,钻孔灌注桩直径800mm,相邻桩中心间距1000mm,桩长24米。
截止目前,PN3工作井共计46根钻孔灌注桩,已浇筑8根钻孔灌注桩,计划一天浇筑3根钻孔灌注桩。
四川兴文经济开发区基础
设施恢复重建项目
四川兴文经济开发区基础设施恢复重建项目等三个项目为勘察-设计-施工(EPC)工程总承包项目,该项目根据政府投资分期建设,包含三个项目。
四川兴文经济开发区基础设施恢复重建项目施工进展为:外墙面砖已完工,室内墙、地面及顶棚正在进行装饰施工。配套道路工程正在开挖路基。
四川兴文经济开发区产业基础设施建设项目分两期施工,一期的标准化厂房部分除4#楼正进行主体框架混凝土施工外其他4栋均已主体框架完工,钢结构正进行围护系统施工,其他正进行室内装饰施工,市政配套项目排洪管道工程已经全线安装回填完毕。二期工程厂区室外工程及园区5号路目前正在进行土方开挖施工。
兴文县工业园区自来水厂及配套管网工程的给水管网工程已全线贯通且试压完毕,目前正进行人行道等路面恢复。
漯河市马沟污水处理

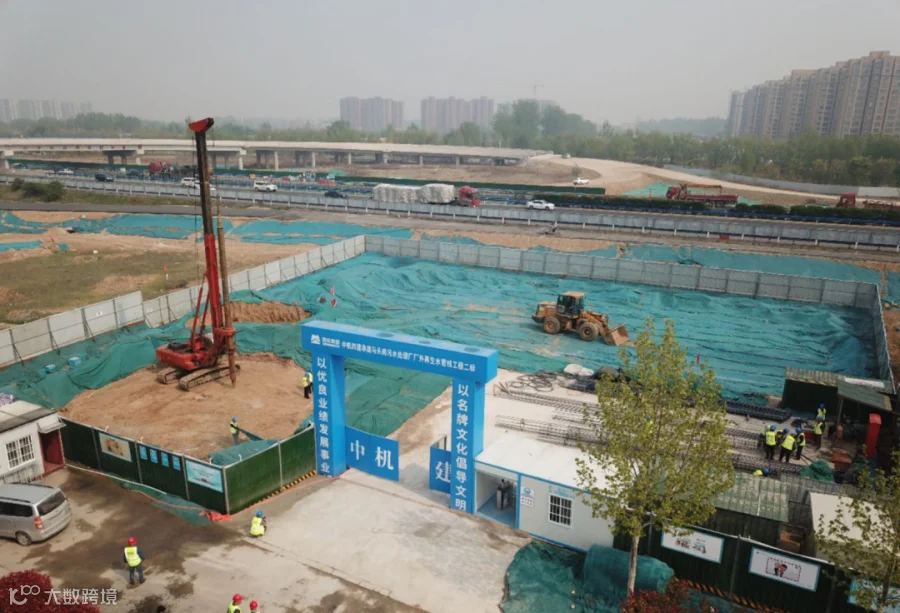

工程(二期)项目

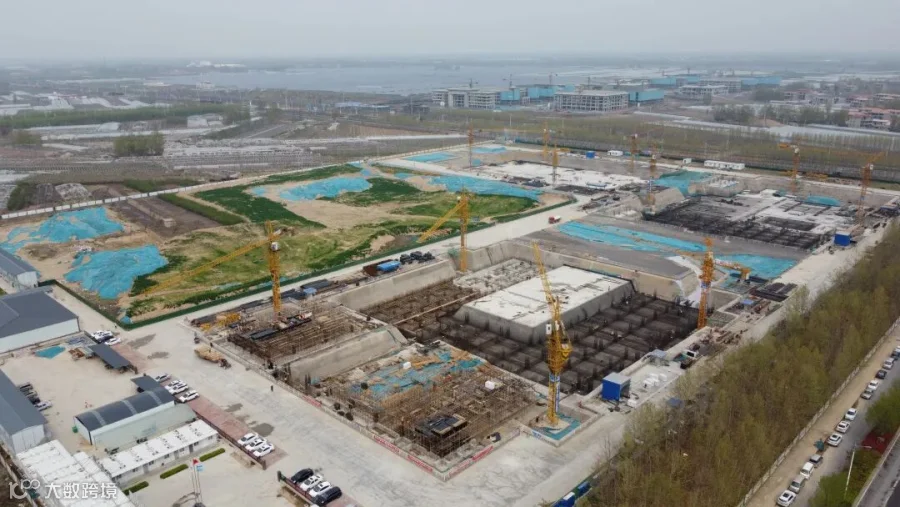

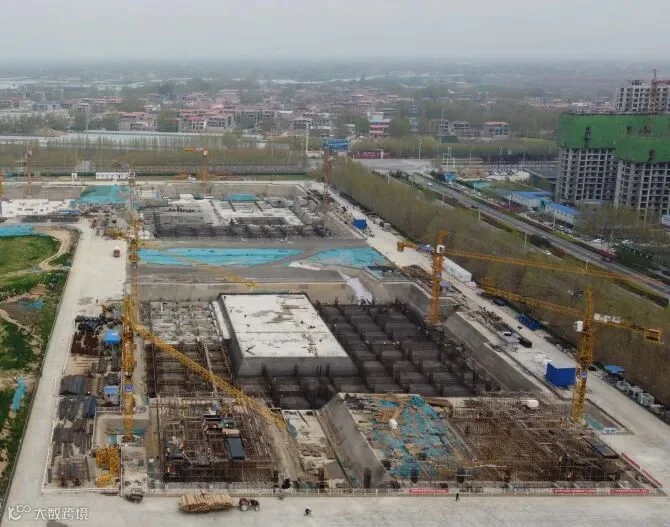

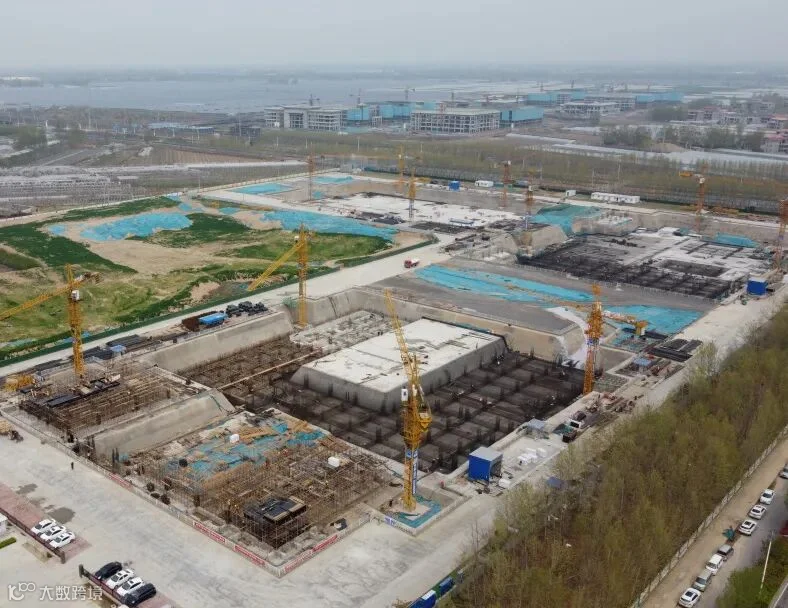

项目部从承接该项目以来,克服了各种困难,包括雨季、疫情等原因的影响,保质保量按时完成了相关工作,且未发生一例安全事故,得到了建设单位和监理单位的一致肯定,也为下一步机电及设备安装打下了良好基础。

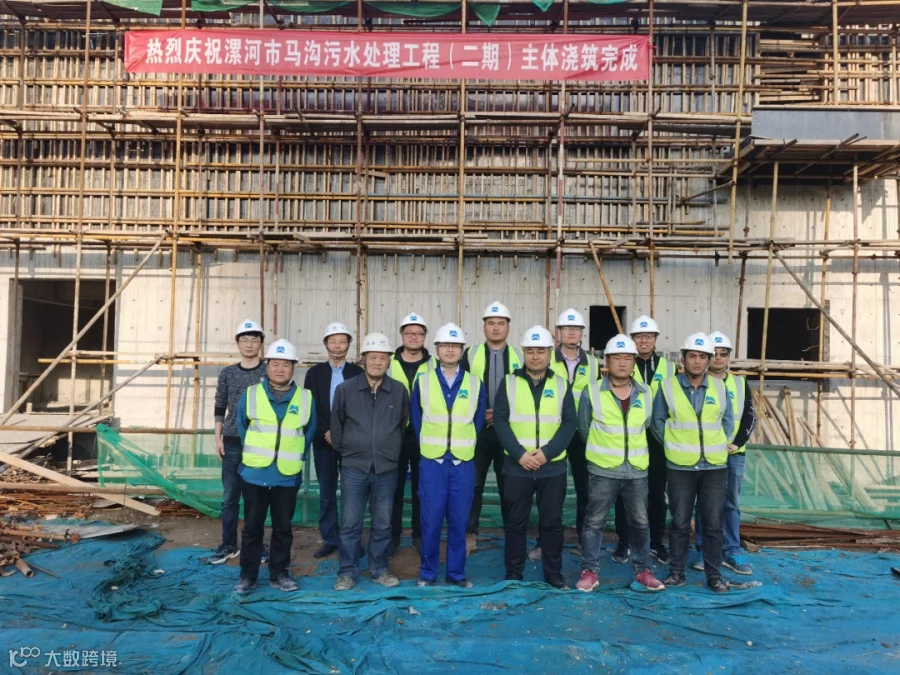

截止目前,漯河市马沟污水处理工程(二期)项目顺利完成全部主体结构混凝土浇筑,机电安装正在顺利进行。
内黄县文化体育图书馆PPP项目
内黄县文化体育图书馆建设施工总承包项目各项工作正在有序向前推进。
截止目前项目土方、边坡支护工作已全部完成。文化馆图书馆(1#馆)垫层已完成,防水卷材已完成;正在施工基础钢筋与支模。体育馆(2#馆)垫层已完成;防水卷材已完成;A区已进入地上一层主体施工阶段;B区正在地下室基础钢筋绑扎与支模。会展中心(3#馆)CFG桩已完成;300厚褥垫层以及垫层已完成;防水卷材已完成;正在进行基础钢筋绑扎作业。
目前,该项目主要管理人员正在为推动项目进行、树立公司品牌形象进行不懈努力。
伊拉克萨拉哈丁2X630MW
燃油气电站项目

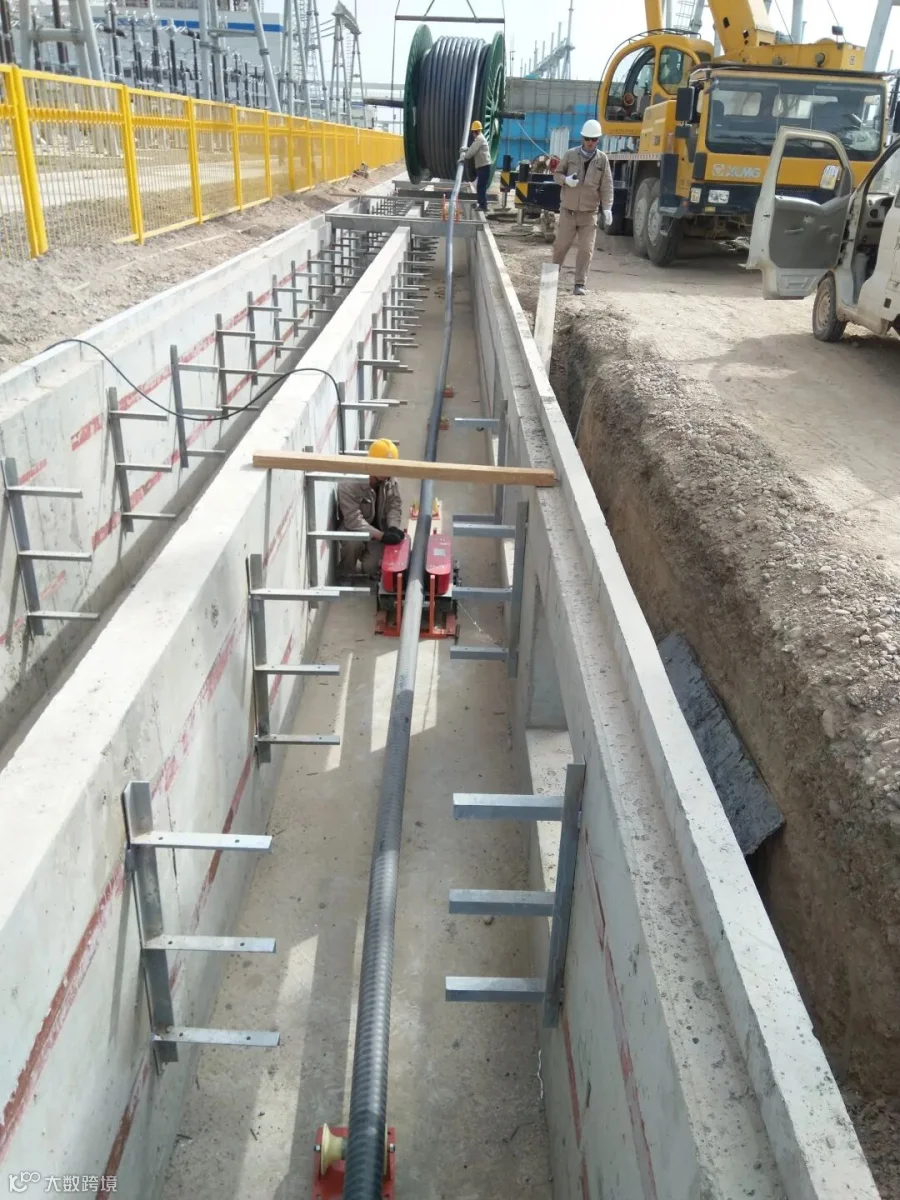

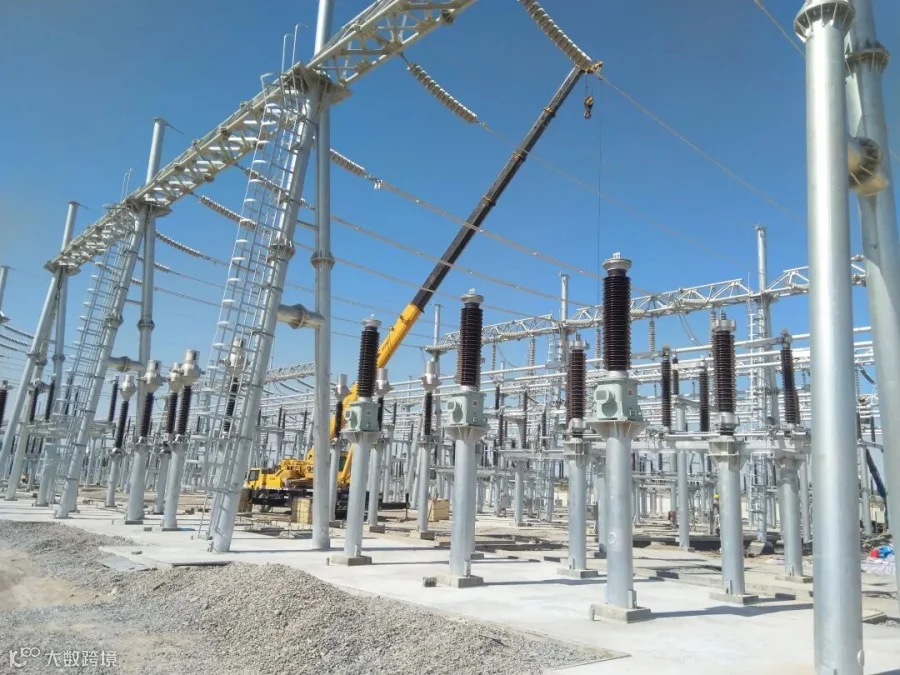

伊拉克萨拉哈丁2X630MW燃油气电站项目132kv升压站工程,以下简称“132kv升压站工程”。132KV动力电缆外径约12cm,单芯导体截面1200mm²,弯曲半径近2.5米。该部分电缆是联络变压器至132KV变电站重要的电能传输通道,是整个安装工作难度最大的部分,也是关键节点完成的核心部分。其中敷设电缆最长一根为375米,单根电缆重接近8吨,经现场项目部精细组织,采用1台绞磨,三台电缆敷设机和若干滚轮,仅凭12个位人员,5天完成2500米高压电缆的敷设工作。整个过程是紧张、有序、平稳、可控,随着高压电缆敷设完成,进一步验证了项目前期电缆敷设方案的可实施性,可操作性。
截止目前,132kv升压站电气安装工程施工进度已完成近60%,现场的施工进度和施工质量均得到了甲方的充分认可。伊拉克电站项目132kv升压站的成功将为我公司以后承接高压输变电工程奠定良好的基础。
供稿人:韩玉舰 郑德波 郭永杰 尹红光 孙艳彬 金志成
