8月16日下午,郑东新区管委会主任、党工委副书记、郑州鲲鹏软件小镇开发建设指挥部指挥长牛瑞华主持召开第十八次周例会,对项目建设相关工作进行了具体要求和下步安排。项目工程施工、手续办理、设计、招商等方面进展情况具体如下:
郑州鲲鹏软件小镇展厅局部
01
工程施工方面
(一)总体情况
影响项目建设的高压迁改、娄南沟迁改等问题全部解决,临建房、临建道路等工程全部完成,临时展厅正式投入使用,项目全面进入主体工程施工阶段。环白沙湖的会展中心、星级酒店、商业楼宇等标志性建筑工程桩基施工全部完成;其他房建桩基施工完成约75.5万米,完成约99%;土方挖填约223.5万方,完成总量的76%,其中房建土方约200.5万方,为房建土方总量的91%;基坑支护完成约4.3万平米,完成总量的96%;基础垫层完成约26.5万平米,完成48%;垫层防水完成约15.5万平米,完成29%;基础筏板浇注完成约2.6万平米,完成5.5%;地下结构完成约7000平米,完成2%。现场管理人员约360人,施工人员约3000人,投入机械480台。完成工程直接投资约13.5亿元,累计完成投资约50.5亿元(含土地款37亿元)。
(二)本周进展
本周土方开挖约3.5万方;桩基施工约5000米;基坑支护完成约1000平米;基础垫层完成约5.5万平米;垫层防水完成约2万平米;基础筏板浇筑完成约3.5万平米;地下结构完成约3500平米;现场管理人员约360人,现场施工高峰人员约3000人,投入机械480台;本周工程投资完成约1.2亿元。

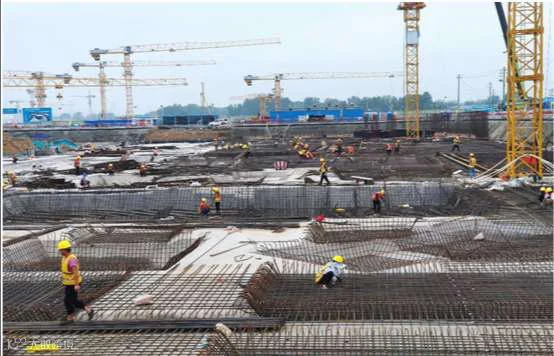

工程项目防水施工
02
手续办理方面
(一)总体情况
14宗地已办理建设用地规划许可证办理、权籍调查、契税缴纳、不动产权证等手续;已办理酒店及展示中心两宗地建设工程规划许可证。已办理道路及绿地地下空间划拨的人防、规划、房管、建设部门意见,正在办理国土划拨手续;林地占用手续已报送至省林业厅待上会审批;已完成鲲鹏一小建设单位变更的选址意见及用地证变更手续,正在对接原划拨决定书撤销事宜;已向马头岗机场后勤场站提交了军用机场净空控高申报材料;剩余地块方案文本和公示材料报至规划部;已完成4条道路的可研评审,正在整理发改可研批复的申请材料。
(二)本周进展
跟进道路及绿地地下空间划拨手续办理;对接国土分局鲲鹏一小原划拨决定书注销事宜;对接规划分局其余地块方案文本及公示材料审核进度;跟进日照分析及指标核算进度,督促设计设修改完善方案文本;完成了东科路、西科路、云松路、云柏路四条道路可研报告专家复核签字,正在整理可研批复申请材料。

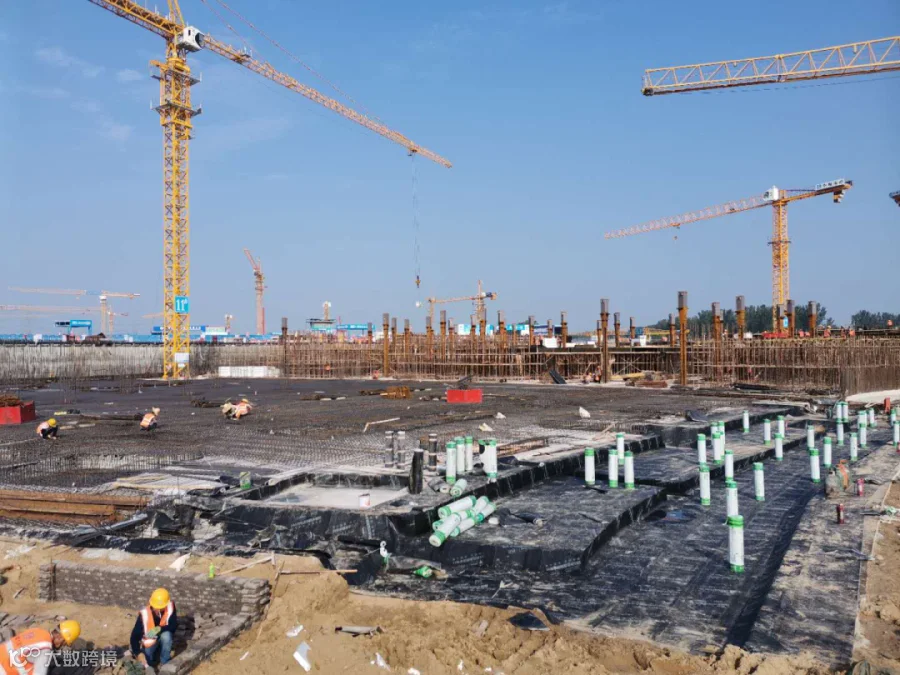

筏板钢筋绑扎
03
设计工作方面
总体情况
房建设计:已完成全部方案文本,桩基图、基坑开挖图、基础图全部提供并完成技术交底;已完成所有地块人防方案设计、绿建节能方案设计、装配式建筑方案设计。第二版建筑施工图设计(设计院已完成内审)。已完成能源站位置选定以及一次管网、冷却塔、风机房方案布置;图审单位已完成施工图预审,已完成装配式建筑施工图和市政绿地地下空间人防施工图设计。
市政设计:已完成云溪北路、西科路、东科路、云松路、云柏路方案设计、初步设计;已完成水系、绿化、桥梁工程方案调整;已完成桥梁方案深化设计以及白沙湖施工图设计,已完成东科路、西科路、云松路、云柏路等四条市政道路第一版施工图设计;已完成环白沙湖景观第一版施工图设计。
04
招商工作方面
(一)总体情况
鲲鹏软件小镇围绕重点产业、重点项目,意向打造鲲鹏生态、遥感信息、工业互联网、软件培训、产业孵化等5大产业业态进行招商,重点跟踪洽谈了黄河科技集团、软通动力、福建南威、超图集团、九域腾龙、农信通、河南省现代农业大数据产业技术研究院有限公司等企业,签约意向购买研发办公楼宇面积约14万平方米,占比50%(建设研发办公面积约28万平米),签约意向入驻科研人员约1.2万人。
(二)本周进展
本周联系对接河南超图总经理李永超,针对鲲鹏软件小镇建设情况等进行沟通洽谈,超图计划近期前往鲲鹏软件小镇考察调研。联系对接农信通集团,针对拟缴纳意向金进行沟通洽谈,目前正在内部研讨。
05
开展“四比一创”劳动竞赛活动
为加快鲲鹏软件小镇项目工程建设,发挥党、工、团组织在重点工程建设中的优势,充分调动参建单位的主动性和积极性,自本周开始,由指挥部牵头,数字小镇公司负责,在三家总承包单位和监理单位之间开展比防疫、比工程质量、比安全文明施工、比工程进度、创一流业绩的“四比一创”竞赛活动。在周评比、月考核的基础上,除了及时兑现现金奖惩外,还将以书面形式把考核和奖惩情况反馈至总包单位总部。通过劳动竞赛活动的开展,确保安全、优质、高效、圆满地完成项目建设任务,把鲲鹏软件小镇(一期)项目打造成为示范工程、精品工程和国家级的施工示范区。活动出台了具体的实施方案、实施细则和奖惩考核制度。
