白城风电场洮北220kV升压站
圆满完成年度预试、定检消缺工作
9月9日至9月10日,面对省内依然严峻复杂的疫情形势,为确保“两节一会”安全稳定保供,白城风电场洮北220kV升压站开展了2022年度预防性试验及定检消缺工作。新能源公司高度重视本次试验、定检消缺工作,检修中心田柏全主任、周云龙副主任、安监部赵诣主任同志亲临现场指挥协调、检查指导。在四平风电场强力增援下和白城风电场全体员工的努力拼搏下,白城风电场洮北220kV升压站顺利完成年度预试及定检消缺工作。
检修中心、风电场紧密配合,根据历年《预防性试验工作方案》与现场实际情况,最终编制了《2022年度白城风电场洮北220kV升压站预试工作方案》,方案全面涵盖预试项目、消缺内容、所需物资材料,并就预试和消缺内容成立工作小组,对人员分工进行具体布置,确保准备充分、分工明确,做到整个预试及消缺过程明确化、清晰化、条理化、规范化,并且安监部对可能出现的突发紧急状况和不安全事件布置了应对措施和安全技术交底,确保预试安全、圆满完成。
9月8日下午,在洮北三四期现场召开预试工作启动会议。各小组负责人将安全注意事项、试验项目、消缺内容及质量、工作进度等方面进行了具体的介绍和汇报。会后,各组长组织本组预试人员再次详细学习讨论了《升压站预试消缺工作方案》及预试技术规范和安全措施,明确成员职责要求,保证此次预防性试验能够安全高效、缜密有序开展。
在此次预试和消缺工作中白城风电场党支部组织成立了党员先锋队和青年突击队,要求所有党员同志和全体青年员工全身心投入本次预试和消缺工作中,充分展现先锋模范作用和青年扎根务实的风范,充分体现支部战斗堡垒和青年团体的青春活力。
经过2天紧张有序的作业,共完成1、2号主变绝缘测试、直阻测试、介质损耗试验、保护定值校验等23项试验内容,35kV发电五线电流互感器B相二次侧至端子箱引出线更换、2号主变低压侧电流互感器C相二次侧至端子箱引出线更换、直流系统接地等7项缺陷消除工作,并对一、二次设备所有间隔进行防污闪、防火封堵、接线紧固、清扫焕新等工作。

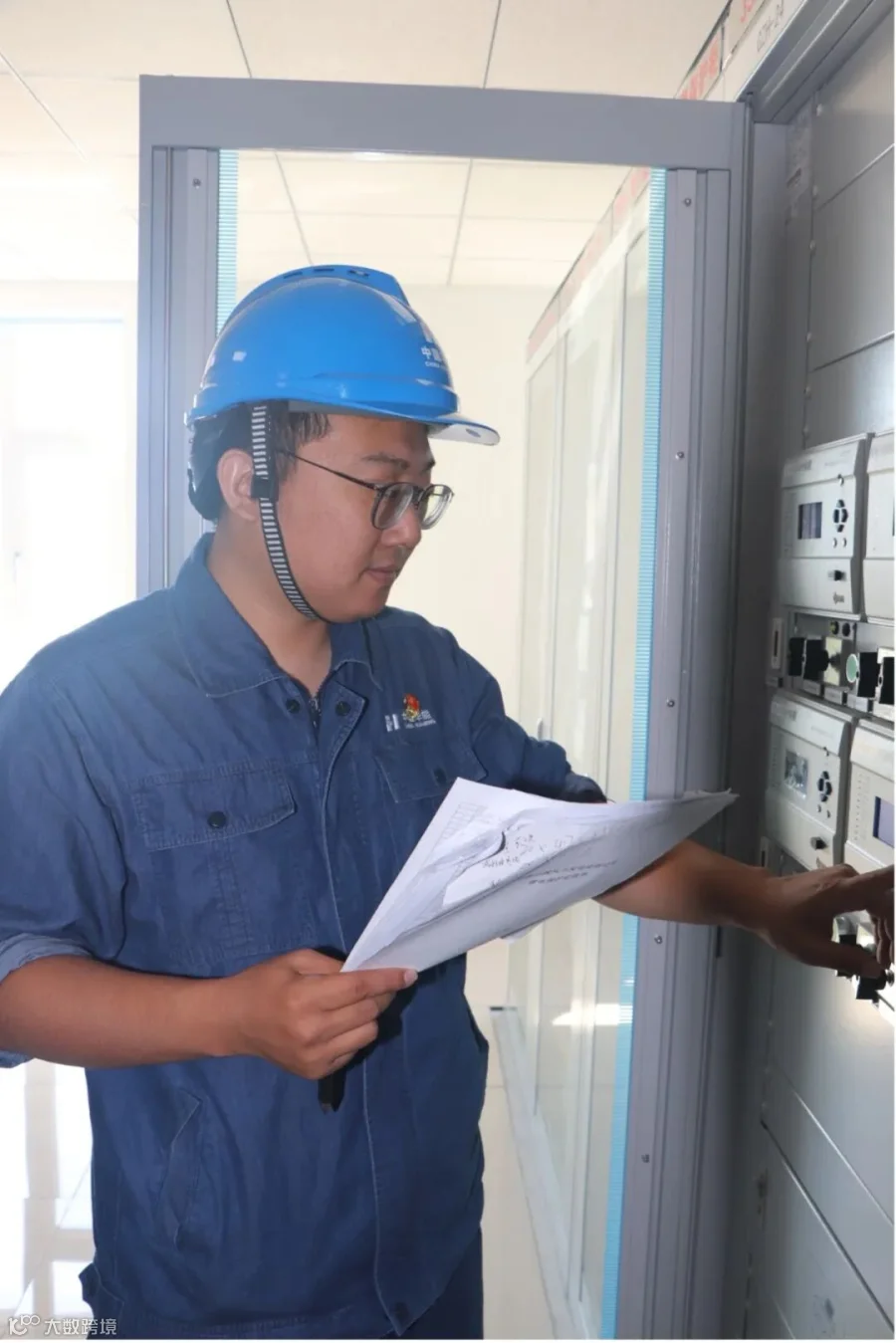

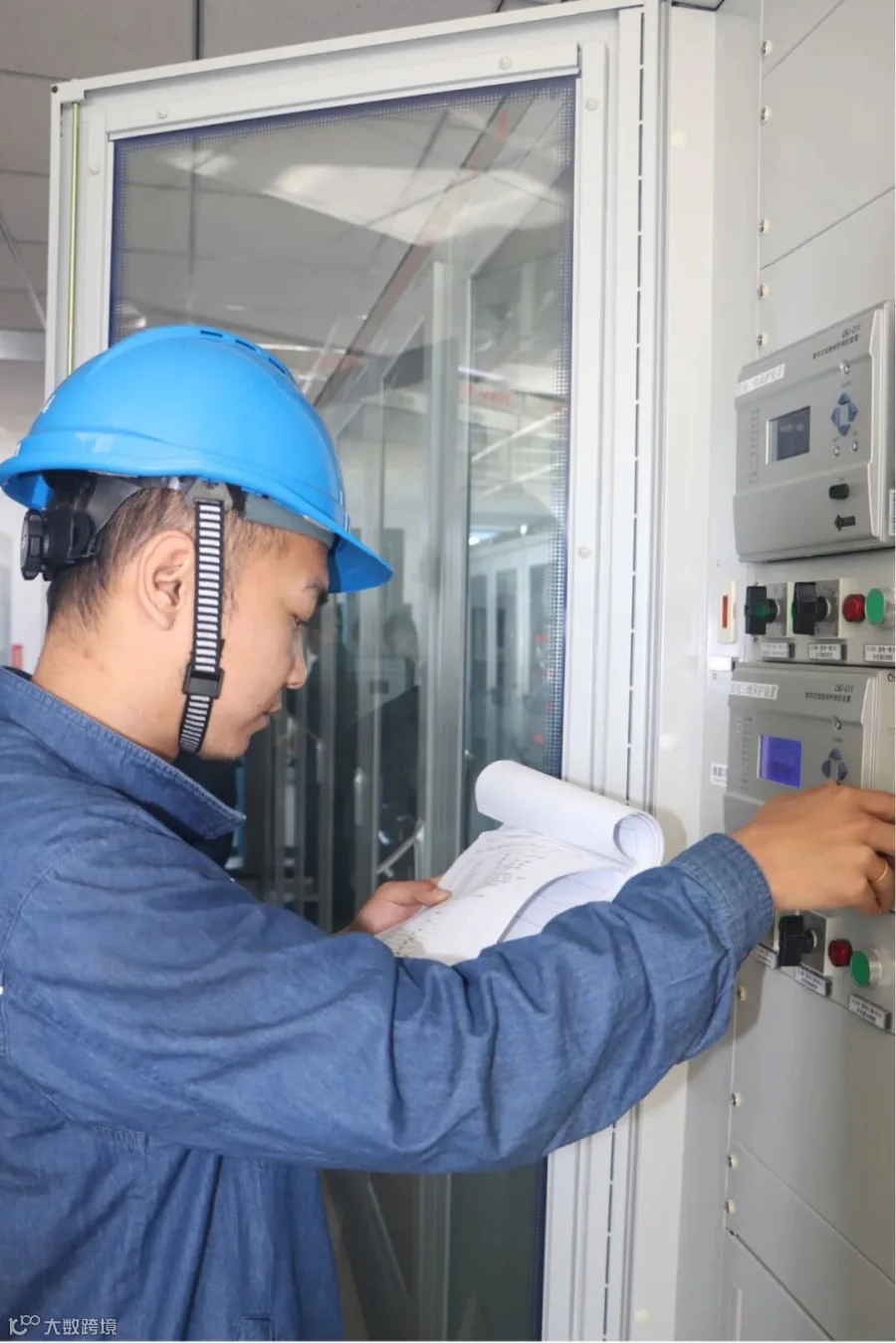

二次试验

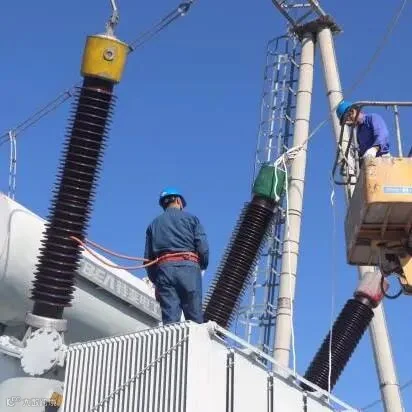

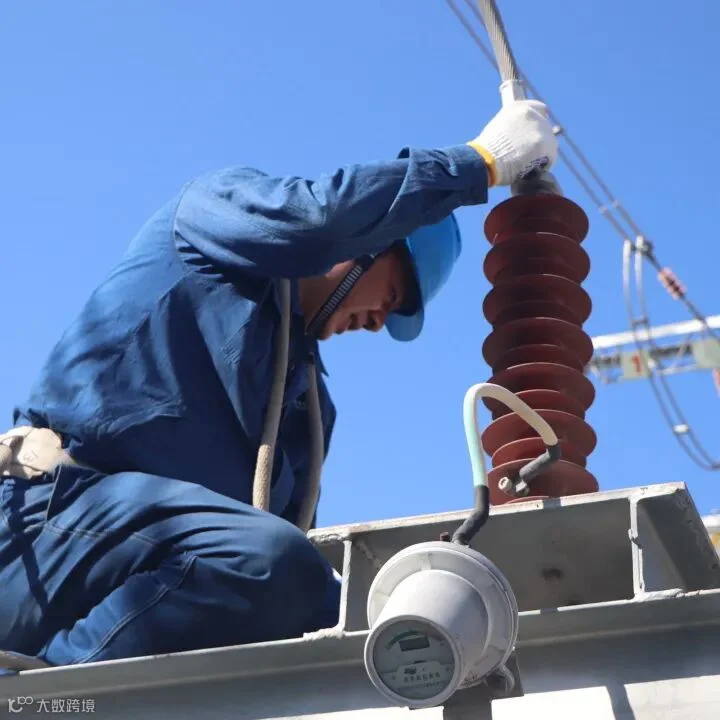

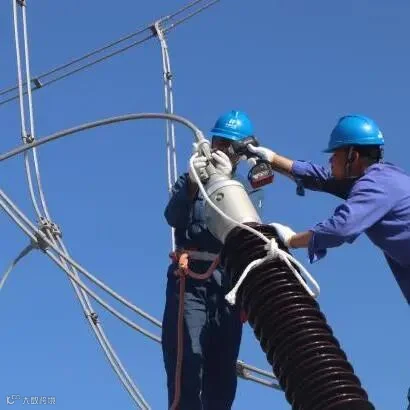

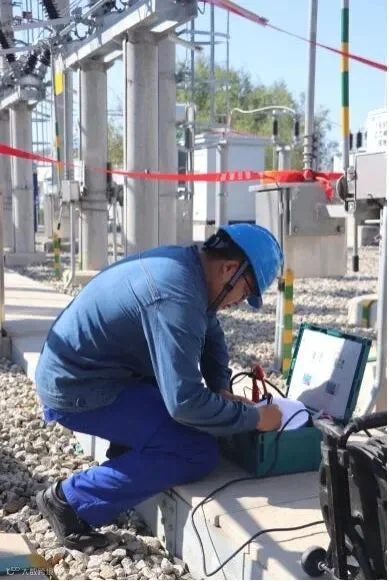

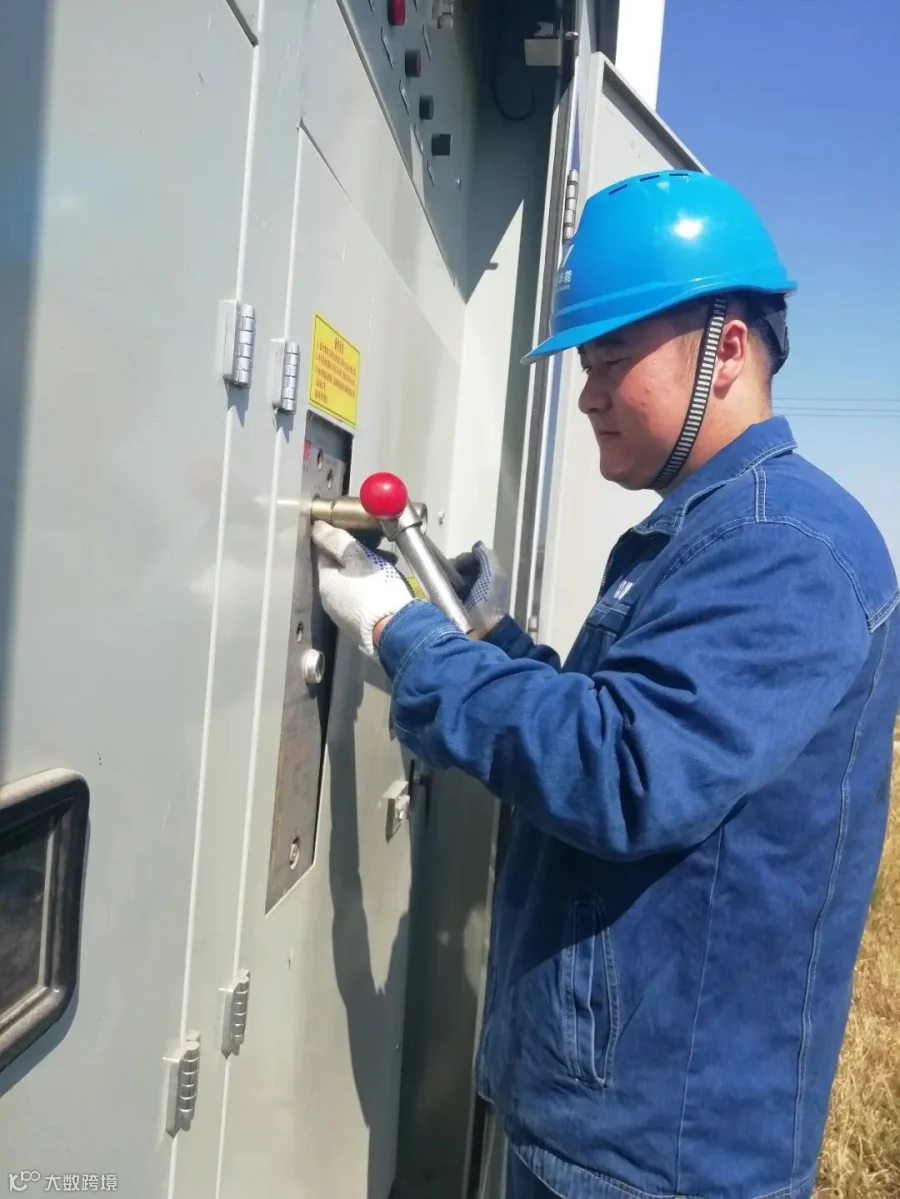

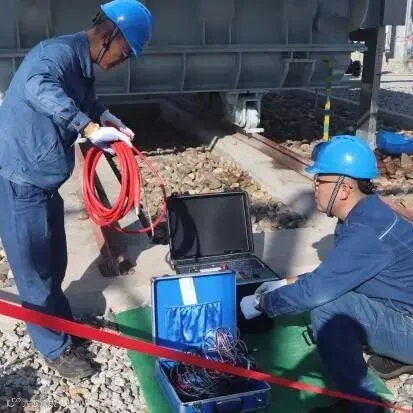

高压试验

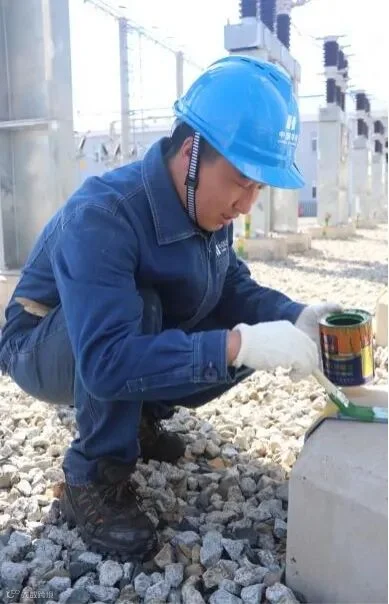

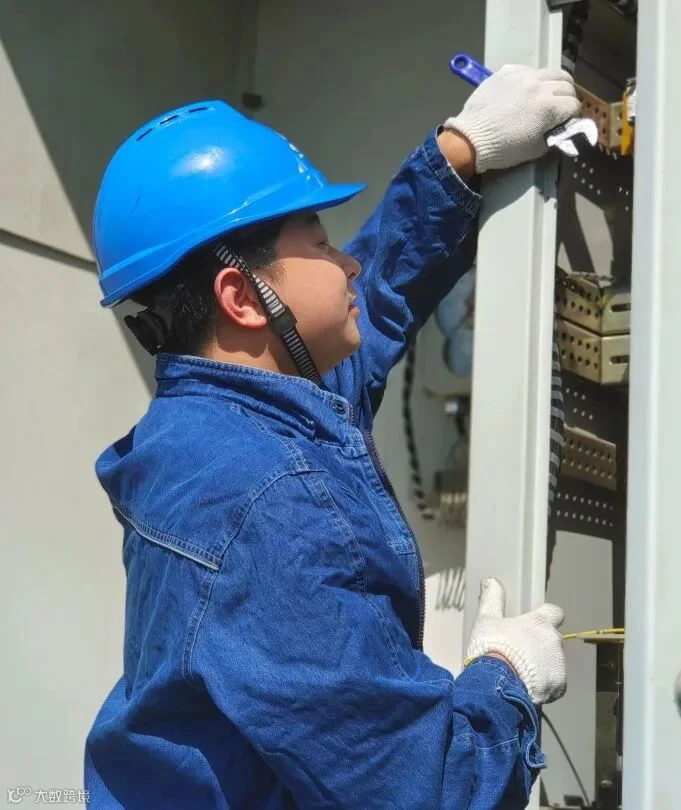

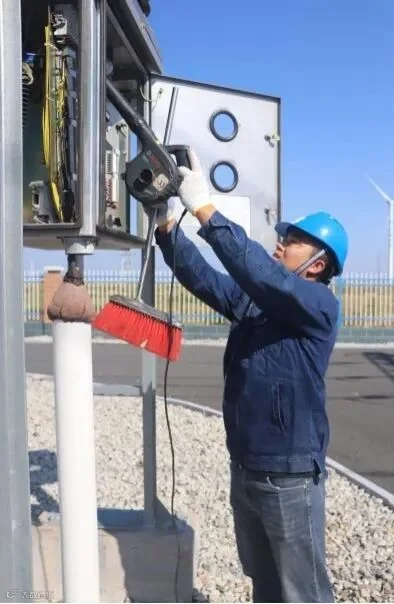

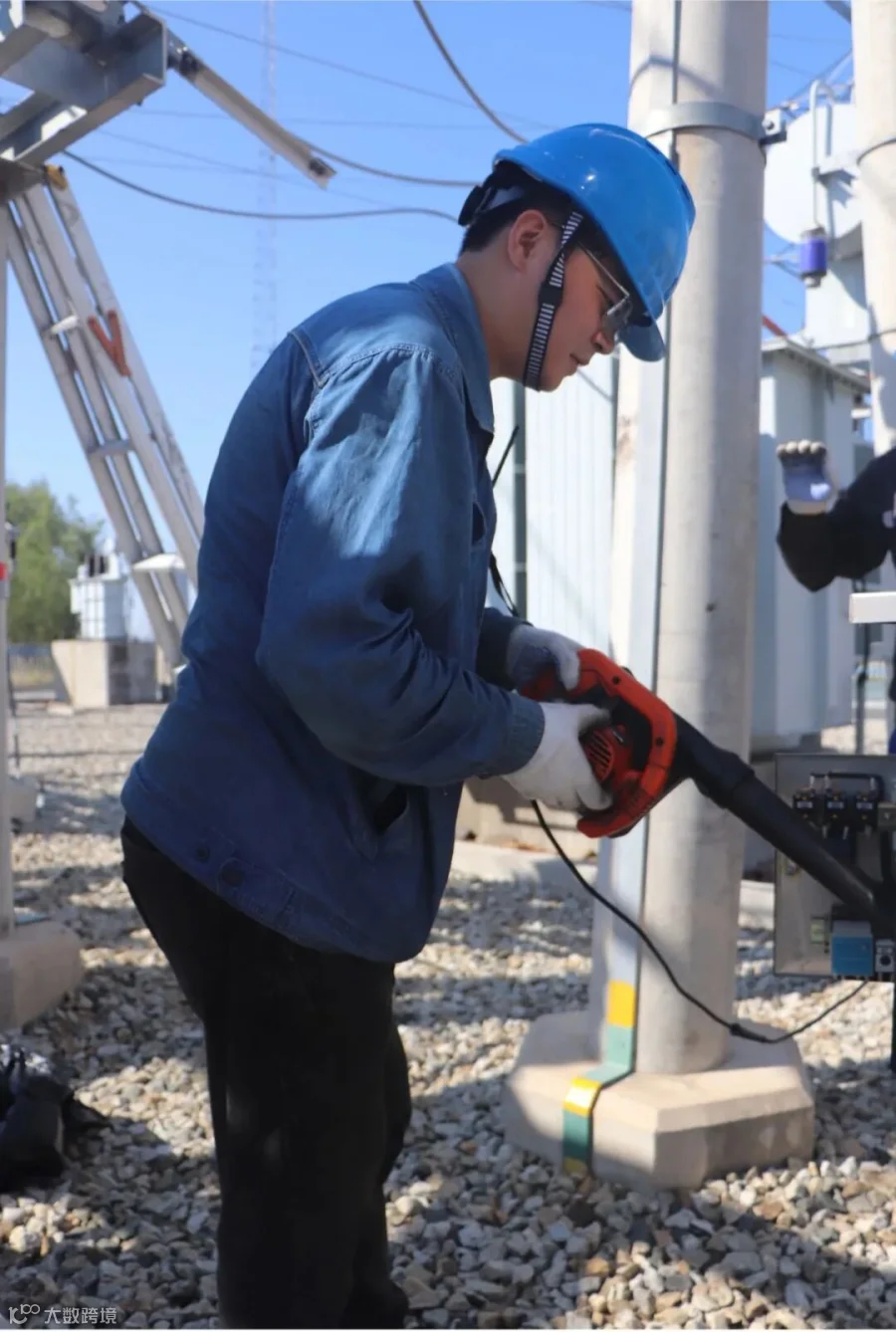

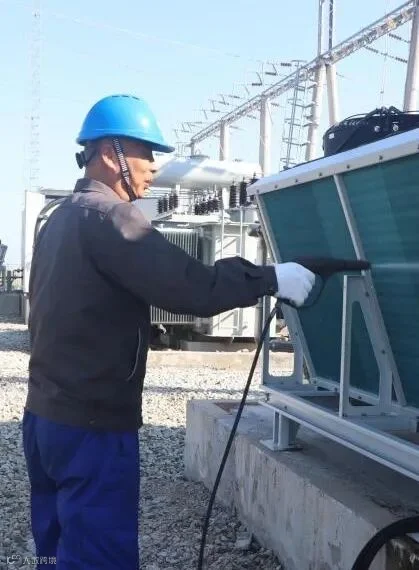

清扫焕新

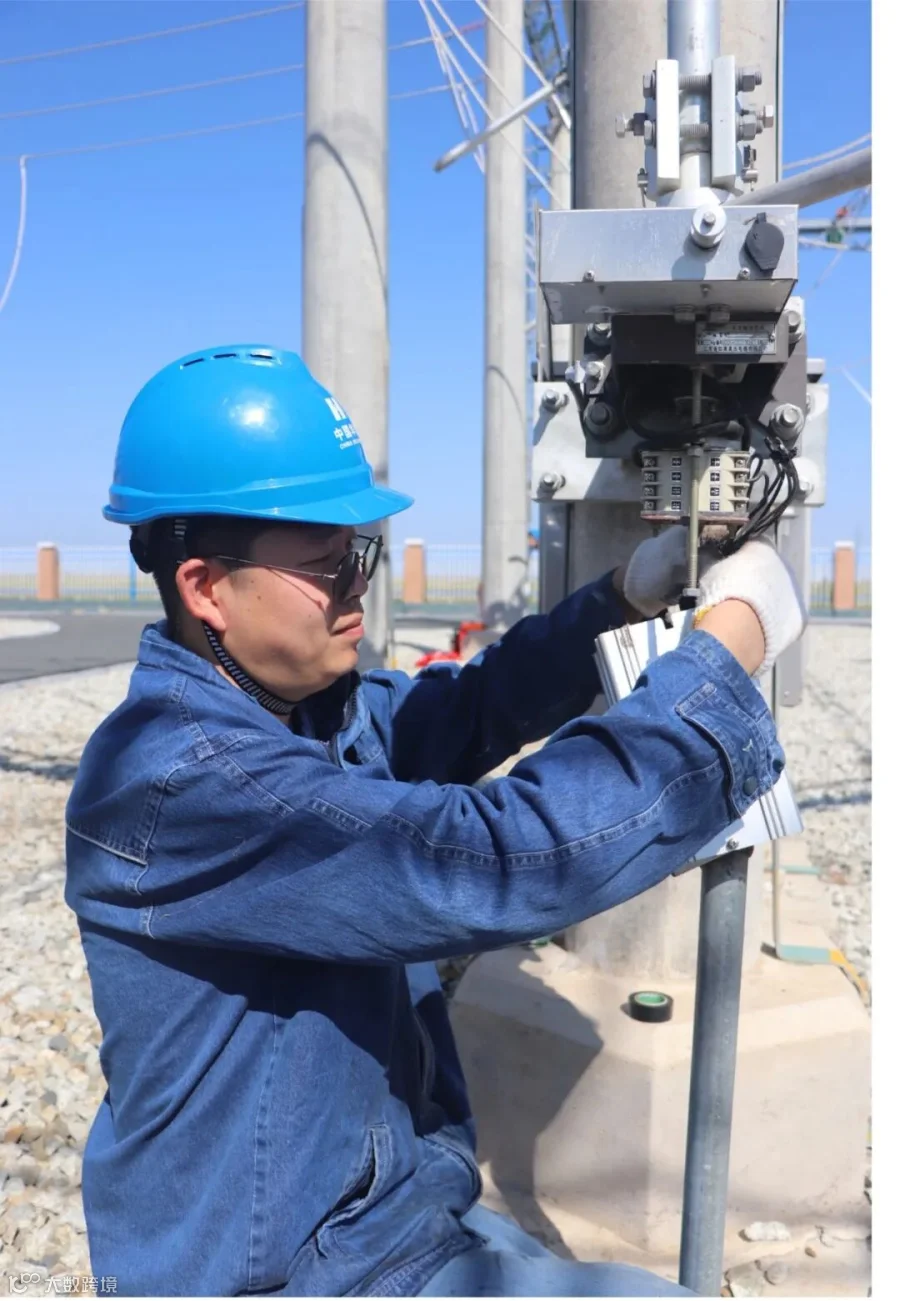

箱变取样 后勤准备
在本次预试消缺及前期准备过程中,检修中心沟通指挥有力,安监部安全监察到位、四平风电场全力支援、集控中心密切配合、白城风电场全体员工努力拼搏、各岗位人员认真负责是工作圆满完成的重要因素。经过两天一夜的忙碌,本次预试及消缺任务顺利完成,为“两节一会”保电和后续安全稳定运行提供强有力保障,也为公司完成全年发电任务打下了坚实的基础。
