同发风电场220kV升压站

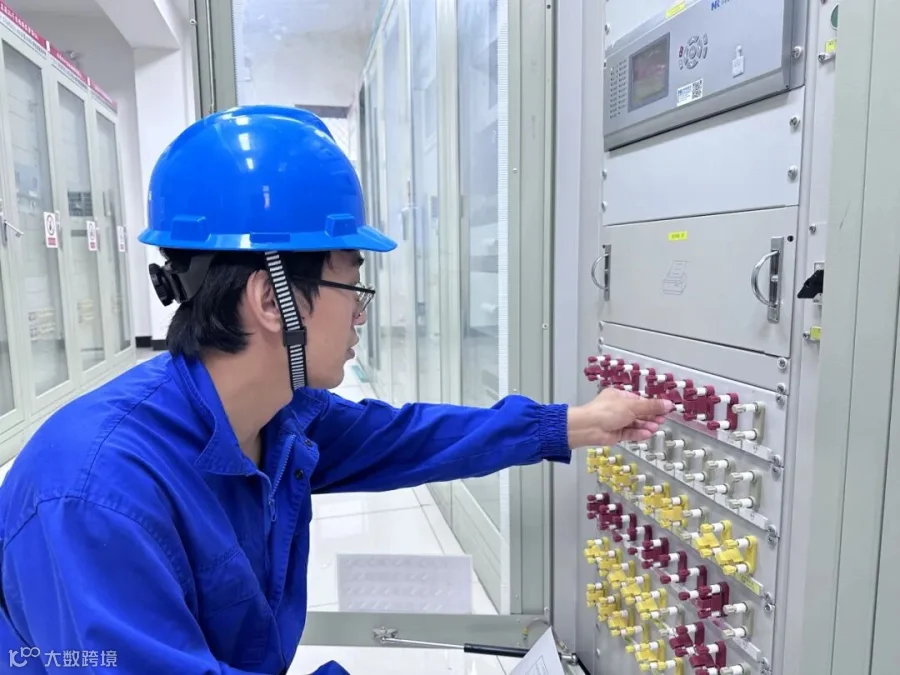

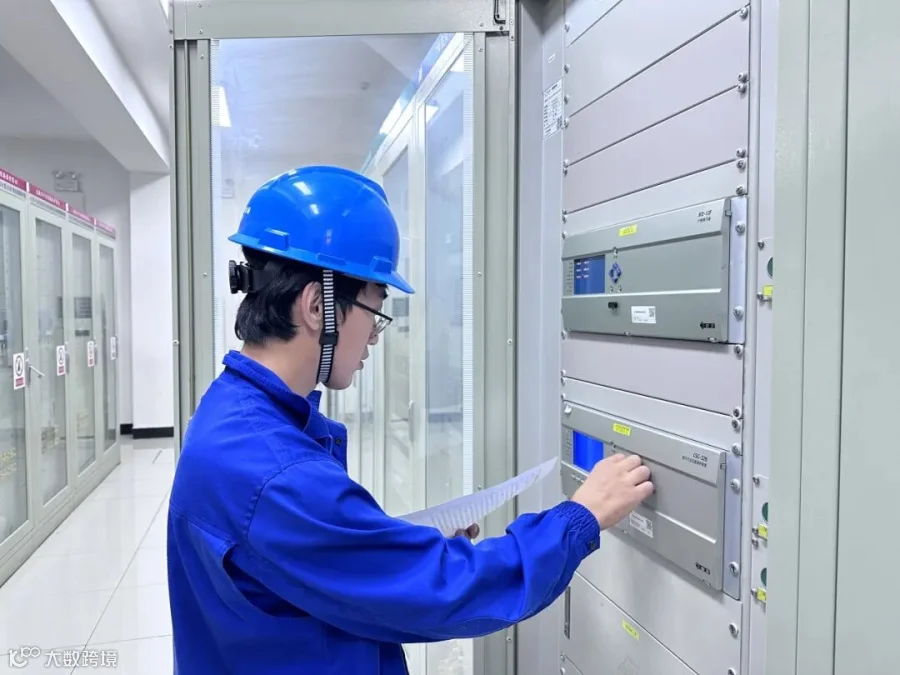

完成继电保护装置更换
及升压站停电消缺工作

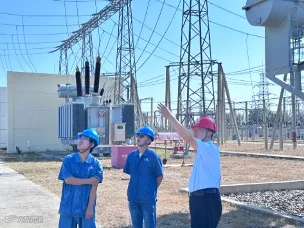

2024年8月22日至8月31日,同发风电场220kV升压站停电开展继电保护装置更换及消缺工作。公司副总经理王介昌同志莅临现场指导,生产部、集控中心、检修中心、安监部与风电场共同配合,圆满完成保护装置更换及升压站停电消缺工作。
根据同发风电场设备运行实际情况、技术监督、动态检查报告与历次安全生产检查情况,编制了《2024年度同发风电场220kV升压站停电检修及消缺工作方案》,方案包含工作内容、所需物资材料,并根据工作内容成立9个工作小组,对人员分工进行具体布置,确保准备充分,分工明确,做到整个停电检修及消缺过程明确化、清晰化、条理化、规范化,实现对整个停电检修过程的精准把控,确保工作按期圆满完成。
在此次继电保护装置更换调试及消缺工作中,团结风电场党支部精心组建党员先锋队和青年突击队,党支部要求党员先锋队和青年突击队发挥带头作用,勇于“带起头、挑起担、担起责”,体现党支部的凝聚力和战斗力;青年突击队更要有“撸起袖子加油干”的干劲,体现出青年员工不畏艰难、勇于攀登的优良品质,充分展现团结风电场党支部“力量之源”的品牌内涵!
在启动仪式上,团结风电场党支部书记宋海松同志开展党员先锋队授旗、青年突击队授旗仪式,并宣讲本次工作危险点;团结风电场副场长单大勇同志对全体人员进行技术交底及开工动员。

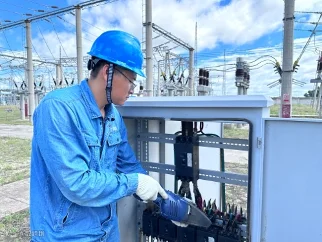

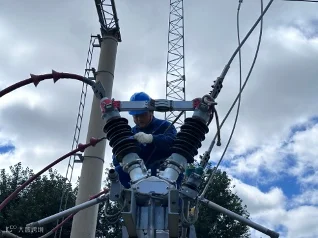

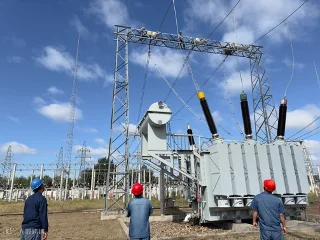

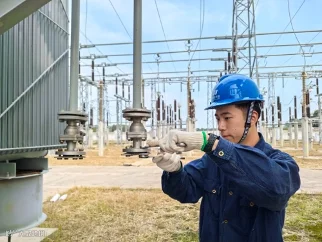

在此次继电保护装置更换及消缺工作中,共完成:南瑞继保共完成101台保护装置更换及调试工作;四方继保完成11台装置更换及调试工作;技术监督整改项6项;处理站内缺陷28项;处理箱变缺陷52项;处理线路缺陷16项;完成220kV间隔所有端子箱及控制柜防污闪、紧固接线、清扫换新工作;完成35kV间隔端子箱及控制柜防污闪、紧固接线、清扫换新工作;完成220kV、35kV龙门架拆除鸟窝并安装驱鸟刺工作;完成88台箱变防污闪、紧固接线、清扫换新工作;完成46台箱变预防性试验工作。

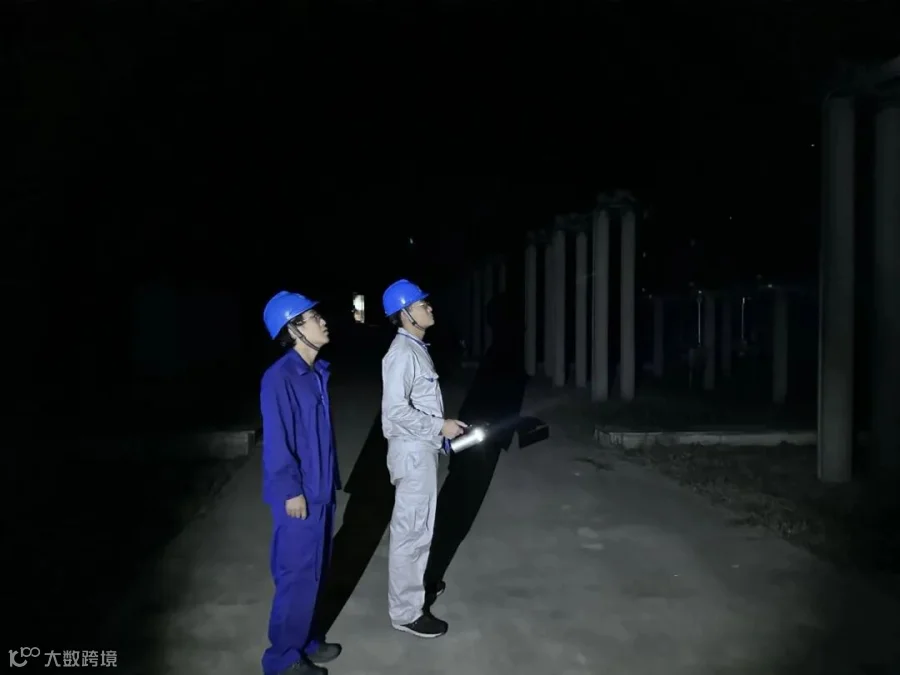

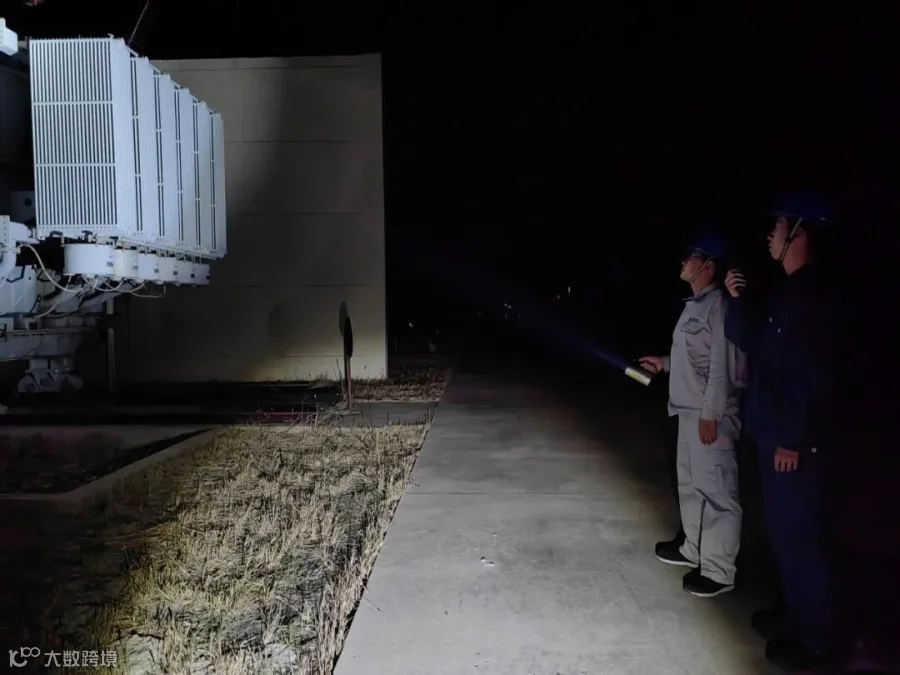

经过为期10天的忙碌,同发220kV升压站于2024年8月31日18时20分开始送电,全员齐心协力历经12小时15分,于2024年9月1日6时35分送电完毕。
在本次继电保护装置更换及消缺工作中,生产部、集控中心、检修中心及安监部密切配合,同发风电场全体员工努力拼搏、各岗位人员认真负责,本次任务顺利完成,为后续安全稳定运行提供强有力的保障,也为公司完成年度发电任务打下了坚实的基础。
