升压站预试
8月21日至27日,在瞻榆500kV变电站停电检修期间,新华风电场开展220kV升压站预试工作,经过7天的连续奋战,圆满完成了升压站一次设备和二次保护装置预试和消缺、集电线路消缺等任务。
为了保证此次年度预试工作有序开展,在停电前就从缺陷统计、三措两案、物料准备等方面开始精细部署,周密准备,制定《2023年度新华风电场220kV升压站预试工作方案》。

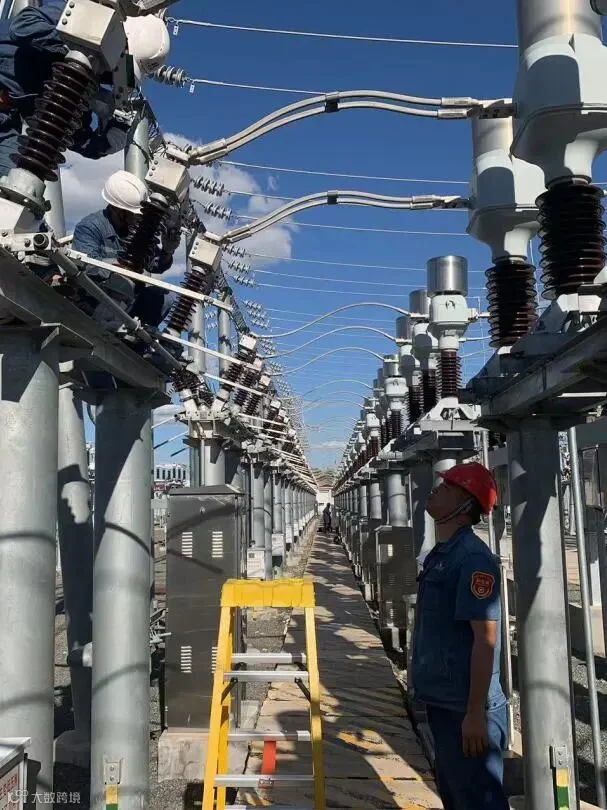

安全交底
预试期间,公司相关领导、分管生产的领导及安监部相关负责人深入现场,就安全措施、工作安排、作业流程等各个环节进行指导和监督。针对作业现场点多面广,涉及人员多,工作任务量大等实际情况,各工作小组负责人及时沟通、紧密配合,严格落实各项安全措施,从而确保现场试验、清扫、检修、消缺等工作安全有序开展。

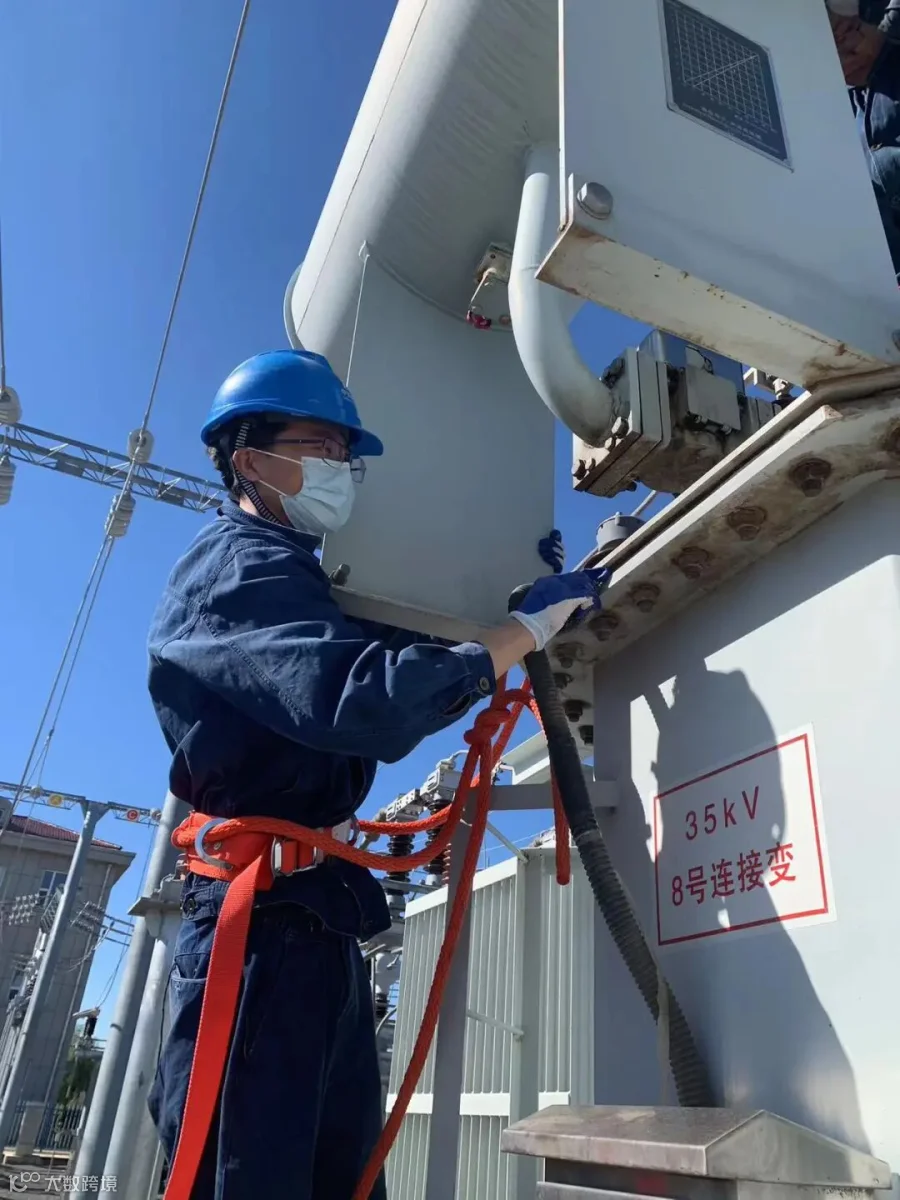

按章作业

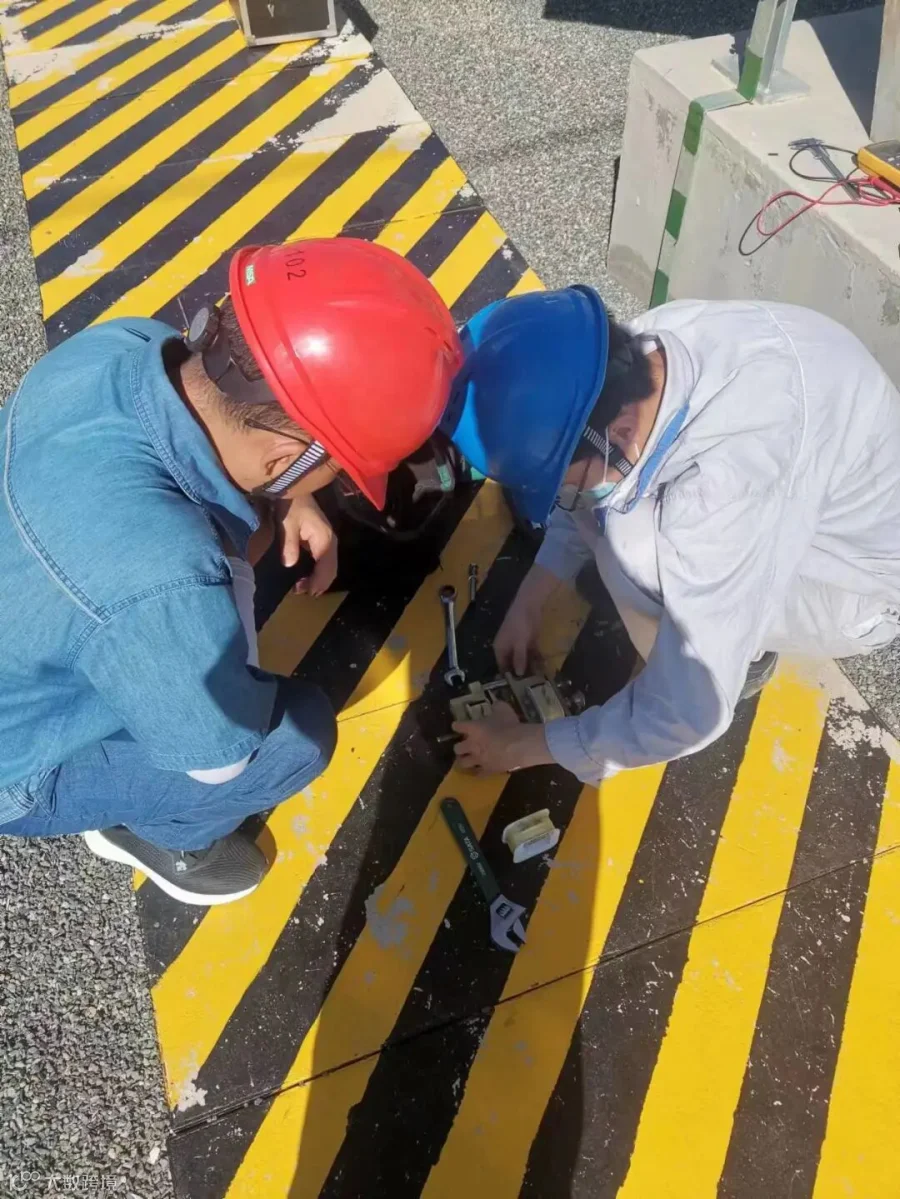

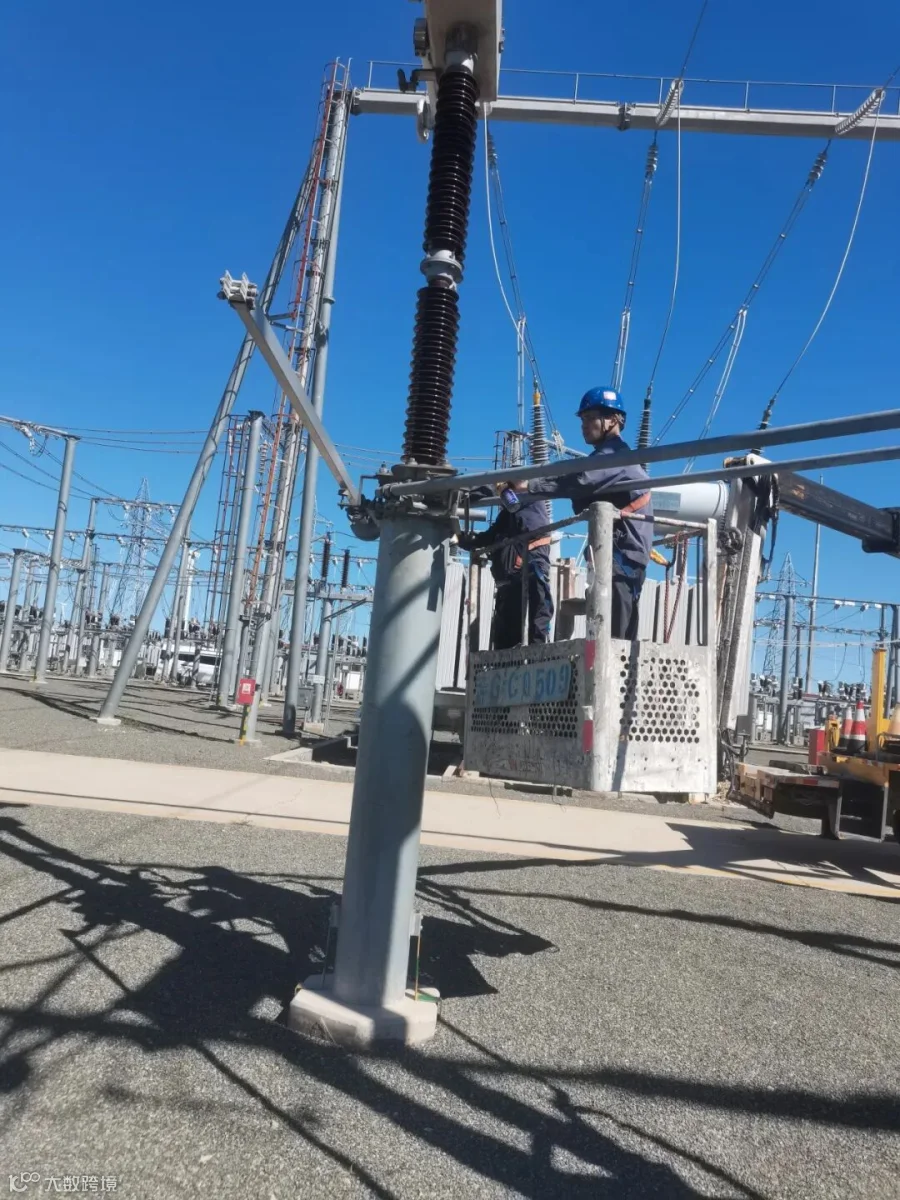

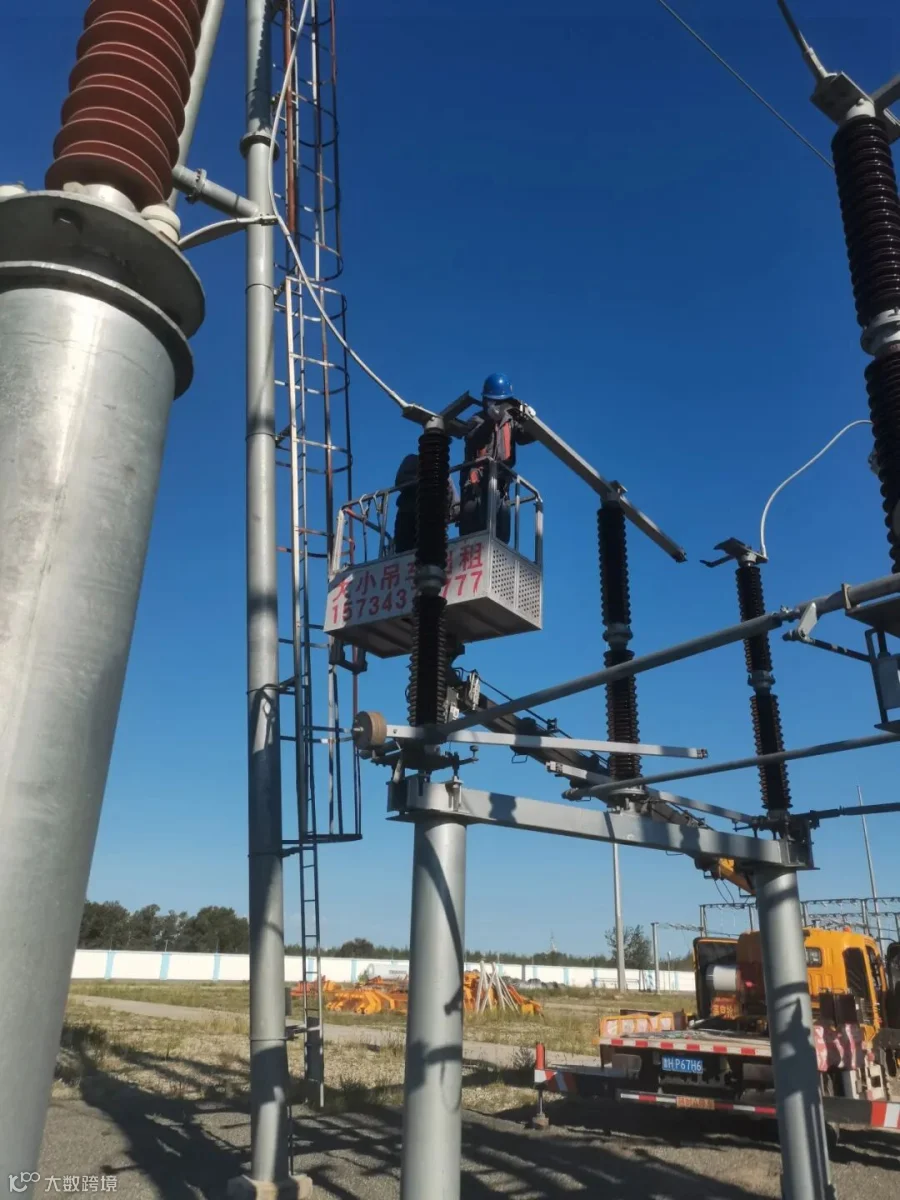

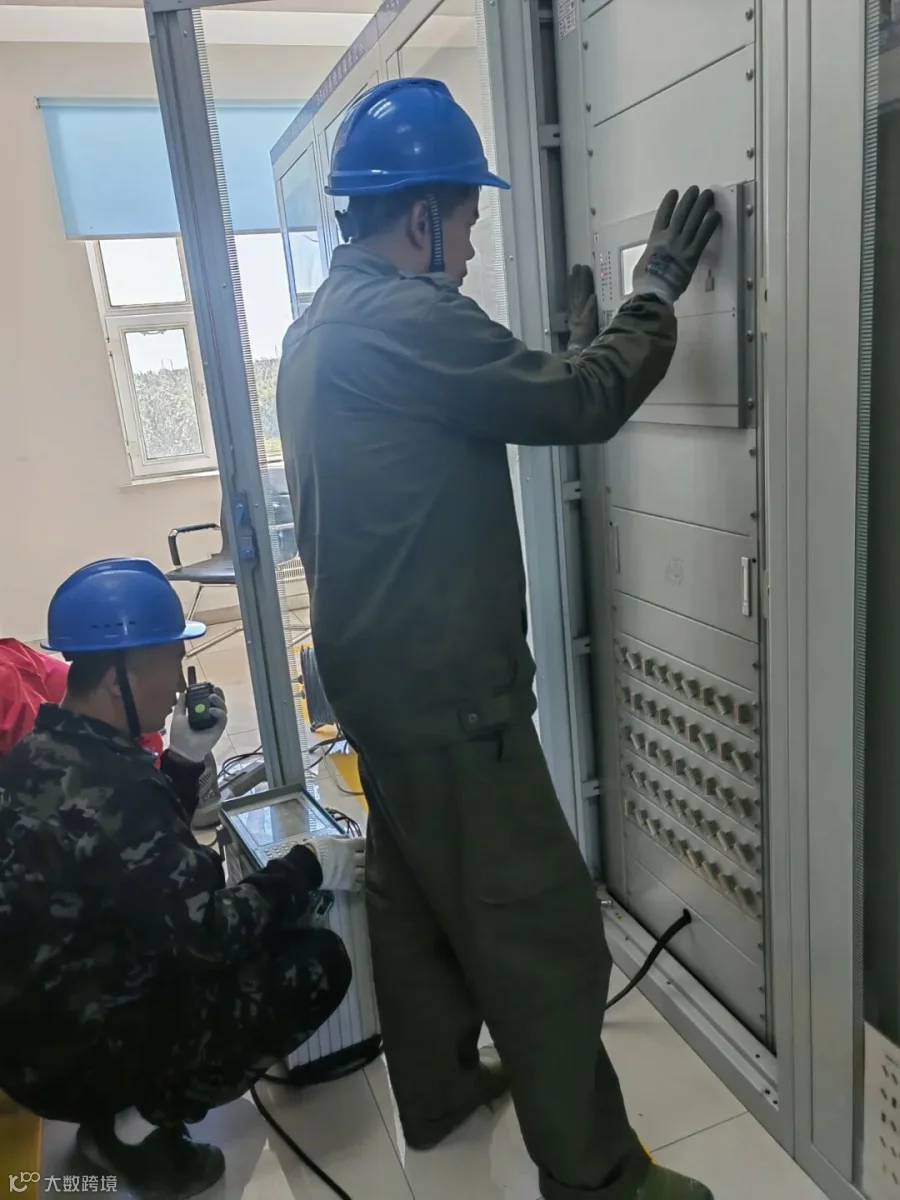

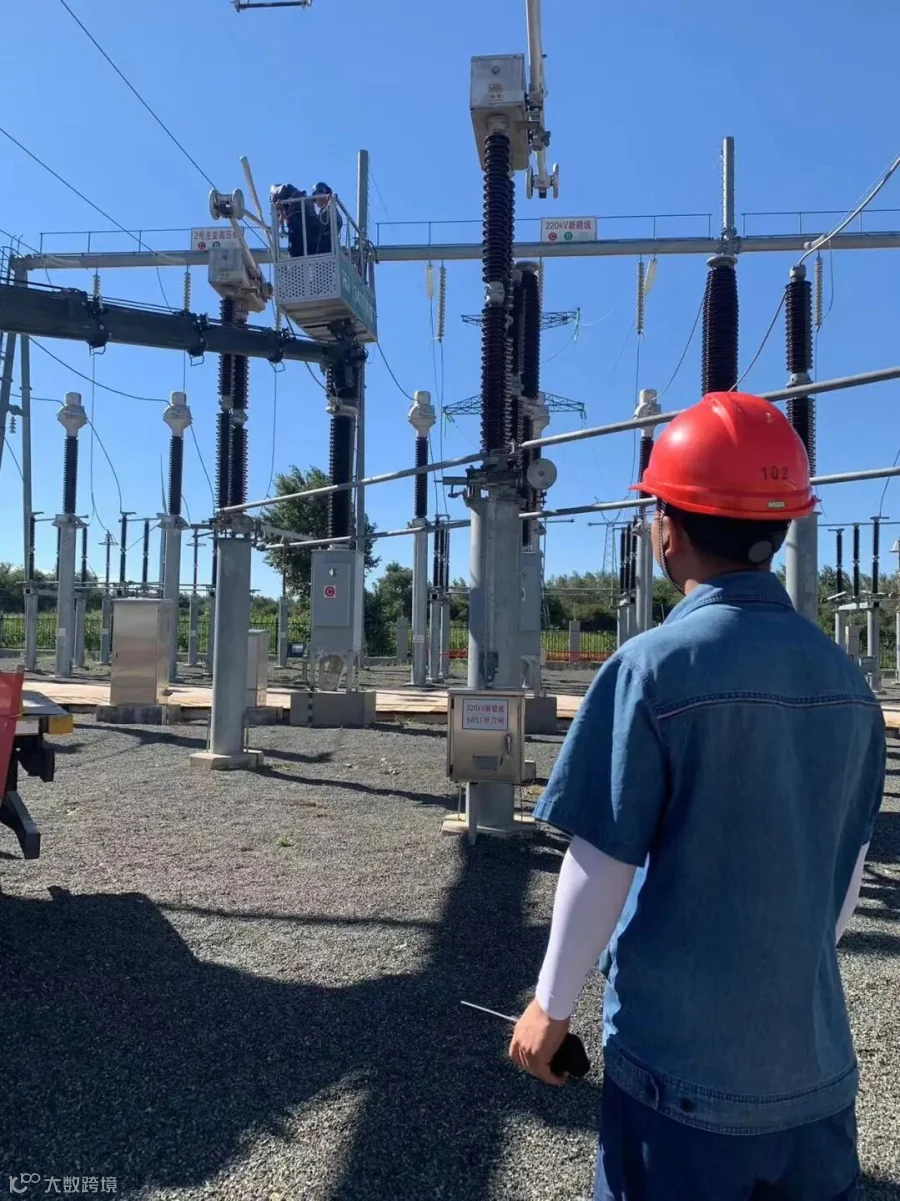

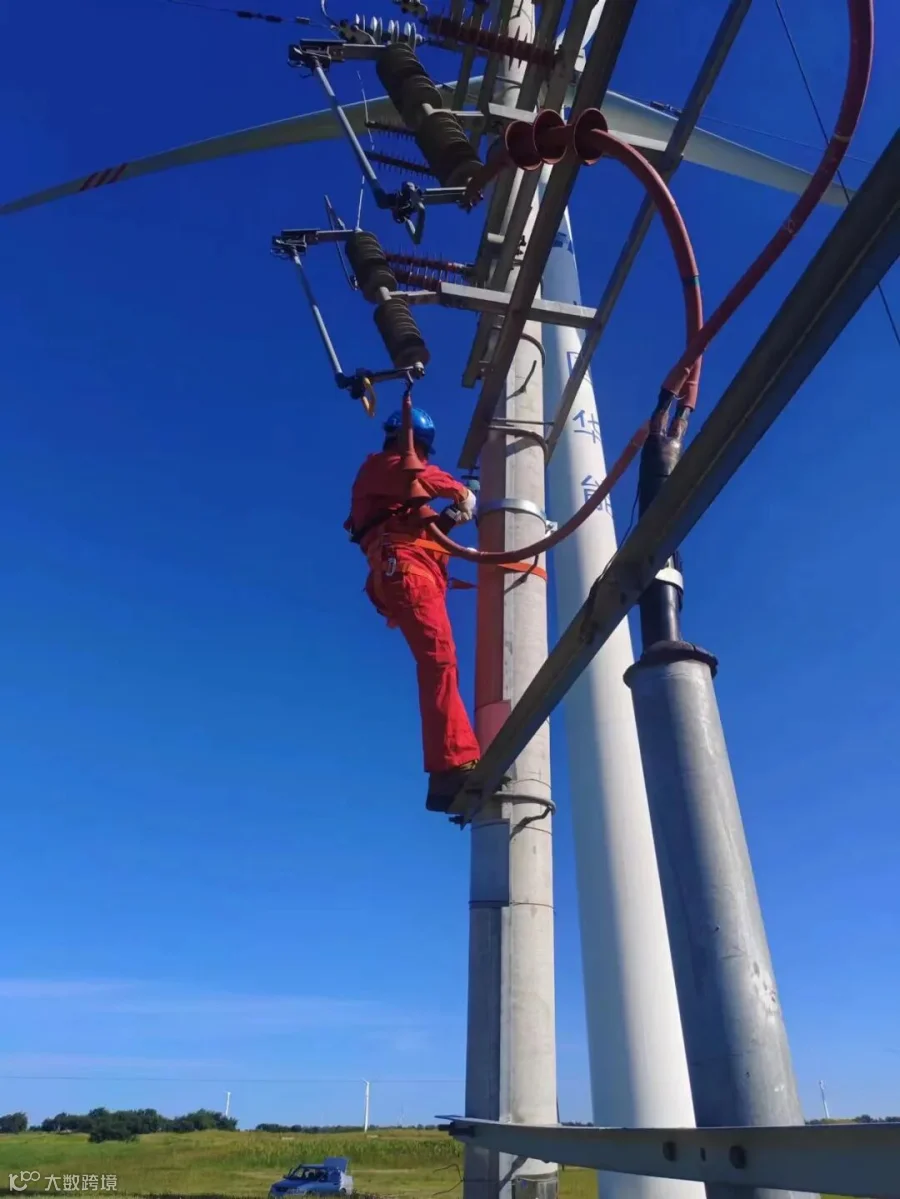

通过此次停电检修预试,完成升压站一次设备预防试验、处理1#主变6871开关A、C相分闸线圈②和2#主变6872开关B相分闸线圈②不能分闸故障、处理2#主变高压侧端子箱2B-102 A4051接线虚接过热缺陷、刀闸调整维护和连接变渗油处理共86项、以及将8#SVG模块驱动大板更换为三防板;完成二次保护40套装置预防试验、定值校验、柜内接线整理紧固、清灰和防火封堵等工作;线路补充螺栓销钉、电缆三指套维护、安装接地带抱箍、拆除鸟窝等共393处。任务结束时,各小组认真检查设备有无遗留物,做到工完、料尽、场地清。

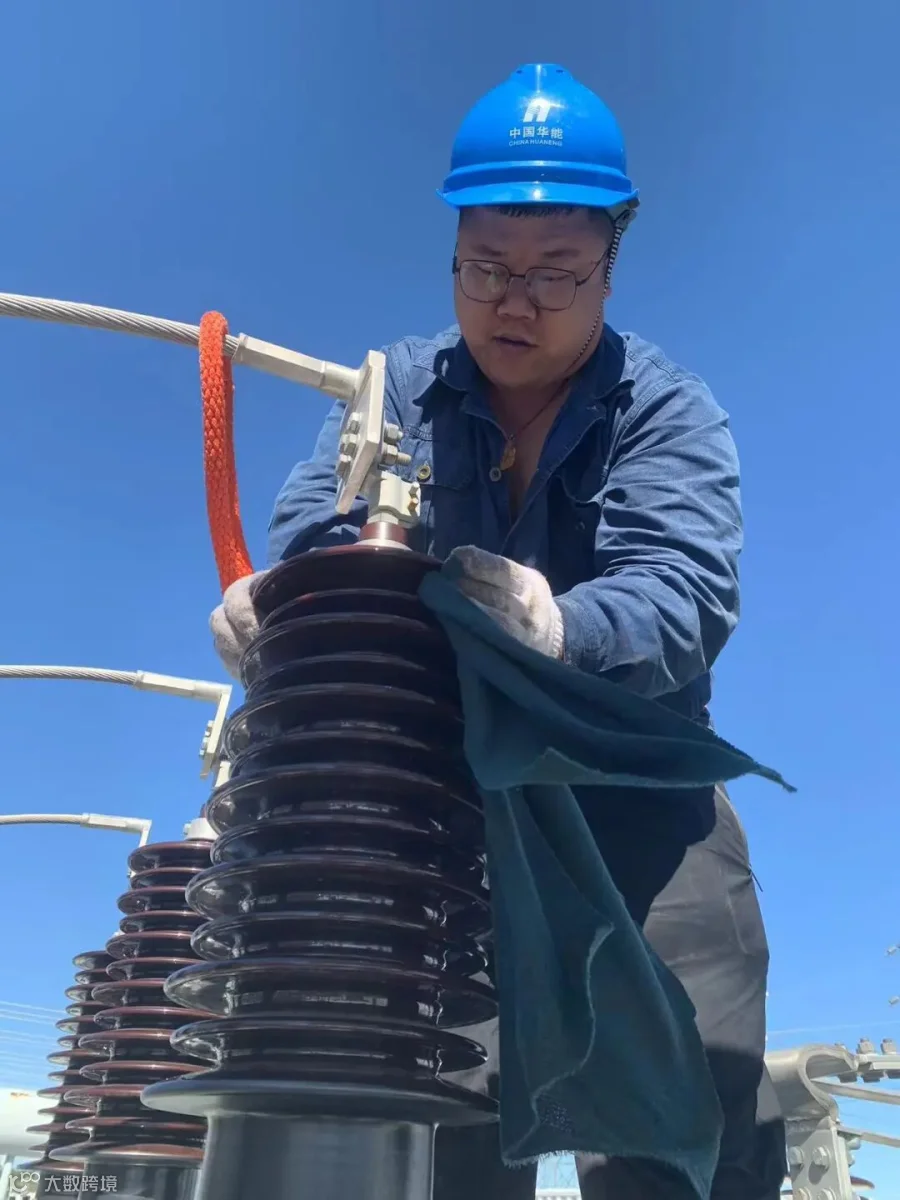

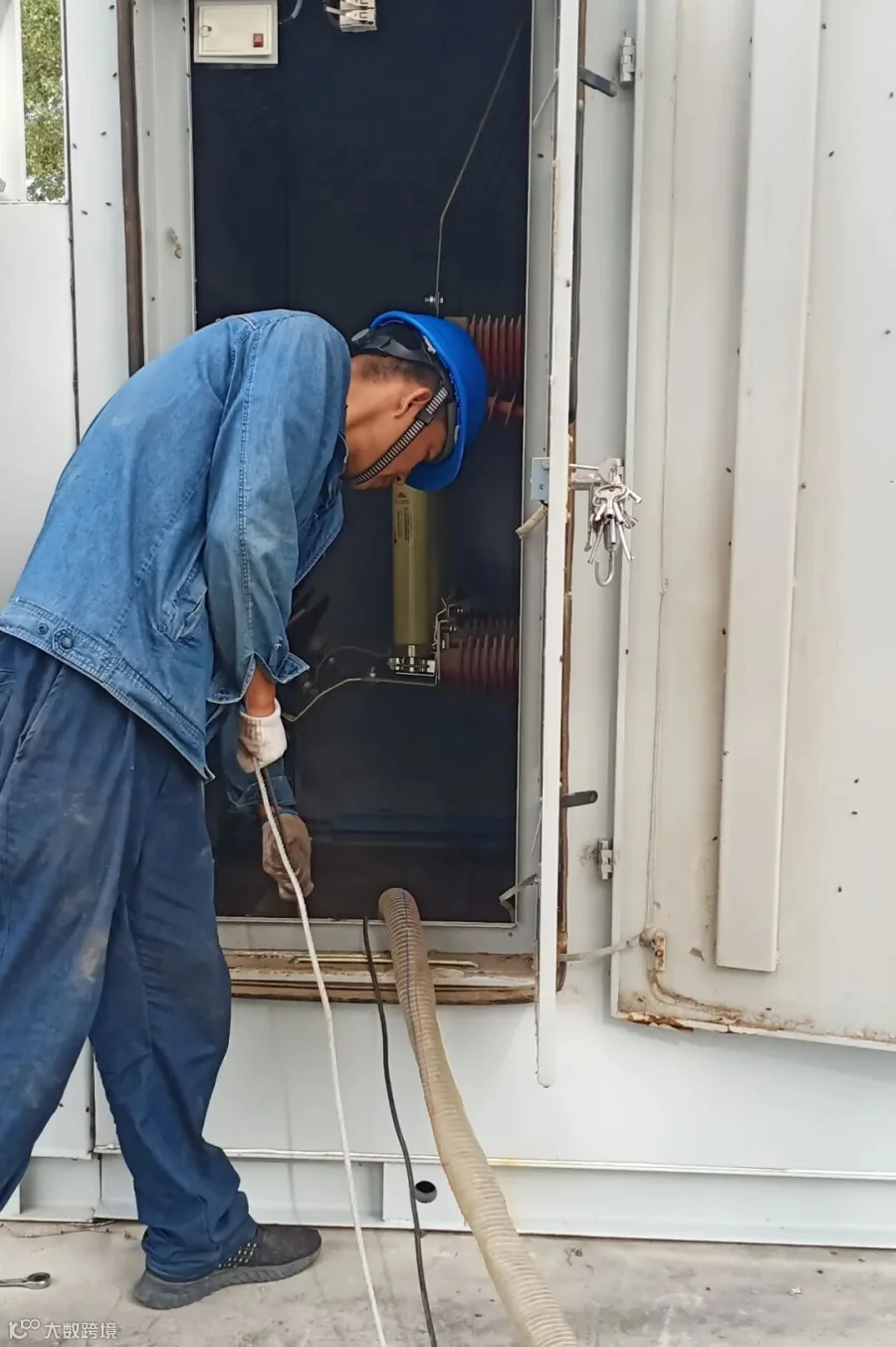

预试、消缺、清灰
8月27日19时,新华风电场设备送电完成,标志着2023年度升压站预试工作圆满完成。此次预试不仅提高了设备的运行状态、筑牢了安全生产防线,更锻炼了生产人员的应急消缺能力及设备检修水平。今后,新华风电场全体员工将继续迎难而上,用严谨的组织、精湛的运检技术和辛勤的汗水铸造一支精干有力的“运检队伍”,确保全面完成风电场各项任务目标,为公司创建世界一流新能源企业贡献力量。
