四平风电场220kV升压站
预试、定检消缺工作圆满完成
10月17日至10月19日,四平风电场全面开展2023年度220kV升压站“预防性试验”、“检修缺陷处理”和“设备清扫防污闪治理”工作。新能源公司高度重视本次预试、定检消缺工作,在检修中心、生产部、集控中心、安监部及四平风电场全体员工通力协作下,圆满完成年度220kV升压站预试工作。
10月17日,四平风电场结合现场实际情况制定《2023年度四平风电场“220kV升压站预防性试验及停电检修消缺”工作方案》,成立8个专项工作小组。
根据日常巡视检查及缺陷记录情况,将检修工作划分为一次设备、二次设备、220kV线路、箱变、35kV线路等5个专项治理部分,每个任务划分为试验项目、清扫项目、消缺3个版块。
停电前,工作组提前对操作票、工作票、安全工器具、停电待处理的缺陷等各个方面的问题进行了汇总,对相关工作和注意事项进行了技术交底,并把每项工作细化落实到人,确保人员、物资、工器具到位,保障本次停电预试检修工作顺利开展。
检修现场严格执行“两票三制”,每日组织召开小组碰头会议,对当天的预试结果、缺陷处理、质量验、存在问题等进行分析总结。
预试检修工作全部完成后,经验收小组验收合格,集控中心及现场人员检查核对后,升压站具备送电条件,并汇报调度。送电期间,依旧按照既定安排,有条不紊地进行每一项操作,保障预试工作完美收官。
本次预试检修共完成:一次设备、二次设备试验项目79项;完成35kV配电室、无功补偿、主变压器、接地变室、集电线路的间隔清扫、防污闪、防火封堵、消缺等170项工作,达到预试项目完成率100%,缺陷消除率100%的目标。

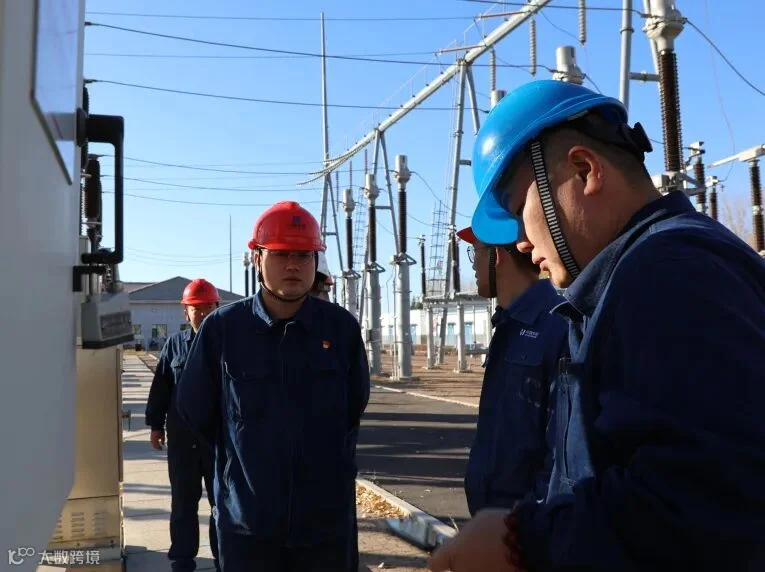

重点工作

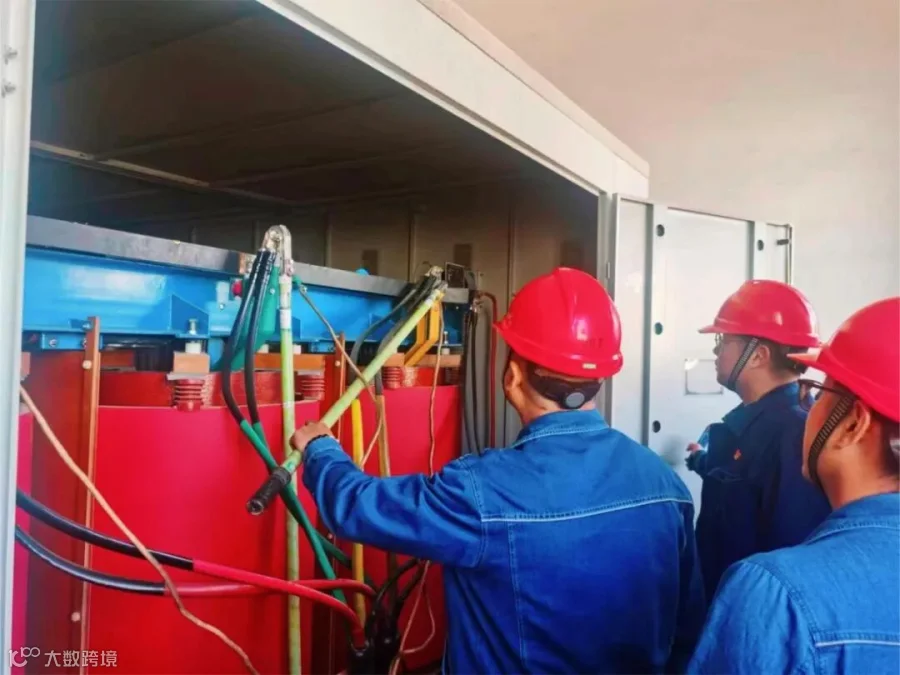

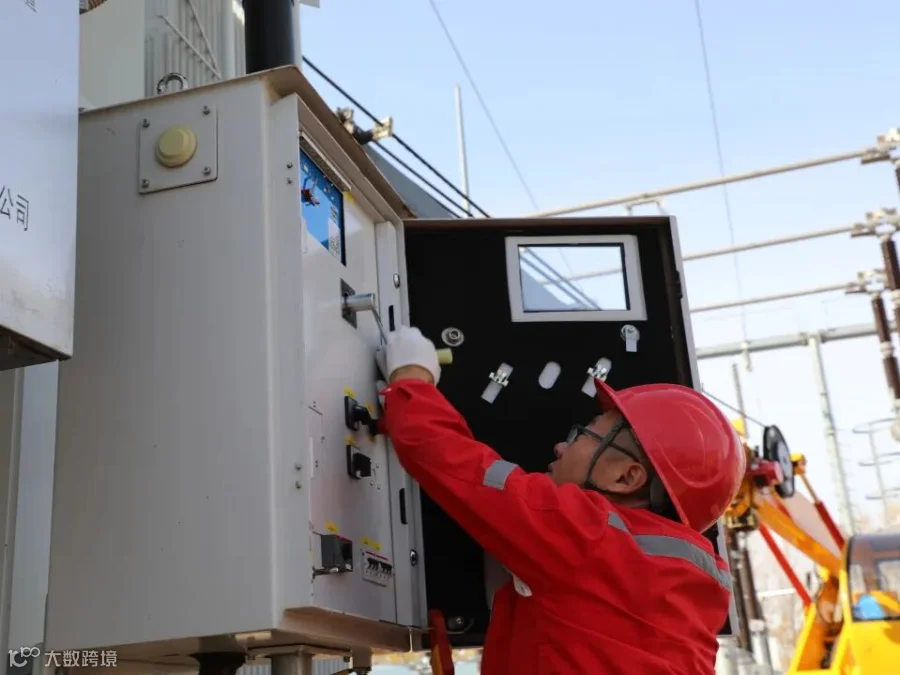

消缺工作

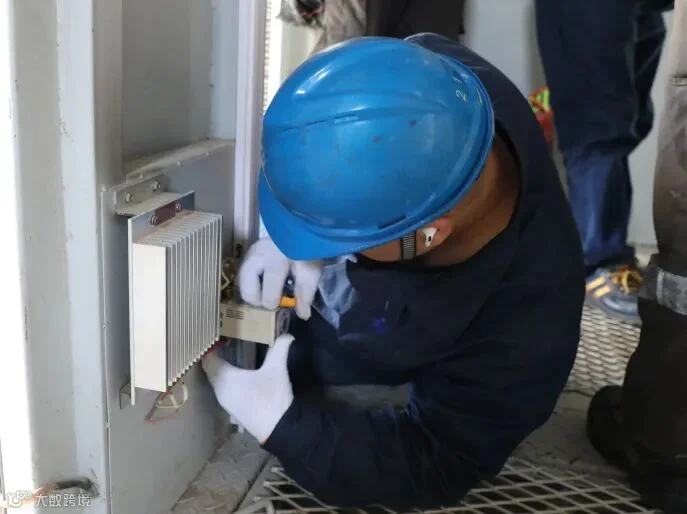

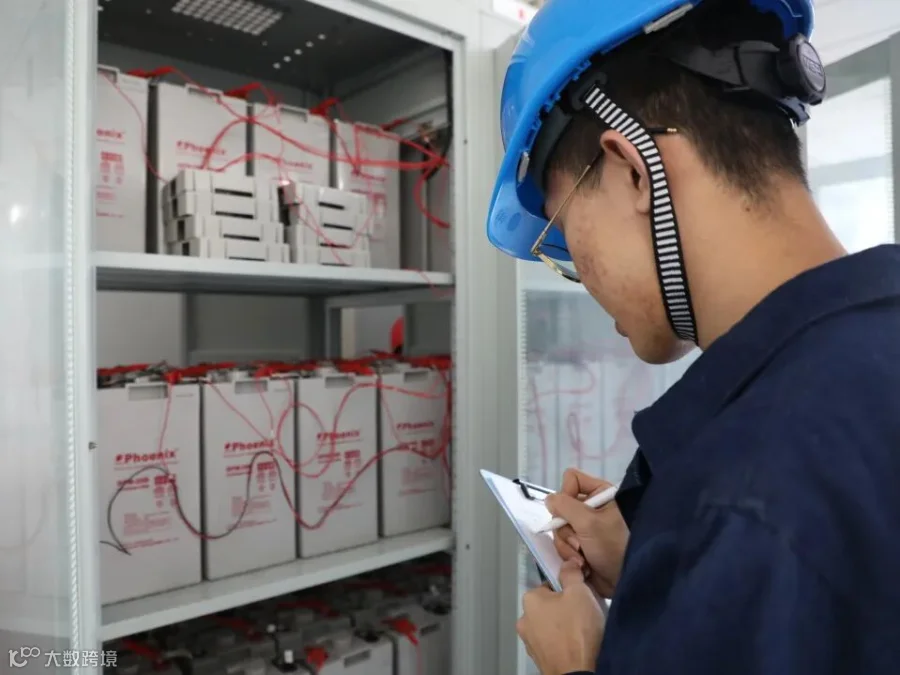

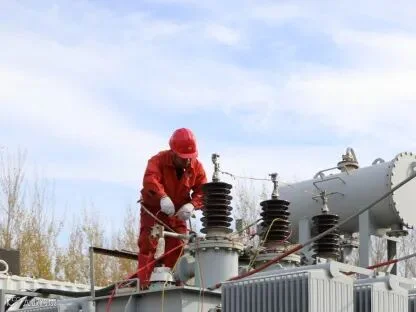

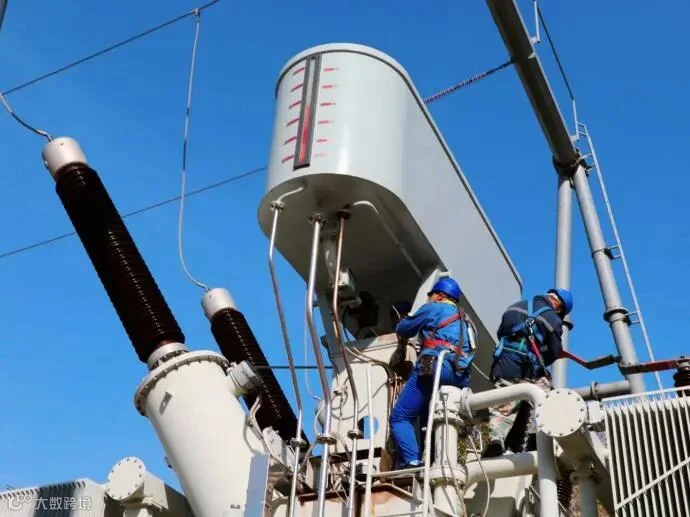

一次试验

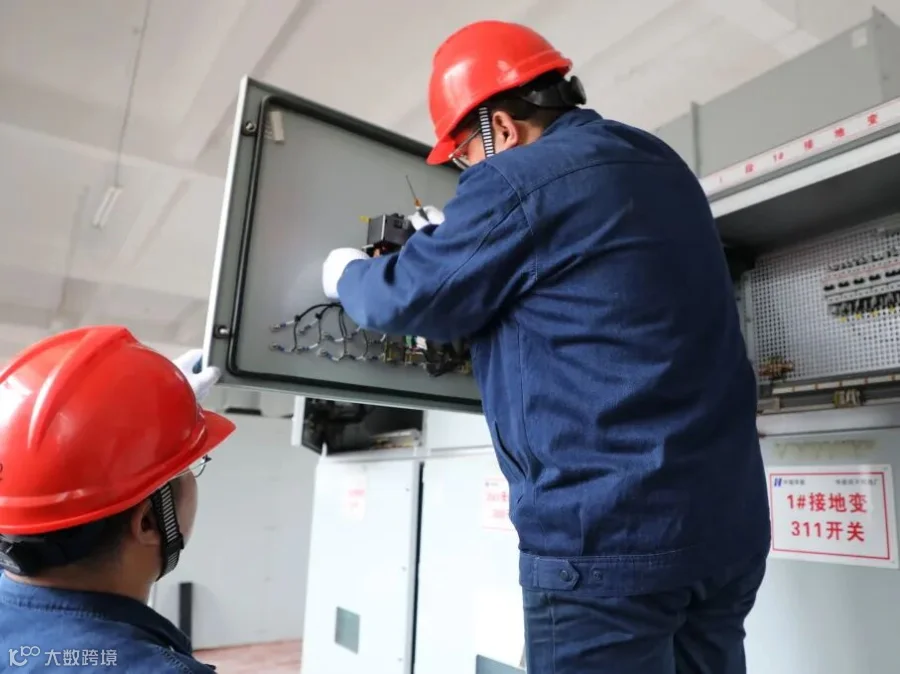

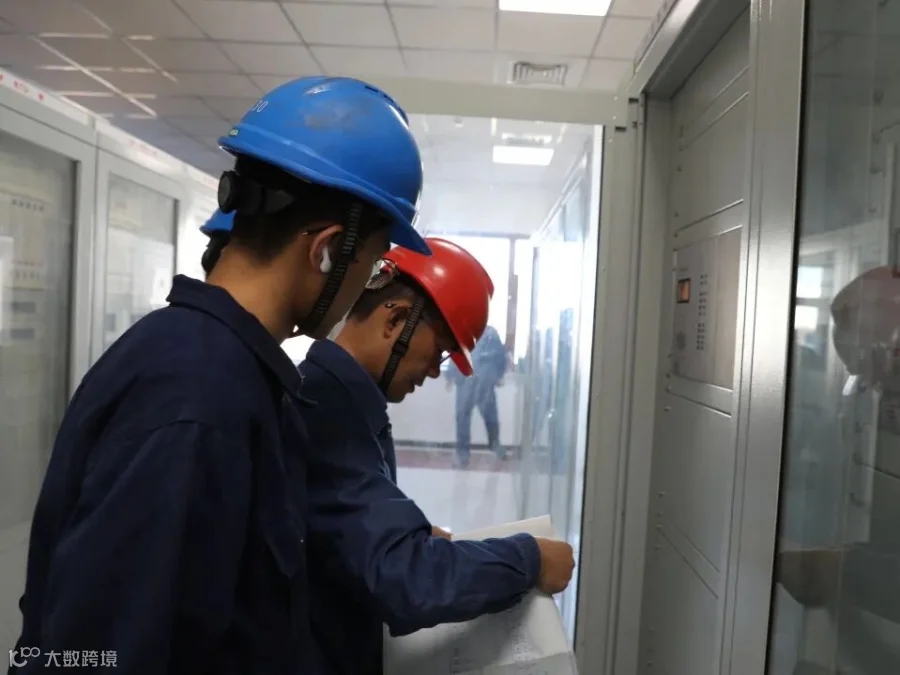

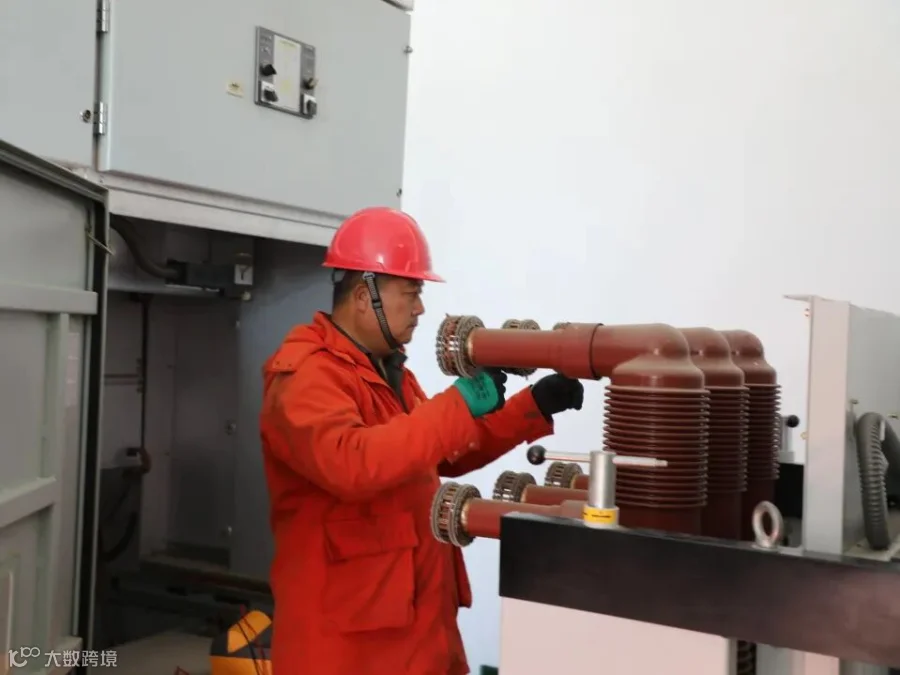

二次试验

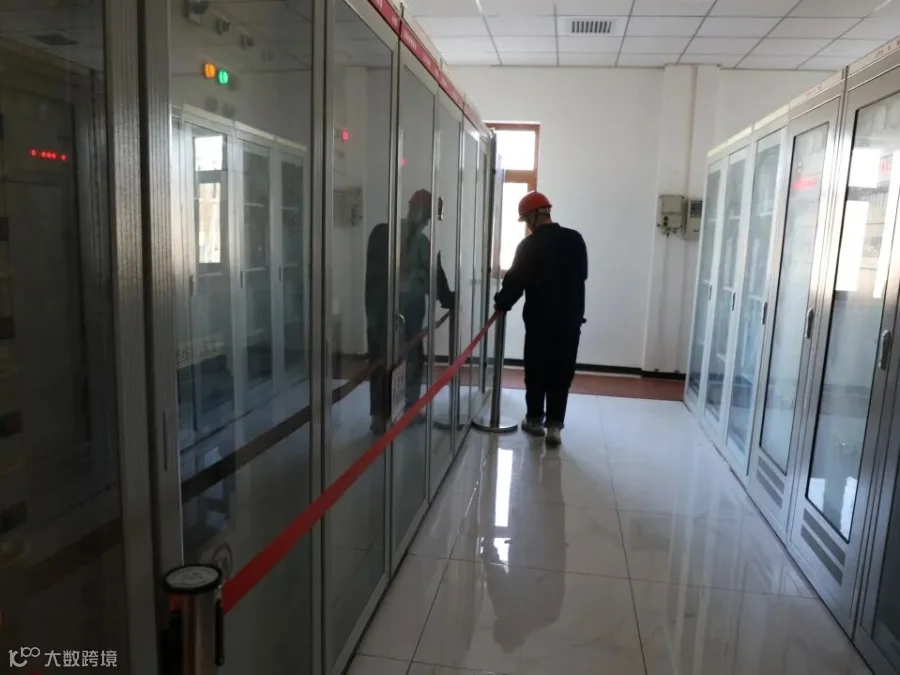

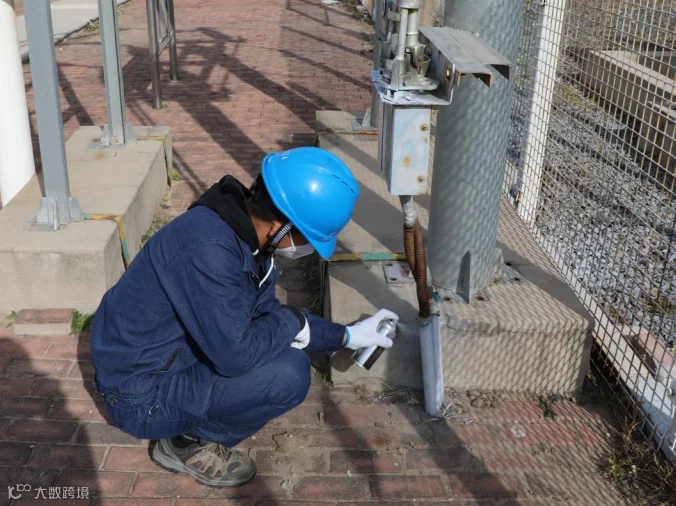

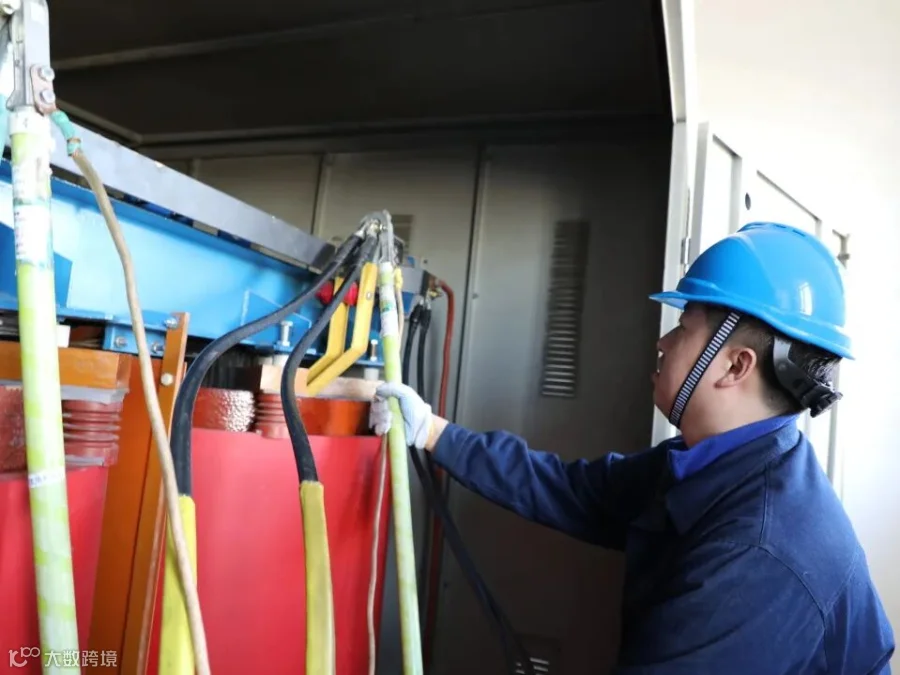

清扫工作
本次升压站预试、消缺工作的圆满完成,为全力冲刺第四季度提供了有力保障。下一步,四平风电场将在公司党委的坚强领导下,以更加饱满的工作热情,凝心聚力,真抓实干,抢发电量,为公司实现世界一流新能源企业的宏伟目标而努力奋斗!
编辑丨张昊铭
审核丨于 波 王介昌
