大数跨境

华南学堂笔记 |《全面助力营销 - “高周转模式下如何实现完美开放”》

华南学堂笔记 |《全面助力营销 -  “高周转模式下如何实现完美开放”》 华发股份华南大区
2019-06-25
2
导读:解读标杆房企管控思路,分享如何实现完美开放的进度和质量管理。

 第 四 课

 2019.06.21

全面助力营销 -

“高周转模式下如何实现完美开放”

华南学堂第四课,由区域公司工程管理部陈庆海老师主讲,解读标杆房企管控思路,分享如何实现完美开放的进度和质量管理。

讲 师 卡

陈庆海老师

区域公司  工程管理部

课 堂 缩 影

全面助力营销 ,如何实现高周转模式下的完美开放,主要从三个方面展开:集团管控要求解读、进度管理、质量管理。

1

集团管控要求

高周转模式下的数字密码

一、集团强管控,以高周转为目标,明确工期要求

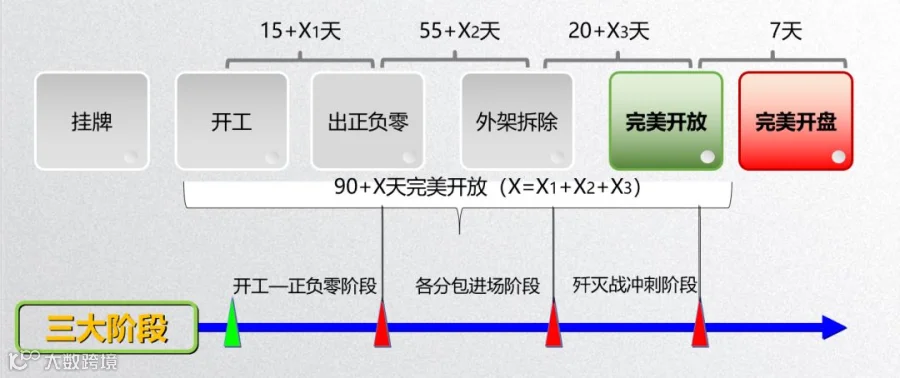

为实现“4个月开盘、5.5个月资金回正、6个月资金再投入”的高周转要求,展示区需要在3个月左右的工期内实现开放;同时,完美开放对展示区提出的要求是:创造震撼体验、实现开盘热销。

二、通过标准化设计,实现标准化的工期管理

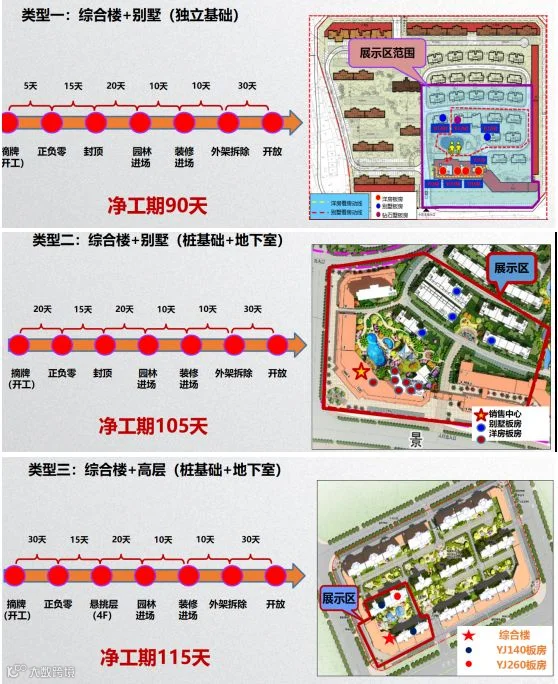

凭借设计的标准化、模块化组合,将展示区划分成三种类型,实现不同类型下工期的标准化管理。

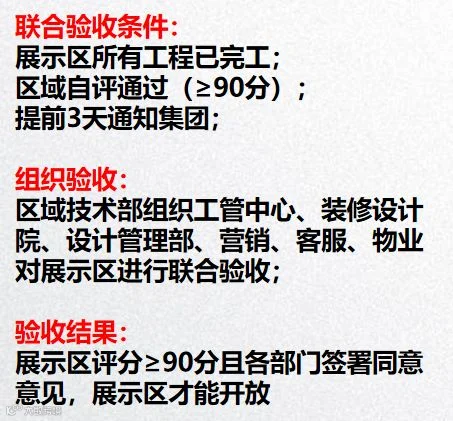

三、严格对展示区的验收要求

2

完美开放-进度管理

管控思路:整合集团、区域、项目一切可用资源,实现“又快又好”的“快”

一、按时间轴划分为三大阶段,不同阶段不同的管控重点与思路

1、开工—正负零阶段:区域强培训,项目做好图纸管理追踪、采购追踪;

2、各分包进场阶段:区域强梳理,项目注意各分包进场阶段抢工要点;

3、冲刺阶段:区域强帮扶,项目做好每日关键任务销项歼灭管理。

二、进度管理“四抢四保”原则:分清主次、抓住重点,有节奏的保证阶段性任务实现

三、遵循展示区进度管理遵循“八个先行”原则

3

完美开放-质量管理

管控思路:层级传递,全员管控,动态监督,责任到人,以质量促进度,实现“又快又好”的“好”。

一、土建质量

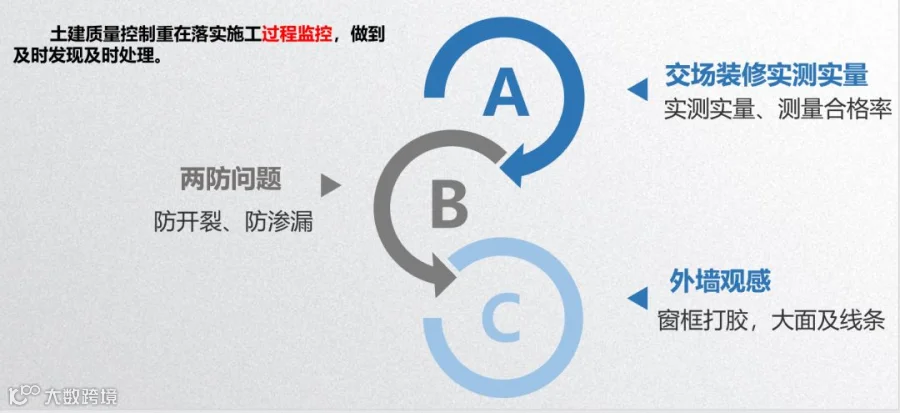

1、展示区土建阶段“前控”

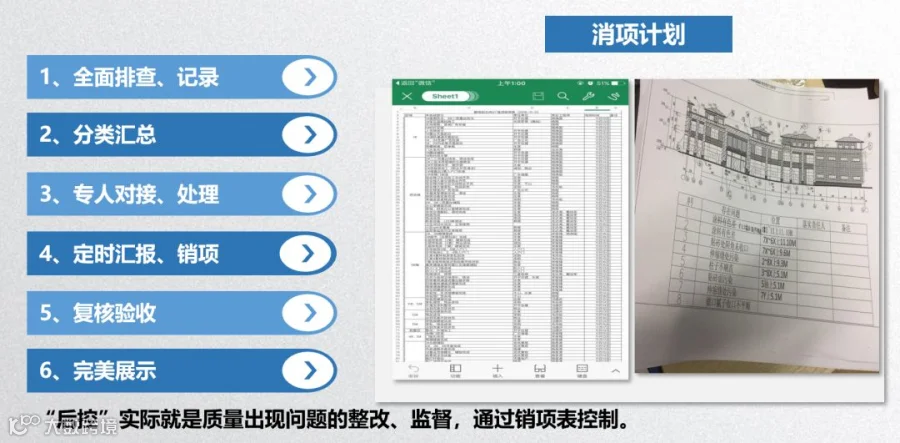

2、展示区土建阶段“中控”

3、展示区土建阶段“后控”

二、装修质量

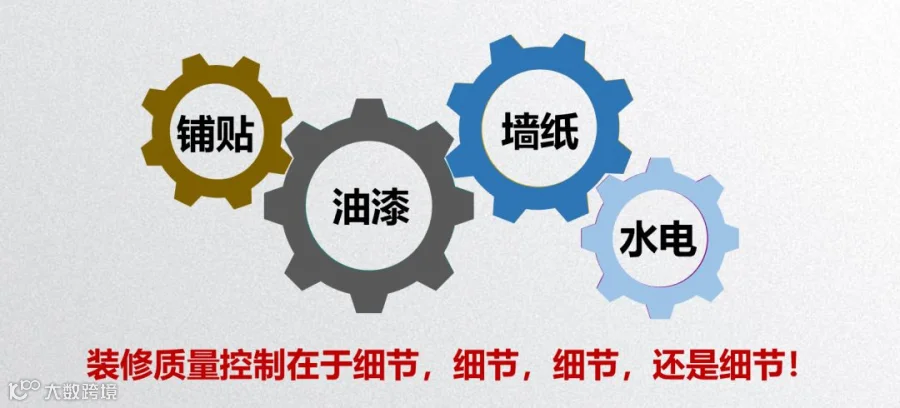

装修工程抢工关注四大类:铺贴、油漆、墙纸、水电,重点在细节

三、园建质量

管控的重点是:一工艺、三标准、五要点

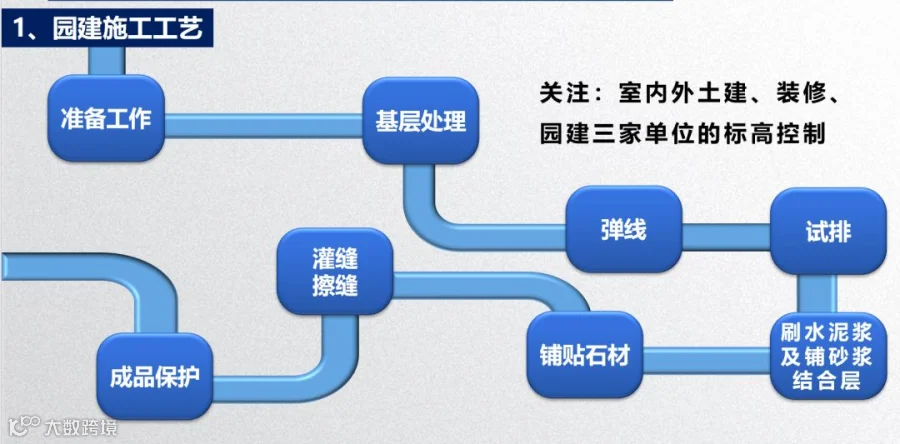

1、园建施工工艺:

关注室内外土建、装修、园建三家单位的标高控制。

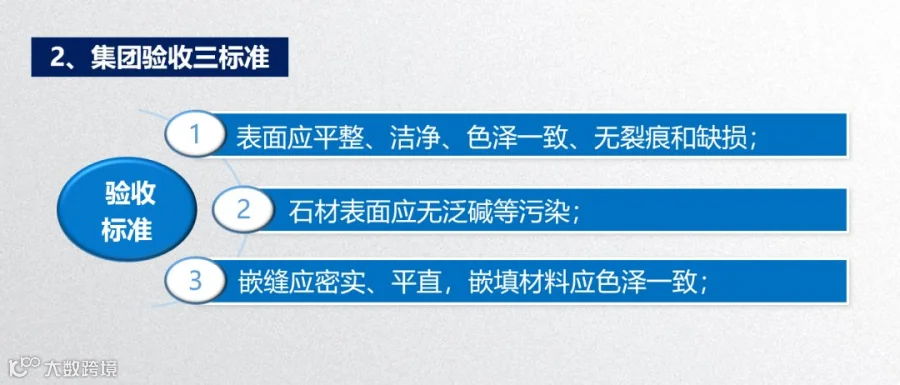

2、集团验收三标准

3、 园建质量控制的五个要点

     结语

企业要做大做强,实现规模与效益,一方面总部层面搭建好平台,成为项目冲锋陷阵的有力支撑;另一方面项目层面不断提升执行力,勇于突破,将公司的要求真正落地。

对标标杆房企,学习优秀做法,我们一直在路上。

乘风破浪会有时,直挂云帆济沧海!

……………… 硬 广 分 割 线 ………………

区域本部

贺由之老师

《粤港澳大湾区下的投资战略分析》

暂定6月下旬开课

华南学堂6月优课 | 敬请期待

~END~

学霸扎堆儿的华南学堂

爱学习的人,总会相遇

我们等你……

【声明】内容源于网络
0
0
华发股份华南大区
内容 0
粉丝 0
华发股份华南大区
总阅读0
粉丝0
内容0
