东莞城市更新推进
现状分析和一点展望
前言
2018年8月15日,东莞市人民政府印发了《关于深化改革全力推进城市更新提升城市品质的意见》,提出了“政府统筹、规划管控、完善配套、产业优先、利益共享、全程覆盖”六大新格局,独创了单一主体挂牌招商的改造模式,拉开了东莞城市更新的新帷幕,推动东莞城市更新进入了快车道,快但不能失控,品质和速度需要兼得。
本文,我们通过统计2019年至今前期服务商招引、单元划定申报的数据情况,并进行细化分析,得出了一些目前项目推进的特征。并结合当下的一些政府调控思路,提出了一些未来项目推进的展望。
01
前期服务商招引现状
截止至2021年6月15日,东莞市共发布前期服务商招引结果公示307个,总面积10690.86公顷。

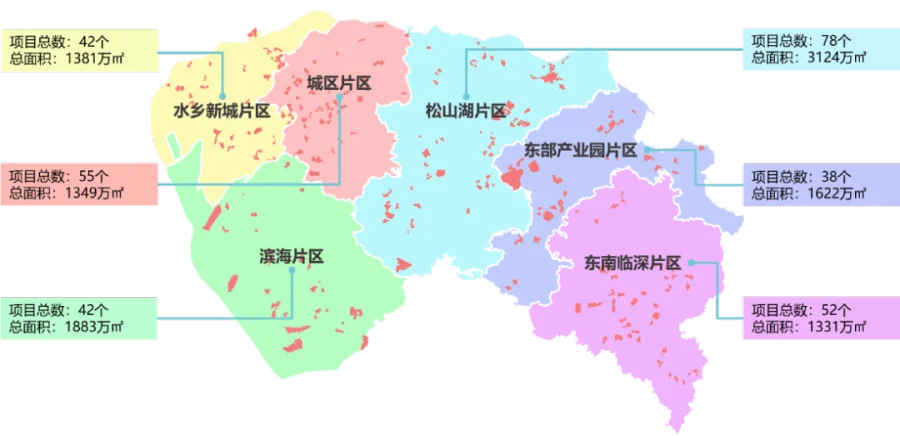

从空间分布情况来看,松山湖片区项目总数和改造面积最多。
松山湖共计完成前期服务商招引的项目有78个,总面积为3124ha,遥遥领先于其它几片,而其余片区数量和面积上分布都相对平均,差异不大。
可以看出,近两年的项目推进,在东莞全市呈现均衡化的状态,松山湖因为是近期东莞市的重点发展区域,市场的关注热度自然也是最高的。

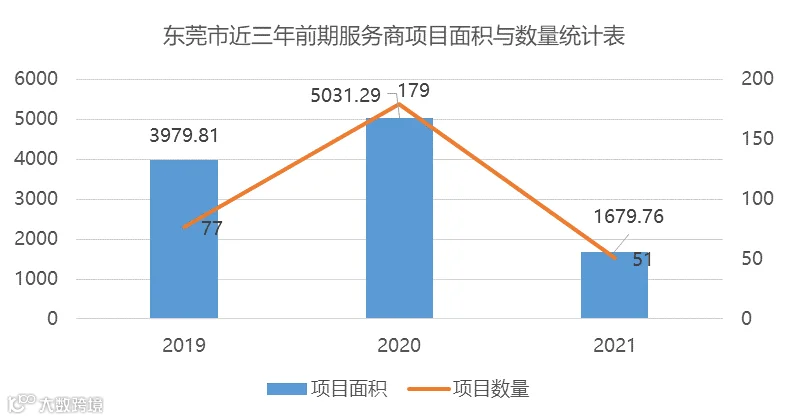

从年度推进数量和面积来看,今年招引数量呈下降趋势。
2020年是前期服务商招引数量最多的一年,相比2019年度数量翻翻。2020年前期服务商招引项目涉及的面积较2019年增长了将近30%。
2021年上半年东莞市前期服务商的招引结果显示,上半年前期服务商招引公示的数量和面积都低于去年同期水平,明显呈下降态势。虽然只有半年的数据,但从进展趋势来看,应该很难超越2020年的招引数量。
从改造类型上来看,商住类、居住类项目占主导。

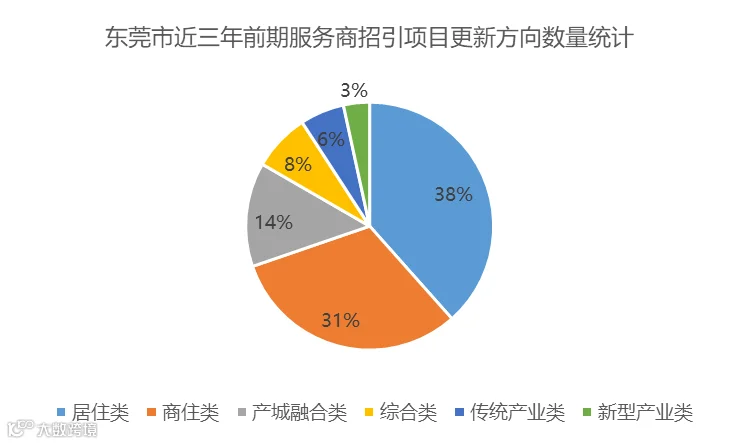

结合前期服务商招引文件关于更新方向的指引,参考近规和更新专项规划用地功能指引的分析研究,前期服务商招引公示项目居住类、商住类项目数量占比达到了69%,占绝对主导。从改造面积来看,商住类、综合类较多,传统产业类最少。

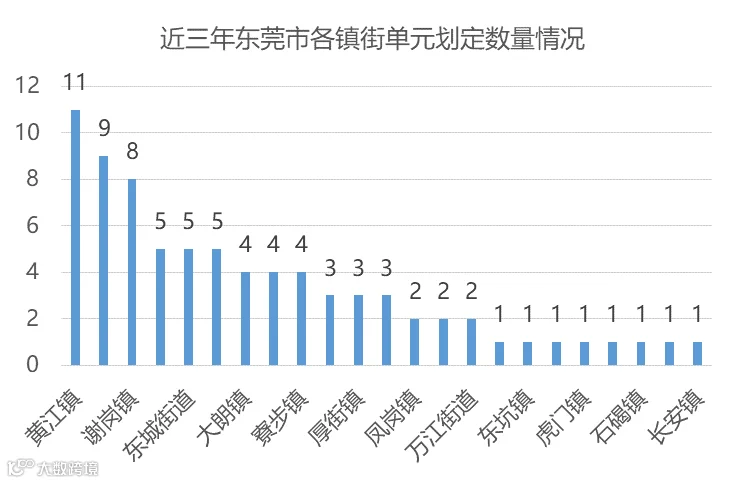

从各镇推进情况来看,数量和面积的差异较大
推进数量最多的是万江街道和塘厦镇,前期服务商中选项目数量都是19个,推进面积最多的是长安镇和大岭山镇,分别是891.69ha和833.61ha。推进数量和面积最少的都是高埗镇,只发布了2个前期服务商项目,推进面积为26.93ha。
前期服务商推进较多的主要有三个片区:东南临深片区(塘厦、清溪等)、城区片(万江、南城等)、松山湖片区(大岭山、企石等)。
由此可见,前期服务商的推进工作与经济发展水平、现状用地、重点发展区域息息相关,政府关注哪里,人聚集在哪里,市场就在哪里。
02
单元划定现状
根据东莞市自然资源局网站数据,截至到2021年6月,东莞市共有78个项目进行更新单元划定方案的公示(批前/批后),更新单元总面积1369.86万m²,规划建筑总量2928.52万m²。
从更新方向上看,以商住类、居住类占主导

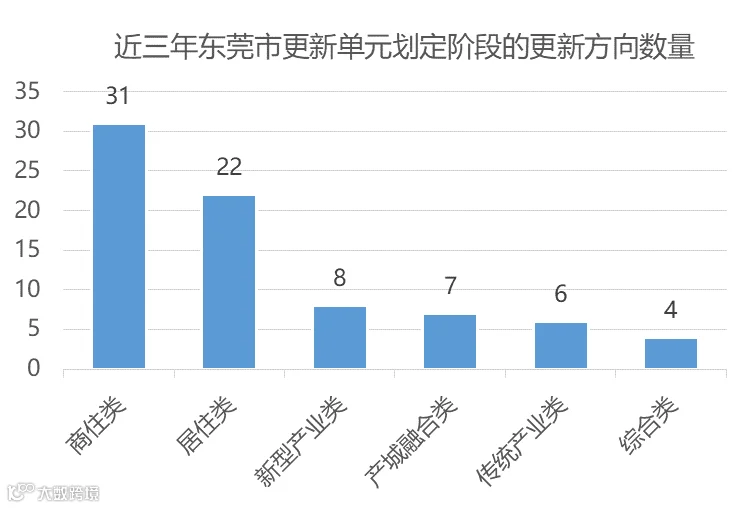

在已批复的项目中,以旧厂改居住、商业或旧村改居住、商业的项目数量较多。
其中,商住类项目31个,居住类项目22个,其余依次为新型产业类、产城融合类、传统产业类和综合类。
从各镇分布情况来看,主要集中东南临深片区和环松山湖区域
主要分布在黄江镇、清溪镇、谢岗镇等镇街,其中以黄江镇项目最多,占全市项目的14%。
03
未来城市更新项目
推进的一点判断
2021年已过半,“工改工”任务依然艰巨
按照“工改工”三年行动计划,2022年底将完成“工改工”拆除整理30000亩。
2020年
全市下达的任务是7500亩,实际完成量为8742亩,超额完成16.5%。任务总体完成,但镇街完成度差异大,9镇超额完成30%。
2021年
作为东莞“工改工”城市更新三年行动计划的第二年,须完成“工改工”整备、拆除 10000 亩以上。按镇街分解的任务加总达到11250亩,较2020年任务量提升30%。
2022年
任务将会继续提升。按前两年的任务量加总来看,预期2022年“工改工”任务将会进一步加大。
由此可见,工改工的任务依然艰巨,近两年内,工改工项目的推进依然是城市更新的主旋律。所以,想要入驻东莞城市更新的开发主体们,一定要备好产业运营资源。
高质量平稳推进城市更新二次开发进程
依据《关于申报2021年更新单元和“头雁计划”更新单元有关要求的函》,2021年申报单元划定项目的工作提出以下要求:
对于2020年“工改工”年度任务超额完成30%的镇街,可申报2个居商类更新单元(含产城、综合类),其余镇街可申报1个居商类更新单元(含产城、综合类)。
对于面积也有要求,与已拆平的“工改工”面积占比挂钩,南部九镇是2020年拆除面积的2/3,属市区(莞城街道除外)及石龙镇的,不超过1.5倍,其余镇街是1倍。
我们梳理了一个今年各镇街可以申报的居商类改造面积,平均在150-400亩之间,也就是10-26ha之间,在东莞单元划定指引中明确规定了一个项目的申报面积在150-500亩(10-33ha),基本上只能符合1-2个项目的申报门槛要求的。
那么肯定会有人问到,到底这个数量和面积能否突破呢?
从数量上来看,基本没有突破的可能性。
从面积上来看,文件是留了一定的弹性空间的,符合数量要求但面积超出的镇街,需要在2021年的“工改工”任务中优先补足,补足任务完成拆除平整后,才可向市政府报批。
由此可见,经历了2019-2020年城市更新项目井喷式增长阶段后,从数量和面积上对于2021年的项目申报提出了限制,体现了两个方面的管控力,第一是促进工改工项目的推进,一遍达成市政府下达的工改任务,应对这一轮东莞市产业发展转型的需要;第二是,从申报源头上把控城市更新的进度,避免过快发展,难以匹配城市发展的进程。
“头雁计划”初启动,大片区统筹开发是趋势
今年,市政府《关于加快打造新动能推进高质量发展的若干意见》(东府[2021]1号)提出了启动“头雁计划”,率先打造10个千亩以上产城融合示范区”,头雁项目与2021年更新单元并行申报,不占用2021年申报指标。“头雁计划”项目具备各级政府联动推进,享受特殊优惠政策的优势。
那么,头雁计划项目到底有哪些条件呢?
一是具有引领示范意义,比如说推动制造业高质量发展,建设大型基础设施和公共设施,提升人居环境、促进乡村振兴全面发展、文化保护与传承等等。
二是规模大,头雁计划的更新单元,如果是产业类、产城融合类项目,一般应为1000亩以上,旧村改造、旧城镇改造类单元,需要在镇街改造核心区、轨道交通TOD范围内,面积要500亩以上。
三是项目成熟度高,申报头雁计划前,要完成前期服务商招引工作,年内可完成单一主体挂牌招商公告或启动首期拆除工作。
今年,启动的头雁计划项目,明年是否继续不得而知,但是这个代表了东莞市推进城市更新项目的动向,大片区统筹发展,整合连片产业空间,促进制造业高质量发展,打造高质量的镇街核心区和15分钟优质生活圈,破除现状低水平均质化的发展难题。以单个大体量项目带动周边地区发展。
■ 结语
虽然2021年的单元申报和头雁计划已经申报完毕,谈以上内容看似没有太大意义,但是我们可以通过这些数据,看出未来的趋势,明确未来项目推进的一些方向。
-END-
