(一)冬期施工的“边界与风险”

“冬期≠冬季”——冬季是天文学/气候学概念(如北半球12-2月),而冬期是施工技术界定(低温风险期),冬季未必需冬施管控,但冬期必须采取防护,避免冻害。统一标准:室外日平均气温连续5天稳定低于5℃即进入冬期施工,连续5天高于5℃解除。

冬期施工的核心质量风险:冻害

冻害机理:混凝土中水分冻结体积膨胀9%,会破坏内部结构(如孔隙扩大、骨料与水泥浆粘结力减弱),融化后形成空隙,导致强度降低、耐久性下降;

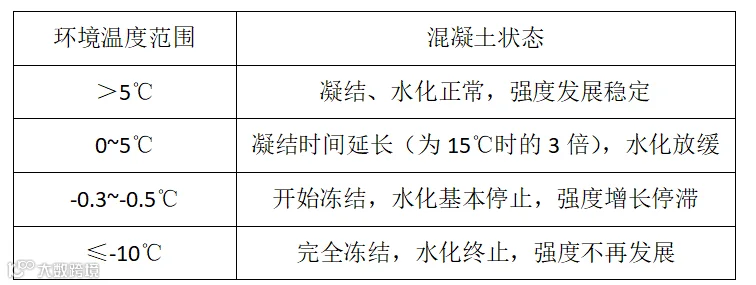

温度对混凝土的影响规律:



不同阶段受冻的影响差异:

初凝前受冻:水泥未水化,强度为0,解冻后恢复正温养护,强度可正常发展(无损失);

初凝后-临界强度前受冻:水化部分完成,冻害导致后期强度损失20%~40%(风险最高);

达到受冻临界强度后受冻:仅影响耐久性(孔隙增多),强度损失极小。

关键指标:受冻临界强度混凝土允许受冻且无性能损害的最低强度,需根据施工方法、气温、混凝土特性确定,核心标准如下:

蓄热法/暖棚法施工:硅酸盐水泥/普通水泥拌制的混凝土≥设计强度30%(桥规40%),其他通用水泥≥40%(桥规50%);

负温养护法:-15℃≥最低气温≥-30℃时,强度分别≥4.0MPa5.0MPa

特殊要求混凝土:抗渗混凝土≥设计强度50%,抗冻混凝土≥70%C50及以上混凝土≥30%

(二)施工准备:从“策划-技术-材料-设备”全维度铺垫

冬施策划

核心原则:保证质量、节约能源、降低费用、确保工期;

适宜冬施的工程:隧道、桥梁桩基/基础、预制梁(地下或密闭环境,易保温);

筹划重点:工期(施工顺序协调)、经济(成本核算)、产量(结构生产周期)。

技术准备

编制冬施专项方案,解决不适配冬施的技术问题;

开展热工计算:核算混凝土搅拌、出机、入模、养护温度,确保强度达标;

人员培训:对技术员、测温员、司炉工等关键岗位,培训方案、标准与操作流程。

原材料与设备准备

原材料要求:

水泥:优先选硅酸盐水泥/普通硅酸盐水泥(强度≥42.5级),蒸汽养护可选矿渣水泥;

骨料:中砂(含泥量3%)、高强粗骨料(含泥量≤1%),无冰块/雪团;

外加剂:早强剂(-5℃以上用,加速早期强度)、防冻剂(-15℃以上用,降低冰点),禁用含有害成分的产品;

设备与保温:

加热设备:火炉、锅炉、电热器(保证材料加热需求);

保温设施:保温帐篷、塑料薄膜、棉门帘(封闭砂石料棚、拌合楼,拌合楼内温度10℃);

机械维护:更换防冻机油,管道保温防冻(水加热用蒸汽/电加热,水箱满足连续施工)。

(三)施工工艺:核心环节的技术管控要点

文章详细规范了“钢筋加工-混凝土生产-浇筑-养护-拆模-张拉-越冬防护”全流程,核心管控点如下:

钢筋加工与张拉

负温下避免钢筋撞击、刻痕;

环境温度-20℃时,禁止HRB335/HRB400钢筋冷弯加工,调直/冷拉温度≥-20℃(冷拉应力适当提高);

负温焊接最低温度-20℃,接头严禁接触冰雪,需先做焊接工艺试验。

混凝土生产:“加热-搅拌-运输”控温

材料加热优先级:先加热水→再加热骨料(水泥严禁直接加热,仅暖棚保温),加热温度上限如下:

搅拌:先投骨料和水,后加胶凝材料,搅拌时间比常温延长50%,出机温度≥5℃;

运输:快装快卸,容器保温,避免中途转运,坍落度异常时调整加热温度。

混凝土浇筑:“控温-防冻”双要求

地基要求:强冻胀地基不浇筑,弱冻胀地基基土不冻,非冻胀地基需达临界强度;

入模温度5℃,浇筑后养护起始温度:蓄热法≥10℃,蒸汽养护≥5℃,细薄结构≥8℃;

大体积混凝土分层浇筑:已浇筑层温度2℃(未被覆盖前)。

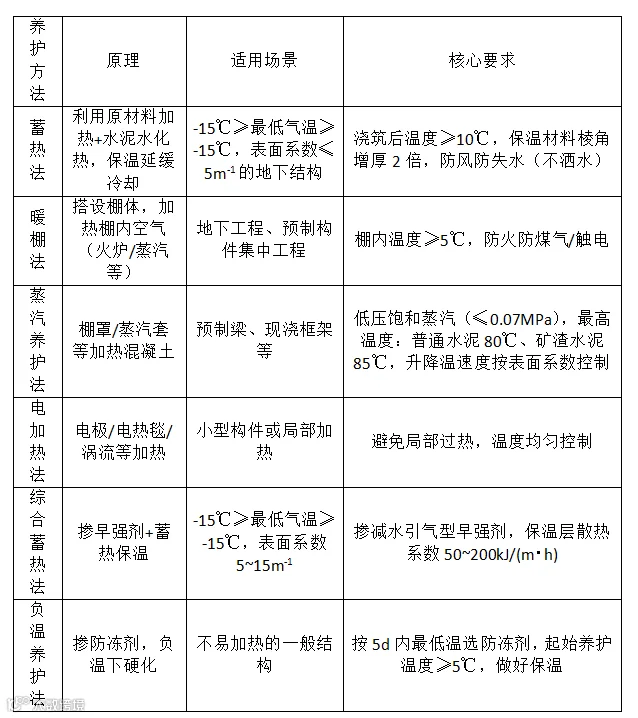

混凝土养护:6种方法的适配与操作养护是冬施核心,需根据气温、结构类型选方法,关键参数如下:

拆模与张拉注浆

拆模条件:达受冻临界强度/拆模强度,混凝土冷却至5℃,温差>20℃时需覆盖缓冷;

张拉:环境温度≥-15℃,混凝土强度/弹性模量≥设计80%,张拉后48h内压浆;

压浆:温度5~35℃,浆液强度达设计80%后移运构件。

越冬防护

基坑回填:达临界强度后,用低含水率土石回填(不压实);

结构保护:高冻胀土中墩柱/基础掏空冻土层,预制梁顶面覆盖防冰雪,做好排水。

(四)质量与安全监控:全过程风险防控

质量监控

检查重点:外加剂质量、材料温度、成型过程温度,专人记录;

温控指标:浇筑体温升值≤50℃,里表温差≤25℃,降温速率≤2℃/d,表面与大气温差≤20℃;

试件留置:增设2组同条件养护试件(测临界强度与28d强度);

测温要求:室外气温(每日最高最低)、材料温度(每工作班4次)、混凝土温度(出机/入模等每工作班4次),测温孔编号绘图,元件隔离外界(留置≥3min)。

安全监控

高风险点管控:起重机械、施工用电、防火(保温材料远离火源,禁用违规电炉)、防冻(设备排水防裂)、防滑(道路撒砂/锯末)、防中毒(加热场所通风)、防爆(锅炉检查合格,司炉工持证);

人员防护:高处作业挂安全带,雪天避免危险作业,冬施安全与消防入场教育。




免责声明:本公众号所刊发稿件、图片均用于行业交流使用,并在文章尾部注明文章出处和来源,版权归原作者所有,若涉及版权,或版权人不愿意在本平台刊载,请版权人通过下面多种渠道与小编取得联系,小编将会立即删除。


主营业务板块:清洁能源锅炉、新能源燃烧器、采暖炉、能源管理、能源投资;

主营产品系列:超低氮燃烧机、免监检蒸汽机、节能环保锅炉、能源合同

主营服务范围:设备和燃料销售、设备租赁、能源托管、节能改造、能源金融投资

【声明】内容源于网络
0
0
绿鼎能预制构件智慧养护
🔺 17年专注混凝土智慧蒸养技术→ 提升50%蒸养效率 | 降低60%能耗成本🔺 全国10省智慧梁厂建设服务商→ 深度参与央企(中铁/中交)100+重点项目🔺 独创“全周期养护方案”🔺 桥梁&预制件领域标杆
内容 0
粉丝 0
绿鼎能预制构件智慧养护 🔺 17年专注混凝土智慧蒸养技术→ 提升50%蒸养效率 | 降低60%能耗成本🔺 全国10省智慧梁厂建设服务商→ 深度参与央企(中铁/中交)100+重点项目🔺 独创“全周期养护方案”🔺 桥梁&预制件领域标杆
总阅读0
粉丝0
内容0
