【知识库】混凝土箱涵预制和养护具体怎么做?

【知识库】混凝土箱涵预制和养护具体怎么做? 绿鼎能预制构件智慧养护
2026-04-10
3
导读:【绿鼎记】混凝土箱涵预制和养护具体怎么做?







点击蓝字 关注我们

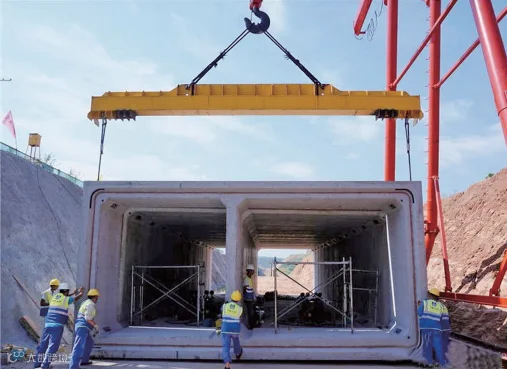

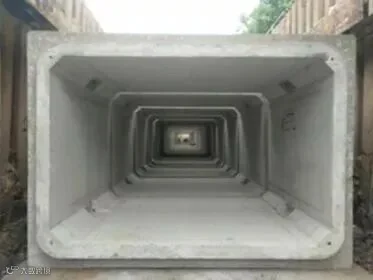

箱涵作为地下/半地下市政、建筑配套结构,具有截面尺寸大、结构封闭(或半封闭)、混凝土用量多、表面暴露面复杂(内壁+外壁+顶板+底板)的特点,养护核心重点是控制温差、持续保湿、兼顾内外同步养护,杜绝因湿度不足、温差过大产生表面裂缝、贯穿裂缝,确保混凝土强度达标、耐久性满足设计要求。


一、养护核心原则

箱涵混凝土养护主要考虑“保湿不脱水、控温防开裂、同步无死角”三大原则,重点解决:1. 箱涵内壁通风差、湿度易流失的问题;2. 大体积混凝土芯部与表层、表层与环境温差过大的问题;3. 顶板、底板、侧壁养护不同步的问题;4. 拆模后极端天气(骤冷、暴晒)的防护问题。

二、全流程具体操作(按施工时序)

(一)浇筑完成后:即时覆盖,初步控湿防裂(核心第一步)

(二)养护中期:分类型养护,严控温湿度(核心环节)

1. 自然养护(最常用,适用于常温、工期充裕场景)

长不少于7天,掺加缓凝剂、抗渗剂或有抗冻要求的箱涵混凝土,养护时长不少于14天;顶板、侧壁养护需同步进行,不得提前停止任何一个部位的养护。

2. 蒸汽养护(适用于低温、工期紧张或大体积箱涵

根据水泥性能试验确定最高恒温限值。恒温养护时长根据混凝土脱模强度要求、配合比确定,一般不少于12小时,强度达到设计强度的75%以上方可结束恒温。

蒸汽养护期间,箱涵内部湿度保持在90%以上,避免蒸汽泄漏导致局部干燥;蒸汽管道不得直接对着混凝土表面,防止局部过热开裂。

(三)拆模后:持续养护+防护,杜绝后期开裂

骤冷天气:拆模后24小时内,若环境温度骤降≥8℃,立即在混凝土表面覆盖保温被、岩棉被等保温材料,关闭箱涵进出口,防止混凝土受冻或温差应力开裂。

极端高温:避免阳光直射混凝土表面,可搭设遮阳棚,增加洒水频率,保持表面湿润,防止表面快速失水开裂。

降雨天气:及时覆盖防雨布,避免雨水直接冲刷混凝土表面,雨后检查表面是否有裂缝、麻面,及时修补。

(四)特殊部位养护(箱涵关键节点)

箱涵的阴阳角、接口处、预留孔洞周边,是裂缝易发生部位,需重点加强养护。


三、养护质量控制与注意事项

温度监测:大体积箱涵、蒸汽养护箱涵,需设置专人监测温度,每天记录芯部、表层、环境温度,温差超标立即采取调整措施(增加保温、调整蒸汽量)。

湿度检查:每天检查混凝土表面湿度,确保无干燥发白现象,包裹物内表面有凝结水珠为宜;若发现表面开裂,立即停止洒水,覆盖保温,分析裂缝原因并修补。

养护禁忌:养护期间,禁止在混凝土表面堆放重物、敲击、碰撞;禁止使用污水、冰水进行洒水养护,养护水需清洁、无杂质,温度与混凝土表面温差≤15℃。

人员要求:现场作业人员需熟悉养护流程,严格按照操作要点执行,做好养护记录(浇筑时间、养护开始时间、洒水次数、温度记录等),便于追溯。

冬季养护补充:当环境温度低于5℃时,优先采用蒸汽养护或保温养护,禁止洒水养护(避免结冰),可在箱涵内部设置取暖设备(如暖风机),保持环境温度不低于5℃,直至混凝土强度达到设计强度的75%以上。






免责声明:本公众号所刊发稿件、图片均用于行业交流使用,并在文章尾部注明文章出处和来源,版权归原作者所有,若涉及版权,或版权人不愿意在本平台刊载,请版权人通过下面多种渠道与小编取得联系,小编将会立即删除。


主营业务板块:清洁能源锅炉、新能源燃烧器、采暖炉、能源管理、能源投资;

主营产品系列:超低氮燃烧机、免监检蒸汽机、节能环保锅炉、能源合同

主营服务范围:设备和燃料销售、设备租赁、能源托管、节能改造、能源金融投资

【声明】内容源于网络
0
0
绿鼎能预制构件智慧养护
🔺 17年专注混凝土智慧蒸养技术→ 提升50%蒸养效率 | 降低60%能耗成本🔺 全国10省智慧梁厂建设服务商→ 深度参与央企(中铁/中交)100+重点项目🔺 独创“全周期养护方案”🔺 桥梁&预制件领域标杆
内容 0
粉丝 0
绿鼎能预制构件智慧养护 🔺 17年专注混凝土智慧蒸养技术→ 提升50%蒸养效率 | 降低60%能耗成本🔺 全国10省智慧梁厂建设服务商→ 深度参与央企(中铁/中交)100+重点项目🔺 独创“全周期养护方案”🔺 桥梁&预制件领域标杆
总阅读0
粉丝0
内容0
