“船务拖1”是重要的生产设备之一,保障着生产船舶的拖带任务,属船检定期检定的特种设备,“船务拖1”的坞检修理10月份已到期,需安排坞期进行入坞修理。

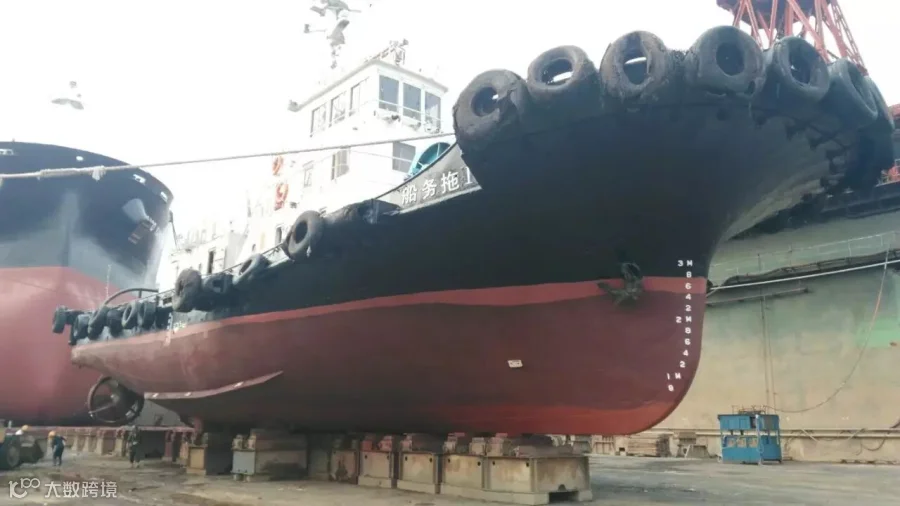

此次“船务拖1”的主要修理工程有:船体涂装、6面载重水尺重新焊接、2个螺旋桨修理、2个导流管内侧割换板及相关船检项目工程。本次进坞只有3天时间,存在施工时间紧、工程项目多的困难。资产管理部提前策划、周密安排,在船体车间、服务车间、安监部的高效联动配合下,如期完成了任务。例如:两个螺旋桨原需要两天修理而经过抢修,只用一天一夜就修复;导流管修理工程在船体车间大力支持下,抢时间,仅用两天一夜顺利完工。10月23日早上,“船务拖1”顺利出坞,各种设备经试验正常,通过船检检定,交付使用,保障了生产的船舶拖带需求。
