船台工区

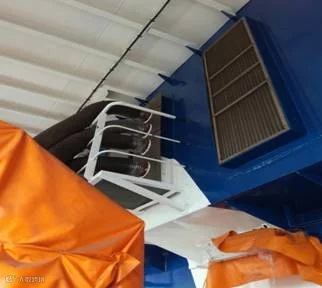

上建施工通风
具体措施:
不分工种,统一策划,统一布置上建通风系统。
实施效果:
减少重复拉风带,减少维护工时,提高劳动效率。
机电工区
具体措施:

对报警点的测试方式、方法进行改进,
实施效果:

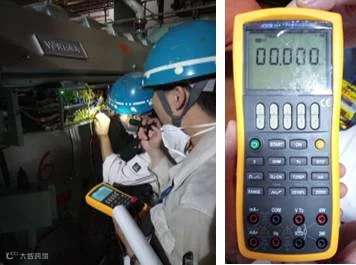

在各船舶发电机报警点调试报验开始大量采取信号发射器,模拟各种温度度型号,电流信号,避免了逐个传感器拆卸,慢慢加热,等待报警,传感器回装这样的重复程序。缩短60%的时间,减少传感器因拆装带来的损坏。
分段工区
具体措施:

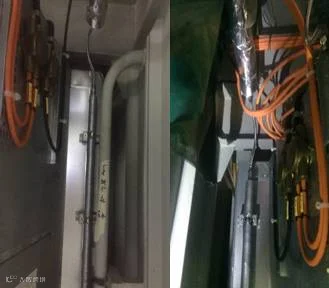

要求厂家把自带的供水管做到顶部,装船后与系统连接使用软管,船装的系统在总组时基本达到完整状态并可以无成密性试验。
实施效果:
在总组阶段能做到系统完整及密性试验,工序前移后续只需连接软管。
具体措施:
采购升降平台用于高空维修作业。
实施效果:
维修效率大大提升。以往需要搭架或申请高空车,一般需要花费1天时间。另外,维修便利性和安全性得到较大提升。
具体措施:

设计新式工装用于型材吊运、摆料。
实施效果:
目前完成相关工装制作及试用。后续在N739船起大规模使用。改进后型材吊运、铺料人数可以从现在的4人减至2人,而且型材下料能做到一次铺料和统一画线。铺料/划线效率提高约25%。以8人的班组配置计算,预计节省吊运人员2人;每年节省费用约10万。
具体措施:
采购升降平台用于高空维修作业
实施效果:
维修效率大大提升。以往需要搭架或申请高空车,一般需要花费1天时间。另外,维修便利性和安全性得到较大提升。
具体措施:
加强铁舾件保护,较少镀锌层破坏
实施效果:
N684船/N706船全面实施。对铁舾件的镀锌层保护,效果明显。
生产设计方面
具体措施:

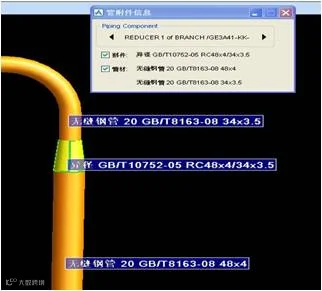

进行二次开发,模型里自动即时显示各部件的信息.
实施效果:
方便设计建模和校对,提高设计效率。
具体措施:

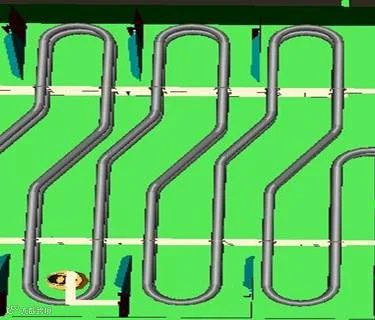

N739优化油舱加热盘管的布置。
实施效果:
盘管总高度降低,便于施工,加热盘管均匀布置,加热效果更好。

编辑|区泳如
广东中远船务
