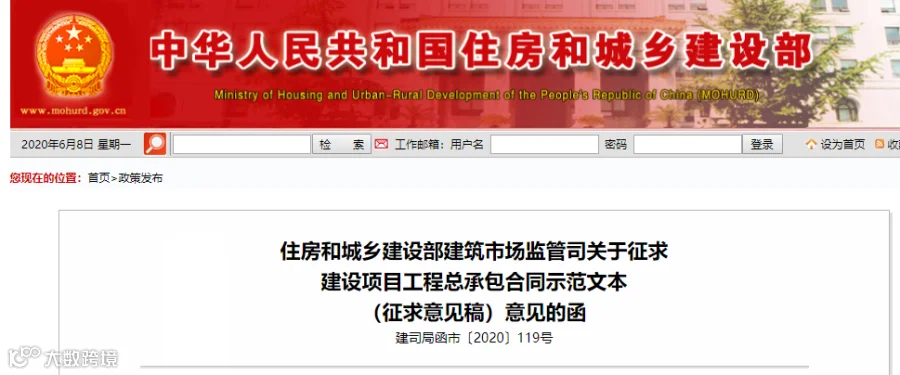

刚刚住建部发布《工程总承包合同示范文本(征求意见稿)》

刚刚住建部发布《工程总承包合同示范文本(征求意见稿)》 新产业新赛道
2020-06-08
2
导读:刚刚住建部发布《工程总承包合同示范文本(征求意见稿)》

来源:住建部官网

各省、自治区住房和城乡建设厅,直辖市住房和城乡建设(管)委,北京市规划和自然资源委,新疆生产建设兵团住房和城乡建设局,有关行业协会:

为贯彻落实《中共中央国务院关于进一步加强城市规划建设管理工作的若干意见》和《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发〔2017〕19号)要求,加快推进工程总承包,完善工程总承包管理制度,我们组织对《建设项目工程总承包合同示范文本(试行)》(GF-2011-0216)进行修订,形成了《建设项目工程总承包合同示范文本》(征求意见稿)。现送你单位征求意见,请于2020年6月30日前将书面意见反馈我司,并提供意见电子稿。

联系人:王三星

电话:010-58933759   传真:010-58934169

地址:北京市海淀区三里河路9号(邮编100835)

电子邮箱:wangsx@mohurd.gov.cn

附件:《建设项目工程总承包合同示范文本》(征求意见稿)

中华人民共和国住房和城乡建设部建筑市场监管司

2020年5月28日

(此件主动公开)

因篇幅有限,请点击“阅读原文”或复制以下链接前往官网自行查阅完整版本!

http://www.mohurd.gov.cn/wjfb/202006/t20200608_245745.html

......

第11条 变更与调整

11.1 发包人变更权

11.1.1 变更指示应经发包人同意,并由工程师发出经发包人签认的变更指示。除第11.3.5项[未能修复]约定的情况外,变更不应包括准备将任何工作删减并交由他人或发包人自行实施的情况。承包人收到变更指示后,方可实施变更。未经许可,承包人不得擅自对工程的任何部分进行变更。发包人与承包人对某项指示或批准是否构成变更产生争议的,按第20条[争议解决]处理。

11.1.2 承包人应按照变更指示执行,除非承包人及时向工程师发出通知,说明该项变更指示将降低工程的安全性、稳定性或适用性;涉及的工作内容和范围不可预见;所涉设备难以采购;导致承包人无法执行第7.5款[安全文明施工]、第7.6款[职业健康安全文明施工]或第7.7款[环境保护]内容;将造成工期延误;与第4.1款[承包人的一般义务]相冲突等无法执行的理由。工程师接到承包人的通知后,应作出经发包人签认的取消、确认或改变原指示的书面回复。

11.2 承包人的合理化建议

11.2.1 承包人提出合理化建议的,应向工程师提交合理化建议说明,说明建议的内容、理由以及实施该建议对合同价格和工期的影响。

11.2.2 除专用合同条件另有约定外,工程师应在收到承包人提交的合理化建议后7天内审查完毕并报送发包人,发现其中存在技术上的缺陷,应通知承包人修改。发包人应在收到工程师报送的合理化建议后7天内审批完毕。合理化建议经发包人批准的,工程师应及时发出变更指示,由此引起的合同价格调整按照第13.3.3项[变更估价]约定执行。发包人不同意变更的,工程师应书面通知承包人。

13.2.3  合理化建议降低了合同价格、缩短了工期或者提高了工程经济效益的,双方可以按照专用条件的约定进行利益分享。

11.3 变更程序

11.3.1 发包人提出变更

发包人提出变更的,应通过工程师向承包人发出书面形式的变更指示,变更指示应说明计划变更的工程范围和变更的内容。

11.3.2 变更执行

承包人收到工程师下达的变更指示后,认为不能执行,应在合理期限内提出不能执行该变更指示的理由。承包人认为可以执行变更的,应当书面说明实施该变更指示需要采取的具体措施及对合同价格和工期的影响,且合同当事人应当按照第13.3.3项[变更估价]约定确定变更估价。

11.3.3 变更估价

11.3.3.1 变更估价原则

除专用合同条件另有约定外,变更估价按照本款约定处理:

(100) 合同中未包含价格清单,合同价格应按照所执行的变更工程的成本加利润调整;

(101) 合同中包含价格清单,合同价格按照如下规则调整:

1) 价格清单中有适用于变更工程项目的,应采用该项目的费率和价格;

2) 价格清单中没有适用但有类似于变更工程项目的,可在合理范围内参照类似项目的费率或价格;

3) 价格清单中没有适用也没有类似于变更工程项目的,该工程项目应适用新的费率或价格;新的费率或价格应从费率和价格表中的相关费率或价格中得出,并在考虑到所有相关情形的情况下进行合理调整。如果无法从费率和价格表中推出相关的新的费率或价格,那么该项变更工程的价格应按成本加利润调整。

11.3.3.2 变更估价程序

承包人应在收到变更指示后14天内,向工程师提交变更估价申请。工程师应在收到承包人提交的变更估价申请后7天内审查完毕并报送发包人,工程师对变更估价申请有异议,通知承包人修改后重新提交。发包人应在承包人提交变更估价申请后14天内审批完毕。发包人逾期未完成审批或未提出异议的,视为认可承包人提交的变更估价申请。

因变更引起的价格调整应计入最近一期的进度款中支付。

11.3.4 变更引起的工期调整

因变更引起工期变化的,合同当事人均可要求调整合同工期,由合同当事人按照第3.6款[商定或确定]并参考工程所在地的工期定额标准确定增减工期天数。

11.4 暂估价

11.4.1 依法必须招标的暂估价项目

对于依法必须招标的暂估价项目,专用合同约定由承包人作为招标人的,招标文件、评标方案、评标结果应报送发包人批准。与组织招标工作有关的费用应当被认为已经包括在承包人的签约合同价中。

专用合同约定由发包人和承包人共同作为招标人的,与组织招标工作有关的费用在专用合同条件中约定。

具体的招标程序以及发包人和承包人权利义务关系可在专用合同条件中约定。暂估价项目的中标金额与价格清单中所列暂估价的金额差以及相应的税金等其他费用应列入合同价格。

11.4.2 不属于依法必须招标的暂估价项目

对于不属于依法必须招标的暂估价项目,承包人具备实施暂估价项目的资格和条件的,经发包人和承包人协商一致后,可由承包人自行实施暂估价项目,具体的协商和估价程序以及发包人和承包人权利义务关系可在专用合同条件中约定。确定后的暂估价项目金额与价格清单中所列暂估价的金额差以及相应的税金等其他费用应列入合同价格。

因发包人原因导致暂估价合同订立和履行迟延的,由此增加的费用和(或)延误的工期由发包人承担,并支付承包人合理的利润。因承包人原因导致暂估价合同订立和履行迟延的,由此增加的费用和(或)延误的工期由承包人承担。

11.5 暂列金额

每一笔暂列金额只能按照发包人的指示全部或部分使用,并对合同价格进行相应调整。付给承包人的总金额应仅包括发包人已指示的,与暂列金额相关的工作、货物或服务的应付款项。

对于每笔暂列金额,发包人可以指示用于下列支付:

(102) 发包人根据第13.1款[发包人变更权]指示变更,决定对合同价格和付款计划表(如有)进行调整的、由承包人实施的工作(包括要提供的工程设备、材料和服务);

(103) 承包人购买的工程设备、材料、工作或服务,应支付的费用包括承包人已付(或应付)的实际金额以及相应的管理费和利润(管理费和利润应以实际金额为基数根据合同约定的费率(如有)或百分比计算)。

发包人根据上述(1)和(或)(2)指示支付暂列金额的,可以要求承包人提交其供应商提供的全部或部分要实施的工程或拟购买的工程设备、材料、工作或服务的项目报价单。发包人可以发出通知指示承包人接受其中的一个报价或指示撤销支付,发包人在收到项目报价单的7天内未作回应的,承包人应有权自行接受其中任何一个报价。

每份包含暂列金额的文件还应包括用以证明暂列金额的所有有效的发票、凭证和账户或收据。

11.6 计日工

11.6.1 需要采用计日工方式的,经发包人同意后,由工程师通知承包人以计日工计价方式实施相应的工作,其价款按列入已标价工程量清单或预算书中的计日工计价项目及其单价进行计算;已标价工程量清单或预算书中无相应的计日工单价的,按照合理的成本与利润构成的原则,由工程师按照第3.6款[商定或确定]确定计日工的单价。

11.6.2 采用计日工计价的任何一项工作,承包人应在该项工作实施过程中,每天提交以下报表和有关凭证报送工程师审查:

(104) 工作名称、内容和数量;

(105) 投入该工作的所有人员的姓名、专业、工种、级别和耗用工时;

(106) 投入该工作的材料类别和数量;

(107) 投入该工作的施工设备型号、台数和耗用台时;

(108) 其他有关资料和凭证。

计日工由承包人汇总后,列入最近一期进度付款申请单,由工程师审查并经发包人批准后列入进度付款。

11.7 法律变化引起的调整

11.7.1 基准日期后,法律变化导致承包人在合同履行过程中所需要的费用发生除第13.8款[市场价格波动引起的调整]约定以外的增加时,由发包人承担由此增加的费用;减少时,应从合同价格中予以扣减。基准日期后,因法律变化造成工期延误时,工期应予以顺延。

11.7.2 因法律变化引起的合同价格和工期调整,合同当事人无法达成一致的,由工程师按第3.6款[商定或确定]的约定处理。

11.7.3 因承包人原因造成工期延误,在工期延误期间出现法律变化的,由此增加的费用和(或)延误的工期由承包人承担。

11.7.4 因法律变化而需要对工程的实施进行任何调整的,承包人应迅速通知发包人,或者发包人应迅速通知承包人,并附上详细的辅助资料。发包人接到通知后,应根据第13.3款[变更程序]发出变更指示。

11.8 市场价格波动引起的调整

11.8.1 主要工程材料、设备、人工价格与招标时基期价相比,波动幅度超过合同约定幅度的,双方按照合同约定的价格调整方式调整。

11.8.2 发包人与承包人在专用合同中约定采用《价格指数权重表》的,适用本项约定。

11.8.2.1 双方当事人可以将部分主要工程材料、工程设备、人工价格及其他双方认为应当根据市场价格调整的费用列入附件7《价格指数权重表》,并根据以下公式计算差额并调整合同价格:

(109) 价格调整公式

公式中:△P---需调整的价格差额;

PO---付款证书中承包人应得到的已完成工作量的金额。此项金额应不包括价格调整、不计质量保证金的预留和支付、预付款的支付和扣回。第13条约定的变更及其他金额已按当期价格计价的,也不计在内;

A ---定值权重(即不调部分的权重);

B1;B2;B3;……Bn---各可调因子的变值权重(即可调部分的权重)为各可调因子在投标函投标总报价中所占的比例,且A+B1+B2+B3+……+Bn=1;

Ft1;Ft2;Ft3;……Ftn---各可调因子的当期价格指数,指付款证书相关周期最后一天的前42天的各可调因子的价格指数;

F01;F02;F03;……F0n---各可调因子的基本价格指数,指基准日期的各可调因子的价格指数。

以上价格调整公式中的各可调因子、定值和变值权重,以及基本价格指数及其来源在投标函附录价格指数和权重表中约定。价格指数应首先采用投标函附录中载明的有关部门提供的价格指数,缺乏上述价格指数时,可采用有关部门提供的价格代替。

(110) 暂时确定调整差额

在计算调整差额时得不到当期价格指数的,可暂用上一次价格指数计算,并在以后的付款中再按实际价格指数进行调整。

(111) 权重的调整

按第13.1款[发包人变更权]约定的变更导致原定合同中的权重不合理的,由工程师与承包人和发包人协商后进行调整。

(112) 承包人原因工期延误后的价格调整

因承包人原因未在约定的工期内竣工的,则对原约定竣工日期后继续施工的工程,在使用本款第(1)项价格调整公式时,应采用原约定竣工日期与实际竣工日期的两个价格指数中较低的一个作为当期价格指数。

(113) 发包人引起的工期延误后的价格调整

由于发包人原因未在约定的工期内竣工的,则对原约定竣工日期后继续施工的工程,在使用本款第(1)目价格调整公式时,应采用原约定竣工日期与实际竣工日期的两个价格指数中较高的一个作为当期价格指数。

11.8.2.2 未列入《价格指数权重表》的费用不因市场变化而调整。

11.8.3 双方约定采用其他方式调整合同价款的,以专用合同条件约定为准。

第12条 合同价格与支付

12.1 合同价格形式

12.1.1 除专用合同条件中另有约定外,本合同为总价合同,除根据第13条[变更与调整],以及合同中其它相关增减金额的约定进行调整外,合同价格不做调整。

12.1.2 除专用合同另有约定外:

(114) 工程款的支付应以合同协议书约定的签约合同价格为基础,按照合同约定进行调整;

(115) 承包人应支付根据法律规定或合同约定应由其支付的各项税费,除第13.7款[法律变化引起的调整]约定外,合同价格不应因任何这些税费进行调整;

(116) 价格清单列出的任何数量仅为估算的工作量,不得将其视为要求承包人实施的工程的实际或准确的工作量。在价格清单中列出的任何工作量和价格数据应仅限用于变更和支付的参考资料,而不能用于其他目的。

12.1.3 合同约定工程的某部分按照实际完成的工程量进行支付的,应按照专用合同条件的约定进行计量和估价,并据此调整合同价格。

12.2 预付款

12.2.1 预付款支付

预付款的额度和支付按照专用合同条件约定执行。预付款应当专用于承包人为合同工程的设计和工程实施购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等合同工作。

除专用合同条件另有约定外,预付款在进度付款中同比例扣回。在颁发工程接收证书前,提前解除合同的,尚未扣完的预付款应与合同价款一并结算。

发包人逾期支付预付款超过7天的,承包人有权向发包人发出要求预付的催告通知,发包人收到通知后7天内仍未支付的,承包人有权暂停施工,并按第17.1.1项[发包人违约的情形]执行。

12.2.2 预付款担保

发包人指示承包人提供预付款担保的,承包人应在发包人支付预付款7天前提供预付款担保,专用合同条件另有约定除外。预付款担保可采用银行保函、担保公司担保等形式,具体由合同当事人在专用合同条件中约定。在预付款完全扣回之前,承包人应保证预付款担保持续有效。

发包人在工程款?请查看:阅读原文

【声明】内容源于网络
0
0
新产业新赛道
专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
内容 4216
粉丝 0
新产业新赛道 专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
总阅读3.8k
粉丝0
内容4.2k
