如此详细的经典建筑施工做法,不可多得,赶紧收藏!

如此详细的经典建筑施工做法,不可多得,赶紧收藏! 新产业新赛道
2018-08-14
0
导读:如此详细的经典建筑施工做法,不可多得,赶紧收藏!

点击上方蓝字「建筑业观察」可快速关注

来源:搜建筑

一、北方建筑统一做法表

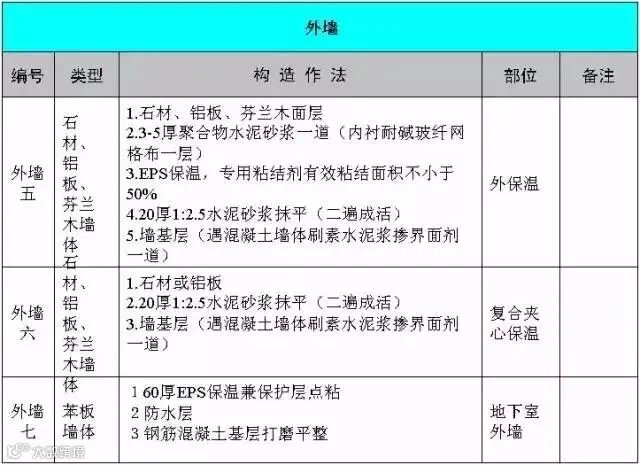

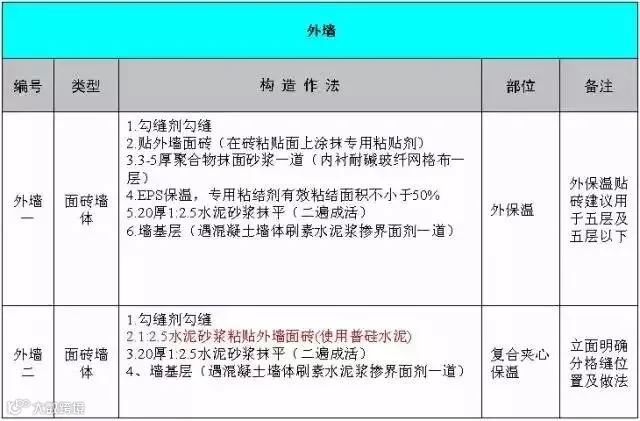

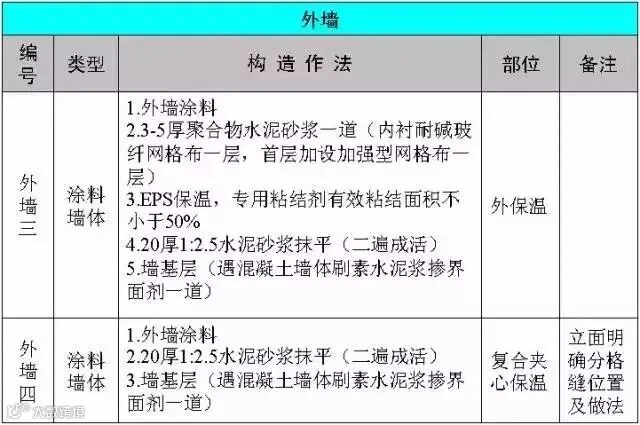

(一)、外墙做法

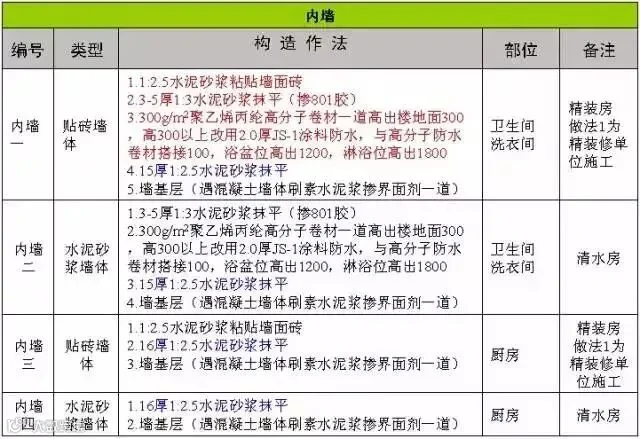

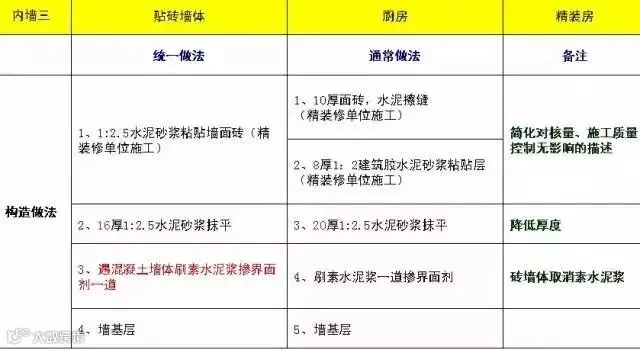

(二)、内墙做法

(三)、屋面做法

(四)、楼面做法

(五)、地面做法

结构地面施工工艺

根据建筑构造不同,施工工艺可分为以下几种:

1、预留地面钢筋法——适用于剪力墙结构,板钢筋采用错茬焊接方式连接。

2、预留地梁砼法——适用于框架结构,板钢筋后期绑扎,砼与地梁上部砼二次浇注。

3、以回填土为地模、地梁与结构地面整体浇注法——适用于工期不紧张的任何结构。

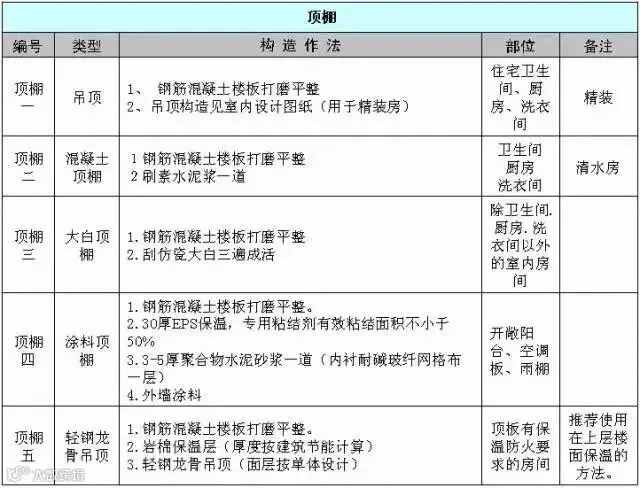

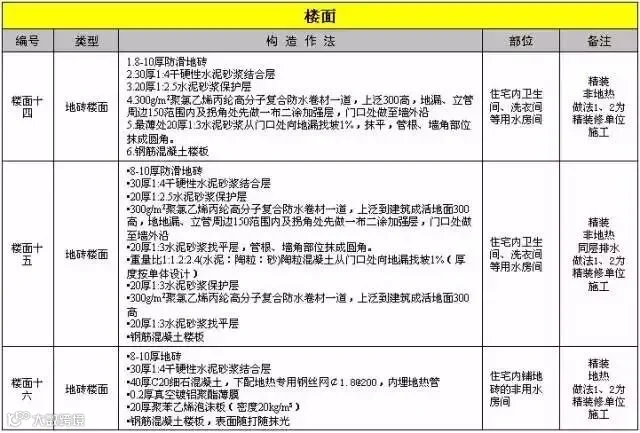

(六)、顶棚做法

(七)、踢脚、墙裙做法

二、主要保温材料选用表

三、主要防水材料选用表

四、防水材料简介

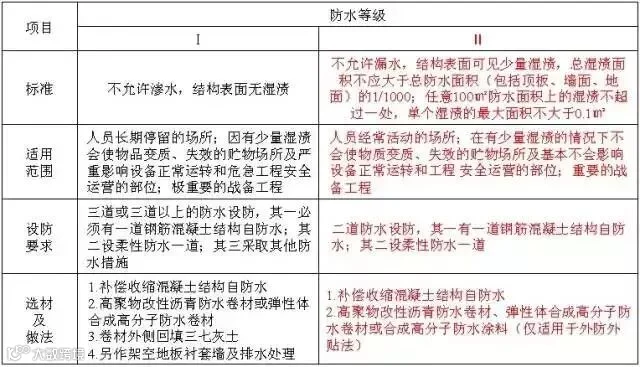

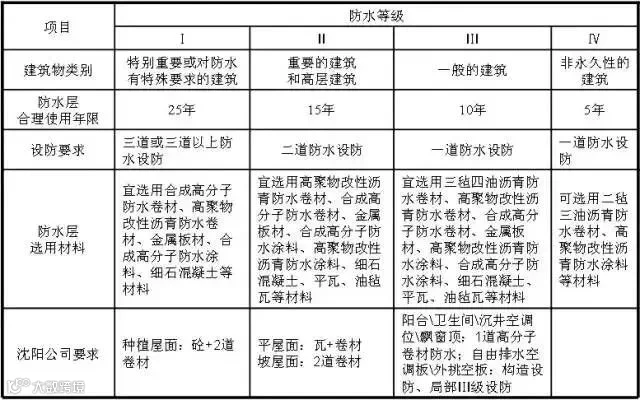

(一)、建筑防水设防等级

等级划分——根据建筑物重要程度、使用功能和建筑类型划分等级

使用年限——根据等级制定相应的合理使用年限

设防要求——根据合理使用年限规定设防要求

材料选用——适用的材料和限制使用的材料

1、屋面等防水等级及设防要求

2、地下室防水等级及适用范围

(二)、防水材料选择

材料分类

刚性防水柔性防水

(由于刚性防水拉伸强度低随基层开列而开裂丧失防水功能,沈阳公司原则上不允许使用)

柔性防水

可分为防水卷材防水和防水涂膜

也可分为改性沥青、高分子、水泥基

沈阳公司目前选用的防水材料有:

SBS改性沥青防水卷材、单组分聚胺脂防水涂料、聚氯乙烯丙纶高分子复合防水卷材、聚合物水泥(JS-1)防水涂料

SBS弹性体改性沥青防水卷材:

  布——玻纤胎G、聚酯胎PY(克重、长丝)

隔离材料——聚乙烯膜PE、板岩颗粒M、细砂颗粒S

低温柔度——Ⅰ型(-18℃)、Ⅱ型(-25℃);

适用范围——寒冷地区、变形部位

例:SBSPY PE4

APP塑性体改性沥青防水卷材:

  布——玻纤胎G、聚酯胎PY(克重、长丝)

隔离材料——聚乙烯膜PE、板岩颗粒M、细砂颗粒S

高温性能——Ⅰ型(110℃)、Ⅱ型(130℃);

适用范围——高温地区、变形稳定部位

例:APPG M3

聚氨酯防水涂料(S):

主要成分——以异氰酸酯、聚醚为主要原料,配以各种助剂和填料经聚合反应制成

按组分分类——单组分S、双组分M

按拉伸性能分类——Ⅰ型( 1.9MPa)、Ⅱ型(2.45MPa)

主要性能——弹性高、整体性好、耐紫外线差,不能暴露使用、对基层平整度、干燥程度要求高、需要良好的通风条件、不易成品保护;双组分存在施工不易控制缺点;

适用范围——Ⅰ型适用于屋面多道防水设防中的一道非外露防水设防;Ⅱ型适用于地下工程防水设防;两种均适用于卫生间防水。

聚乙烯丙纶高分子复合防水卷材:

主要成分——防水层是线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等制成,表面由高强度新型丙纶长丝无纺布构成;接缝采用胶或水泥胶浆粘贴。

主要性能——抗拉强度高、抗渗能力强、对基层要求低,施工方便。养护期间严禁踩踏,弹性差,铺贴须平整、无空鼓情况。成本低。

适用范围——屋面、卫生间防水

聚合物水泥基防水涂料(JS):

主要成分——由多种水性聚合物合成的乳液与掺有各种添加剂的优质水泥组成,双组分。

主要性能——对基层要求低,施工方便。缺点是目前市场上配方混乱,而随着配方的调整其成本、强度、柔韧度等变化较大,不易控制。

适用范围——卫生间防水

(三)、防水材料选择方案标准做法

做法比较:

结构地面一次成活控制要点:

实现结构地坪一次成活的施工工艺应注意一下事项:

·通过添加砼缓凝剂、降低早期强度增长速度

·增加抹压机械及抹压人员、严禁添加水泥素灰找平;

·减少地面预埋锚固件数量,保证后期观感质量

五、防渗漏统一做法节点图示

(一)、地下室防渗漏节点做法

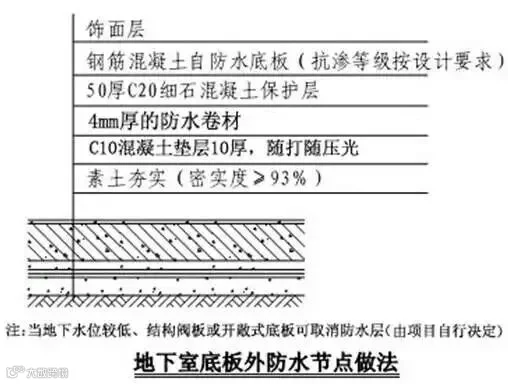

1、地下室底板:

适用部位

地下室底板大面

施工工序:
素土夯实—垫层—防水附加层—防水层—防水保护层—底板—饰面层

质量控制点
1、素土夯实及混凝土垫层
2、防水层施工质量
3、防水保护层
4、底板混凝土浇筑质量
5、底板混凝土养护

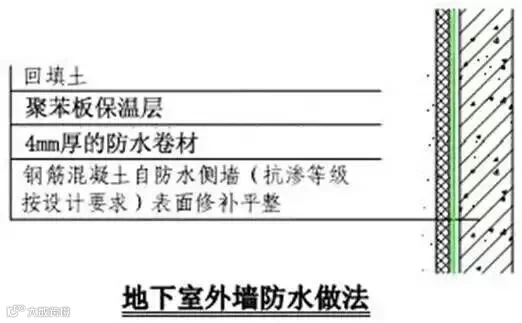

2、地下室外墙

适用部位:

地下室外墙

施工工序:
浇筑混凝土—对拉螺杆处理—缺陷修补—防水附加层—防水层—聚苯板保温层—室外回填土

质量控制点
1、对拉水螺杆封堵
2、施工缝、后浇带处设置止水钢板
3、混凝土缺陷
4、防水附加层、防水层厚度、范围控制
5、防水保护层及时回填
6、回填土分层夯实

3、地下室顶板

质量控制点:
1、顶板抗渗混凝土质量及结构找坡
2、保温层的施工质量
3、陶粒混凝土的找坡控制4、防水材料及防水层施工质量控制
3、细石混凝土保护层施工
4、滤水层施工质量控制
5、成品保护

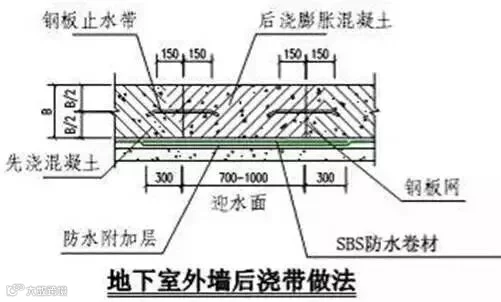

4、地下室外墙后浇带

质量控制点:
1、钢板止水带与钢板网安装、固定
2、后浇带周边清理
3、后浇带模板封闭严密
4、后浇带混凝土质量及养护
5、墙体混凝土缺陷处理
6、防水附加层和防水层

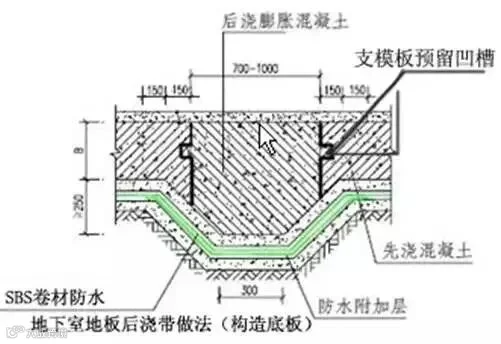

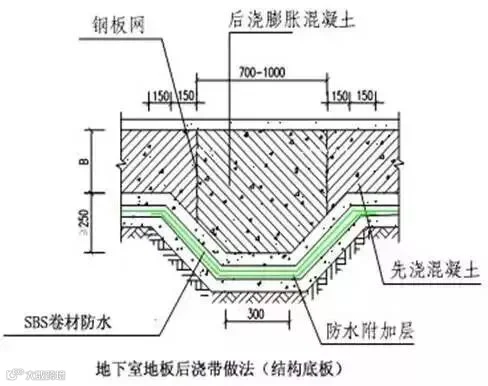

5、地下室底板后浇带(构造)

质量控制点:
1、防水附加层、防水层施工范围、厚度
2、凹槽模板设置
3、后浇带两侧底板混凝土清理,后浇带内钢筋清理,后浇带基槽清理
4、后浇带混凝土施工质量
5、后浇带混凝土养护

6、地下室底板后浇带(结构)

质量控制点:
1、防水附加层、防水层施工范围、厚度
2、钢丝网设置
3、后浇带两侧底板混凝土清理,后浇带内钢筋清理,后浇带基槽清理
4、后浇带混凝土施工质量
5、后浇带混凝土养护

7、地下室顶板后浇带

质量控制点:
1、设置钢板网并固定牢固
2、梁板底部支撑留置
3、后浇带清理
4、顶板后浇带模板支设平整、牢靠
5、后浇混凝土质量与养护
6、防水附加层和防水层

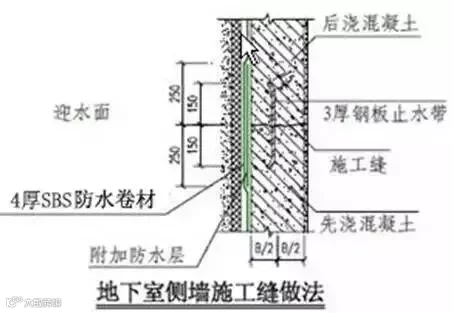

8、地下室侧墙施工缝

质量控制点:
1、钢板止水带预埋
2、施工缝周边混凝土及钢筋清理
3、墙体混凝土质量及养护
4、施工缝处混凝土振捣密实
5、墙体混凝土缺陷及螺杆封闭处理
6、防水附加层和防水层施工范围、厚度
7、防水保护层

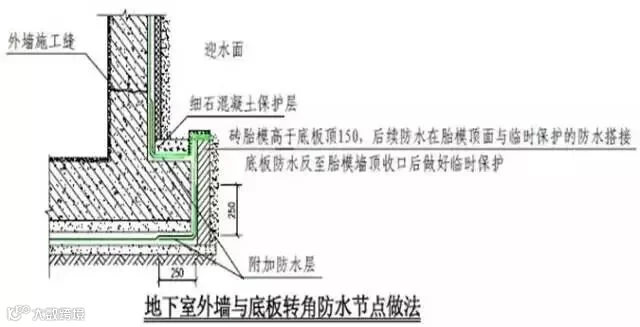

9、地下室外墙与底板转角防水

质量控制点:
1、阴阳角防水附加层范围及厚度
2、预留防水层接头施工质量及临时保护
3、底板与外墙防水搭接施工质量控制

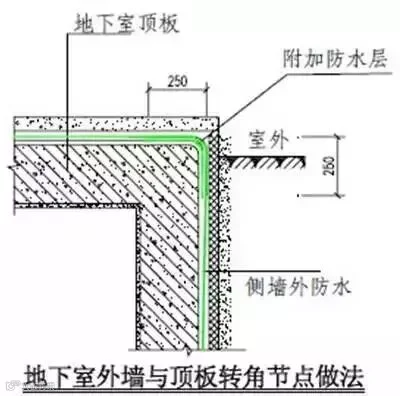

10、地下室外墙与顶板转角防水

质量控制点:
1、防水附加层和防水层范围、厚度
2、防水保护层

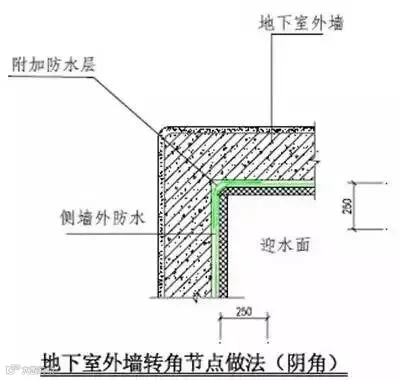

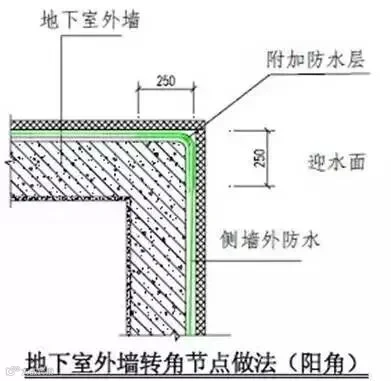

11、地下室外墙转角

12、固定式穿墙管

质量控制点:
1、钢管与止水环双面满焊
2、穿墙管定位安装
3、防水附加层范围、厚度控制
4、防水层施工
5、设备安装与防水/饰面施工顺序

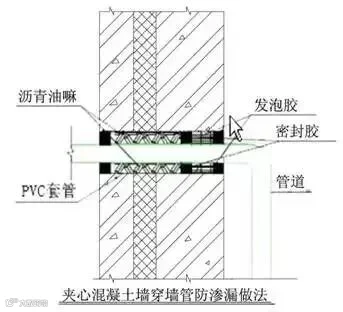

13、穿外墙套管防水

质量控制点:
1、止水套管安装
2、管道/线缆安装
3、油麻、沥青油膏堵塞密实
4、防水附加层及防水层范围、厚度控制

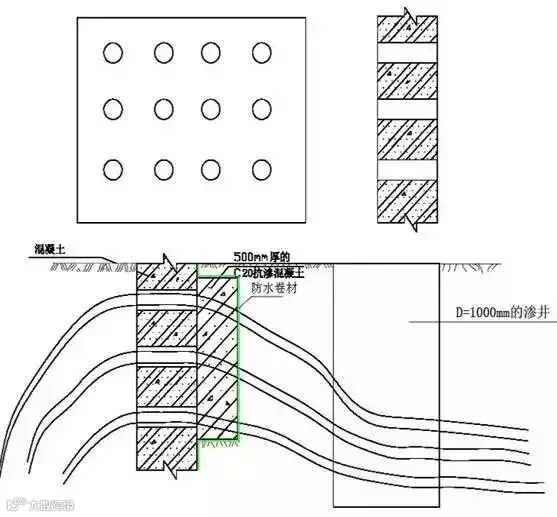

14、群管穿外墙套管防水

当群管穿外墙时:
1、管线铺设时,墙两侧管线底于穿墙套管;
2、在混凝土外墙浇注500厚抗渗混凝土;
3、外墙防水整体施工,转角处增加附加层;
4、在电缆管线套管上留滴水口。
5、在距离外墙2米范围内增加直径1米的渗井,深度底于管线最低点,后期由物业定期清理。

(二)、楼地面防渗漏节点做法

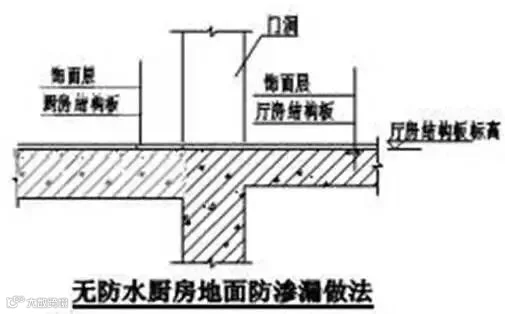

1、无防水厨房地面

质量控制点:
1、基层处理
2、穿楼板管线周边闭水试验
3、面层施工

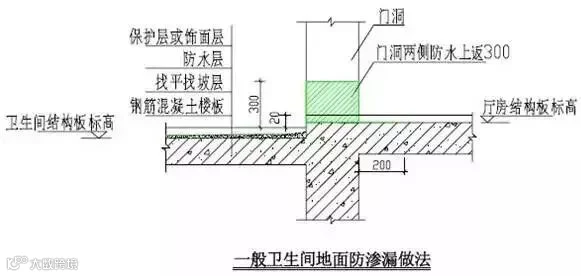

2、卫生间地面

质量控制点:
1、基层处理
2、结构闭水试验
3、找平/找坡层的坡度及坡向
4、防水层厚度、范围
5、闭水试验
6、面层平整度及坡度、坡向

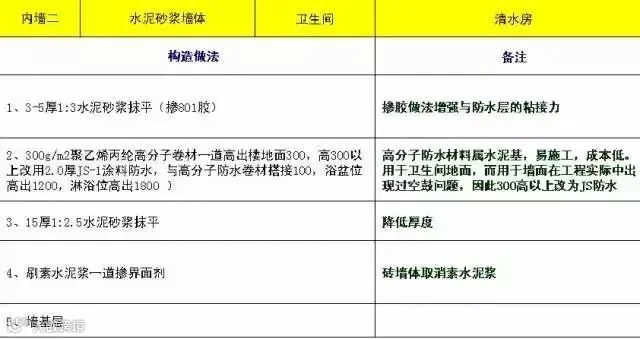

(备注:卫生间地面采用聚氯乙烯丙纶高分子复合防水卷材,周边上返300,淋浴间、浴缸等墙立面采用JS涂膜防水)

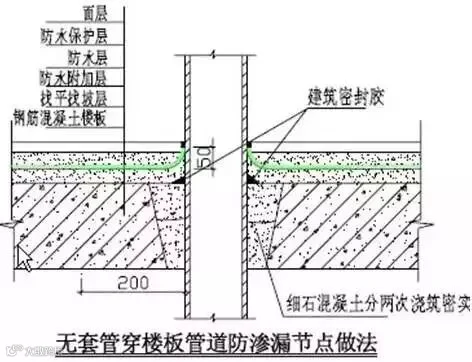

3、无套管穿楼板管道

质量控制点:
1、孔洞清理凿毛
2、混凝土密实度
3、嵌填密封膏
4、防水层
5、闭水试验

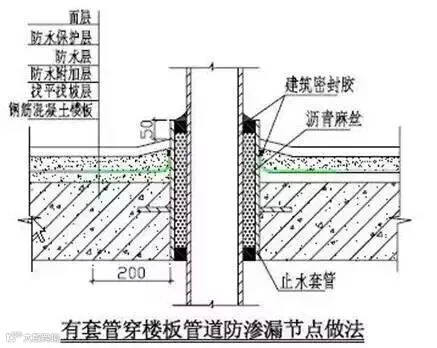

4、有套管穿楼板管道

质量控制点:
1、套管定位及固定
2、套管清理
3、套管与管道间沥青麻丝密实度
4、打密封膏
5、闭水试验
6、防水附加层及防水层
7、面层坡度

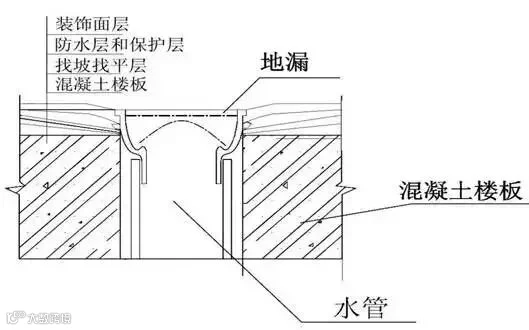

5、地漏节点

质量控制点:
1、孔洞清理、凿毛、湿润
2、细石混凝土密实度
3、结构闭水试验
4、嵌填密封膏
5、防水层施工
6、面层坡度

6、厨房、卫生间管道井

质量控制点:
1、孔洞清理、凿毛、湿润
2、细石混凝土密实度
3、结构闭水试验
4、防水层施工
5、面层坡度

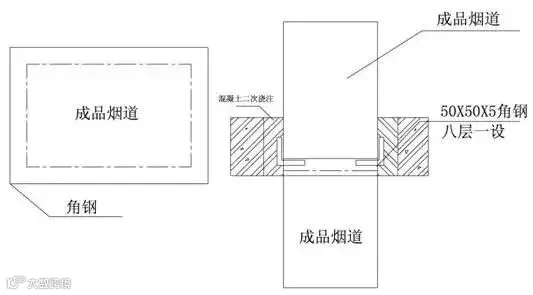

7、烟道卸荷

质量控制点:
1、采用50×50×5角钢每八层设置一道
2、角钢与楼板钢筋焊接
3、烟道安装后二次浇注混凝土

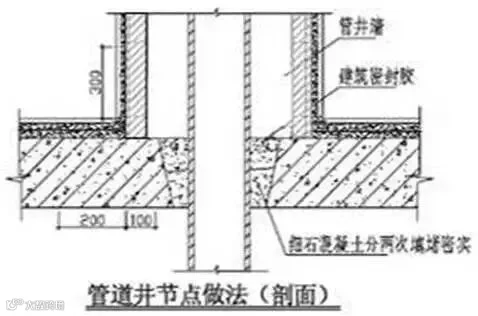

8、管道井节点

质量控制点:
1、孔洞清理凿毛
2、混凝土密实度
3、嵌填密封膏
4、闭水试验

(三)、外墙及门窗防渗漏节点做法

1、外墙螺栓孔

质量控制点:
1、螺栓孔洞的封堵
2、外保温施工
3、外饰面

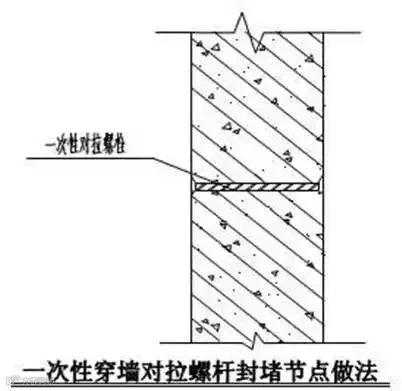

2、一次性外墙螺栓孔

质量控制点:
1、一次性止水对拉螺杆及止水片
2、对拉螺杆切割深度

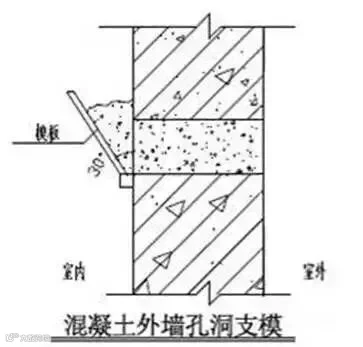

3、外墙孔洞支模

质量控制点:
1、基层凿毛清理
2、浇水湿润
3、混凝土浇注密实度

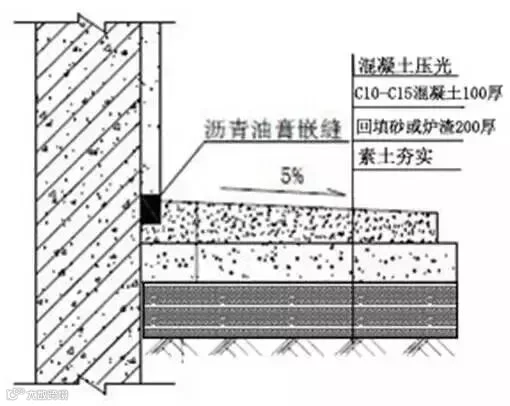

4、散水坡

质量控制点:
1、素土夯实
2、炉渣或砂防冻胀
3、混凝土找坡
4、油膏嵌缝

5、空调台

质量控制点:
1、结构闭水
2、排水找坡
3、防水层
4、保护层

6、有保温穿墙套管

质量控制点:
1、管道坡度
2、管道安装
3、油麻堵塞密实
4、打发泡胶
5、打密封膏

7、有保温砌体穿墙套管

质量控制点:
1、管道坡度
2、管道安装
3、油麻堵塞密实
4、打发泡胶
5、打密封膏

8、有保温外墙变形缝

质量控制点:
1、基层处理
2、挡水板固定
3、外墙保温
4、油膏密封

9、飘窗

质量控制点:
1、基层找平找坡
2、防水层
3、保护层

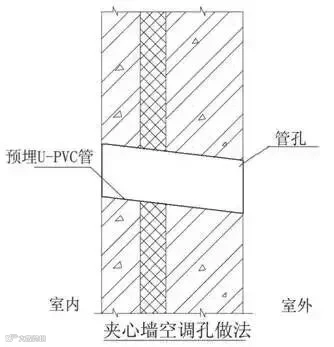

10、空调孔

质量控制点:
1、空调孔管位确定
2U-PVC管坡度
3、外饰面

11、夹心墙窗口

12、外保温窗口

(四)、屋面防渗漏节点做法

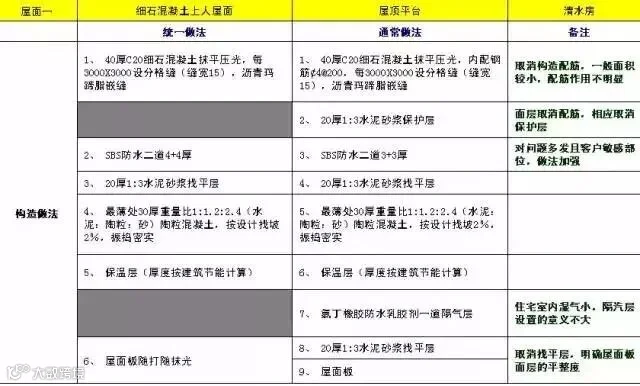

1、屋面节点

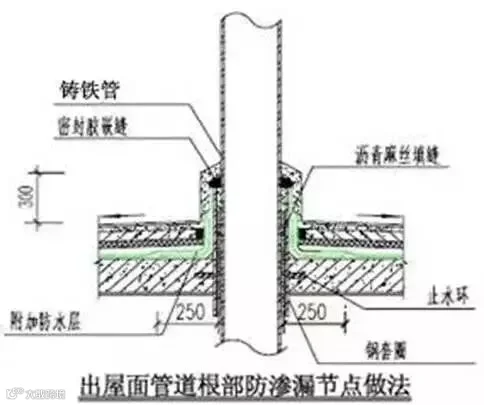

质量控制点:
1、管根、落水口、烟道四周封堵
2、结构闭水试验
3、出屋面管道四周封堵及圆角、防水附加层
4、防水施工质量控制
5、闭水试验
6、刚性保护层及分格缝

2、斜屋面

质量控制点:
1、出屋面管道四周封堵及圆角、防水附加层
2、屋面防水层
3、保温层
4、淋水试验
5、混凝土保护层
(内配φ6@400钢筋)

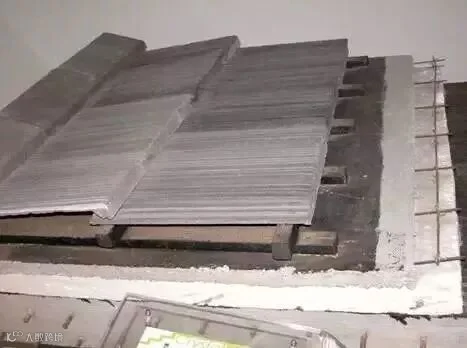

6、屋面瓦铺设

3、有保温外墙变形缝

质量控制点:
1、出屋面管道四周封堵及圆角、防水附加层
2、预留钢筋及其与屋面板接触处涂刷聚氨酯
3、屋面防水层
4、淋水试验
5、顺水条和挂瓦条的安装、固定

4、别墅坡屋面节点

质量控制点:
1、基层处理
2、挡水板固定
3、外墙保温
4、油膏密封

5、洋房坡屋面节点

6、出屋面烟道

质量控制点:
1、烟风道道壁基层修整
2、阴角部位防水附加层
3、防水层施工质量

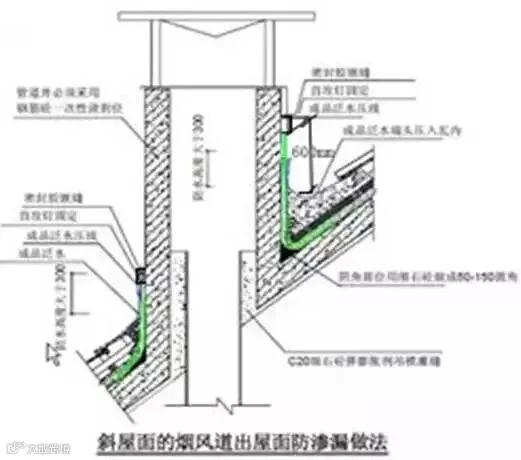

7、坡屋面烟道

质量控制点:
1、烟风道道壁基层修整
2、阴角部位防水附加层
3、防水施工质量
4、泛水安装
5.出屋面管道根部防渗漏

8、出屋面管道

质量控制点:
1、套管预埋
2、套管内部清理干净
3、阴角部位圆角及防水附加层
4、防水施工质量
5、抹灰时注意避免破坏防水层

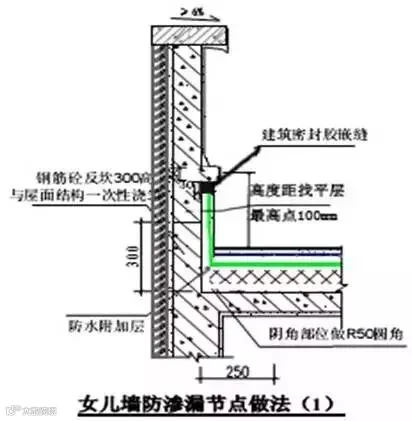

9、女儿墙

质量控制点:
1、女儿墙基层修整
2、阴角部位防水附加层
3、防水层施工质量
4、混凝土压顶

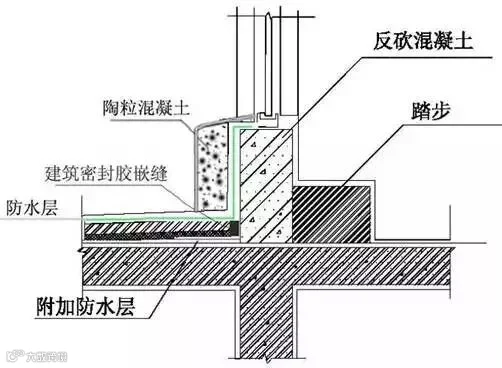

10、出屋面反槛(露台)

质量控制点:
1、基层清理干净
2、阴角部位圆角及防水附加层
3、防水层施工质量
4、陶粒混凝施工

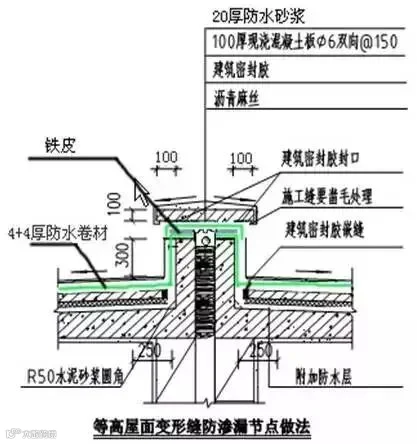

11、等高屋面变形缝

质量控制点:
1、缝内基层清理及塞缝
2、阴角部位圆角及防水附加层
3、防水施工质量
4、沥青麻丝封堵
5、盖板封堵

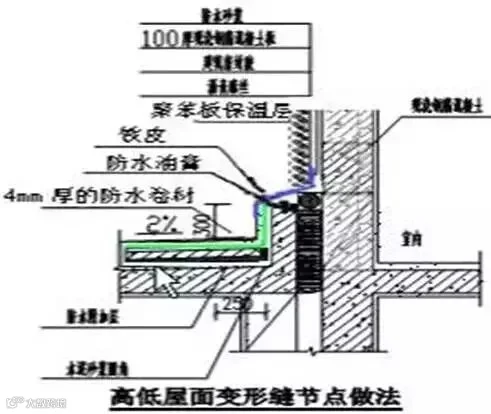

12、高低屋面变形缝

质量控制点:
1、缝内基层清理及塞缝
2、阴角部位圆角及防水附加层
3、防水施工质量
4、盖板封堵

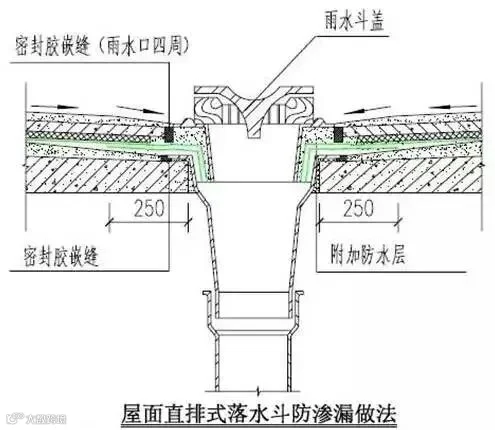

13、直排落水斗

质量控制点:
1、预留洞口清理
2、落水斗与洞口间细石混凝土封堵
3、防水附加层及防水施工质量
4、密封胶填塞密实

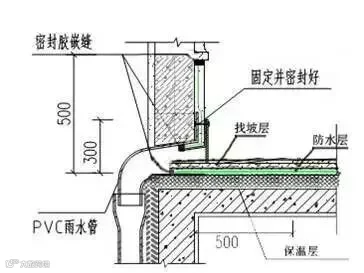

14、侧排雨水斗

质量控制点:
1、基层清理干净
2、侧墙(女儿墙)混凝土浇捣密实
3、侧排口低于屋面
4、防水层施工质量
5、抹灰时注意避免破坏防水层

课程大纲

开场导入

1、齐诵开训词

2、组建建筑工程投标团队,形象展示,

3、工程建设投标角色全面认知及个人角色定位。

第一章建筑行业招投标特征及理性认知

一、建筑业招投标现状与发展趋势

1、历史性的转变已经到来

2、住建部招投标相关法规

二、建筑业招投标三大认知

1、标书是本

2、分数是命

3、内功是金

三、建筑业招投标五大特征

1、招投标法规体系

2、招投标两种模式

3、招投标三个对手

4、招投标四种机制

5、招投标五种形式

四、招投标方法论基础

基于传统文化经典的认识论和方法论思想来源:

知已知彼,百战百胜。凡事预则立,不预则废。

五、建筑工程投标五步致胜要点

现场投标工具分享《建筑业招投标规则的十大应用要点》

第二章  寻标:准确获取招标信息的方法

一、工程项目投标信息来源及价值分析

1、电话拜访

2、主动上门

3、网络查找

4、会议推介

5、朋友介绍

6、招标代理

练习:就以上渠道进行排序,并说明原因

二、优质工程招标信息判断标准:

1、是否与公司的主营业务和产品相符合?

2、是否处于项目营销的黄金期?

3、是否能接触到两条线上的关键人?

4、是否比对手提前介入?

 第三章  跟标:工程建设行业人脉关系建立的新思路

一、理念:小胜靠智,大胜靠德

二、工程建设行业新型客户内部关系分析图

1、从点到面:基于招投标的全新客户关系认知

2、三横二竖一个圈的把握方法

3、关键岗位关键人

三、工程建筑人脉关系突破“三交”法则

1、突破前提是“交往”

2、交往才能出“交情”

3、交情牢固靠“交心”

四、建筑工程甲方客户三层次的心理特点

1、执行层的心理特点

2、管理层的心理特点

3、决策层的心理特点

五、甲方客户关系不到位的补救措施

1、接触不到决策层怎么办?

2、只有一条线认可怎么办?

3、不能控制招标文件怎么办?

4、对手信息不掌握怎么办?

现场投标工具分享《施工项目客户关系快速突破三交具体方法》《施工项目客户“铁关系”十大检验标准》

第四章  控标:建筑工程投标项目的秘密

一、找准通路

二、把控施工招标文件

招标文件六大板块的解析,重点是:

招标公告

投标人须知

技术(产品)功能与需求

三、掌握工程施工项目评分标准

1、一控权重

2、二控高分

3、三控分布

四、评分细则设置的技巧

五、吃透基准价

1、以最低价为基准价的演变方法

2、以中间价为基准价的演变方法

第五章  投标:开标注意事项与标书解读

一、工程施工项目开标防废标注意事项

二、建筑业电子招投标流程及要点

三、建筑业现场勘察、讲标、答疑的方法

四、建筑企业招标文件解读的六个突破口

1、资金来源与栏杆价

2、否决标书的条款

3、项目清单与图纸

4、不平衡报价与税率

5、合同主要条款

6、重大偏离

案例讨论:

现场召开标书分析会,填写分析表。

第六章  施工类投标文件编制方法与工具

一、施工投标文件编制的五步法则

流程、原则、板块、重点、因素

二、标书编制中的完整流程

1、编制团队的参与分工

2、项目投标信息的共享

三、标书编制的两大原则

1、2/8原则

2、审核原则

现场完成,标书编制的四级审核制度。

四、标书编制的三大板块

1、商务板块

2、技术板块

3、价格板块

五、标书编制的四个重点

1、如何找到亮点?

2、如何突出亮点?

3、文字表达技巧

六、项目报价的多个因素

1、成本因素

2、对手因素

3、客户因素

4、目的因素

5、算法因素

现场分享投标工具:标书编制的20项军规

第七章  情景演练与行动计划

一. 情景演练:

根据给定的招标文件,由各投标团队现场投标,现场评标。

二.每个学员用两句话概括本次培训的收获,由小组汇总

三. 每个学员现场制订课后行动计划,包括:

1、结合实战培训内容现场拟定投标管理工作改进计划 ;

2、列出两个月内要做到的五项改进措施;

3、列出一个月内的首要突破点。

四.评选本次培训最优学员

五.评选本次实战训练中标小组。

六.颁奖。

培训时间、地点

时间:2018年9月28-30日,3天2晚

地点:北京

欢迎加入:清大工程建设招投标高级实战班

【联系方式】

咨询人:李老师

联系电话:139 1144 5864(同微信)

邮箱:1847623599@qq.com

微信:nt2014520(请备注“清大招投标”

长按下方二维码添加李老师微信(请备注:清大招投标)

    建筑业观察微信公众号内容涵盖建筑行业政策法规/最新资讯/政策解读/建筑培训,推进国家建筑事业的发展。

            ID:jzygc180

长按识别二维码,关注建筑业观察。

【声明】内容源于网络
0
0
新产业新赛道
专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
内容 0
粉丝 0
新产业新赛道 专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
总阅读0
粉丝0
内容0
