来源:筑龙论坛
版权归原作者所有
标准化的桥梁施工直接影响到了我们桥梁的使用年限和耐久度,今天将从桥梁工程施工标准化以及桥梁安全文明施工这两个角度来切入,和大家一起讨论如何做到干线公路桥梁施工工艺的标准化。
关键性要求:

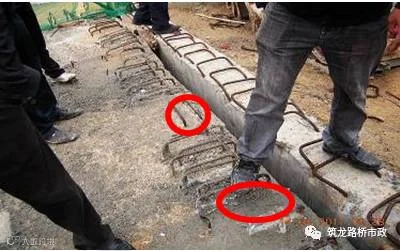

一、抓好模板准入,对不合格的模板不允许用于生产,确保混凝土外观质量;
二、抓好梁板预制工艺控制,保证砼强度、钢筋保护层厚度,保证桥面铺装层的厚度、平整度;
三、抓好“首件分析制”,每座桥梁开工后,第一个成品或半成品如桩基、墩柱、梁等完成后应由总监办组织施工单位对质量状况、工艺细节等进行分析并形成正式报告后方可进行批量施工。

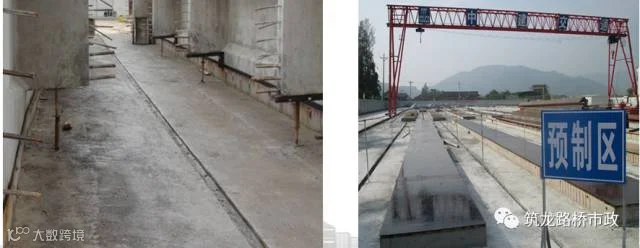

(一)桥梁常见基础施工标准化要求

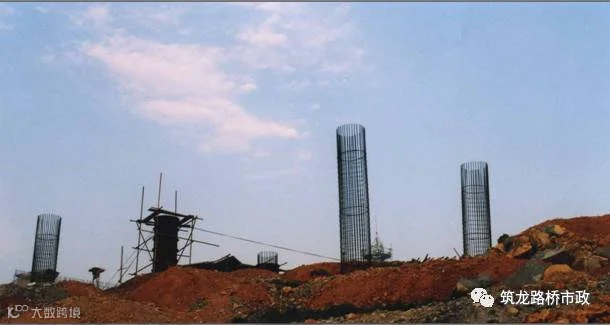

1、桥梁钻孔灌注桩基础

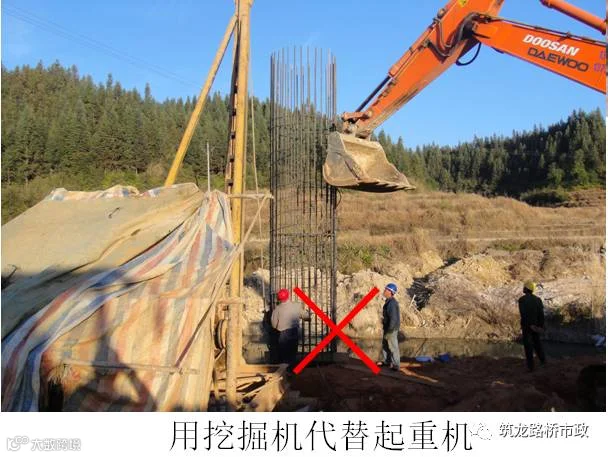

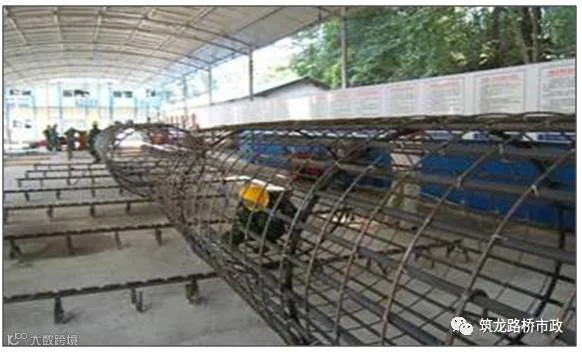

①钢筋笼制作

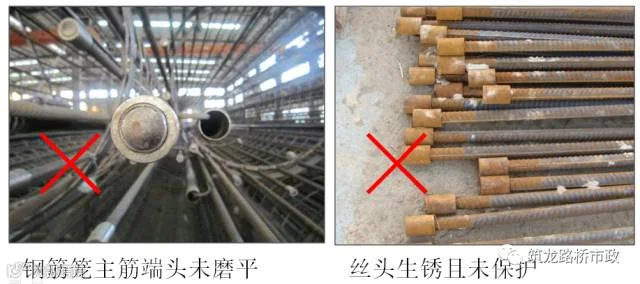

常见问题 :

标准化施工要求:

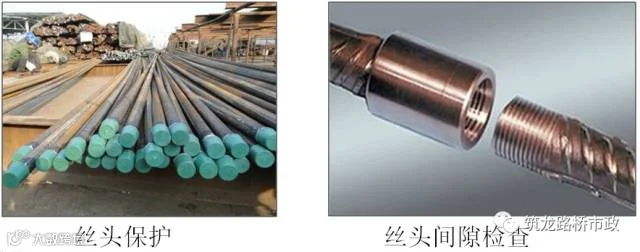

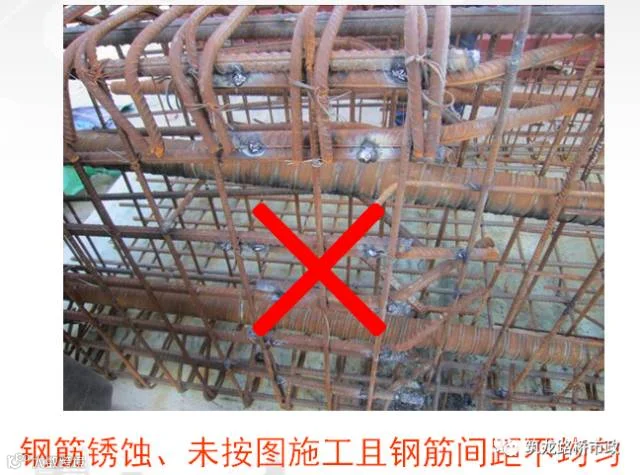

a、钢筋直径大于等于25mm时,宜采用机械连接方式,丝头检验合格后应加护套防护。

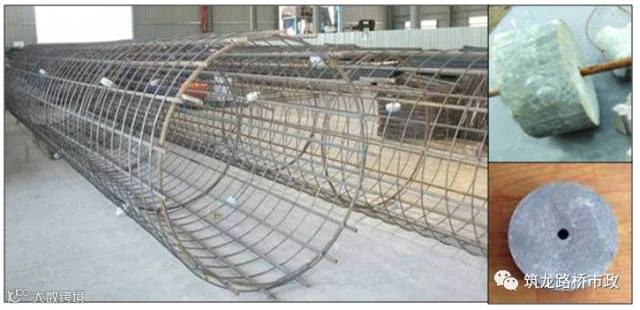

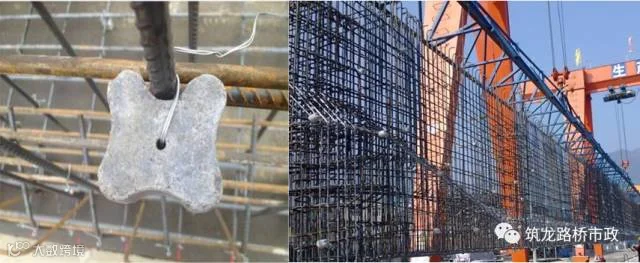

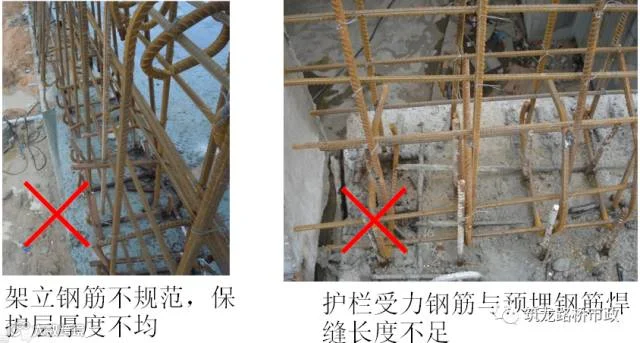

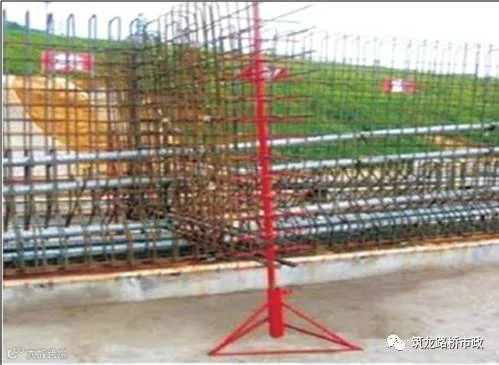

b、钢筋笼保护层垫块采用圆饼型垫块,纵向间隔应不大于2m,每道沿圆周对称设置应不少于4块。

②钢筋笼加工场地
常见问题:

标准化施工要求:

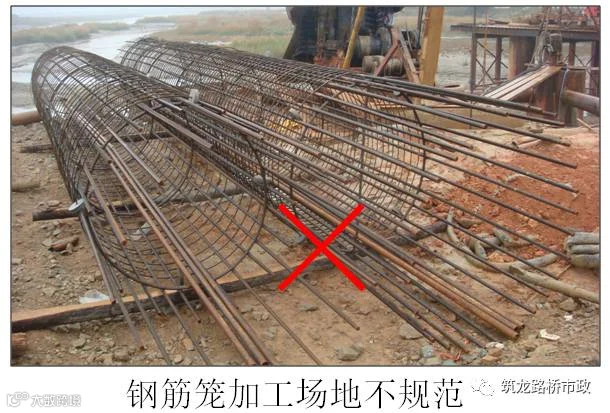

钢筋笼加工应在设置水泥台座的硬化场地上进行制作,制好后的钢筋骨架必须平整垫放,应采用模具标准化制作。

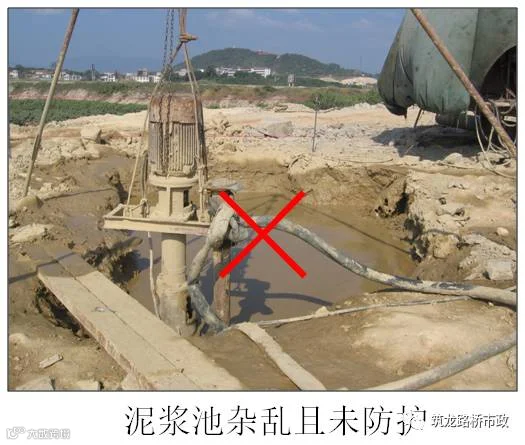

③泥浆池
常见问题:

标准化施工要求:

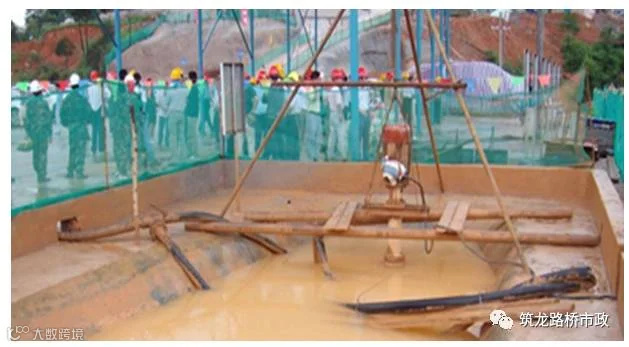

清孔后泥浆指标应从孔桩的顶、中、底部分别取样的平均值;周边应围护。

④钢筋笼安放
常见问题:

⑤钢筋笼安放:

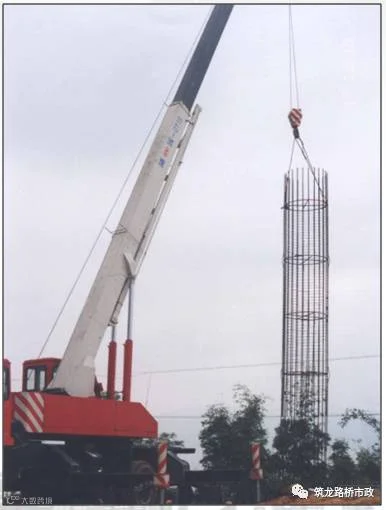

安放要对准孔位,扶稳、缓慢、顺直,避免碰撞孔壁,严禁墩笼、扭笼。放入后应防止钢筋笼下沉或上浮。

2、挖孔灌注桩
存在问题:

标准化施工要求:

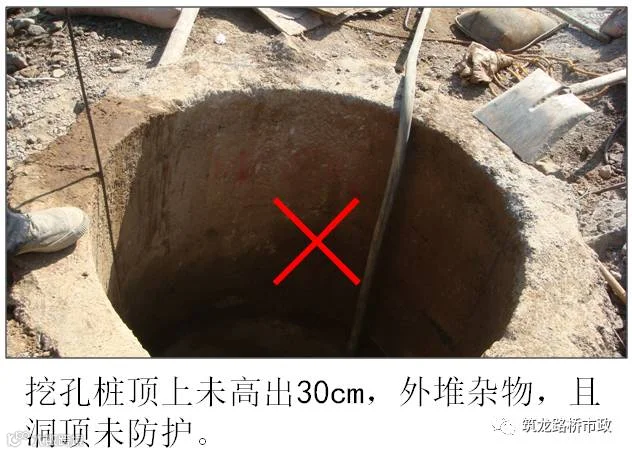

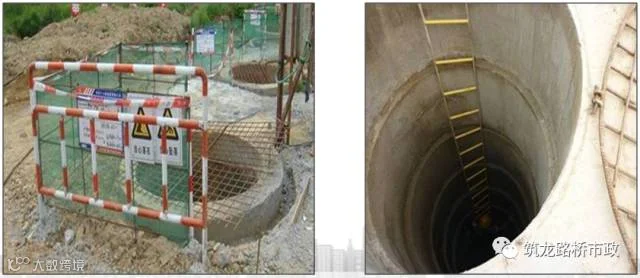

挖孔灌注桩桩孔内应有足够照明、通风、排气设施,同时备有逃生安全爬梯。孔口加盖并设置围栏和警告标志牌,且洞口高出地面30cm。

3、扩大基础
常见问题:
扩大基础基坑积水防护不到位

标准施工要求:

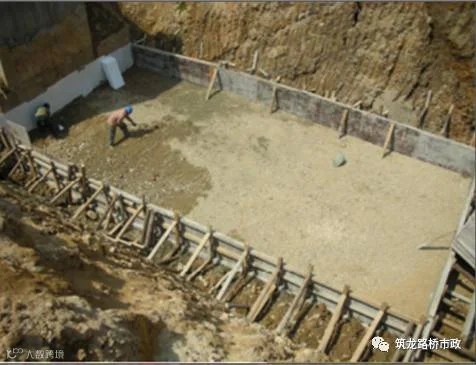

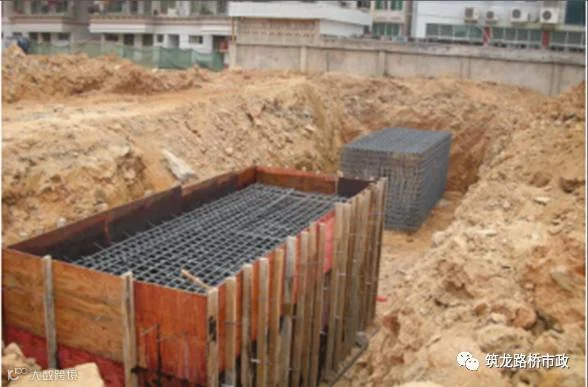

基底比基础平面尺寸增宽0.5-1米,基底承载力和地质情况符合设计要求,应进行土工试验。

(二)桥梁墩台施工标准化要求:
1、桥墩施工

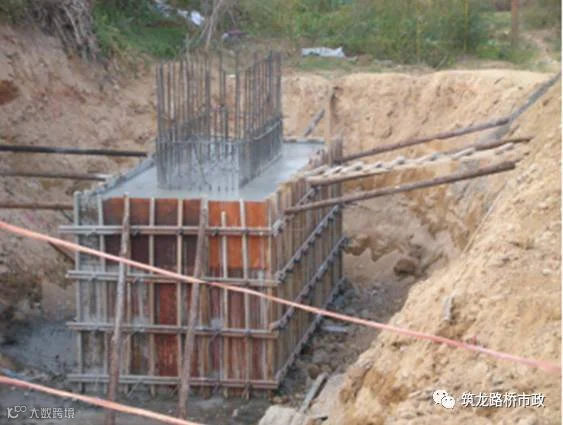

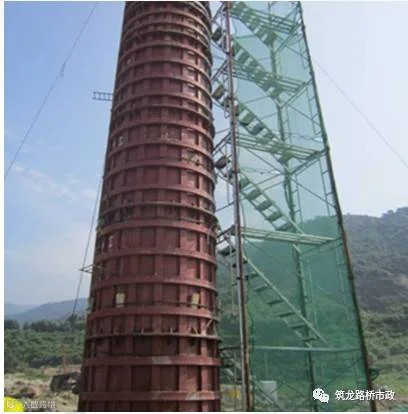

①墩、盖梁的模板安装符合允许偏差,吊斗升降应设专人指挥。

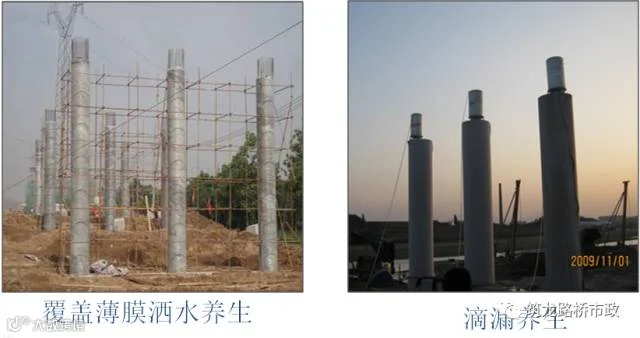

②拆模后应立即采用塑料薄膜将立柱包裹,并采取墩顶滴灌等方式进行养护。

2、桥台施工
常见问题:

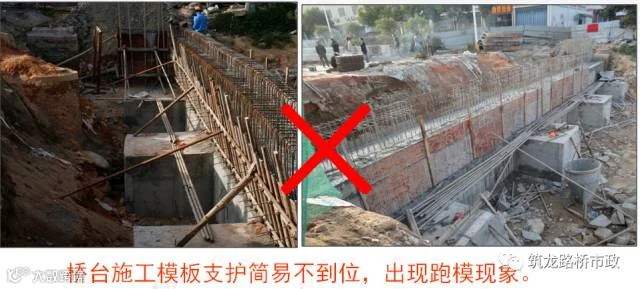

标准化施工要求:
①桥台模板一般采用大钢模或大型竹胶板。

②模板加固支护:模板及支架的拆除先支后拆,后支先拆。
(一)预制场标准化建设要求

1、预制场地硬化、排水设置

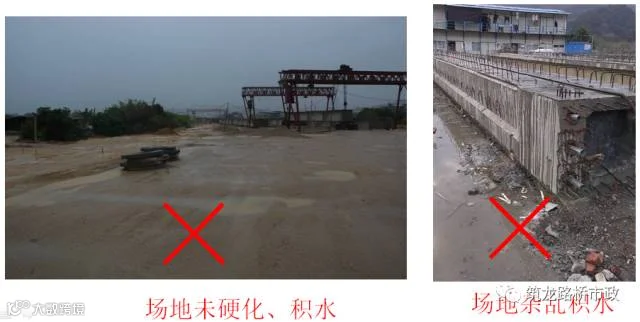

常见问题:

标准化场地要求:场地应采用C15以上砼进行硬化。硬化厚度不小于10cm,作为行车道时厚度应不小于15cm。

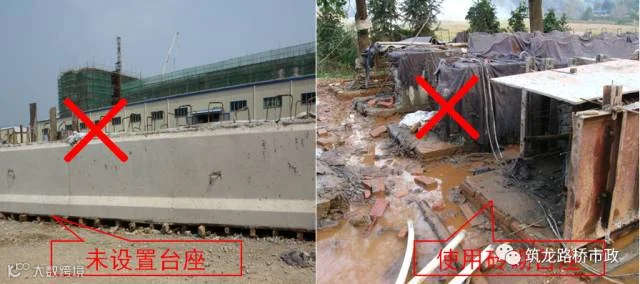

2、台座
常见问题:

标准化施工要求:

3、标准化钢模
常见问题:

标准化施工要求:

预制箱梁及空心板梁芯模应使用定型钢模,应符合“模板准入制”有关要求,上报总监办进行检查验收。

4、横隔板底模
常见问题:

标准化施工要求:

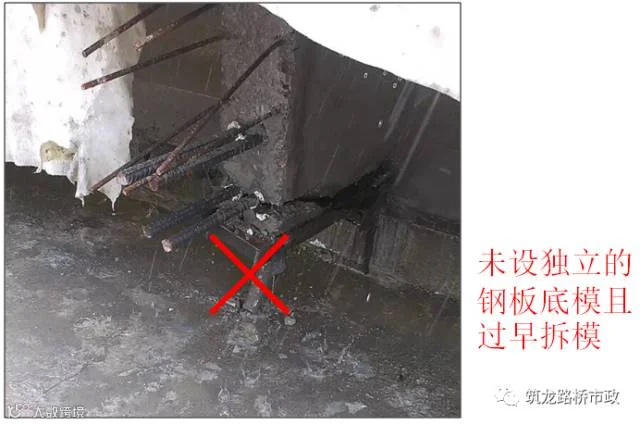

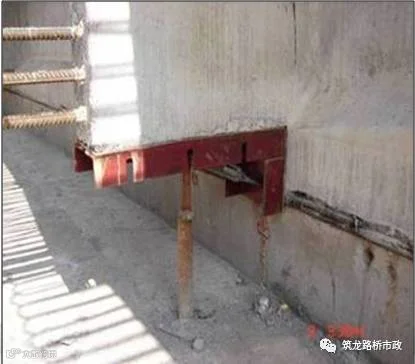

为保证侧模拆除后,横隔板的底模仍能起支撑作用,横隔板必须采用独立的钢板底模,在张拉施工后才能拆除。

(二)钢筋加工标准化要求

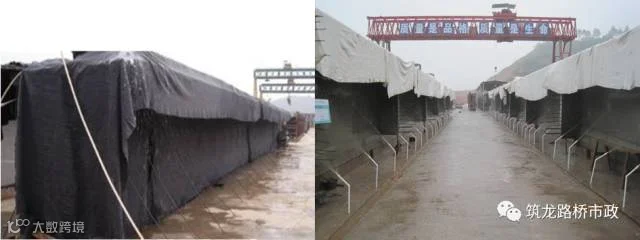

常见问题:

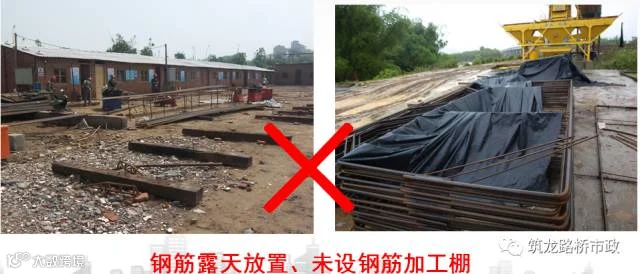

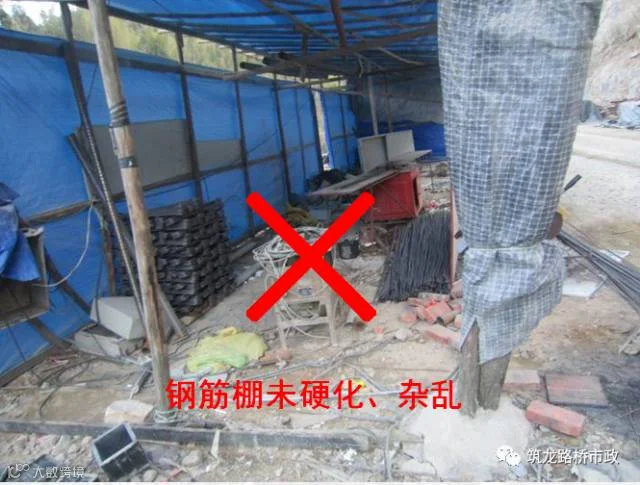

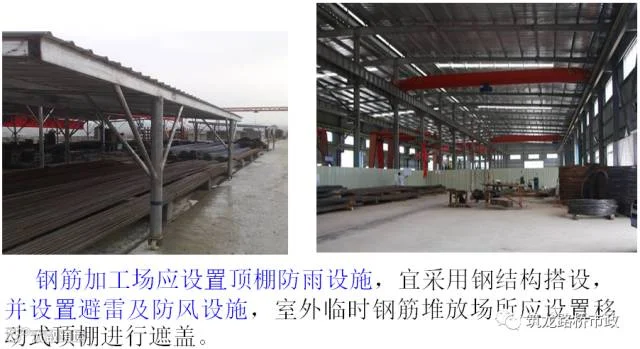

标准化施工要求:1、防雨棚设置
2、合理分区

3、智能化

(三)预制梁施工工艺要求

1、预制梁钢筋定位
常见问题:

标准化施工要求:

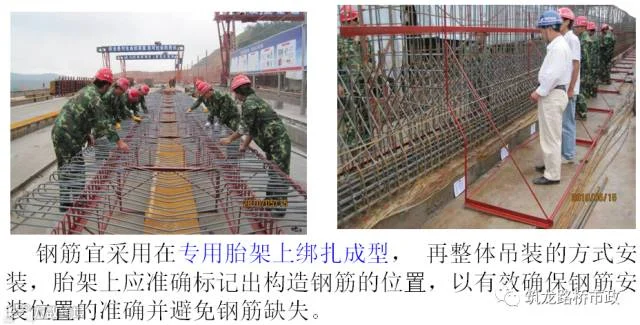

①钢筋专用胎架

②钢筋定位
a、T梁钢筋定位:肋板钢筋绑扎应采用胎膜化安装后整体吊上台座。
b、顶侧面钢筋定位:顶面与侧面采用钢筋固定,并用紧线器将定位拉筋拉在模板外侧。

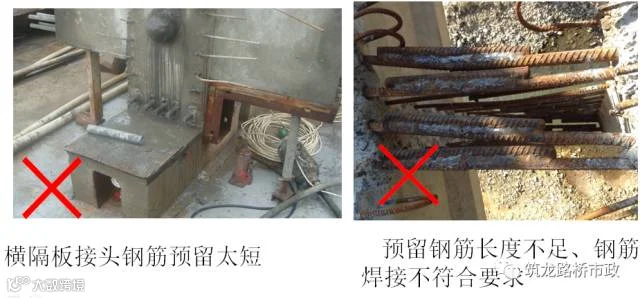

③横隔板钢筋定位
常见问题:
标准化施工要求:

采用三角支撑定位架,使用钢筋定位架后,安装就位准确,骨架牢固整齐。
④常见钢筋绑扎问题分析

标准化施工要求:

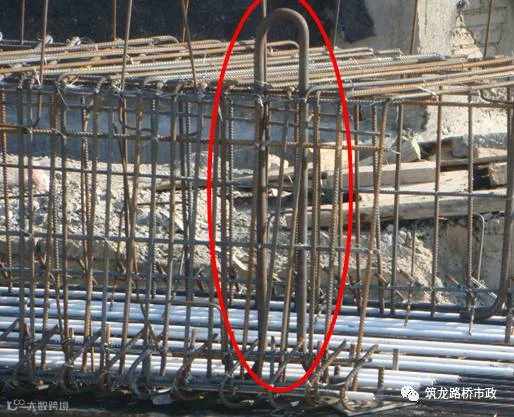

按规范规定,箍筋的末端应做成弯钩,弯钩角度可取135°。弯钩平直段长度,一般结构不应小于箍筋直径的5倍,抗震结构不应小于箍筋直径的10倍。

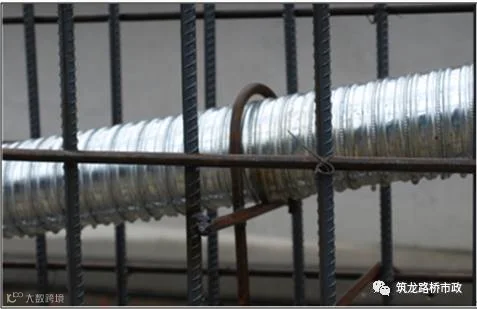

2、波纹管
①定位钢筋
常见问题:

标准化施工要求:

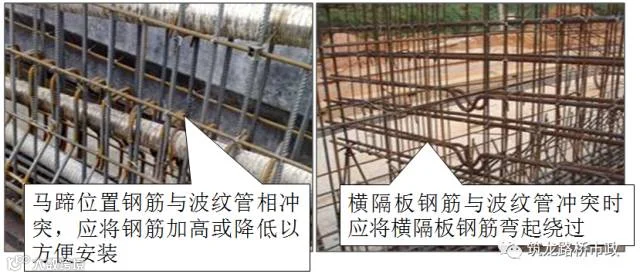

a、制作圆形钢筋穿过波纹管,焊接在骨架上,应根据设计,精确固定波纹管和锚垫板位置。

b、定位钢筋施工注意点:

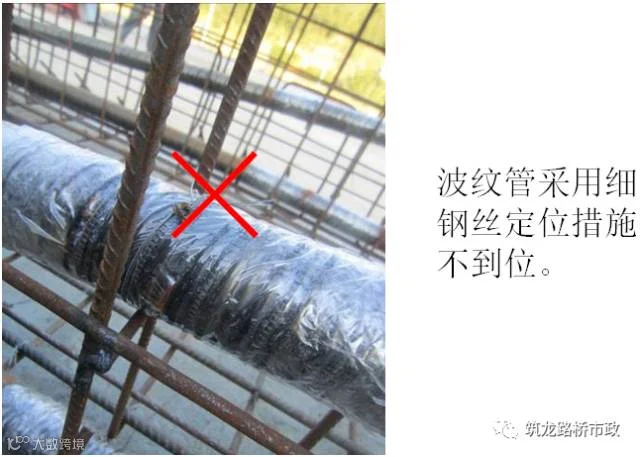

与波纹管等相互干扰的钢筋不得切断,应采取合理措施避开。

②波纹管钢筋保护
常见问题:

标准化施工要求:
a、波纹管的连接应采用大一号同型波纹管作接头管,并在波纹管连接处用密封胶带封口,确保不漏浆。

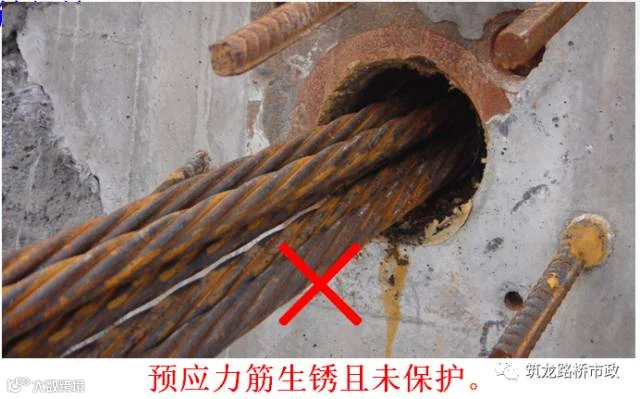

b、端部负弯矩预应力波纹管预留长度5~10cm,并包裹进行保护。
c、圆形波纹管在浇筑前应穿入比波纹管内径小1cm的塑料软管做衬管,起到保护波纹管的作用。
③止浆措施
对易漏浆部位应采取有效的堵浆措施,确保模板不漏浆,宜采用泡沫填充剂填缝止浆。

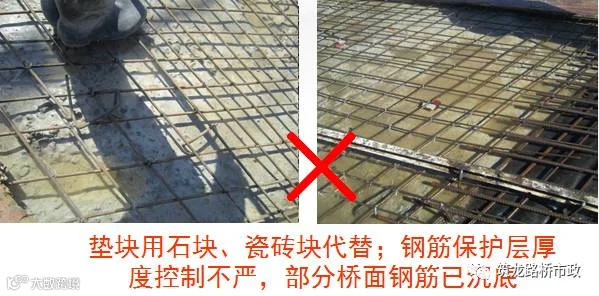

3、保护层垫块
常见问题:

标准化施工要求:

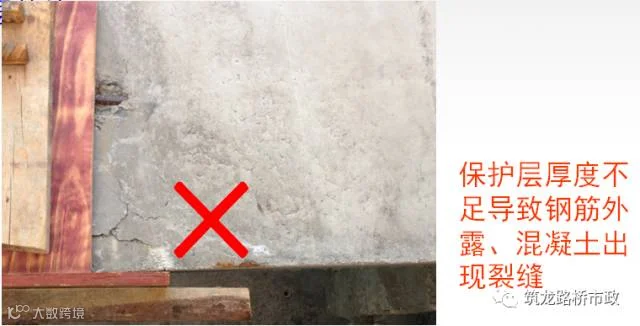

钢筋保护层厚度采用梅花形高强度砂浆垫块,确保垫块能承受足够压力而不破碎,同时采用双扎丝绑扎法。

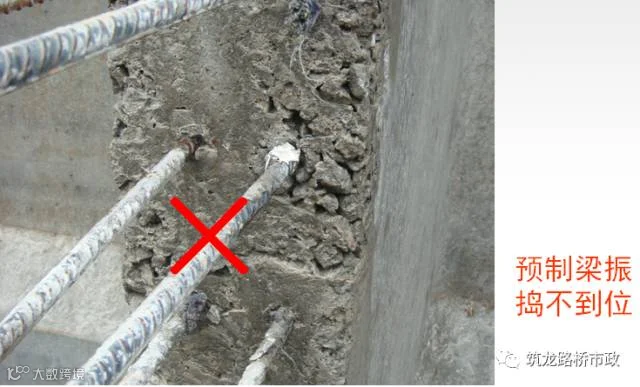

4、附着式平板振动器
常见问题:

标准化施工要求:
模板边角以及振动器振动不到的地方应辅以插钎振捣。预制梁顶板应用平板振动器振捣,腹板采用附着式平板振动器振捣,振捣应掌握好时间。

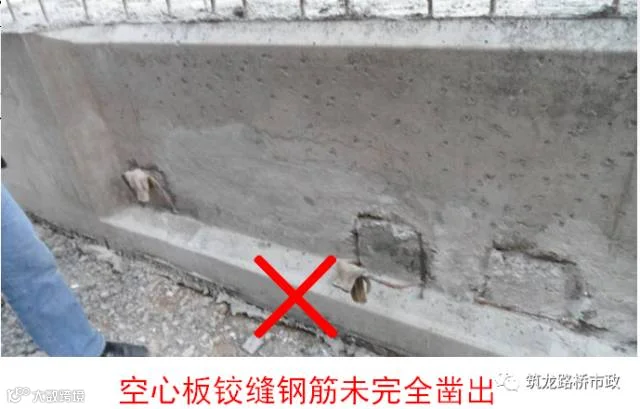

5、空心板铰缝钢筋
常见问题:

标准化施工要求:

6、梁片凿毛
常见问题:

标准化施工要求:

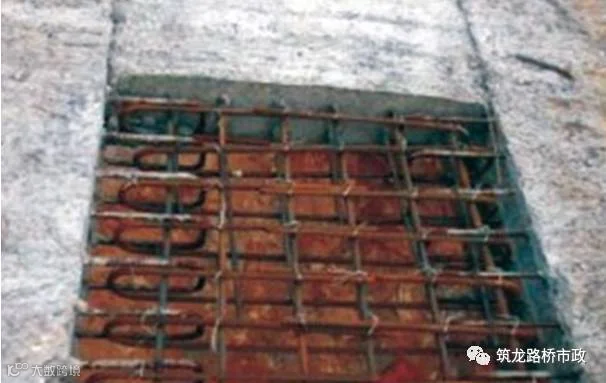

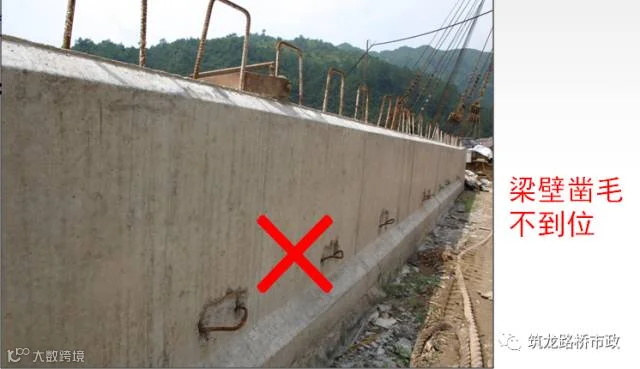

初凝前对梁顶进行拉毛,拆模后应立即对梁片湿接部位采用机械凿毛。

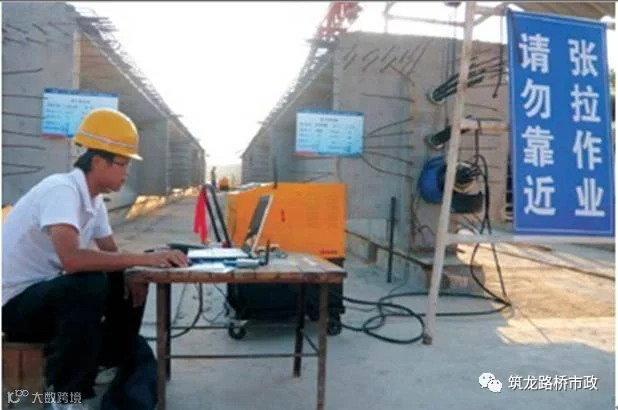

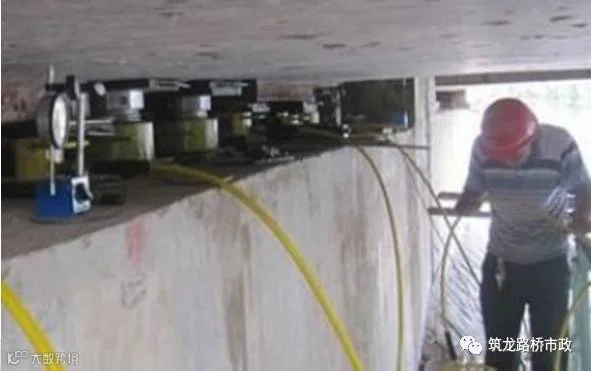

7、预应力智能张拉、压浆
①预应力智能张拉前的砼强度应不小于设计规定值。

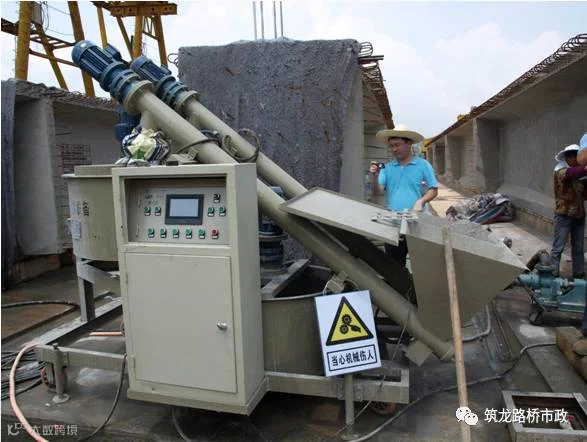

②推广采用预应力智能压浆

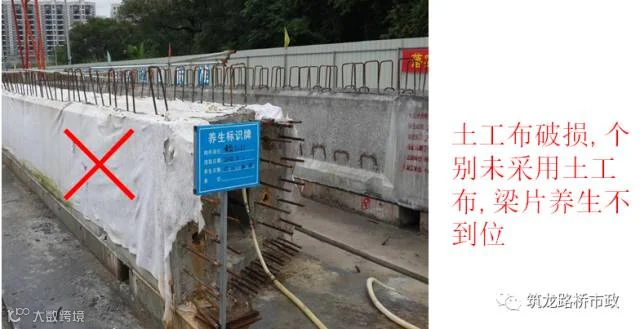

8、土工布养生
常见问题:

标准化施工要求:

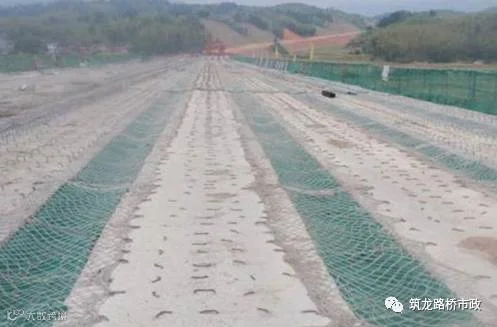

覆盖至梁底砼浇注完后要及时进行养生,在砼表面铺上薄膜或土工布,采用自动喷淋养护系统对梁顶侧面进行不间断的洒水。

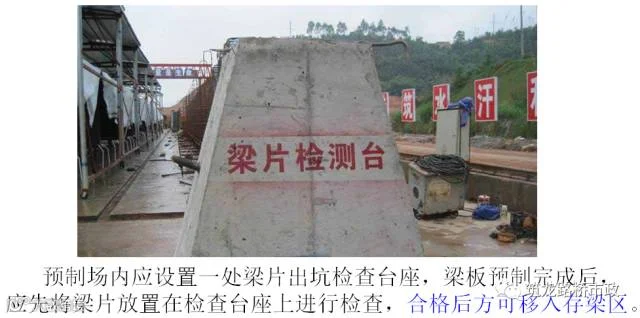

9、设置梁片检测台

10、梁片堆放要求
常见问题:

标准化施工要求:

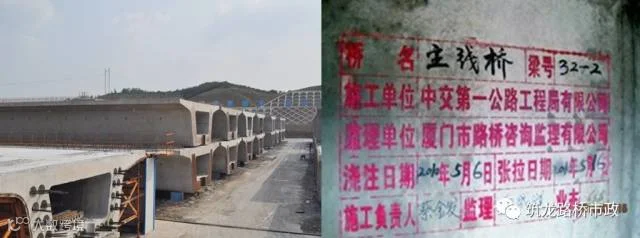

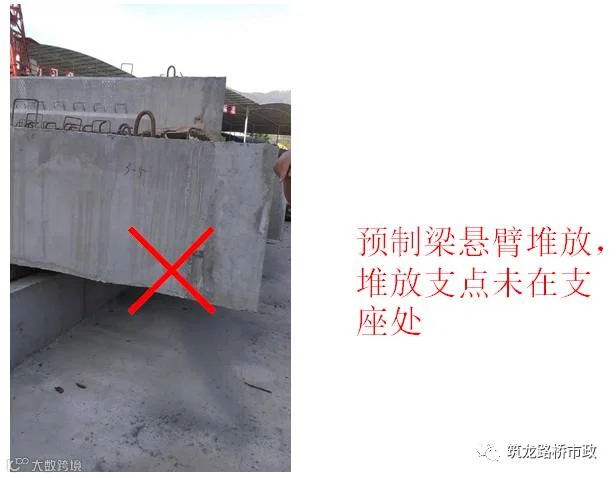

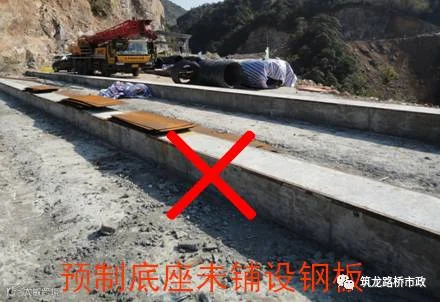

梁片堆放时按预制时间顺序堆放,支点应在支座处,并应便于运输起吊。每片梁应喷涂信息表,且张拉后存放时间不得超过规定的存梁期(一般为3个月)。

(四)预制梁吊装要求
1、吊环、吊孔设置要求
常见问题:
标准化施工要求:

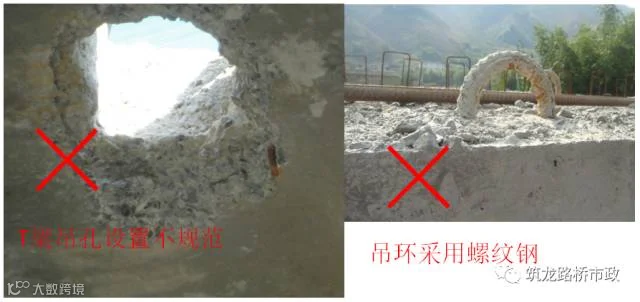

吊环应按设计图的设计位置施工,采用圆钢,应确保吊环的牢固稳定。

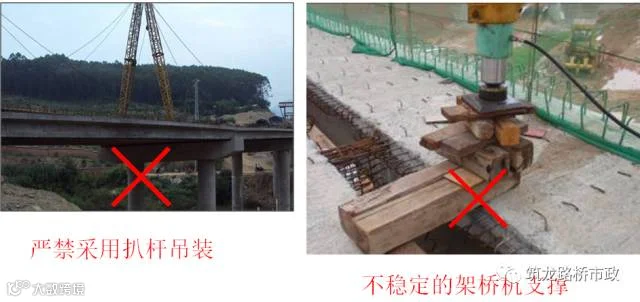

2、桥梁吊装
常见问题:

3、标准化施工要求:

①导梁式架桥机:架桥机就位后,应用方木支垫保持前后支点的稳定 ;轨道采用不同规格的钢轨时,接头不得有错台;吊装边梁就位前,墩顶作业人员应暂时避开。

②桥梁吊装注意事项

(五)支架式施工
常见问题:

标准化施工要求:

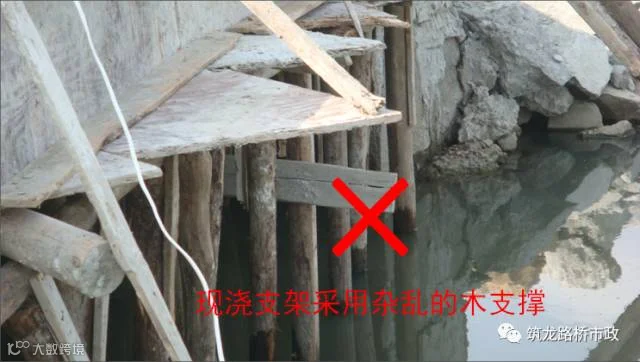

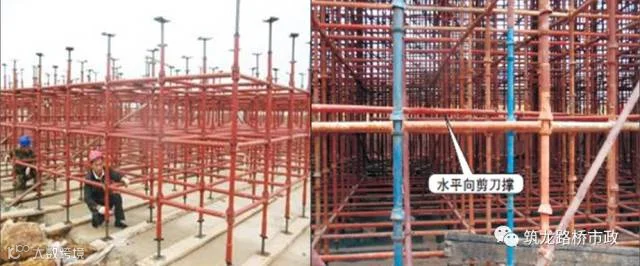

1、支架基础处理
地基承载力应满足要求,地基的处理范围至少应宽出搭设支架之外0.5m,应尽快修整排水设施,以免雨水浸泡。

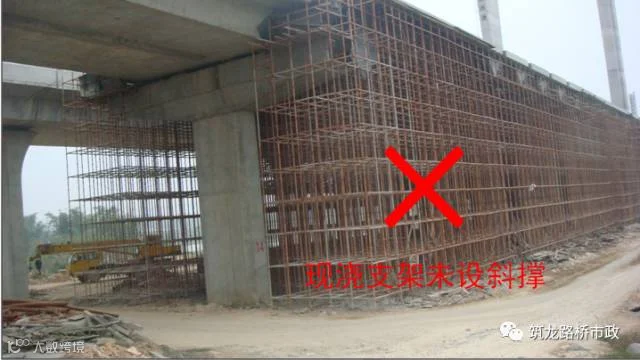

2、支架应注意设置扫地杆和水平剪刀撑、斜撑,以保证支架稳定。

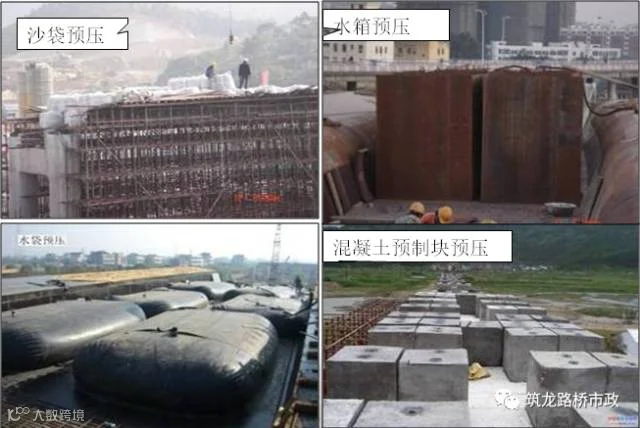

3、预压的重量和时间应能满足设计和规范的要求,预压前应对临时荷载的重量进行检验 。

(六)悬臂浇注
1、箱梁腹板防蜂窝措施:
常见问题:

标准化施工要求:

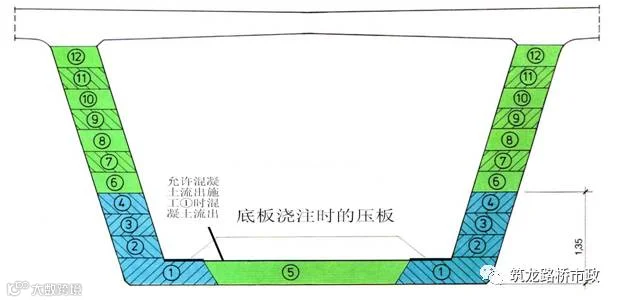

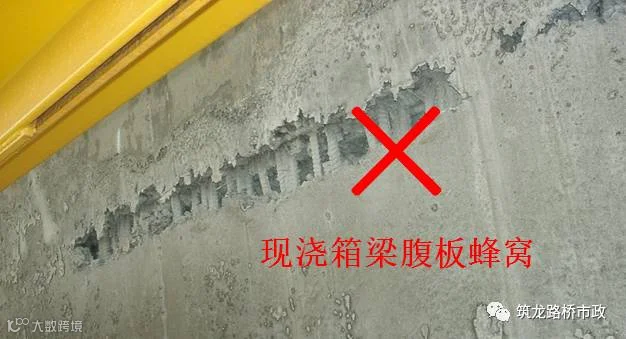

底板混凝土浇筑时在底部处设置压板,混凝土按照右图的顺序进行浇筑,混凝土自两侧腹板挤压出,将有助于腹板的捣实,避免腹板下部蜂窝。

①悬浇施工过程中应进行监控,主跨大于80m的桥宜应进行第三方监控控制。
②悬浇施工的临时结构应进行专项设计,并应对临时结构的强度、刚度和稳定性进行验算。

(七)桥面及其附属结构
1、湿接缝施工
常见问题:

标准化施工要求:
湿接缝底模的设置应考虑拆除方便,模板底板宜采用可调节螺杆或吊模等支撑方式,湿接缝端部应采用钢板制作的梳形板。

2、桥面铺装钢筋定位
常见问题:

标准化施工要求:

采用小槽钢法布设控制,底部采用方钢支撑,局部空隙处用泡沫止浆剂堵塞以防漏浆;设置架立筋,以保证钢筋保护层厚度。

3、伸缩缝安装
常见问题:

标准化施工要求:
伸缩缝施工前,预埋钢筋应调整到位,缺筋处应植筋,尤其要重视梁端间距,且伸缩缝采用混合填料填筑。

4、护栏钢筋安装
常见问题:

标准化施工要求:
支座安装前涂上硅脂油,不得发生偏歪,滑动面上的钢板和滑板不得有划痕、碰伤。

(一)安全施工
常见问题:

常见问题:

标准化施工要求:

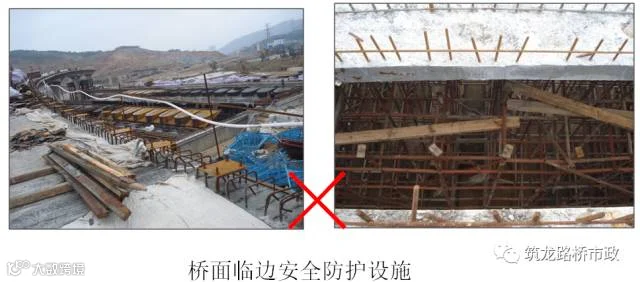

1、桥梁边缘及宽桥间应及时设置安全网,做好临边防护,防止高空坠落,维护施工安全。

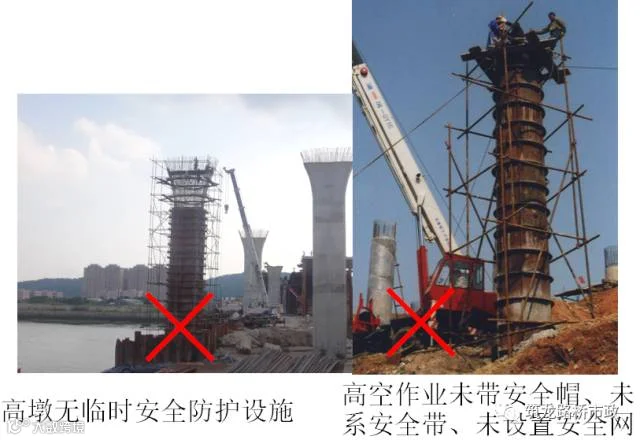

2、高墩防护
高墩施工应配备专用行人爬梯且做好临边防护;当高度超过40米的高墩,需考虑配备施工电梯。

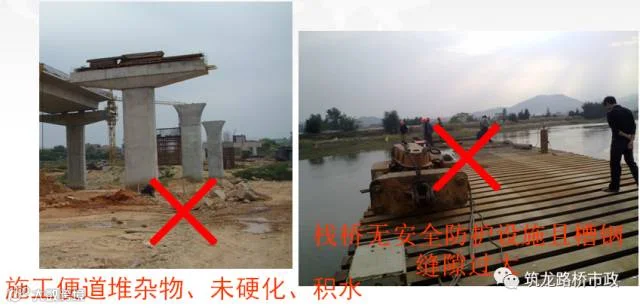

(二)施工便道便桥
1、常见问题

2、标准化施工要求:
①施工便道
施工便道路基宽度一般不小于4.5m,路面宽度不小于3.5m,曲线或地形复杂地段应适当加宽。

②施工便桥

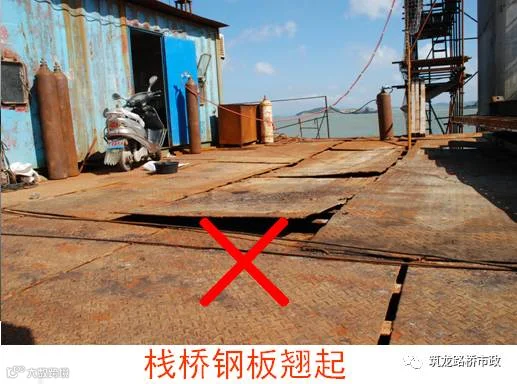

按照实际情况专门设计应满足排洪要求,同时桥面应铺设钢板或预制块以防止施工用品掉落,并做好安全防护措施。

③施工便道(桥)警示标志
便道急弯速度、便桥承载等应设安全警示标志,同时桥梁应尽量做好封闭施工。

综上所述,桥梁预制是重点,标准化准入是关键,安全文明是保障。
1、严格按照设计图施工,并且施工质量达到规范要求,桥梁寿命才能达到期。
2、严格标准化施工,才能建造出合格、安全、长寿命的桥梁。
3、严格遵守施工规范和安全规定,施工质量和安全才有保证。
