本项目抹灰工程概况

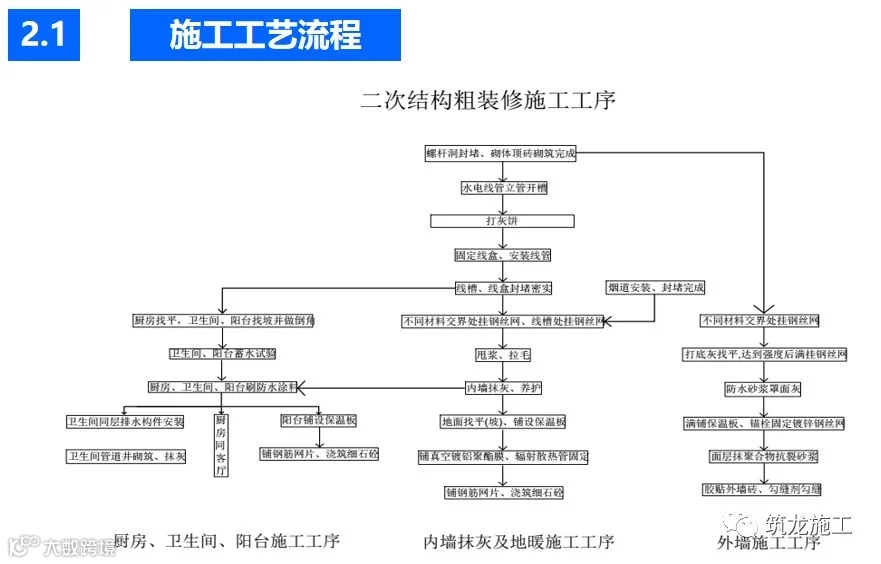

施工工艺流程

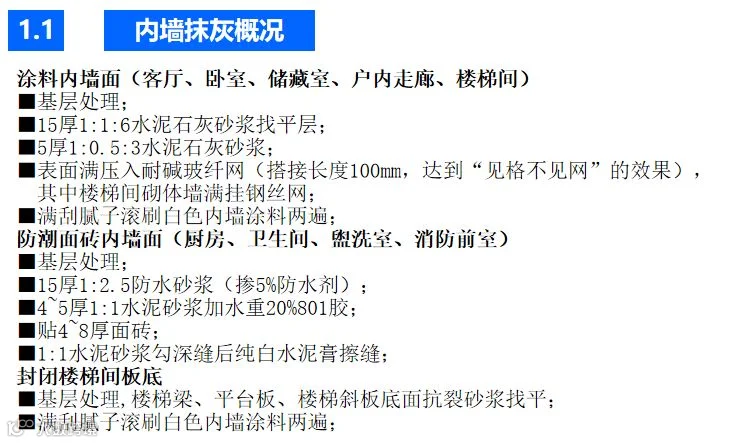

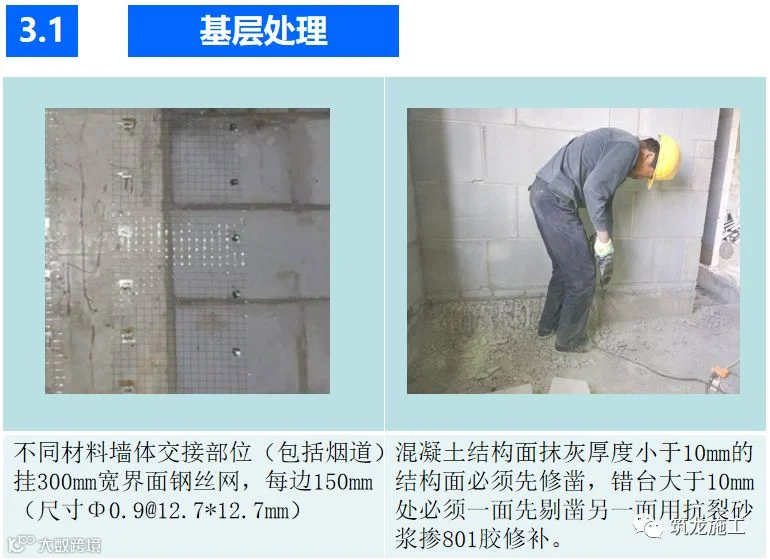

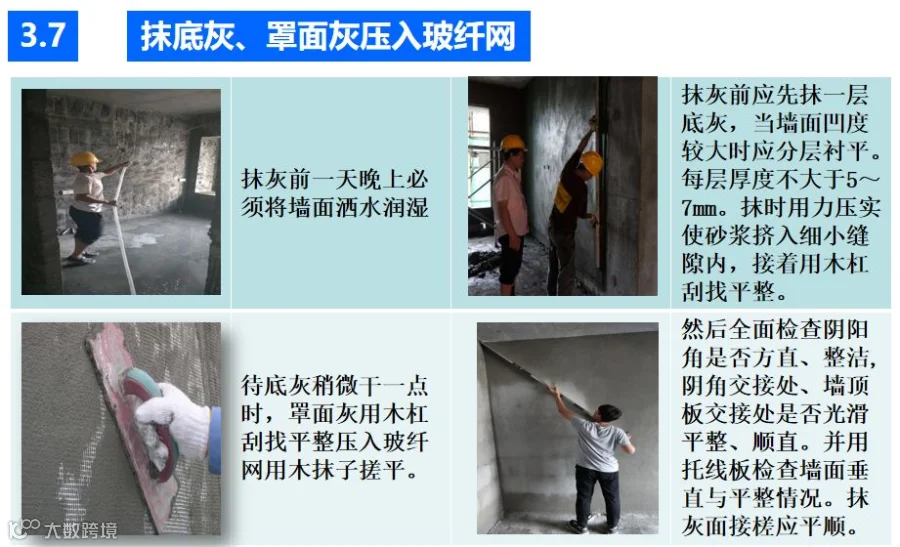

内墙抹灰工艺做法及要求

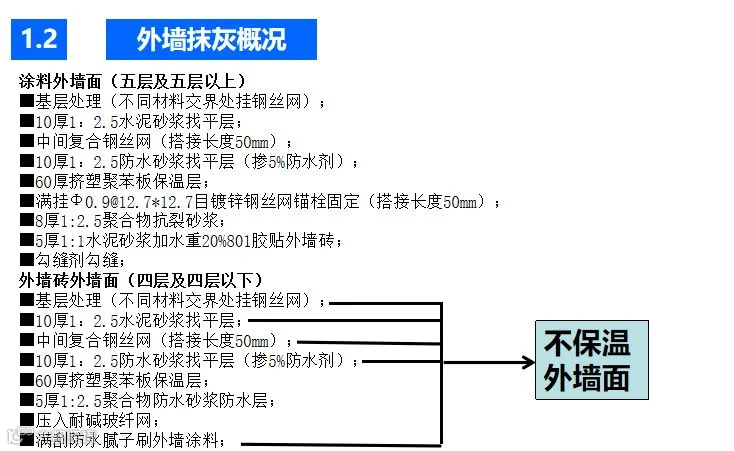

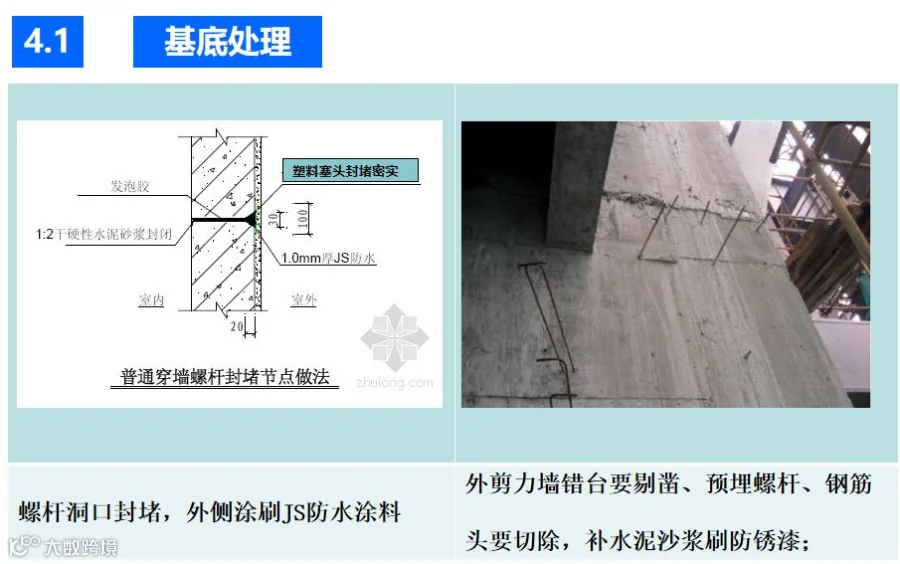

外墙抹灰工艺做法及要求

内外墙抹灰注意事项

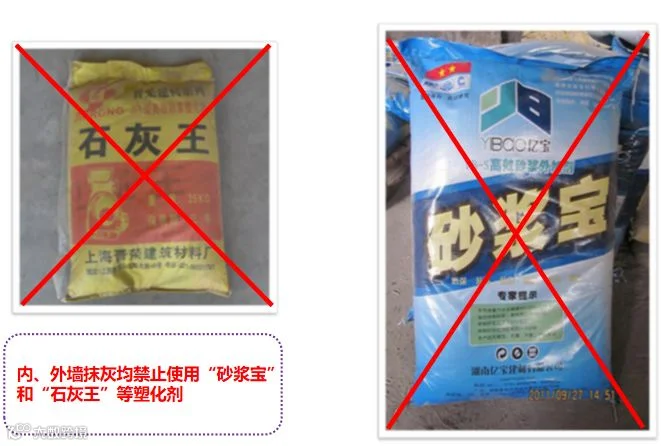

注意一:禁止使用“砂浆宝”和“石灰王”等塑化剂

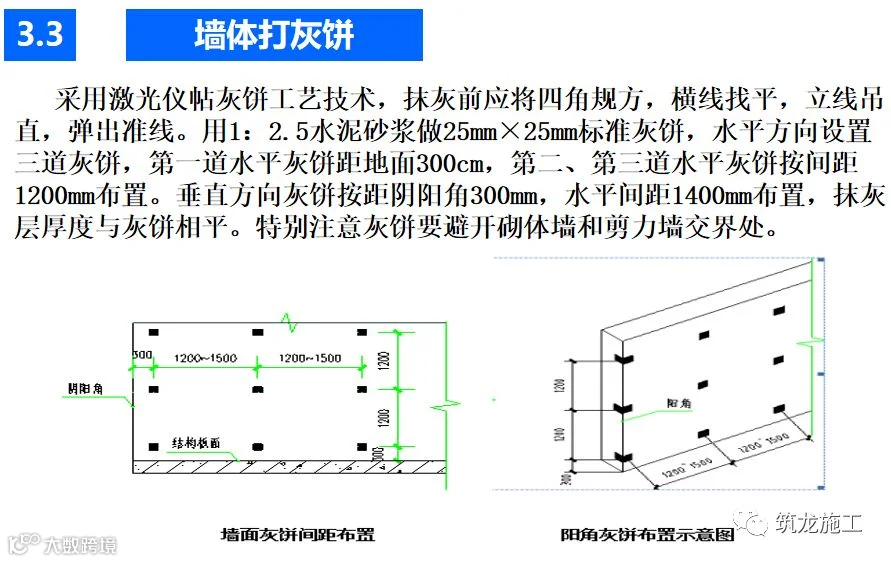

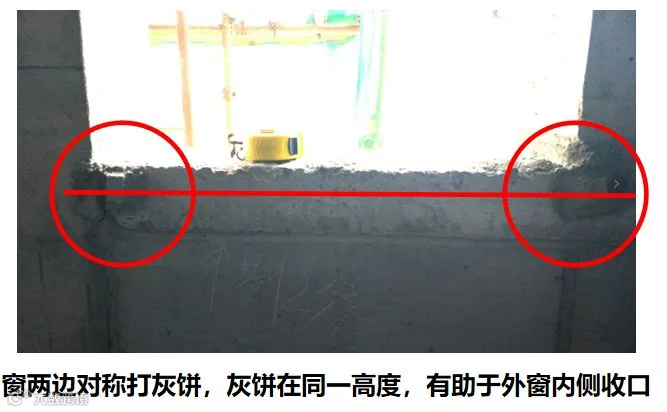

 注意二:窗两边必须对称打灰饼

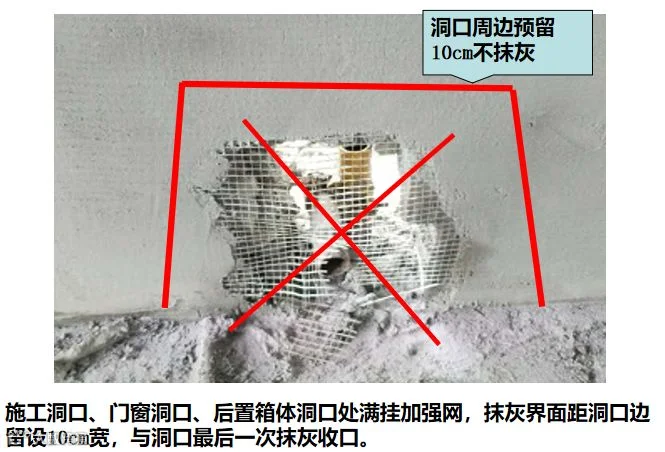

 注意三:遇洞口处抹灰周围预留10cm不抹

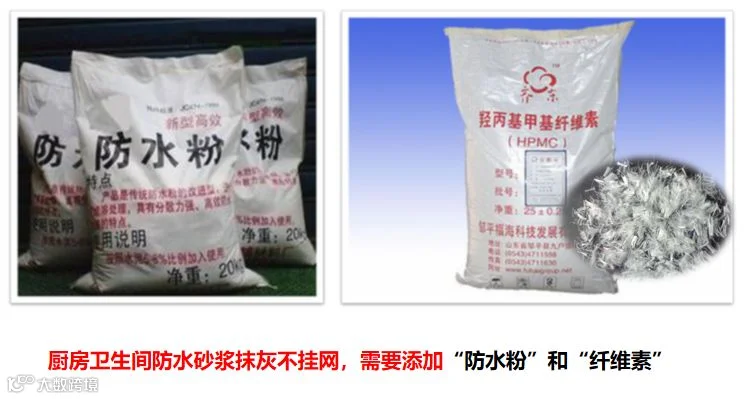

 注意四:厨房卫生间要掺防水粉和“纤维素

注意五:所有门洞口收口尺寸

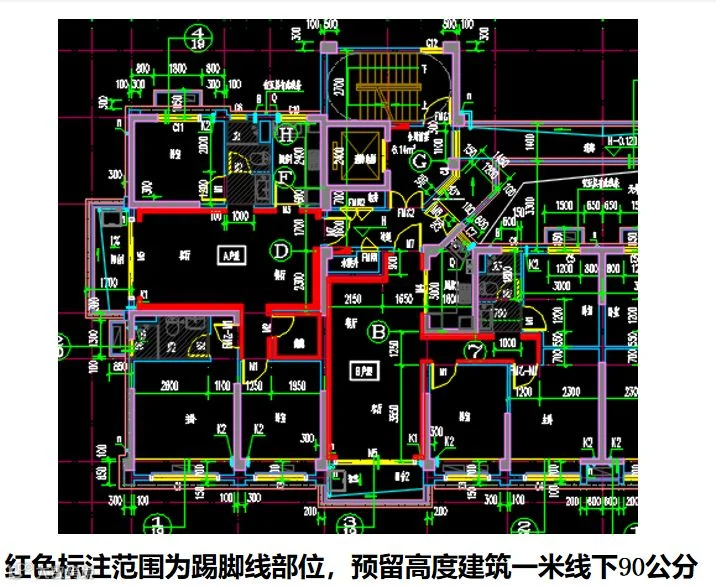

 注意六:客厅、室内走廊、储藏室预留踢脚线高度

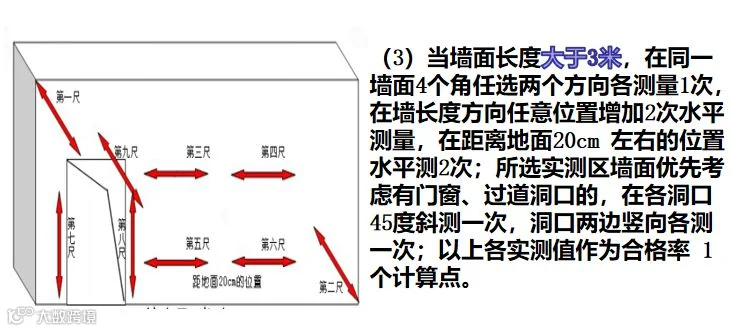

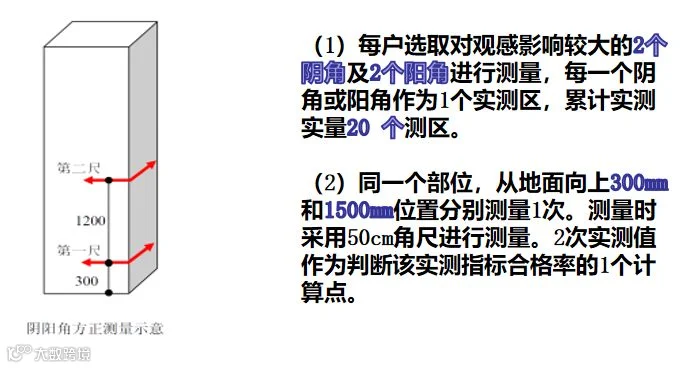

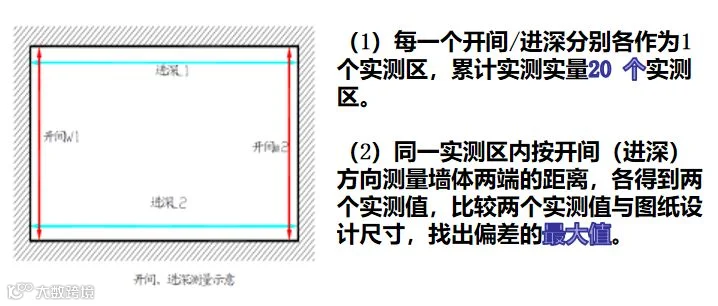

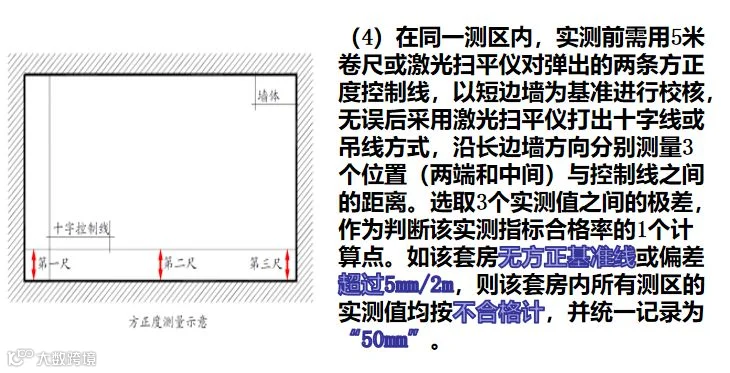

注意七:抹灰完成后及时实测

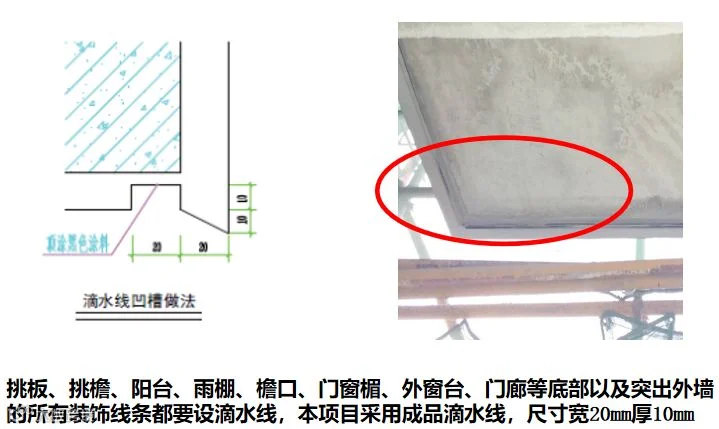

注意八:设置滴水线

 注意九:设置分隔缝

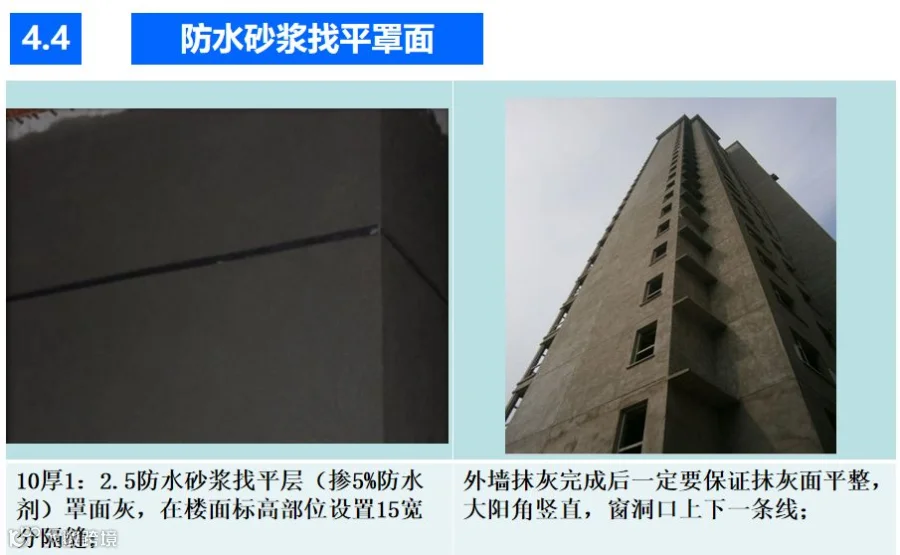

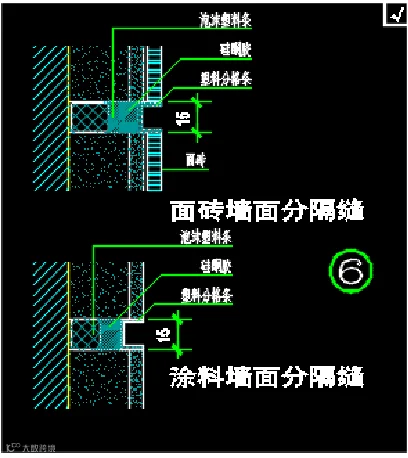

外墙找平层、保温层、防水层、面砖在楼面标高部位设置15宽分隔缝,缝内填泡沫塑料条,后用黑色硅酮胶嵌缝,粘贴15宽塑料分隔条,墙面竖向分隔缝间距不大于6m。

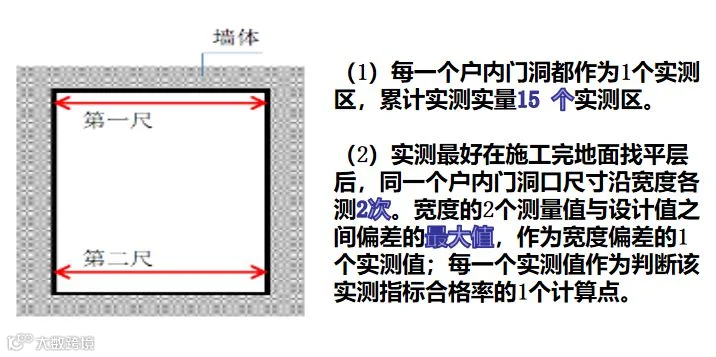

抹灰实测标准

 6.1、墙面表面平整度(抹灰)[0,4]mm

6.2、墙面垂直度(抹灰)[0,4]mm

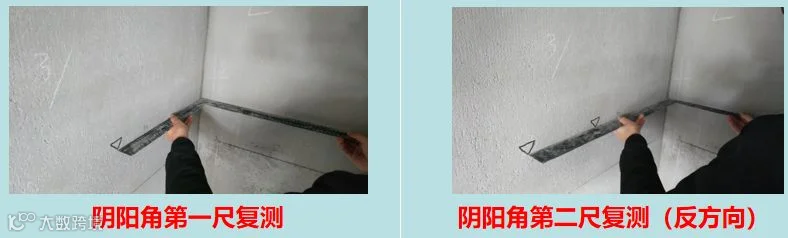

6.3、阴阳角方正(抹灰)[0,4]mm

6.4、方正性(抹灰)[0,10]mm

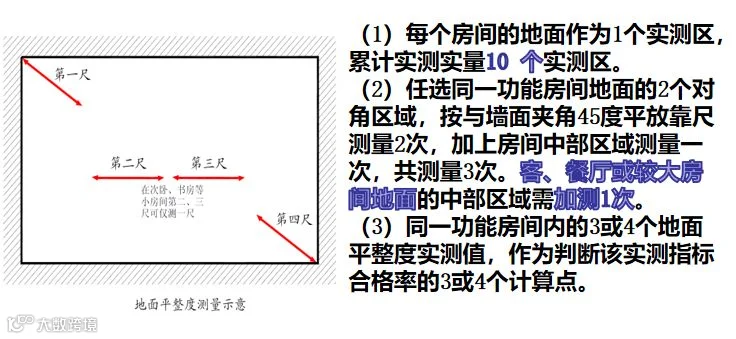

6.5、地面平整度(找平层)客厅≦5mm、卧室≦3mm

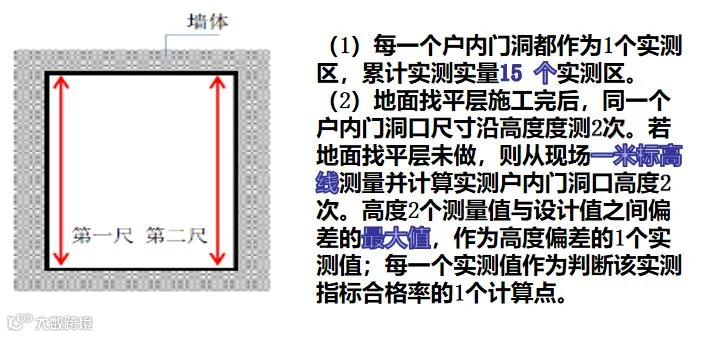

 6.6、门洞尺寸偏差之一高度偏差[0,20]mm

 6.7、门洞尺寸偏差之二宽度偏差[-15,15]mm

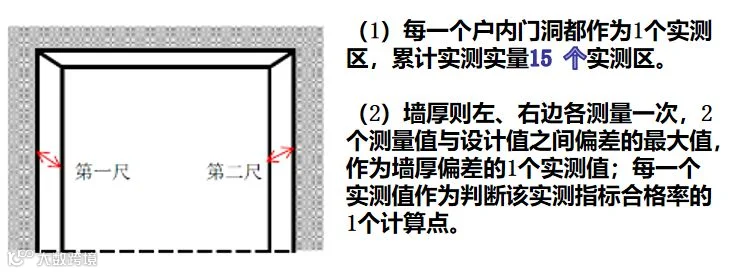

 6.8、门洞尺寸偏差之三墙厚偏差[-5,10]mm

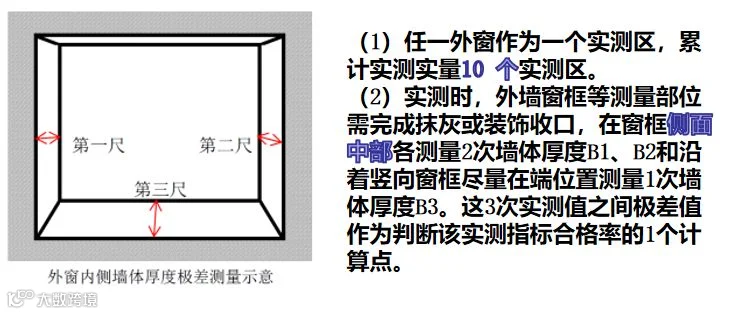

6.9、外窗内侧墙体厚度极差[0,4]mm

6.10、厨卫间开间/进深偏差[-10,10]mm

立即关注!

欢迎添加建业观察微信公众号

    建筑业观察微信公众号内容涵盖建筑行业政策法规/最新资讯/政策解读/建筑培训,推进国家建筑事业的发展。

            ID:jzygc180

长按识别二维码,关注建筑业观察。

【声明】内容源于网络
0
0
新产业新赛道
专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
内容 0
粉丝 0
新产业新赛道 专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
总阅读0
粉丝0
内容0
