灌注桩施工,在水下灌注混凝土时,为保证桩头混凝土强度,需要有一定的超灌量,桩顶超灌部分就需要凿出,我们称之为桩头处理。作为桩基工程最后一步重要工序,桩头处理如何做?现场“六步”示例,以供大家参考!

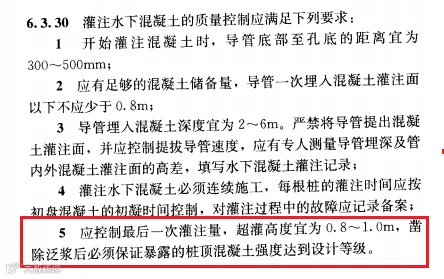

《建筑桩基技术规范》条文

1

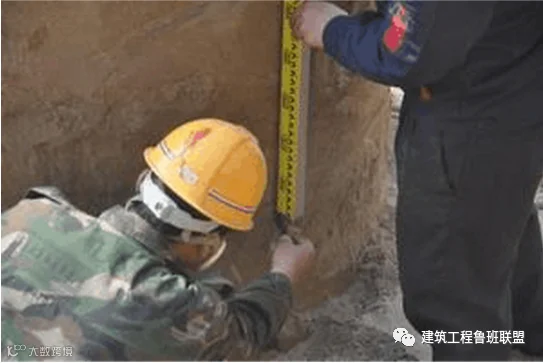

测量放线

水准测量,放出实际的桩顶标高,统一用红漆标识。

施工放样

红漆标识

2

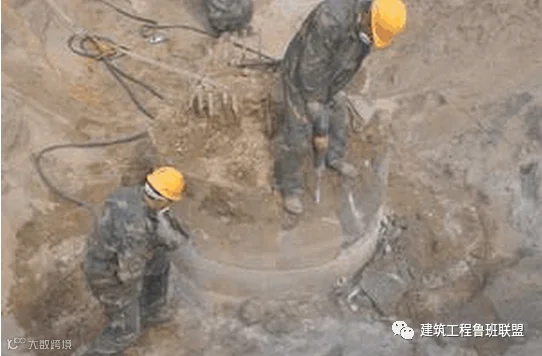

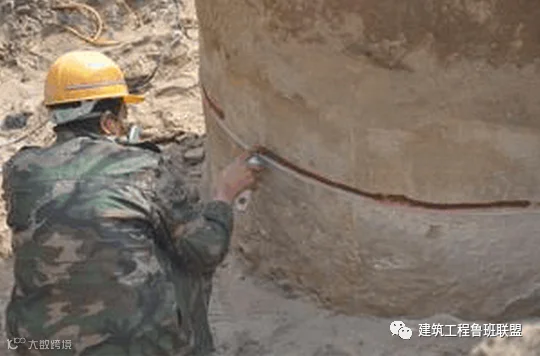

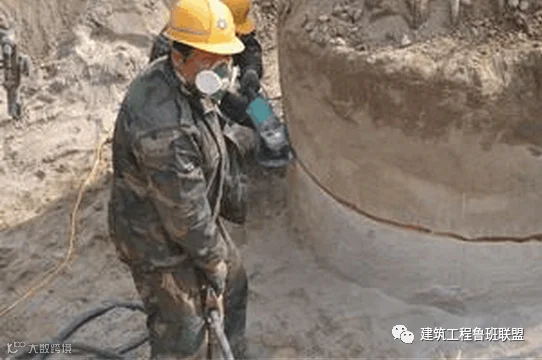

无齿锯环切

用无齿锯绕桩头环向一周切割,深度3-4cm,用风镐沿桩头自上至下凿出V型槽剥离混凝土,环切时不得损伤主筋。

环切

凿出V型槽

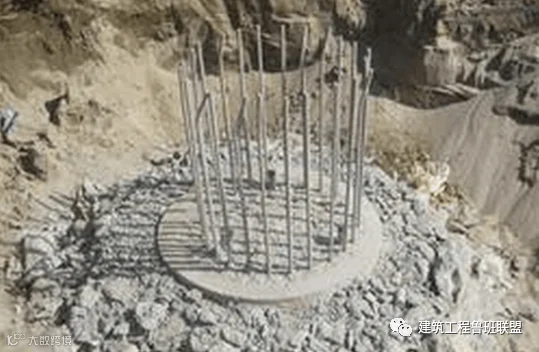

3

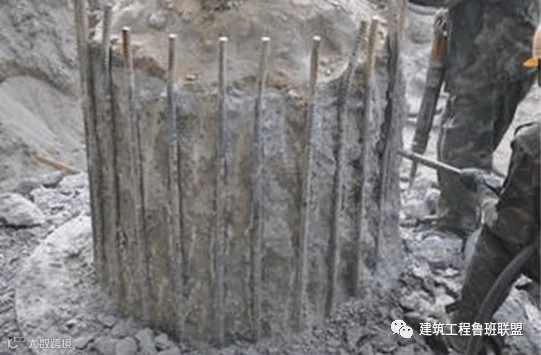

剥出桩头钢筋

采用风镐沿桩头自上至下将钢筋主筋剥离。

风镐剥离混凝土

剥出成型的桩头钢筋

4

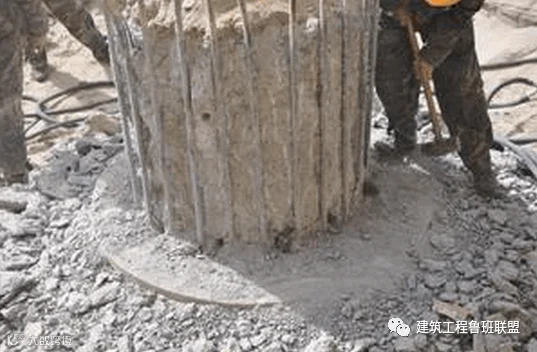

切断桩头

当全部钢筋凿出后,在桩顶标高以上3cm处水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。

风钻钻出断桩孔

大锤反复敲击钢钎

5
吊离桩头

对已断开的桩头钻出吊装孔,插入钢钎,用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。

桩头吊离

6
桩头清理

桩头清理采用人工凿除多余混个凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。

人工凿除多余混凝土

清理成型的桩头

立即关注!

欢迎添加建筑业观察微信公众号

    建筑业观察微信公众号内容涵盖建筑行业政策法规/最新资讯/政策解读/建筑培训,推进国家建筑事业的发展。

            ID:jzygc180

长按识别二维码,关注建筑业观察。

【声明】内容源于网络
0
0
新产业新赛道
专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
内容 4216
粉丝 0
新产业新赛道 专注于服务民营企业的转型升级与管理提升。我们为您精选最新政策、追踪前沿资讯、输出深度分析,并分享企业管理与项目管理的实战经验,同时关注工业化与信息化的融合发展。致力于打造企业决策者与高级管理者的掌上智库,助力企业在变革中找准方向,实现跨越。
总阅读3.8k
粉丝0
内容4.2k
