道路的结构一般分为四层,由上到下为:
1)面层 两层沥青或三层沥青混凝土,或混凝土路面
2)基层 水泥石粉稳定层
3)垫层 又称底基层 一般用级配碎石,砂砾,厂拌三渣等
4)路基素土夯实

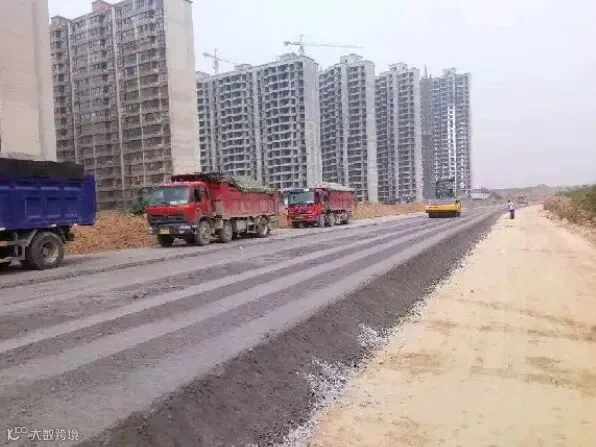

水稳层在工地的一般做法如下:一车石粉(20立方左右)加16~20包水泥。
机械(多为勾机)搅拌,浇水,摊平,压实。水稳层是水泥稳定碎石层的简称,即采用水泥固结级配碎石,通过压实完成。
施工中注意的问题:
(1)厂拌设备的选型
拌和设备的质量直接影响混合料拌和的质量,而拌和设备的好坏的关键就要看其骨料、粉料、水等各种物料的配合比精度是否能够得到保证,本标段选用WBC300型稳定土厂拌设备。该设备采用电磁调速控制系统,能较好的保证各种物料的配合比,且拌和均匀,性能稳定。
(2)严格控制水泥剂量
水泥剂量太小,不能保证水泥稳定土的施工质量;而剂量太大,既不经济,还会使基层的裂缝增多、增宽,从而引起沥青面层的相对应的反射裂缝。所以,必须严格控制水泥用量,做到经济合理,精益求精,以确保工程质量。
(3)混合料的含水量控制
厂拌混合料现场,每天由后场专职试验人员在早上、中午、下午分别测定各种集料的含水量,根据施工配合比设计的最佳含水量指标,结合当天的气温、湿度、运距情况确定混合料拌和时的用水量。在前场负责检测压实度的专职试验人员,在混合料摊铺整型过程中亦及时测定混合料的含水量,及时指挥压路机碾压,力求在最佳含水量条件下碾压,尽量避免由于含水量过大出现“弹软”、“波浪”等现象,影响混合料可能达到密度和强度,增大混合料的干缩性,使结构层容易产生干缩裂缝;或由于含水量偏小使混合料容易松散,不易碾压成型,也会影响混合料可能达到的密度和强度。所以只有严格按规范施工,加强每一施工环节的质量控制,才能保证施工质量。
(4)减少混合料的离析
混合料的运输应避免车辆的颠簸。在气温较高、运距较远时要加盖毡布,以防止水分过分损失。摊铺、碾压时,摊铺系数1.3∽1.5之间(正常速度下英格索兰摊铺机为1.3、徐工摊铺机为1.5、且摊铺系数与摊铺机的行使速度也有关),施工中必须贯彻“宁高勿低、宁刮勿补”的原则, 全部施工工程力争在水泥终凝时间前完成。碾压完毕立即做密实度试验,若试验结果达不到标准重新进行碾压。
(5)混合料摊铺接缝的处理
接缝有纵向接缝和横向接缝两种,当摊铺机宽度足够时,整幅摊铺时不存在纵缝接缝问题。当摊铺机的摊铺宽度不足时,采用2台摊铺机一前一后同步向前摊铺混合料,并一起进行碾压,这样也可以避免纵向接缝。由于本标段结构物较多,一般情况下都以两结构物间为一施工段落,避免了横向接缝,如有特殊,需设置横向接缝,其处理方法是将摊铺机附近及其下面未经压实的混合料铲除,将已碾压密实且高程和平整度符合要求的末端挖成一横向垂直向下的断面,摊铺机返回到压实层的端部,用木垫板垫至虚铺高度,再摊铺新的混合料,继续下一步施工。
