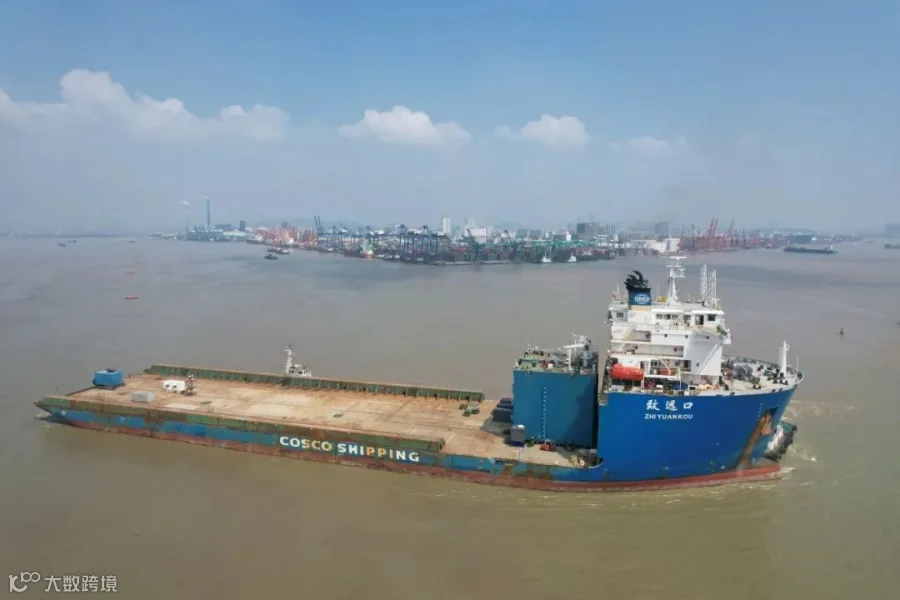

10月4日,中远海运特运“致远口”轮在珠海万山岛附近锚地顺利完成DP系统五年特检海试工作,船技工程在由特运合资公司广打半潜、船舶管理部和货运技术部组成的联合项目组的现场指导下,再次圆满完成特运交付的相同任务。
与今年6月完成的“祥和口”轮DP系统五年检验工作不同,“致远口”轮在建造交付时仅满足DP class 1等级标准,其船尾仅有一台尾侧推,不满足DP class 2的冗余要求。为了执行SHWE项目三期工程的平台浮托安装工作,需要在DP系统进行各项FMEA试验之前,在其船尾安装一台外挂式全回转推进器(以下简称“舵桨”),接入DP控制系统,并完成调试工作,因而大大增加了此次施工组织的难度和复杂程度。对此,船技工程总经理助理孙浩带队前往现场协调指导。
挑战一 舵桨系统的设备状态未知
实际上,“致远口”轮早在2018年便完成了DP系统的升级改造工作,但是由于外挂式舵桨会影响船舶正常航速及部分原因,在该船长期没有DP浮托安装任务的背景下,中远海运特运后续拆除其整套舵桨系统。
由于舵桨系统长期闲置未用,设备状况未知,船技工程海工服务部早早开始了准备工作,分别就系统中两台重点设备(舵桨和卡特彼勒柴油机)与其制造厂家进行商洽,落实了两台设备的检修保养合同,并专门安排人手监督检查厂家的维保施工及验收工作。另一方面,组织人手对备件集装箱进行清点整理,提前确认好备件需求清单并开展采购工作。两手做好准备,确保各设备在“致远口”轮进入船厂前已具备安装条件。

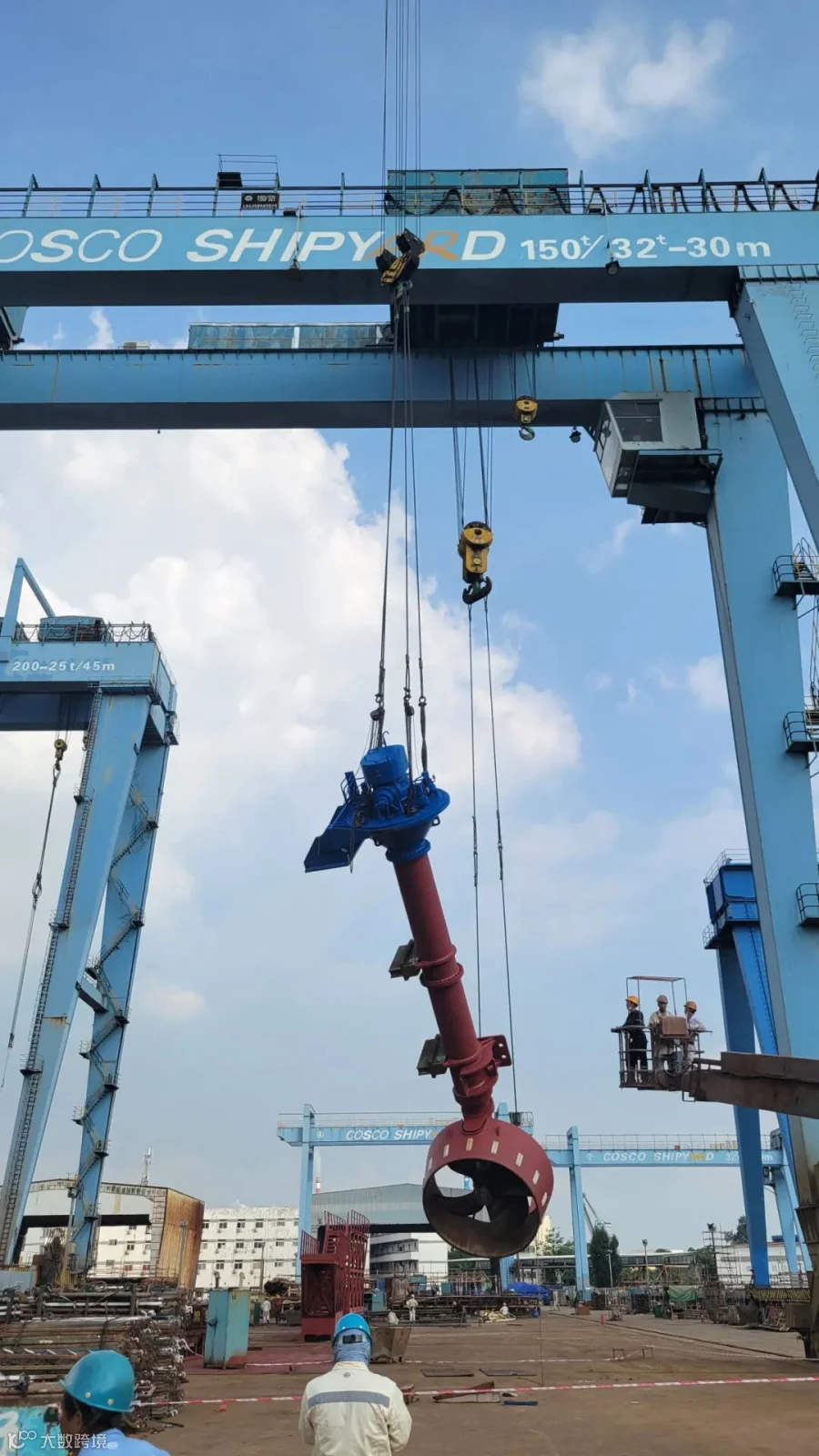

舵桨吊装
挑战二 舵桨系统安装调试的时间短
本次改造工作在广东中远海运重工进行,前期船技工程在船厂进行了20多天的甲板准备工作。“致远口”轮于9月10日下午到达船厂,根据该轮航次计划,“致远口”轮必须在9月30日完成船厂内的各项施工。
在短短20天的施工窗口,还需要先完成船尾两只浮箱移位、预制的1000多吨滑道支墩的吊装定位工作,才能开始舵桨和柴油机集装箱吊运安装施工,最后留给舵桨系统安装和调试的时间只有10天。

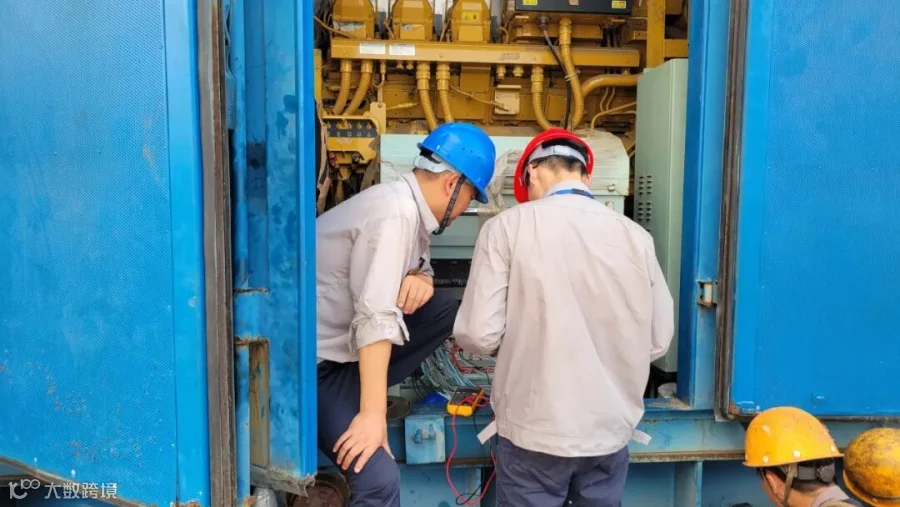

柴油机接入系统调试
项目组和船厂管理人员精诚合作,通过加班抢进度,在短短5天内完成了两台关键设备的吊装,柴油机和齿轮箱、齿轮箱输出轴和舵桨输入轴的对中调整,柴油机集装箱底座的焊接,柴油管路的改造试压,冷却水管路的预制安装,电源线、信号电缆、控制电缆及其托架的预制和敷设等工作,为9月29日柴油机驱动舵桨试车打下了坚实的硬件基础。

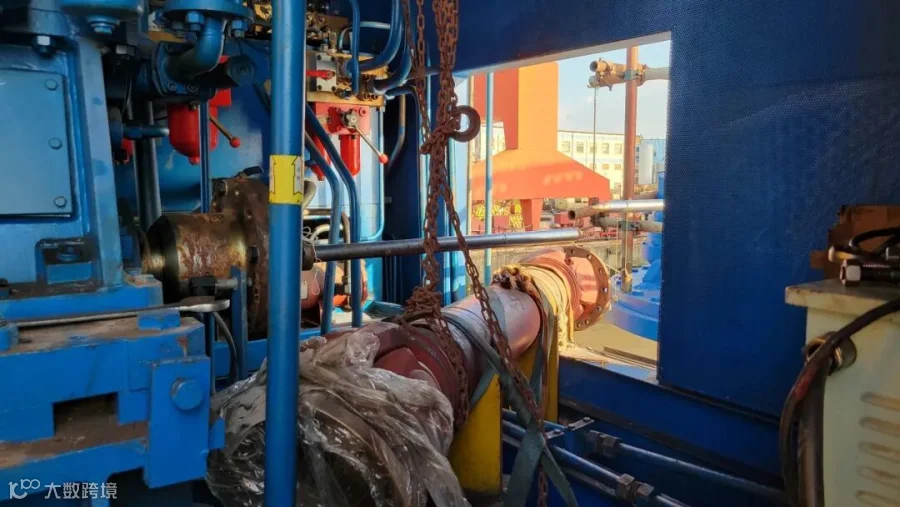

柴油机和舵桨对中
挑战三 需协同的工程数量多且难度大
此次“致远口”轮与DP系统相关的设备厂家较多,船技工程动员了中远海运重工、上海交大、DNV、瓦锡兰、西门子能源、诺力士、南高精等单位共十余人参加海试。由于DP系统海试计划和国庆假期冲突,公司海工服务部提前两个月和各家公司联系工程师安排事宜,提前15天发出海试通知,充分留出应急处置时间。
海试前后,船技工程坚持做好临聘人员的全过程管理工作,以建立人员联络清单为基础,跟踪好各个工程师的达到计划,协调好酒店预定和每日车辆接送安排,确保各工程师能够尽早抵达船舶现场。
挑战四 DP海试遭遇台风“小犬”
原计划四天完成的74项DP系统FMEA试验工作,由于受到逐渐逼近的台风“小犬”的影响,项目组成员、船方、第三方工程师齐心协力,一切事情以试验工作为先。早上七点吃完早餐即各自奔赴工作岗位,中餐、晚餐也是快速吃完后稍作休息就继续投入到试验之中,10月2日傍晚试验时发现的几台侧推转速指令信号问题,南高精、诺力士、瓦锡兰、西门子和ETO排查故障原因至半夜;三日晚上的试验更是全体人员加班至凌晨两点。

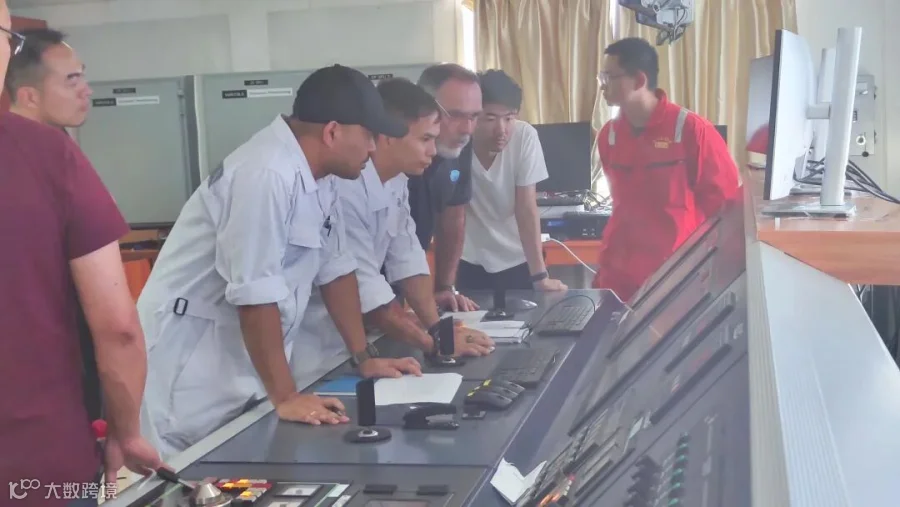

海试工作首次会议
在各方的精诚合作下DP FMEA工作圆满完成,10月4日下午在“致远口”轮会议室召开了DP系统海试工作总结会议,一致同意此次海试工作顺利,取得了圆满成功。
用专业技术与优质服务满足客户需求,用实际行动积极实践“服务创造价值,科技引领未来”的经营理念。船技工程将继续围绕特运公司“三核三链”战略目标,进一步提升专业技能,强化服务保障,服务好航运主业,打造好中远海运特运“两个平台”,推动公司战略转型升级,实现高质量发展。
图文丨向 超
编辑丨庄秀叶
