今天在关公面前耍大刀,为大家科普一下合同能源管理(以下简称EMC)相关操作流程。
首先,您得与甲方爸爸先签订一个EMC的合同。

..........................................................................................................................................................
一、注册项目公司
工商局注册项目公司注意事项;
(一)提前约定股东构成、法人等;
(二)出资比例;
(三)租赁项目公司地址;
(四)经营范围:从事太阳能光伏发电技术的研发、技术服务、技术转让;节能环保的产业投资;项目开发、技术推广;批发:太阳能光伏设备及元件;承接:太阳能光伏发电工程施工。(依法须经批准的项目,经相关部门批准后方可开展经营活动)
二、甲方与项目公司签订合同能源管理协议
(一)约定电费折扣,年限等;
(二)签订屋顶租赁协议;
(三)屋顶无偿使用协议;
合同模版可添加小编领取
三、发改备案
备案网址:http://www.gdtz.gov.cn/
提交以下资料:(填写如下图所示格式)
(一)营业执照
(二)法定代表人身份证扫描件
(三)产权证(不动产证)
(四)代办人身份证
(五)项目建议书/可研报告
(六)合同能源管理协议
填写信息后
(七)打印《企业备案信处表》认识印盖章
上传

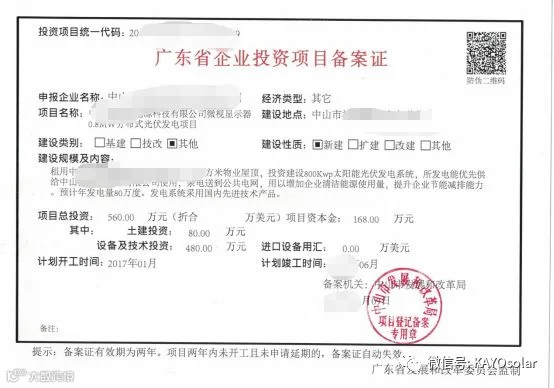

项目备案约二三天通过后,按短信提示,网上打印备案证。
备案完成

四、电网申报

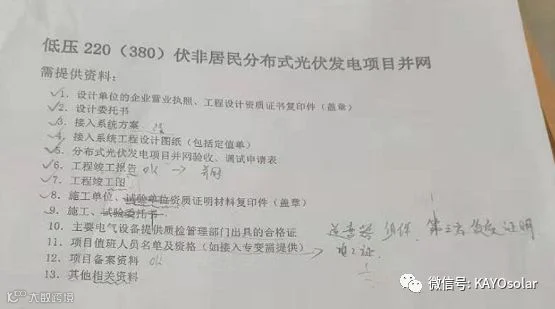

提交以下资料(填写如下图所示格式)
(一)营业执照
(二)法定代表人身份证扫描件
(三)产权证(不动产证)
(四)代办人身份证
(五)项目建议书/可研报告
(六)合同能源管理协议
(七)电力设计院出据盖章设计蓝图
(八)备案证等资料
到南方电网前台填写申请表,申请接入,申请后电网工作人会到项目现场审核接入条件,出具接入意见报告;
五、施工,验收,并网;

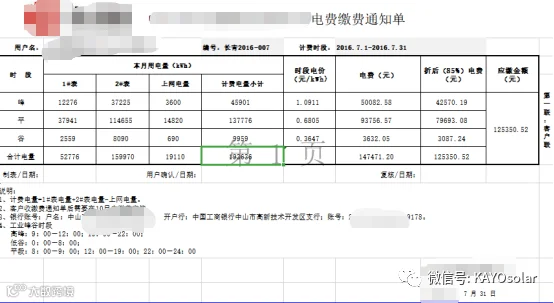

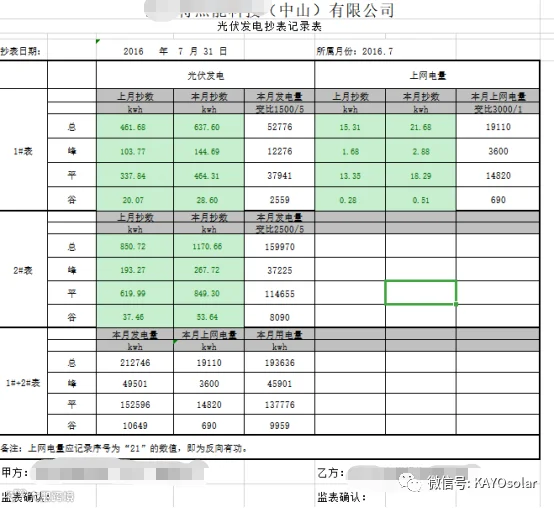

六、每月按约定合同每月X号前抄电表:

七、甲方确认丰谷平电费数据,确认后开据发票,收取电费。完成整个流程。

提交资料各地方流程不一样,以各电网为准。
