刚性屋面面层如何分仓施工?

刚性屋面面层如何分仓施工? 深圳金瓶黑豹建材有限公司
2022-08-25
2
导读:建筑工程上人屋面和不上人屋面的刚性整体面层施工中,为确保面层施工质量和屋面整体美观,可采取分仓施工。本文以华

建筑工程上人屋面和不上人屋面的刚性整体面层施工中,为确保面层施工质量和屋面整体美观,可采取分仓施工。本文以华西集团项目示例施工工艺要点,以供参考。

刚性屋面面层分仓施工

做法详图

刚性面层分仓示意图

刚性面层分仓排版图

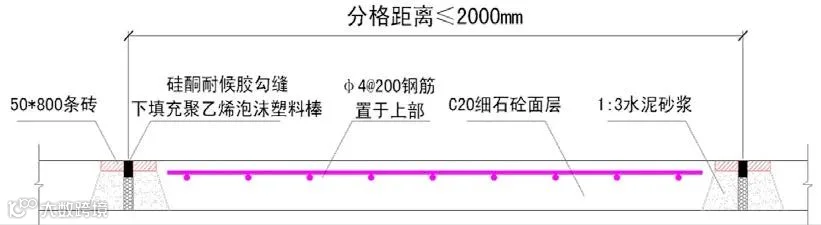

刚性面层分仓剖面图

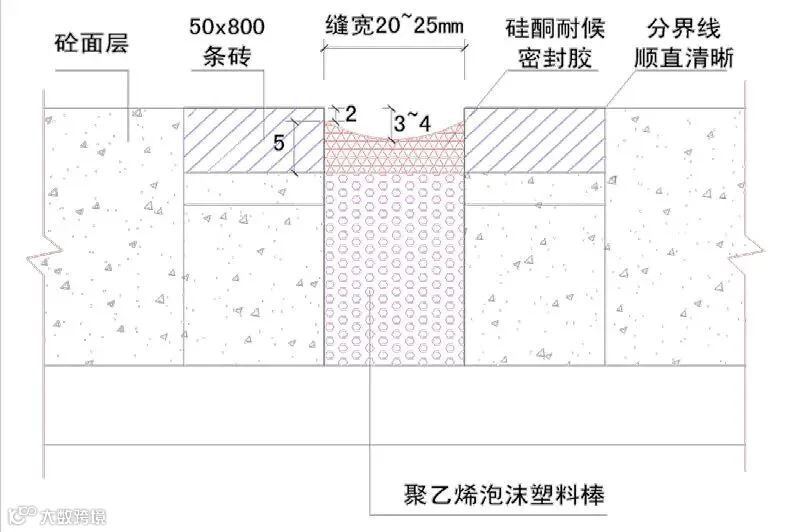

分隔缝嵌固示意图

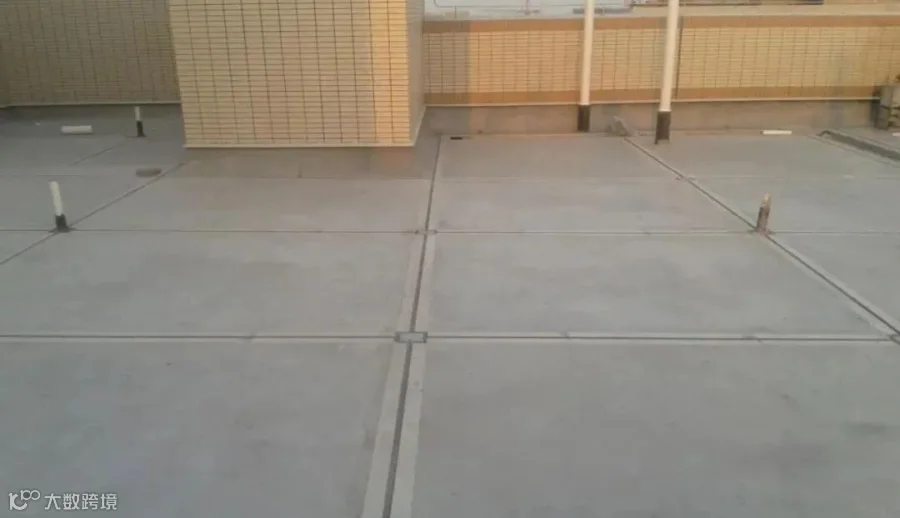

施工效果

分隔镶砖施工图

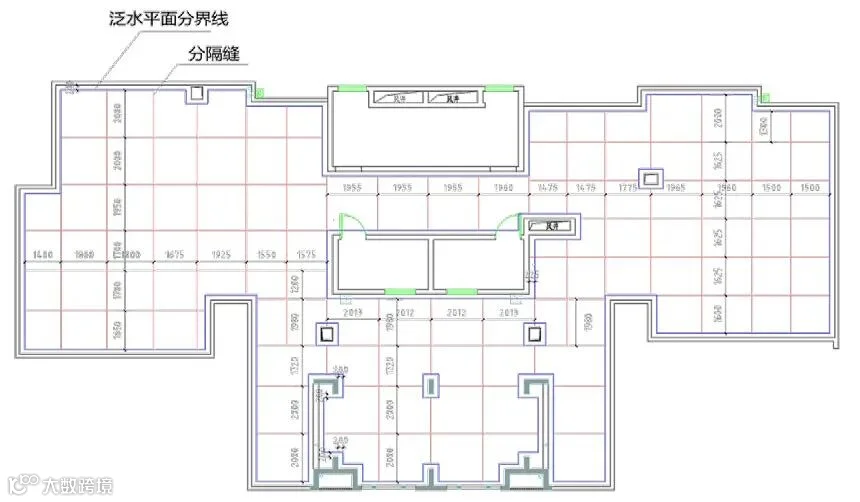

屋面分隔图(无排气)

屋面分隔图(有排气)

工艺流程

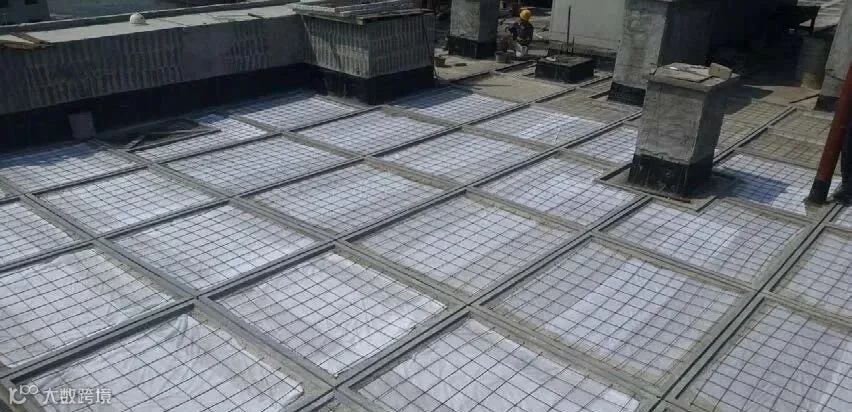

屋面各构造层→设计排版→现场测量→弹线定位→灰饼→分仓分格砖镶贴→铺设钢筋网片→混凝土浇筑→找平收面→养护→嵌缝

施工要点

1)刚性面层系采用混凝土或水泥砂浆作为屋面面层。上人屋面刚性面层应采用细石混凝土,强度等级不得低于C20,厚度宜为40mm-60mm,内设置φ4@200钢筋。不上人屋面刚性面层可采用水泥砂浆,配合比应为1:2.5,厚度宜为20mm-30mm。

2)屋面工程施工前,应先测量屋面实际的平面尺寸后进行分格排版。

3)混凝土面层分仓距离不宜大于2000mm,砂浆面层分仓距离不宜大于1000mm。分仓板块应均匀、美观,平面分隔缝宜与女儿墙立面分隔缝平直对齐。

4)分隔缝宽度宜为20mm-25mm,应预先留设,不得后切。分隔缝两侧宜采用条形瓷砖镶边。条形瓷砖应采用吸水率≤3%的炻瓷砖或瓷质砖,宽度宜为50mm,颜色宜为浅灰色系。

5)分隔缝内应先填充柔性弹性材料,宜选用聚乙烯泡沫塑料棒。面层应采用硅酮耐候胶勾勒凹缝,低于砖面层3~4mm。

6)屋面泛水平面、设备基础等凸出于屋面平面的构件周边均应设置分隔缝。

7)混凝土(砂浆)与条砖、条砖与嵌缝材料的交界面应采取有效措施防止虚边、咬色。确保交界线平直、美观。

8)混凝土(砂浆)面层表面坡度应符合设计要求,不得有倒泛水或积水等现象。

9)混凝土(砂浆)面层二次收面完成后,应立即进行养护,养护周期不得少于7天,若室外气温超过30℃,应覆盖塑料薄膜后加盖毛毡,并延长养护时间。

—END—

深圳金瓶黑豹防水瓷砖胶

金品品质,质量卓越,

为您的放心而努力~~

【声明】内容源于网络
0
0
深圳金瓶黑豹建材有限公司
深圳金瓶黑豹建材有限公司是一家专业致力于环保化工建材产品开发研制、生产销售的科技企业。公司以改善家居环境装饰环保性、施工便捷性、耐久牢固性、美观艺术性为己任,致力于化工建材行业的环保技术研发、创新、推动与发展,让用户享受无忧美好的家居生活。
内容 228
粉丝 0
深圳金瓶黑豹建材有限公司 深圳金瓶黑豹建材有限公司是一家专业致力于环保化工建材产品开发研制、生产销售的科技企业。公司以改善家居环境装饰环保性、施工便捷性、耐久牢固性、美观艺术性为己任,致力于化工建材行业的环保技术研发、创新、推动与发展,让用户享受无忧美好的家居生活。
总阅读69
粉丝0
内容228
