计划和执行之间,经常为这事争执:未来多长时间内的需求预测可以调整,执行有没有义务做到?这就涉及到计划的冻结期、半冻结期和自由期(如图)。
(1)在冻结期内,对预测的数量和时间调整,供应端可拒绝执行,否则的话执行成本太高;
2)在半冻结期内,供应端要满足一定的时间调整(比如适当提前或推后),但可不响应数量调整(因为长周期原材料等很难在短期获取);
(3)其余的是自由期,预测的数量和时间都可以调整(这一般是采购提前期外),供应端必须满足。
要特别提醒的是,这里的冻结期、半冻结期是执行概念,而不是计划概念。在冻结期内,计划还是可以调整预测,但执行有权利不执行。这跟自由期不一样:在自由期,计划一旦调整预测,执行必须满足。

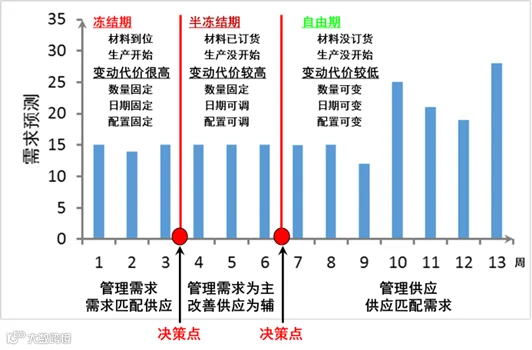

供应链的响应区间(示例)
三类期限的长短,取决于供应链的执行能力,以及计划和执行的力量对比。在有些公司,生产和采购、供应商很强势,冻结期就往往很长,甚至是一旦进入采购提前期就不得做任何调整,不管是数量还是时间。我能够理解他们之所以这么做,是为了给供应链执行更多的可预见性;但一刀切地不允许调整,也可能丧失很多机会,有些对生产和供应链也是有利的。
比如我们原来低估了,现在调整预测,供应商或许正好有富裕产能,可以把更多的原材料加工成半成品,把更多的半成品加工成成品。这对他们来说,意味着更高的产能利用和更多的营收,何乐而不为呢?再比如我们原来高估了,现在滚动调整预测,让供应商适当推后生产日程,或许供应商正在经历产能、长周期物料的短缺,正好松口气,降低加急赶工带来的运营成本,以及可能的质量问题。
冻结期、半冻结期本来是为了保护供应链,因为供应链执行有一定的刚性,不能说变就变。但很多时候,表面上是生产和供应商执行的“刚性”,其实是因为信息化程度低,没法有效传递、跟踪这样的预测变动,动态匹配需求和供应。再加上供应端的生产、采购、供应商太强势,嫌麻烦,不愿意做出本来能够承担的改变,最终往往造成双输的结局。
比如有个电商,他们的主要供应商比较强势,强烈要求4周以内的预测不能调整,那好,所有的调整就都放到第五周,每次滚动预测,第五周都是人为的波峰和波谷,这人为降低了预测的准确度——前4周的不准确,第5周的也注定不准确,对供应链的产能安排也没什么好处。
这是人为扭曲,传递了虚假信息,掩盖了真实问题。让我们举个例子来说明。
假定滚动预测的冻结期是4个星期,初始预测是每周100个。突然情况有变,每周预测变成130个。在冻结期的作用下,后续预测就是前4周每周100,第5周则变成250个:本来的130个来满足第五周的需求,额外的120个满足冻结期4周没法调整的预测(30乘以4)。然后从第6周起变为130个每周。基于这样的预测,供应商做了承诺,能够满足每一周的需求。需求和供应完全匹配,多么完美啊。
但这是假象:需求按照每周130个进来了,实际供应还是基于老的预测100个,每周的缺口是30个。需求端得不到想要的,客户在叫,销售也在叫,而供应链上却一派升平,这无异于掩耳盗铃,又一个典型的“手术很成功,病人却死了”。当然供应端会说,我们会尽力而为,按照最新、最准确的需求预测行事。但问题是,这最新、最准确的需求预测都没有录入ERP里,没有系统的方式告诉生产、采购和供应商,他们又能怎样“尽力而为”呢?
要知道,滚动计划机制是公司的一大沟通工具,让整个供应链从市场、销售、产品到计划、生产、采购和供应商,都围绕同一个计划,也就是最新、最准确的预测来运作。这是供应链协同的关键。
那应该怎么办?每次滚动预测的时候,计划端都给供应端最新、最准确的需求预测,如果已经进入冻结期或者半冻结期,生产与供应商做到是情分,做不到是本分,但作为计划,我们还是要把问题暴露出来:需求和供应在这里不匹配,原因不在供应端,而是计划和需求端。作为供应链,我们不能讳疾忌医,掩耳盗铃:没有暴露出来的问题是没法解决的,自然也是没法改进的。
---------------
围绕我的系列畅销书,我开发了3门精品课程,已经推出500余次。2025年培训全新升级,7月份的培训在上海、深圳,正在报名中。
1. 供应链的三道防线:需求预测、库存计划、供应链执行(3天)(上海 7月18-20日,深圳 7月25-27日)
计划是供应链的引擎,需求预测是计划的龙头。需求预测怎么做,才能避免大错特错,力争精益求精,提高首发命中率?需求预测由谁做,才能更加有效地对接销售和运营,提高预测准确度?需求预测做错了,如何快速反应,尽快纠偏和补救?
从2025年开始,我们增加了需求预测应用,会介绍5种最常用,也是最重要的预测模型,来预测随机变动、趋势和季节性需求,包括模型参数的优化,准确度的统计,模型优劣的判断等。所有应用都在Excel中实现。
我们还会分享系统的库存控制,包括库存的“七分管理”和“三分技术”:其一,库存是天使也是魔鬼,究竟多少算合适?其二,库存计划是个技术活,究竟怎么做?其三,如何改变组织行为、降低不确定性、缩短周转周期来控制整体库存?
2. 采购和供应商管理:一个实践者的角度(1天)(上海 7月16日,深圳 7月23日)
产品成本的70%甚至更多来自供应商,降本增效的关键是对供应商“有选择、有管理,谁选择、谁负责”。这要求形成跨职能、跨阶层合力,有效管控“有能力,但也有脾气”的战略供应商;整合“没脾气,但也没能力”的一般供应商,以打破劣质低价、低价劣质的恶性循环。
这也要求采购成为一个战略职能,从订单操作层面的“小采购”,上升到战略寻源和供应商管理为主的“大采购”。本培训会详细探讨“大采购”的职责定位、组织建设和绩效考核,兼顾采购的集中与分散,帮助企业顺利实现采购职能的战略转型。
3. 供应链的全局观:高成本、高库存、重资产的解决方案(上海7月17日,深圳 7月24日)
随着经济增速的放缓,成本压力大、库存水平高、投资回报低的问题就更加严峻。
从供应链的全局观角度,本培训提出系统的解决方案:(1)控制产品复杂度,提高规模效益来降低产品成本;(2)改善计划,有效地匹配需求和供应来降低库存和运营成本;(3)管好专业供应商,外包非核心业务,走轻资产之路来降低固定成本。
我们还会详细探讨供应链在集成产品开发(IPD)和集成供应链(ISC)中的角色,以优化产品设计与选型、协同销售与运营,以及避免“牛鞭效应”和多重需求预测带来的库存积压、产能利用问题。
培训详情及企业团体优惠,请垂询助手 吴珍桢:177 2795 9069(微信同)。
