大数跨境

最全地铁进度播报:2条线已爆额!

最全地铁进度播报:2条线已爆额! 广州中泰天境
2016-06-24
1
导读:广州最新地铁播报抢先看!

官方公布的最全地铁进度表终于来了!看!哪条离你更近了?

这个月,惊喜满满!

●本月进度之星:知识城线本期进度4%!

●喜大普奔!13号线和4号线南延段两条线已经提前大半年爆额完成了年度目标!

●4号线南、13号线的总体进度达到了80%、65%,是除今年开通的6号线二期和7号线之外进度最高的两条线,明年开通,似乎没有悬念了!

路通则财通!借地铁进度公布的好时机,给大家带来知识城线、7号线以及9号线的最全楼盘价格及涨幅!

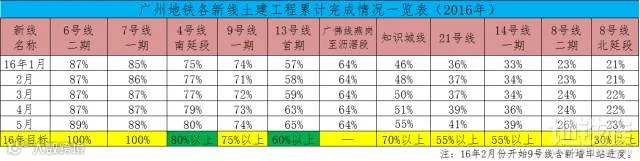

六号线二期

89%

截至5月底,六号线二期土建工程累计完成89%。全线10座车站全部封顶,10个区间全部贯通。

机电方面,全部车站进行车站设备安装施工;植物园、苏元2个铺轨基地进行轨道工程施工,全线完成短轨铺设约33公里,占总量的91%;黄陂、苏元和萝岗进行供电变电所施工。

七号线一期

88%

截至5月底,七号线土建工程累计完成88%,9座车站全部封顶,8个区间全部贯通。大洲车辆段出入段线、钟村、官堂铺轨基地进行轨道施工,全线完成短轨铺设约25.5公里,占总量的60.5%

广州南、石壁、谢村、钟村、鹤庄、官堂、汉溪长隆、南村等8座车站进行机电安装施工。

四号线南延段

80%

截至5月底,四号线南延段土建累计完成80%。6座车站中,金隆、广隆、大涌、塘坑、资讯园等5座车站已封顶,南沙客运港站进行土建施工;

6个区间中,金隆至广隆、广隆至大涌区间双线贯通,其余4个区间进行土建施工。共有6台盾构机进行掘进。

九号线

74%

截至5月底,九号线土建累计完成74%。11座车站中,清塘站开展前期工作,广州北站进行土建施工,其余9座已封顶;10个区间中,6个已贯通,4个进行土建施工,共有7台盾构机掘进。

飞鹅岭、清㘵、高增进行机电安装施工,清㘵至高增区间短轨贯通。岐山车辆段累计完成82%。

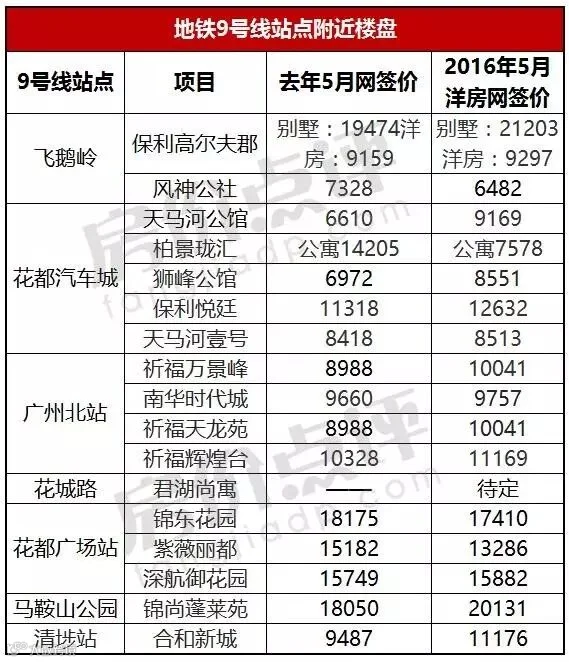

9号线沿线楼盘低至6字头部分楼盘涨幅也不小!

13号线首期

65%

截至5月底,十三号线首期土建工程累计完成65%。11座车站中,庙头、温涌路、东洲、新塘等4座车站已封顶,其余7座车站进行土建施工;

10个区间中,东洲至新塘区间贯通,官湖至象颈岭区间进行前期准备,其余8个区间进行土建施工,官湖车辆段累计完成60%。

14号线一期

39%

截至5月底,十四号线一期土建工程累计完成39%。13座车站中,江浦站已封顶,街口、邓村、神岗、太平、新和、黎家塘、钟落潭、竹料、石湖、太和、东平、嘉禾望岗等12座车站进行土建施工;

12个区间均进行土建施工。石湖停车场累计完成60%,邓村车辆段累计完成48%。

知识城线

55%

截至5月底,知识城支线土建工程累计完成55%。10座车站中,知识城北、枫下、知识城南、旺村、康大等5座车站已封顶,其余车站进行土建施工;

9个区间中,康大至旺村区间双线贯通,其余8个进行土建施工,镇龙车辆段出入段线进行土建施工;共有12台盾构机正在掘进。

图源:广东电视台房产频道

21号线

41%

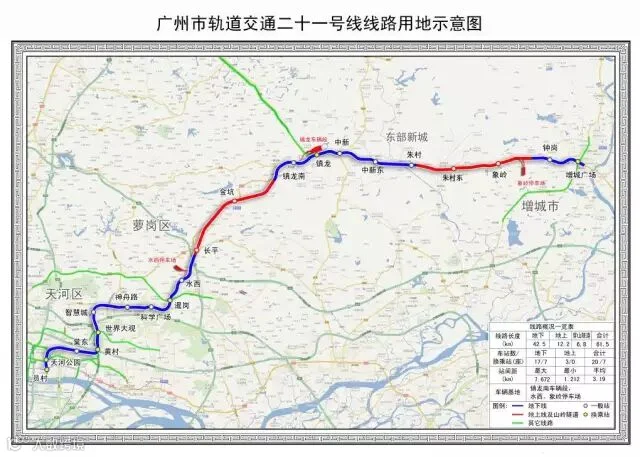

截至5月底,二十一号线土建工程累计完成41%。21座车站中,棠东、黄村、世界大观、智慧城、钟岗等5座车站已封顶,其余15座车站在进行土建施工,朱村东站完成监理招标,进行施工招标准备工作;

20个区间均进行土建施工,共有18台盾构机正在掘进。

8号线二期

8号线北延段

截至5月底,八号线“凤凰新村至文化公园段”土建完成26%。北延段“文化公园至白云湖段”土建完成23%,亭岗站封顶,西村站进行前期准备,其余11座车站进行土建施工;

13个区间中,亭岗至石井区间进行盾构施工,其余区间进行前期准备;白云湖车辆段累计完成31%。

【声明】内容源于网络
0
0
广州中泰天境
中泰天境,中泰集团旗下地产项目。 位于广州市黄埔区,紧邻地铁21号线、14号线与穗莞深城际交汇处镇龙站。 项目总建筑面积30万㎡,主推90-130㎡三至四房品质装修美宅,自有中泰生活广场、幼儿园等生活配套,吃喝玩乐一应俱全。
内容 427
粉丝 0
广州中泰天境 中泰天境,中泰集团旗下地产项目。 位于广州市黄埔区,紧邻地铁21号线、14号线与穗莞深城际交汇处镇龙站。 项目总建筑面积30万㎡,主推90-130㎡三至四房品质装修美宅,自有中泰生活广场、幼儿园等生活配套,吃喝玩乐一应俱全。
总阅读107
粉丝0
内容427
