我司分别于2020年6月13日和6月25日,完成两条2700TEU集装箱船的顶升和下水作业。
NO.1
084船
作业时间
6月10日-6月14日
货物尺寸
186*34.8*17.9米
货物重量
12000吨

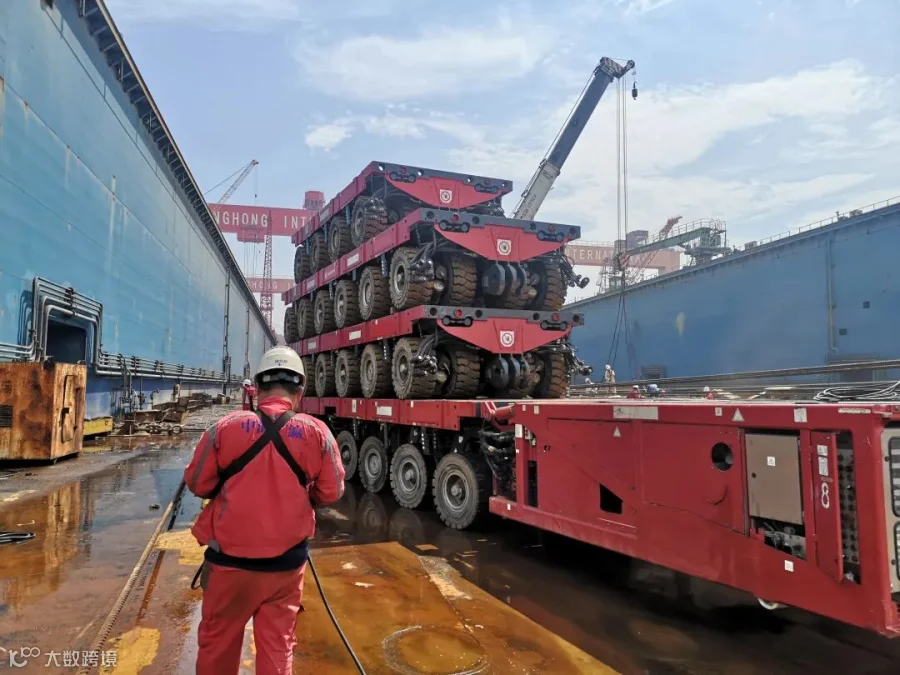

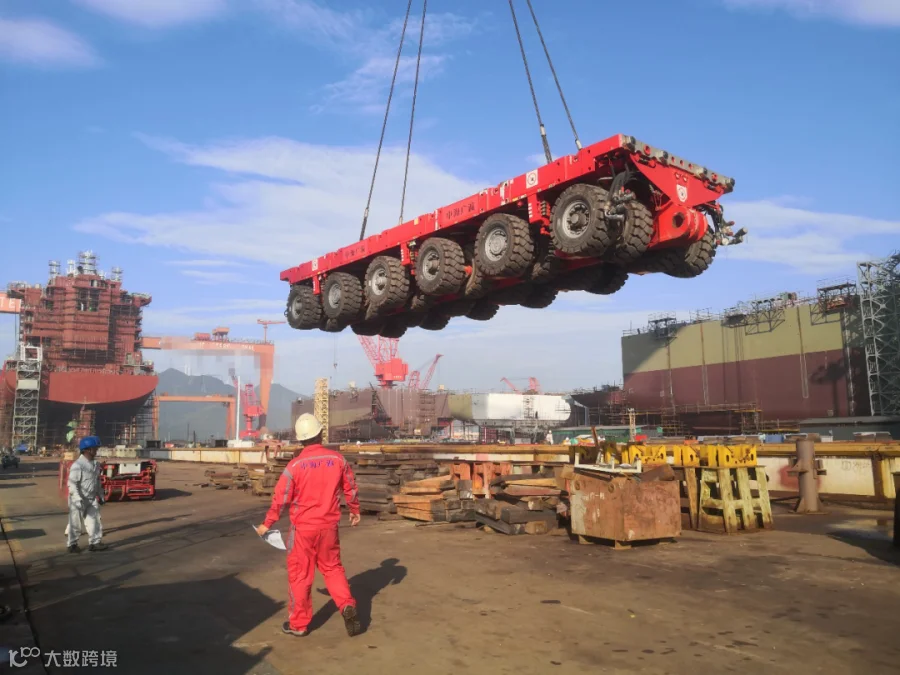

车辆进场
工前会

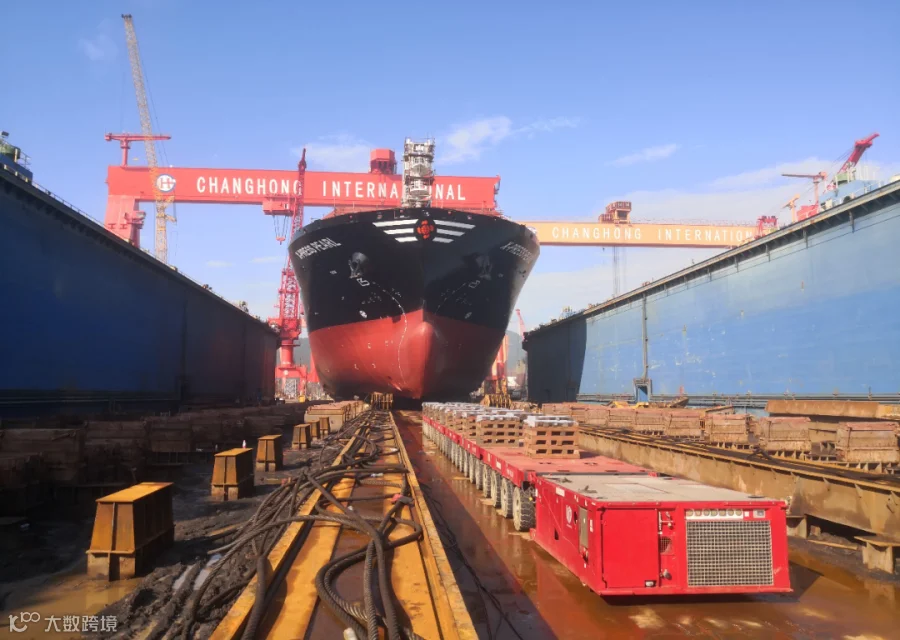

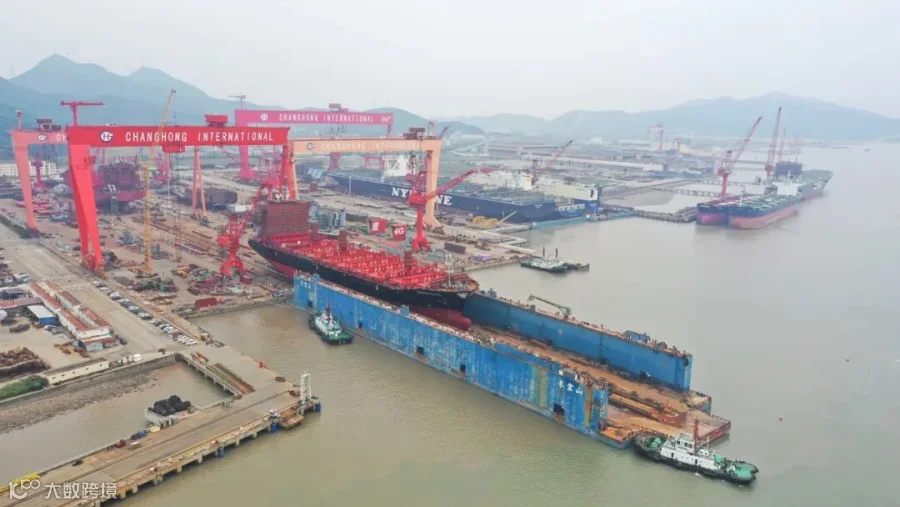

船体上坞
NO.2
085船
作业时间
6月22日-6月25日
货物尺寸
186*34.8*17.9米
货物重量
12000吨

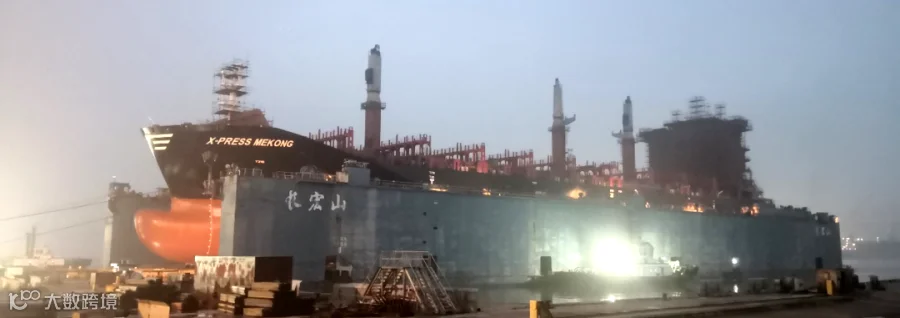

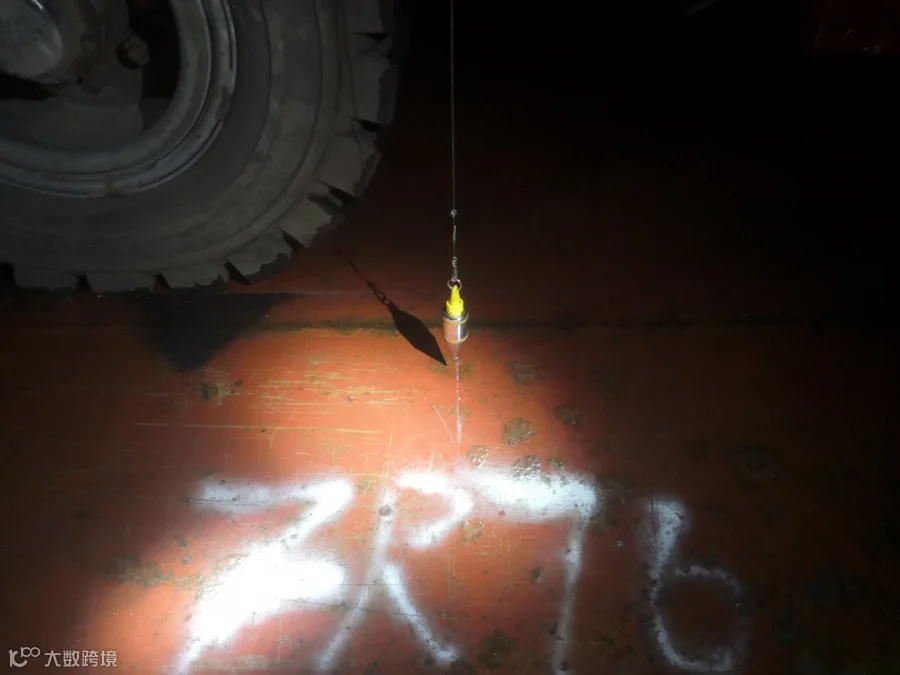

移运+滚装时间节点

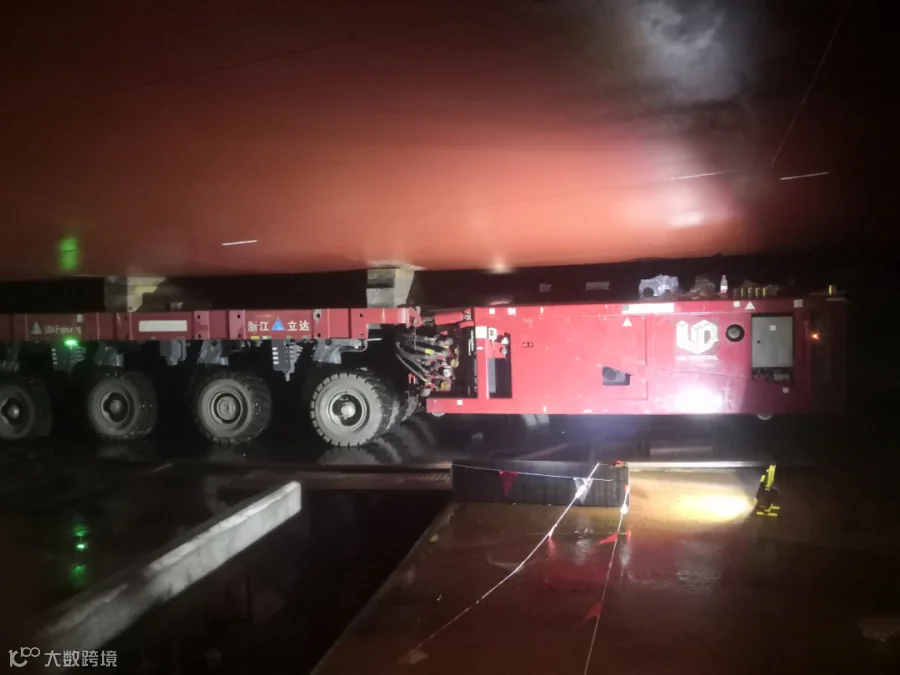

6月24日

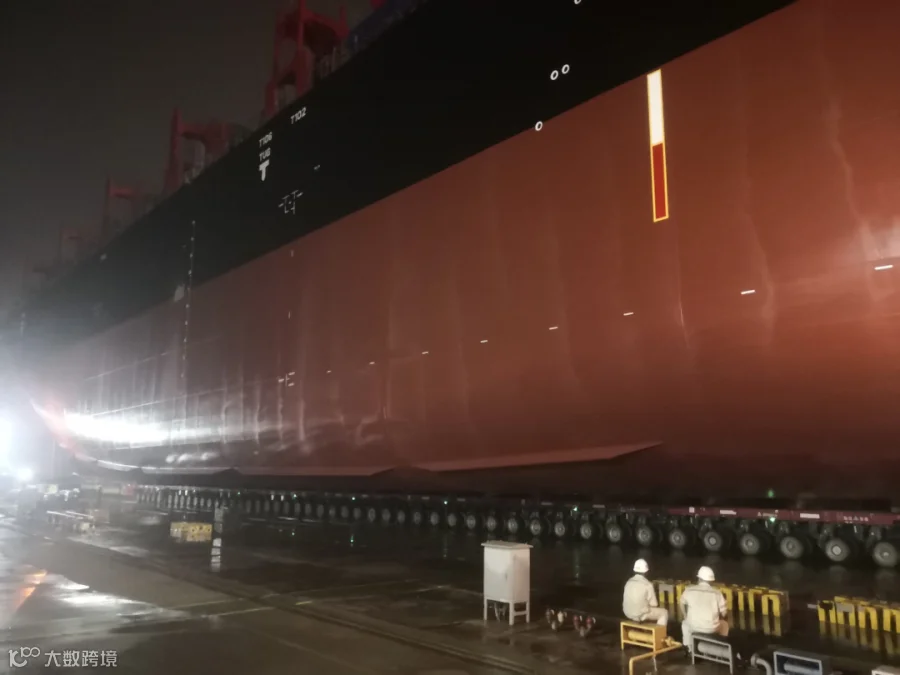

21:30,开始移位
23:00,移运至码头前沿等待潮水

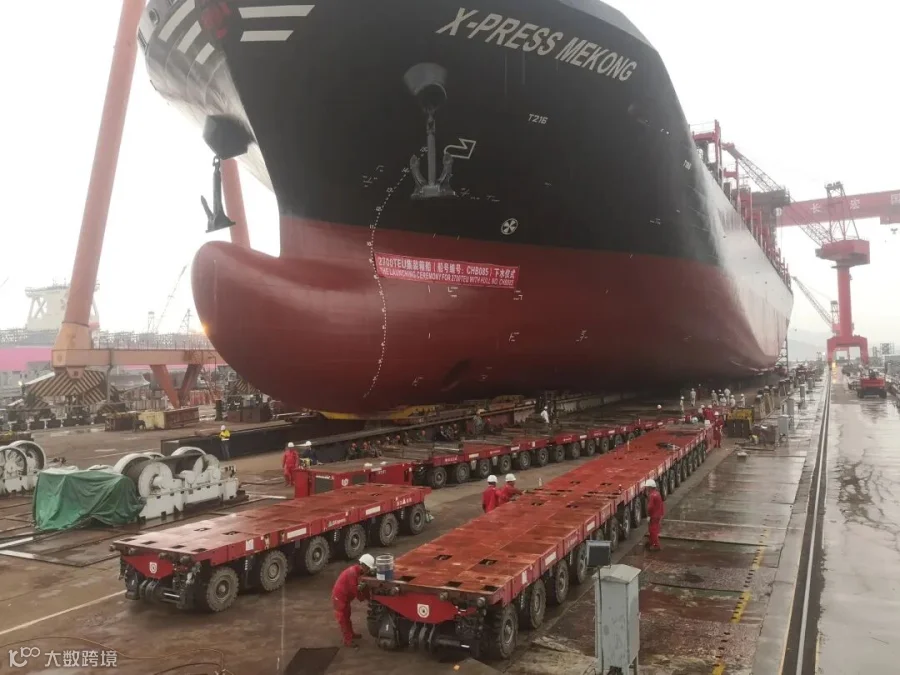

23:45,开始滚装
6月25日

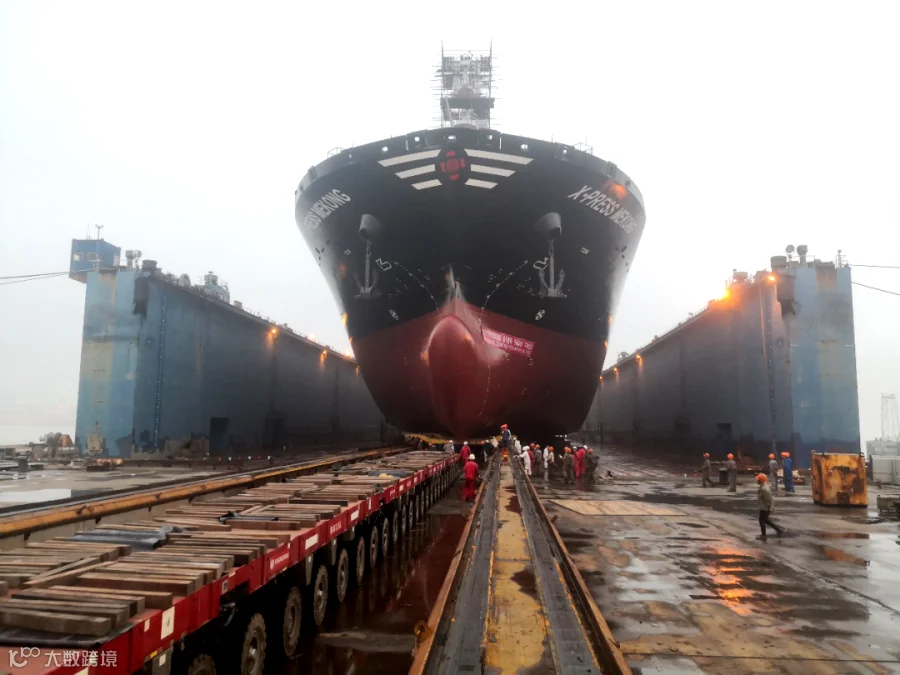

02:25,到达船坞指定位置就位
NO.3
项目意义
此项目利用SPMT配合滑道小车的方案,为客户开创了新的整船下水模式,同时也是平地造船-整船下水工艺的又一次突破!
