低压盘柜送电成功
2020年6月3日,两乙电气班组在各级领导的指导与见证下,迎来了班组自大修开始以来最紧张也最喜悦的事件——6kV乙烯变电站低压盘柜成功送电!

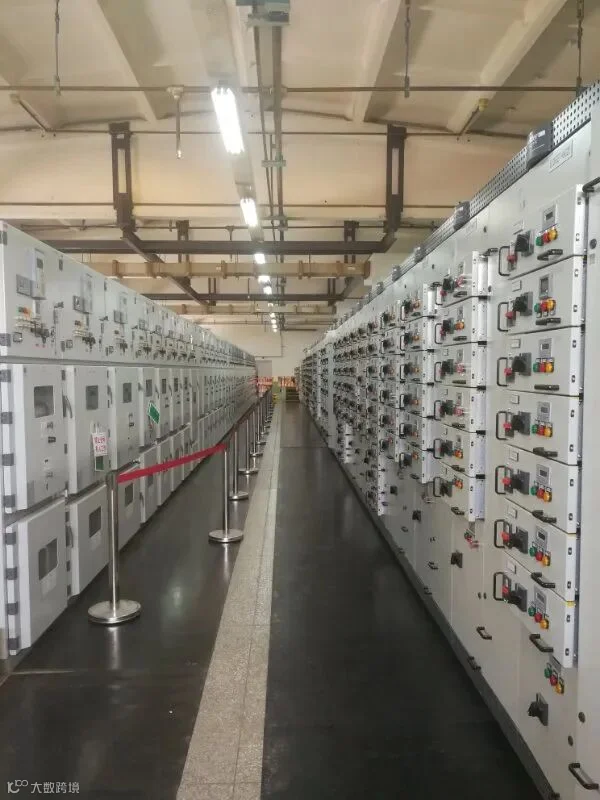

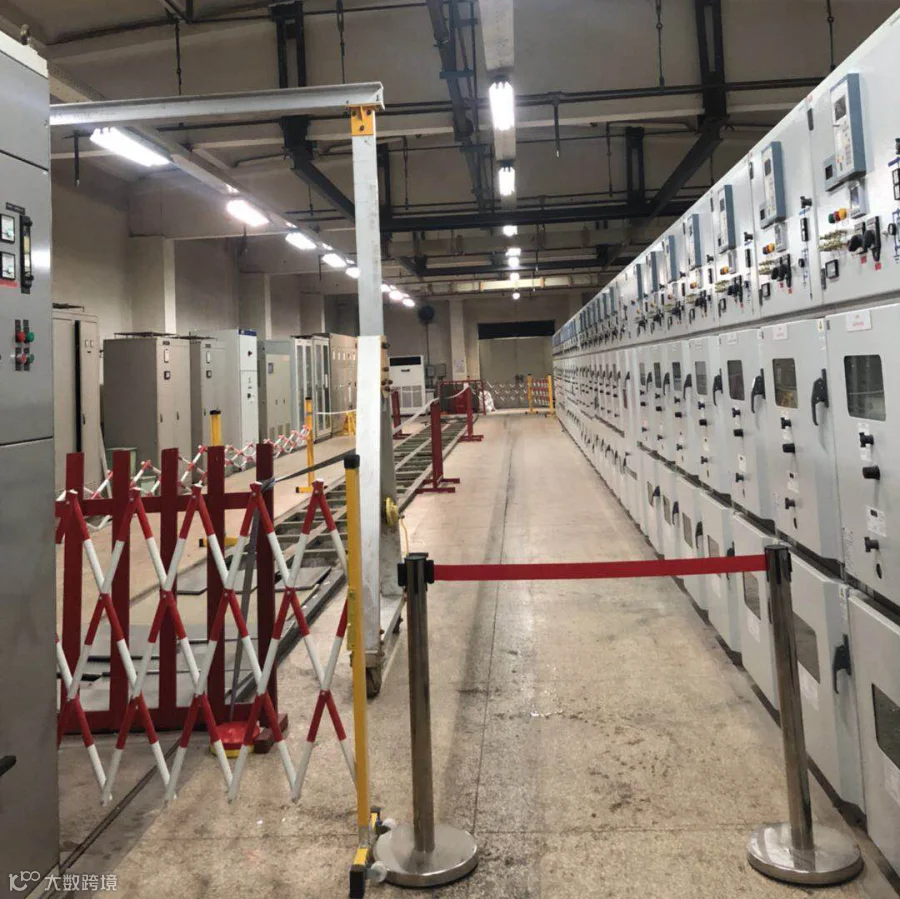

(上图为盘柜送电场景)
此刻,57面崭新的低压盘柜安安静静的屹立在变电站内,站在盘柜面前,盘面崭新的光泽度就像一面大镜子,照出了这些天同事们辛苦忙碌的身影:空调18度的制冷效果下依然被汗水浸透的工作服;盘柜拆除搬运中齐声响亮的呐喊声;电缆夹层拽电缆时因为空间有限而横躺在电缆桥架上的身影;母排连接打力矩时因为咬牙使力有点狰狞的面孔;端子排接线时专注认真的神情......从旧盘柜的拆除到新盘柜的安装,历时18天的全力奋战,我们用责任扛起了新旧盘柜替换的重担,用汗水擦亮了布满脏污与灰尘的绝缘胶垫,更是用一颗颗认真坚毅的心与明亮的双眼换来了一根根标识清晰正确、走向布局完美的回路接线。
辞旧

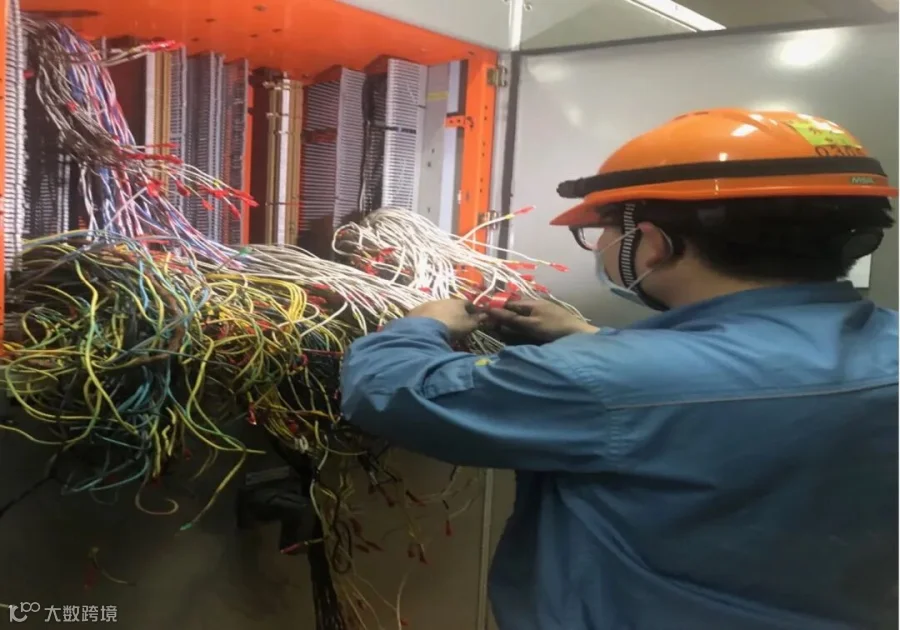

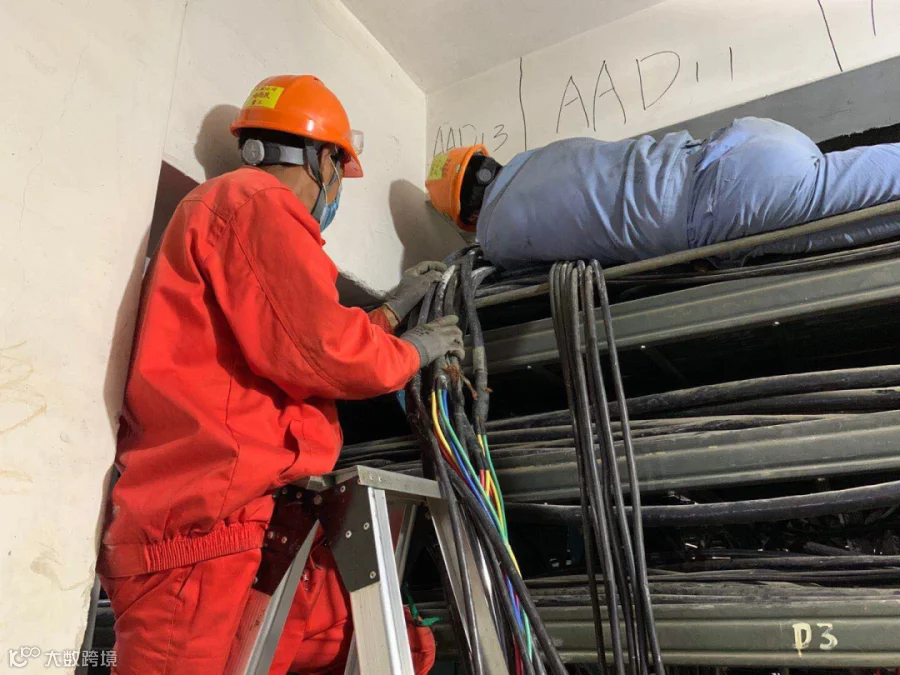

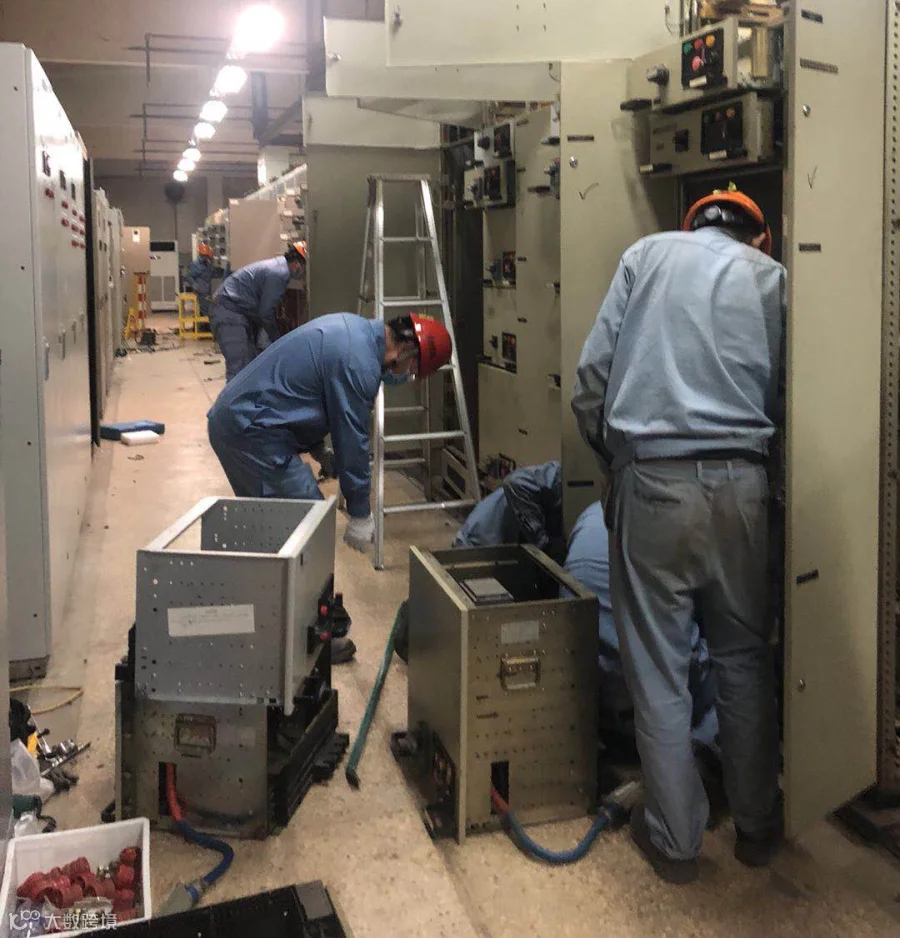

旧盘柜拆除中
迎新

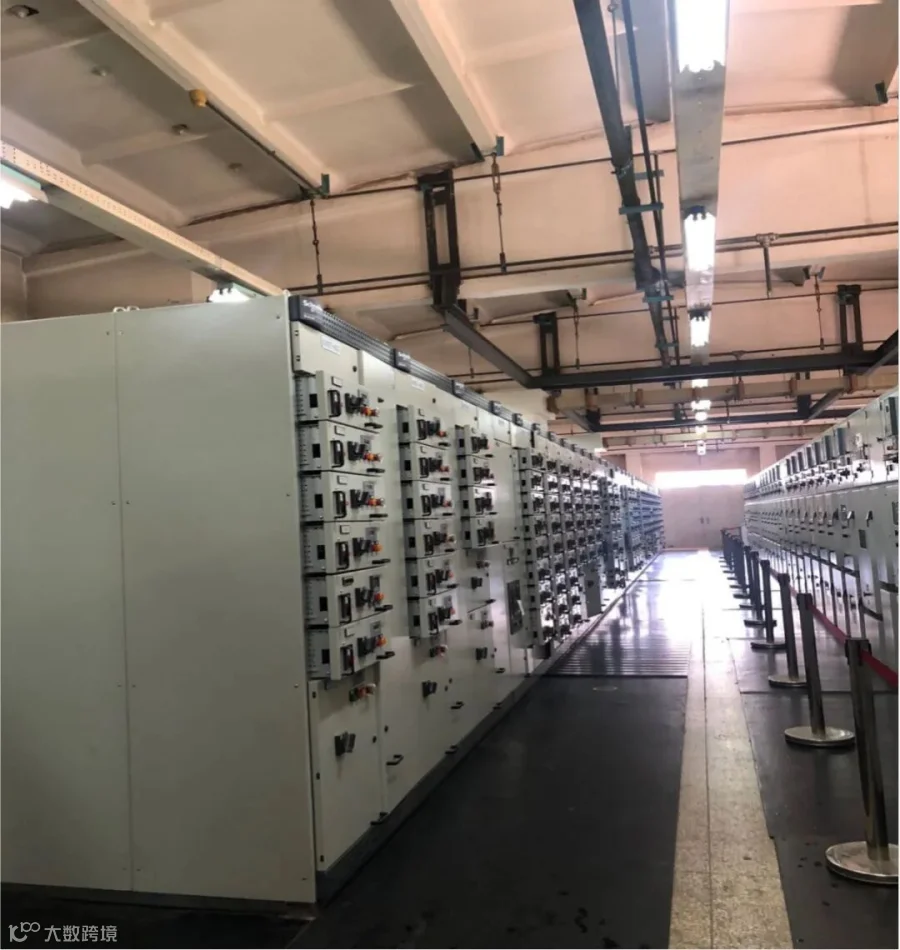

新盘柜安装完成
考验

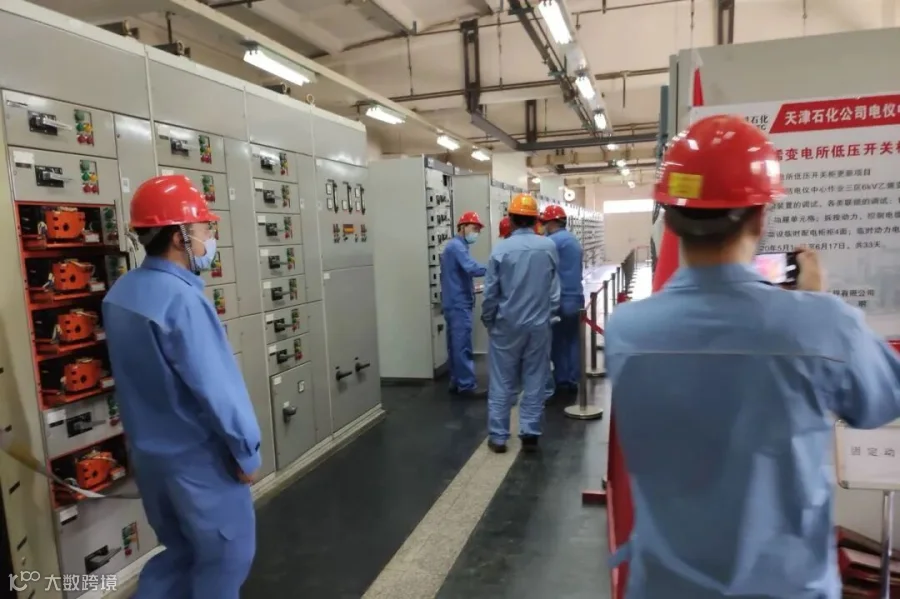

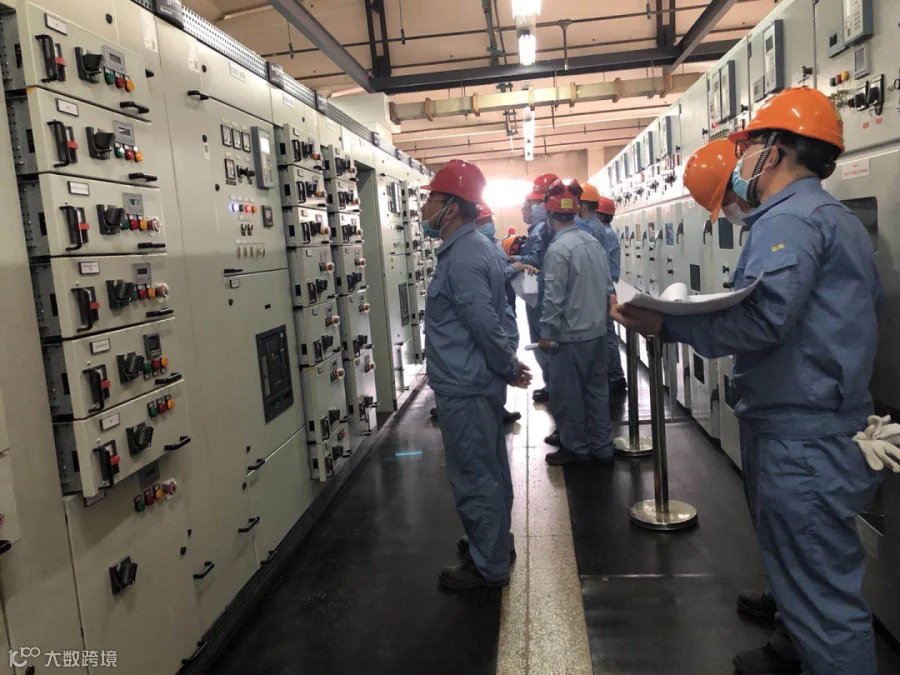

6kV乙烯变电站低压盘柜改造项目完工,正在验收中
圆满

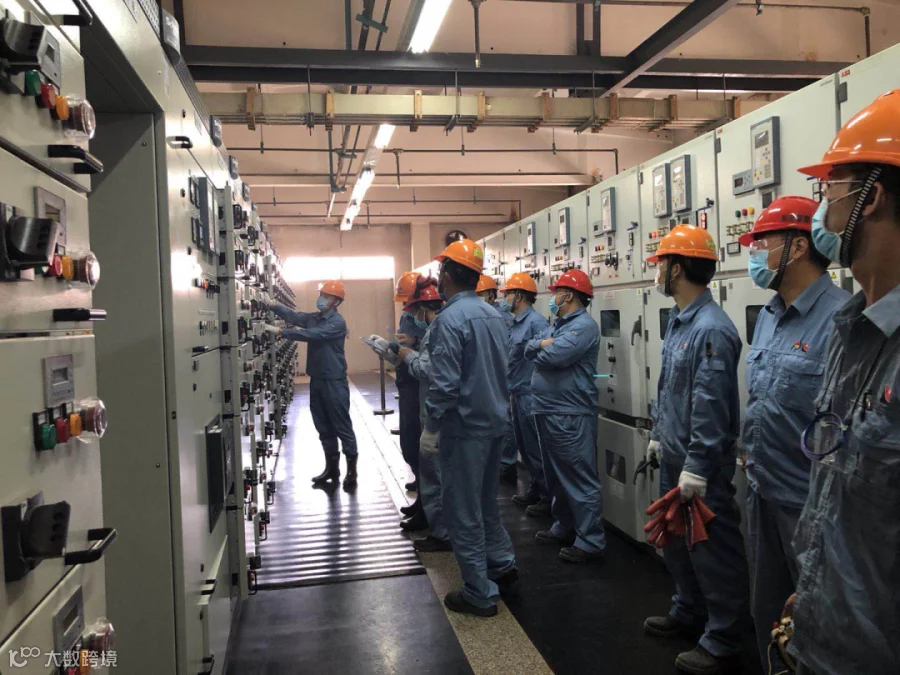

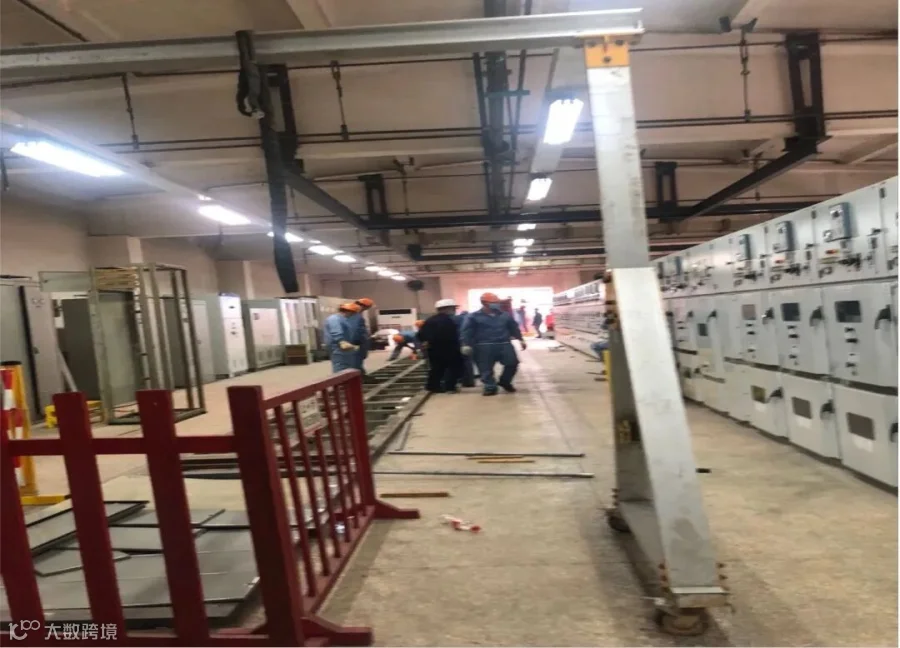

盘柜送电成功
这样的硕果来之不易,除了班组全员的不懈努力,更离不开上级领导们的尽心指导与密切关注。除了每日的进度查看,戴董多次审阅了盘柜的受电方案,并提出了修改意见,数不清的夜晚作业期间,王总到场指导工作并鼓舞士气;烯烃分公司电气刘经理、王主任几乎与大家同在......
繁重的大修接力赛我们已经圆满完成了第一棒,硕果下的喜悦将是我们继续接棒的强大动力,让我们拭目以待!
供稿:烯烃分公司 李晓燕
编辑:综合管理部 郭欣
审核:王刚
