加强水污染治理是我市近年来的重点工作,而截污次支管网建设是“治水”工程的重中之重。目前,水投集团承接了全市的截污次支管网投资、建设任务,正如火如荼地进行中,那么截污次支管网有哪些技术要求,是怎样施工的呢?
管道施工方式可分为开挖施工和非开挖施工两种。根据工程经验,结合截污主干管的起点标高,次支管的管线大部分铺设于素填土、杂填土、淤泥、淤泥质土或岩层中,而部分拟定管线周边建(构)筑物密集,为了保证管线周围的建(构)筑物的安全,确保工程的顺利进行,施工方案的选择就显得尤其重要。
顶管施工是继盾构施工之后而发展起来的一种地下管道施工方法,它不需要开挖面层,并且能够穿越公路、铁道、河川、地面建筑物、地下构筑物以及各种地下管线等。顶管施工借助于主顶油缸及管道间中继间等的推力,把工具管或掘进机从工作井(沉井)内穿过土层一直推到接收井内吊起。与此同时,也就把紧随工具管或掘进机后的管道埋设在两井之间,以期实现非开挖敷设地下管道的施工方法。
顶管施工流程
▼

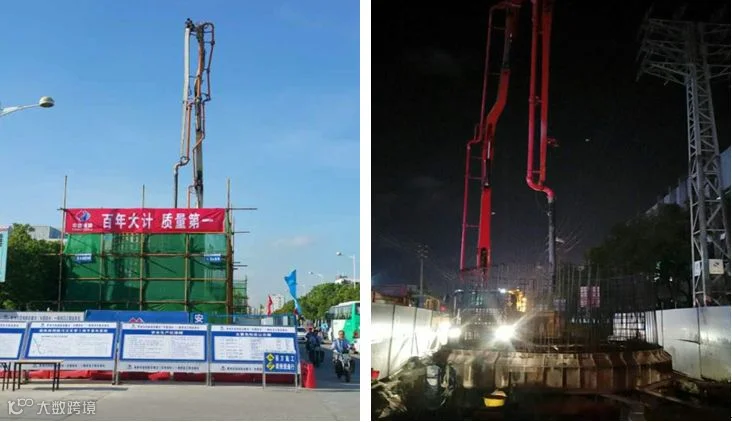

沉井施工
▼

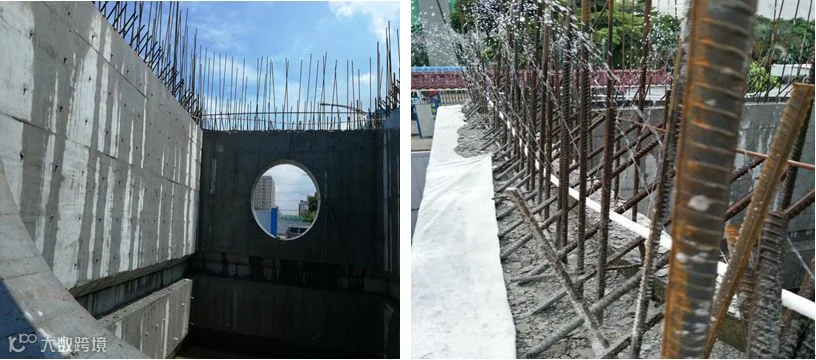

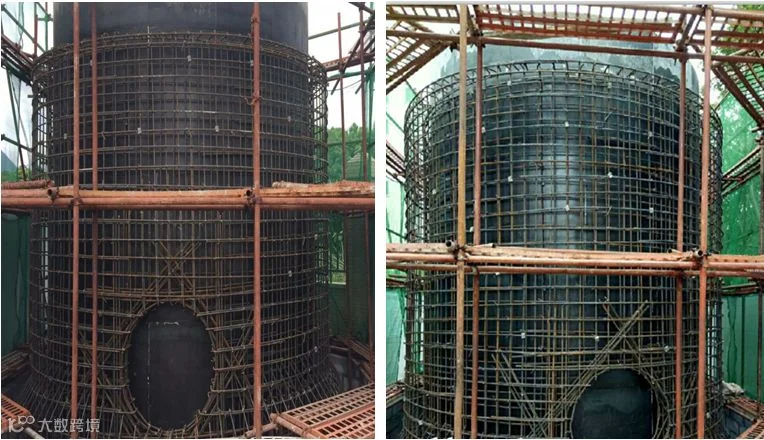

沉井钢筋制安

沉井浇筑

沉井混凝土养护

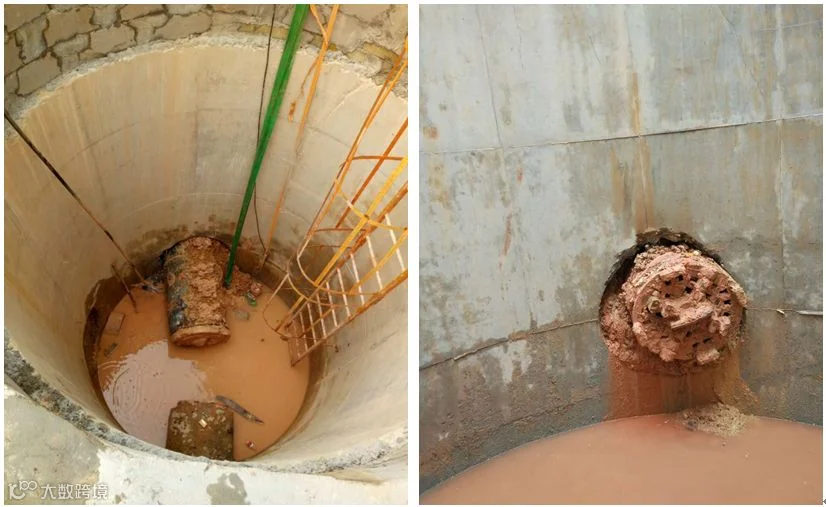

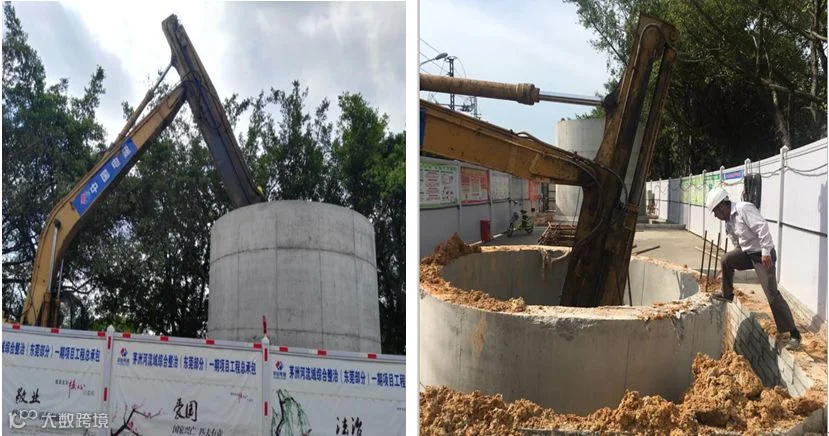

沉井下沉

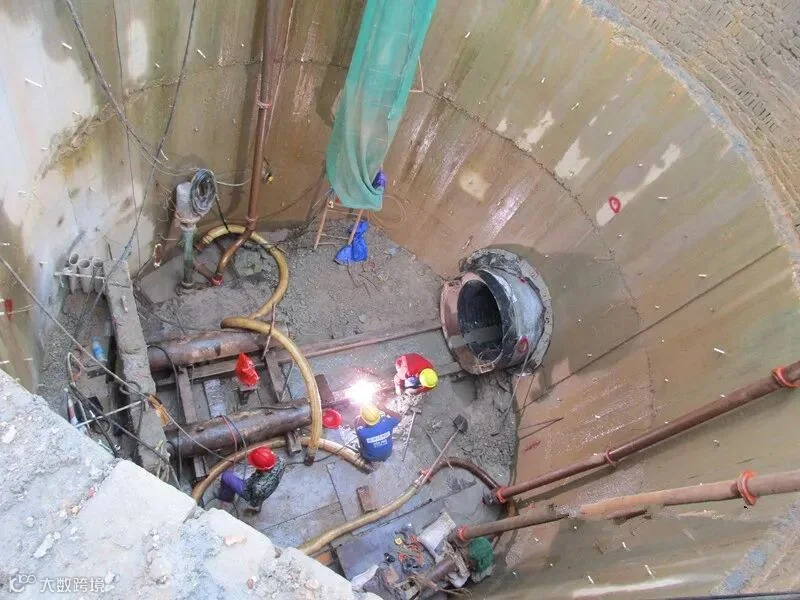

顶管顶进
▼

顶管施工

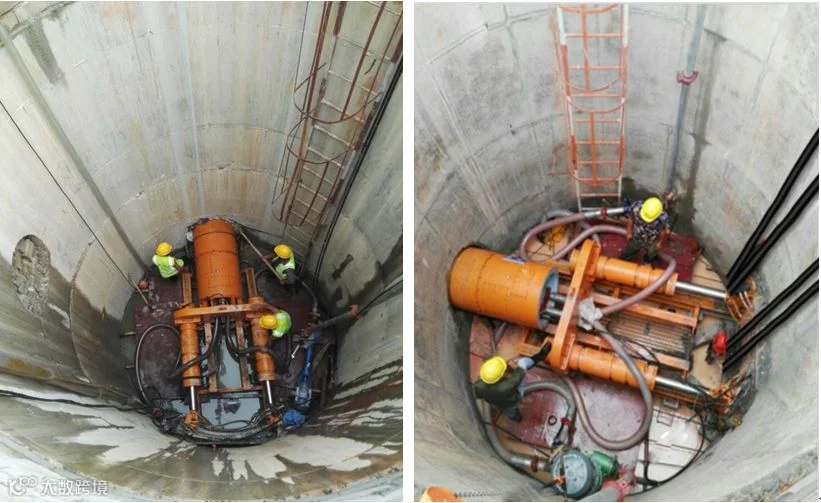

顶管机出洞
顶管施工采用非开挖技术,不开挖地面,铺设管道的上部土层未经扰动,管道的管节端不易产生段差变形,其管道寿命亦大于开挖法埋管,同时由于采用房下非开挖技术能减少动迁用房,缩短管线长度,具有有很大经济和社会效益。顶管施工时产生的噪音及振动很少,不扰民,在现有道路下进行管线铺设时,也不影响交通。

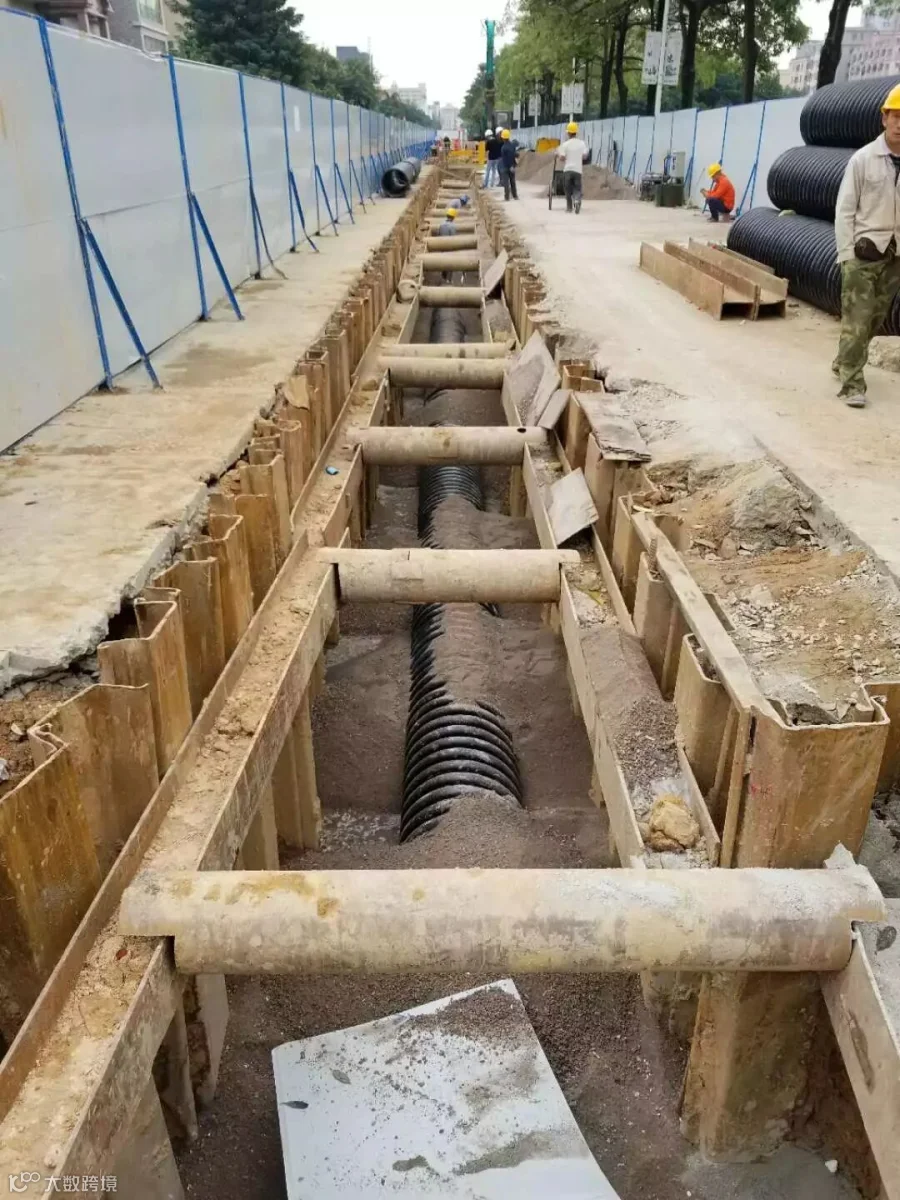

开挖施工一般适用于管道埋深较浅、管线周围场地空旷、施工对道路交通影响较小的情况,其中包括放坡开挖及支护开挖。目前城市建设中多数采用的是支护开挖。

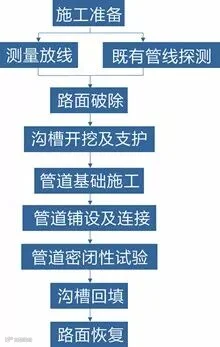

管道开挖施工流程图
▼

▲开挖埋管

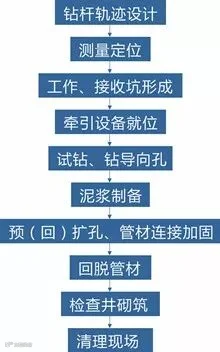

牵引施工流程
▼

导向钻进示意图

牵引管施工具有工期短、可按设计管径施工、易控制管线走向、施工作业人员少等优点,但同时要考虑该施工方式造价高、占地面积大、处理遇障碍物困难、井底高程控制不良等因素。
▲
以上是三种截污次支管网的施工工艺,在实际操作中会根据具体的施工条件,因地制宜,选用合适的施工工艺,以达到最佳的工程建设效果。
