按照管业公司2017年工作部署,计划利用今年国庆期间对锌锅进行更换。公司的锌锅自2011年8月份使用以来,已使用6年有余,是表面处理热浸锌项目的关键设备。为确保锌锅顺利完成,公司成立了专门的工作小组,精心策划方案及组织实施。先后组织多次专题讨论会,对工装设备反复设计、制作、演练,并进行多次实操演练,最终确定采用抽锌及打锌两个方案,多个部门紧密联合,从装配、焊接及起运人员配合、到设备更换配件及动能设备保障、以及生活后勤保障及技术支持等,面面俱到、细微入至。
锌锅更换工作的特殊性主要表现在以下几个方面:一是吊装作业属于重大件吊装;二是其作为热镀锌的关键设备,没有备用,对生产的影响很大;三是更换环节中冷却及融锌等环节都非常特殊。针对这几方面的工作,管业公司非常重视。为减少因更换锌锅对生产的影响,计划经过数次讨论,最后确定9月30日开始进行。

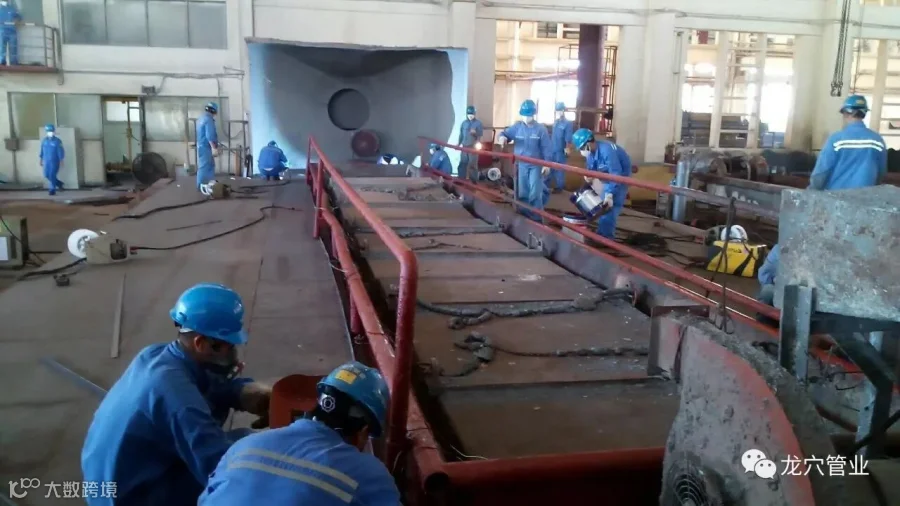

经过29日的捞渣等准备工作,30日上午,承担捞锌任务的海兵公司七点三十分就已到位完毕。管业公司配合作业人员也就位完毕——紧张的抽锌工作开始了,大家冒着三百多度的高温、紧张有序地进行着,当天下午三点三十分已基本完成抽锌工作。尔后,锌锅更换小组与特殊管车间及其他员工,不分工种、只要能干就抢着干,直至1日的凌晨一点三十分终于完成锌锅两侧平台、栏杆的拆除。

10月1日的任务是完成余锌吊出及支撑杆托板割除。虽然已停炉了几个小时,但是锌锅仍有40多度的余温,如何取出锅底的锌块对我们来说不能不算是个考验。锌块取不出来,锌锅就吊不出来。用葫芦拉、用行车吊,一块块地取出、一块块地攻克,最后顽固的是锌锅两端的结块。但是再难也要攻克它,一点点地敲击、震荡…….
10月2日的任务是完成吊出旧锅、安装新的锌锅及冷却水槽复位、晚上完成锌锭的投放。
10月3日任务是平台安装、系统调试及开始点火熔锌。
10月8日完成熔锌并具备投产条件。
国庆假期结束,10月9日正式上班,锌锅也正式投产,劳务队按时作业,某客户的栏杆顺利出锅——就这样,拉开了节后生产高潮的帷幕……

前后9天时间,我们完成了锌锅的更换工作,使“不可能”变成“可能”,就像电视节目“挑战不可能”一样完成了一次不可能的挑战。这在业界通常都是不少于15天的工作,在管业公司仅仅9天时间就完成了。有的员工讲,参加工作这么多年,第一次在国庆加班,在管业的确是第一次这样安排,确实是无奈的选择,但是我们将该项工作做到连贯、有序,时间节奏控制的非常好,是我们精心策划,团结协作,奋勇拼搏的结果。由于此次换锅工作重大,不能有半点差错,为了确保能按照节点完成,按照每天的工作量精心组织安排好人力,公司领导在9月30日至10月3日期间都没有回家,吃住都在公司,始终坚持在现场一线指挥“作战”,对现场存在的问题进行分析并及时果断找出解决办法。管业公司上下一心,没有跨不过的坎,没有攻不破的坚!

管业人的信心得到了提振,大家都自豪地在朋友圈嗮出了锌锅更换的“靓照”,这可是管业人吃饭的“大饭碗”啊!解决了新旧更换的大问题,我们继续前进就没有后顾之忧。适逢党的十九大召开,我们要更加自强,奋勇拼搏,全面完成生产经营任务,向十九大献礼!
