2021年已经过半,在全球遭遇疫情爆发和世界经济回落的大环境下,中海广瀛在严格按照国家要求做好防疫工作的同时 ,强化安全管理,在技术创新和项目科学统筹管理方面实现跨越式发展和突破,不仅保质保量的完成了年初设置的各项经营指标,更是创造了公司历史半年业绩的最佳记录。
这半年,长期项目有序平稳进行,海上风电设备大数量密集滚装,海工、船舶领域再创佳绩,快速拆桥和建筑物平移领域工法日益精湛......
上半年共完成项目23 个
模块总完工量达11 万吨
SPMT月运营管理数量超1000 轴线
单体运输最重达14000 吨
单体使用SPMT数516 轴线刷新国内记录
# 精彩项目回顾 #
PROJECT REVIEW

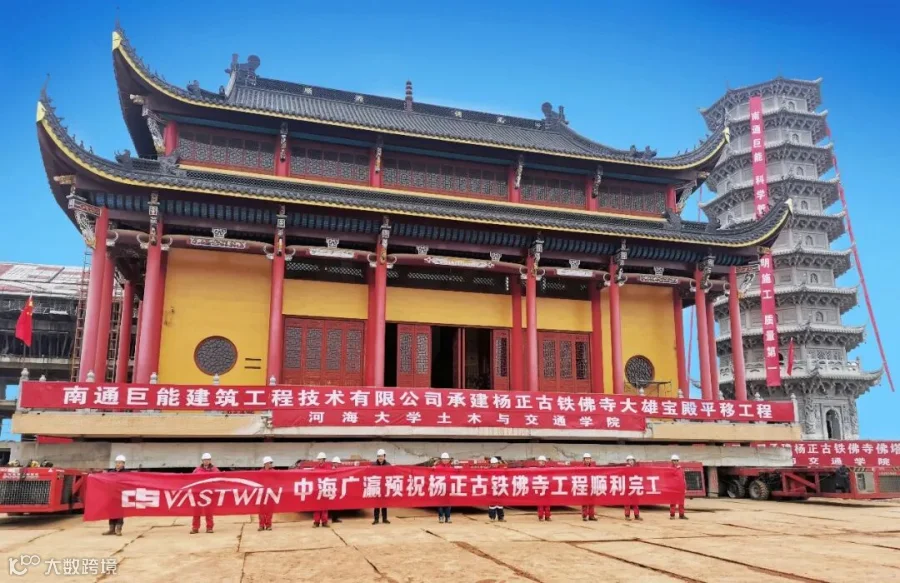

杨正古铁佛寺平移项目

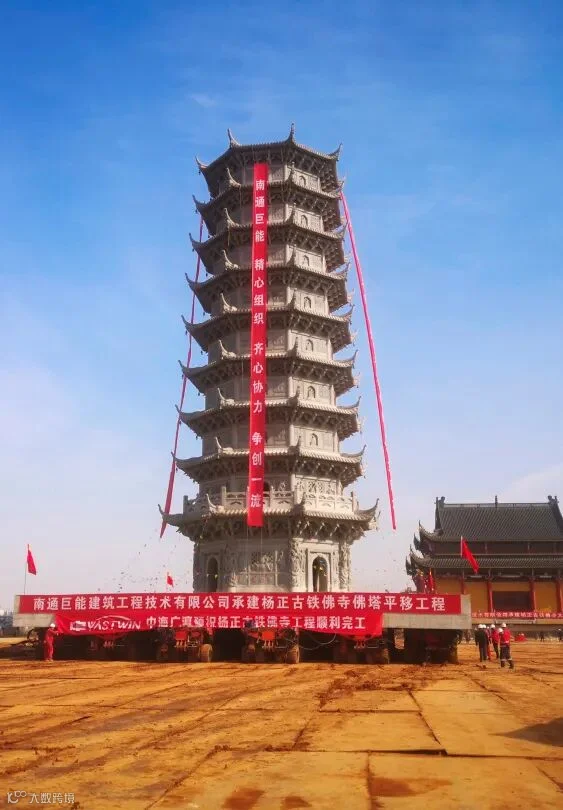

继武汉杨正古铁佛寺大雄宝殿顺利平移之后,佛塔平移工程也如期顺利完成。佛塔直径8.1米,高约30米,重达3100吨,我司使用6PPU及120轴线SPMT将佛塔从原址原地车板接货,顶升至运输高度后,运输至佛塔新址落位新基础上,完成佛塔安装。
技术人员通过采取局部拆除的方式,用运输车辅助支撑,以避免佛塔在拆除过程中发生沉降所导致的部分支撑受载过大。这是中海广瀛在文物建筑整体平移领域中的重要一步!

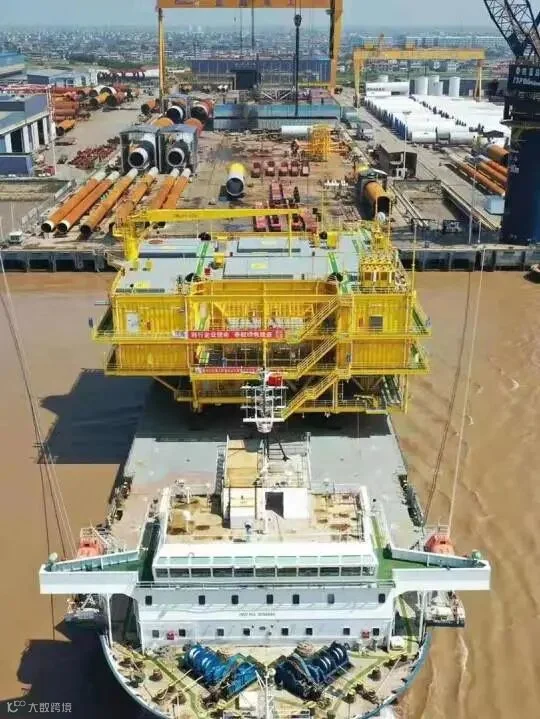

华越镍钴(印尼)湿法项目高压釜运输
中海广瀛负责将4台单台总重860吨的高压反应釜从国内制造工厂至印尼项目现场的全过程门到门运输,工作内容包括反应釜国内段装船、绑扎、海运、印尼段滚卸、场内短倒、安装就位等。
采用SPMT进行高压釜的毫米级精准落位,相较于传统安装工艺,安装效率提高了2倍,大大节省安装时间及成本,帮助客户早日完成项目建设目标。

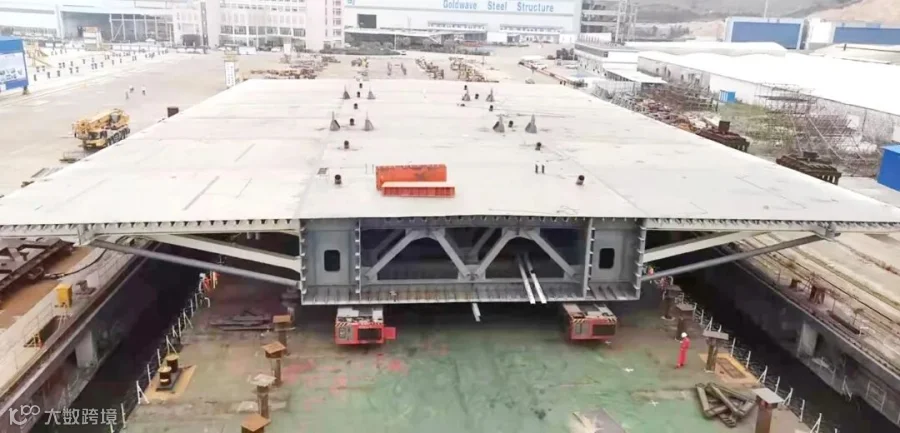

金海大桥主跨钢箱梁整节段装船项目
我司投入94轴线+4PPU,圆满完成了金海大桥主跨钢箱梁三个桥段的运输作业。最重件约2468吨,约80.25米,宽49.6米,高5.376米。

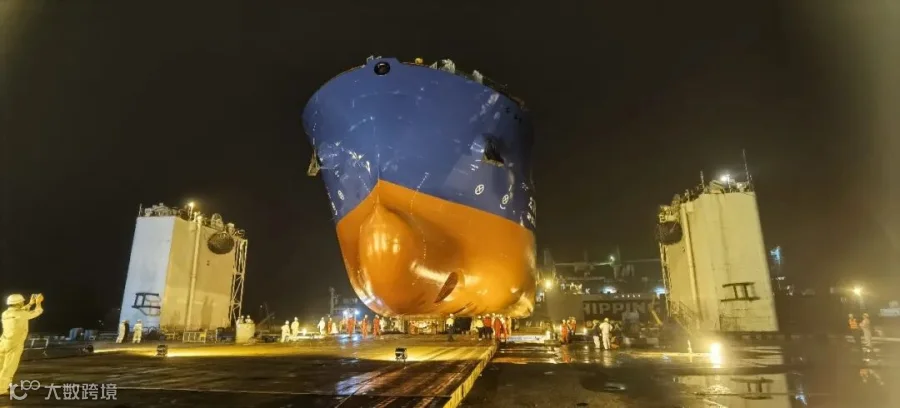

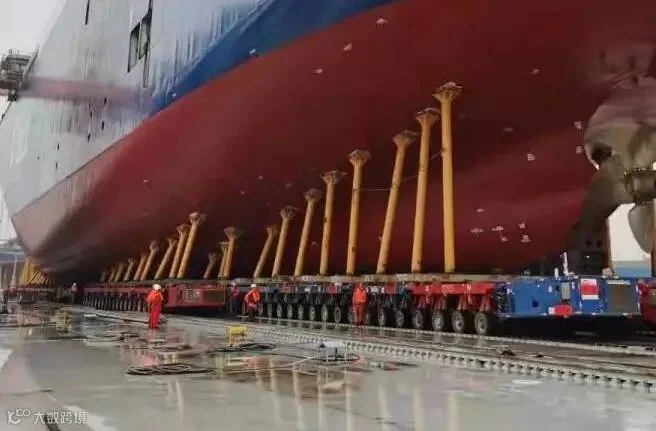

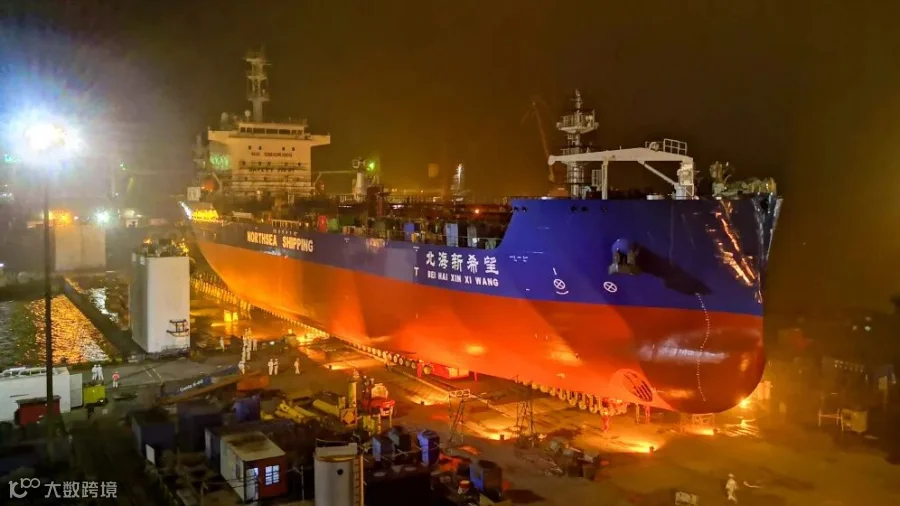

汽车运输船(PCTC)系列首制船下水
整船重约14000吨,项目进行前共进行了3次滚装试验,并且在每次试验后进行总结改善,最终实现整个滚装过程。

该项目使用SPMT轴线数刷新国内记录达到518轴线之多;整个滚装过程,模块车一刻未停,顺利过驳,是我司平地造船整船下水领域的又一突破!

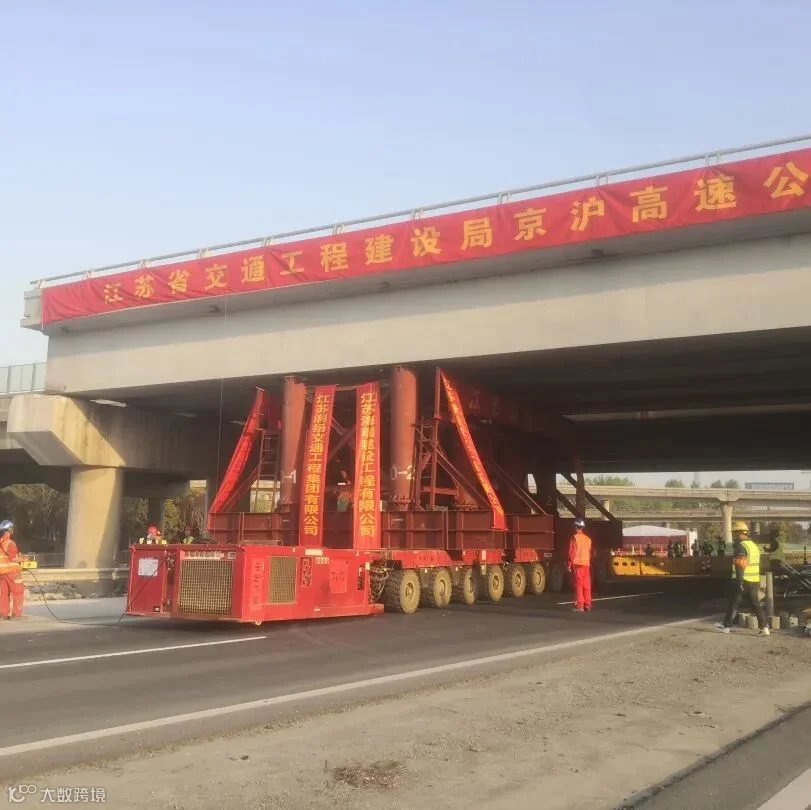

江苏首例SPMT快速拆桥项目
这是江苏省高速公路首例运用SPMT模块车顶升技术拆除桥梁,仅历经5个多小时京沪高速公路丁伙枢纽L匝道桥和宁启铁路桥在规定时间内成功拆除,圆满完成。
利用SPMT国产化、通用化、模块化、智能化的桥梁拆装车载装备及其应用工法体系快速拆建桥使得整个过程快速、安全、环保。

国内首制DP定位穿梭油轮下水项目
船舶总重量为6180吨,含工装总重7271吨,总长137米,使用进口+国产共230轴线SPMT同步运输进行整船滚装。
此次运输的油轮为国内首艘15000DWT DP2穿梭油轮,中海广瀛项目组在确保安全的前提下,抢时间、赶进度,研究合理可行的运输方案并反复计算验证,制定紧急事件应变策略,最终项目组全体成员克服天气不利等因素影响,加班加点,确保工程如期交付。

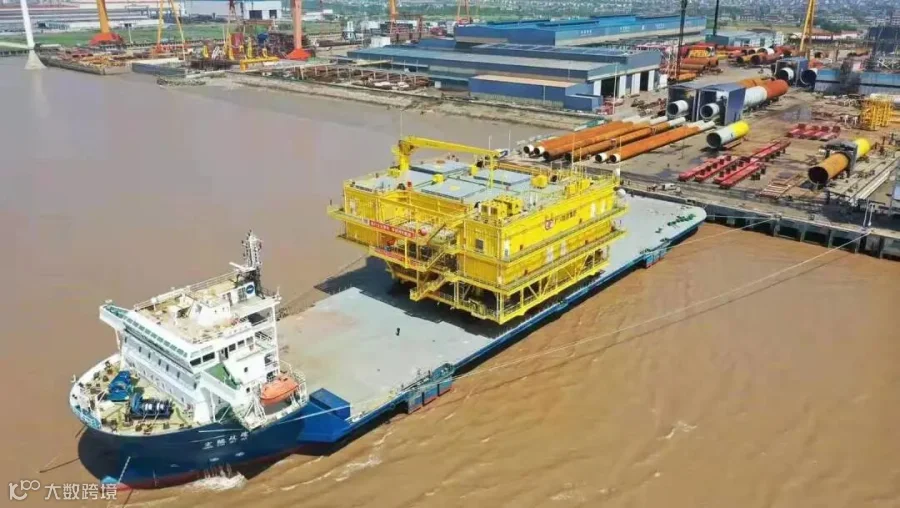

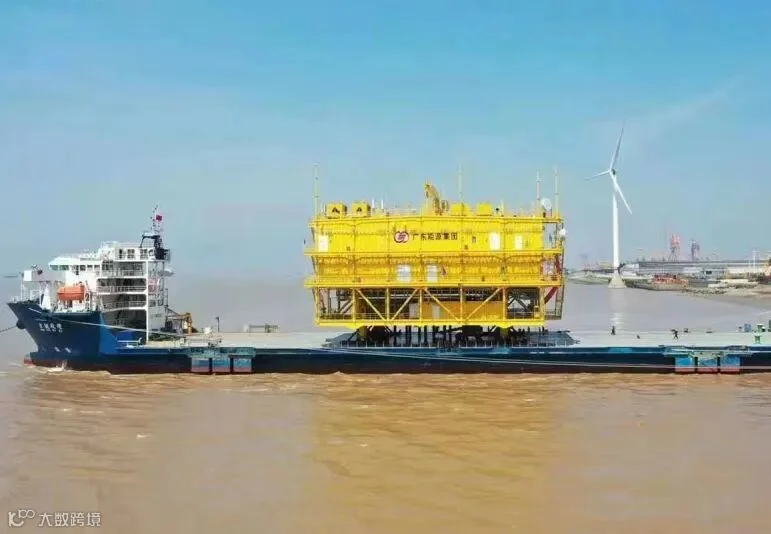

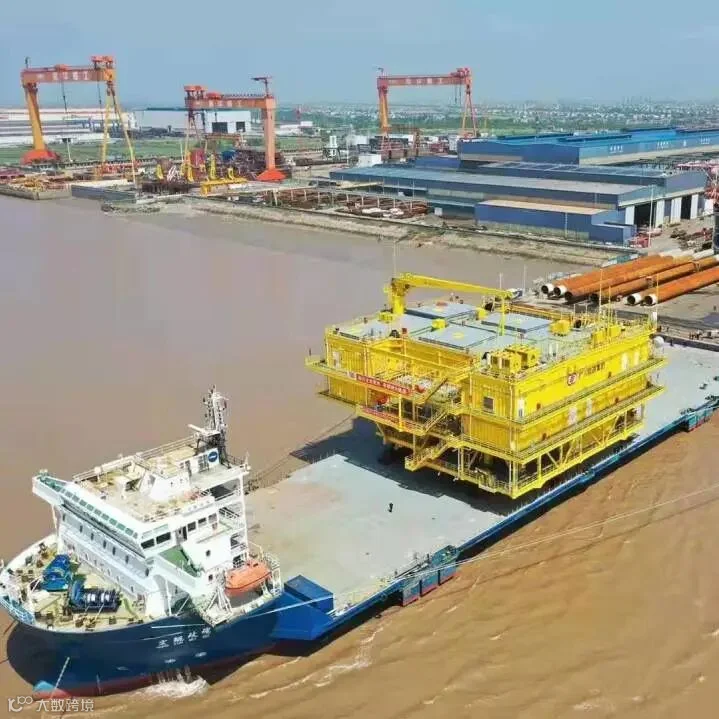

阳江沙扒海上风电升压站项目
升压站重3130吨,我司负责全程物流运输、工装设计及驳船装载。仅用2天时间就完成了拆车、调遣、拼车、工前准备,顺利将升压站上部组块成功发运、交货,完成项目最终目标。
技术团队在设备建造时就多次与设计院进行技术交流并持续跟进,不断完善运输方案;业务团队多次协调车、船以及码头,以创造有利的运输条件;操作团队不眠不休,全力抢抓时间节点,保证运输安全。

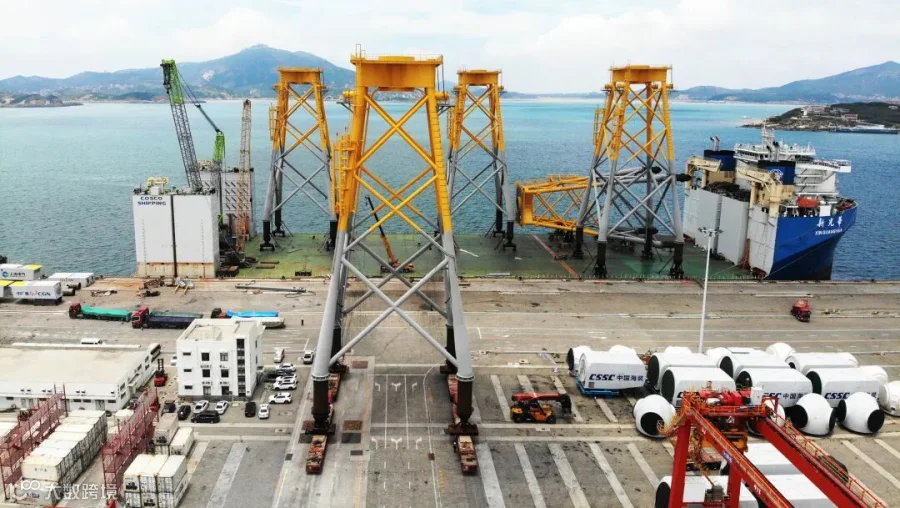

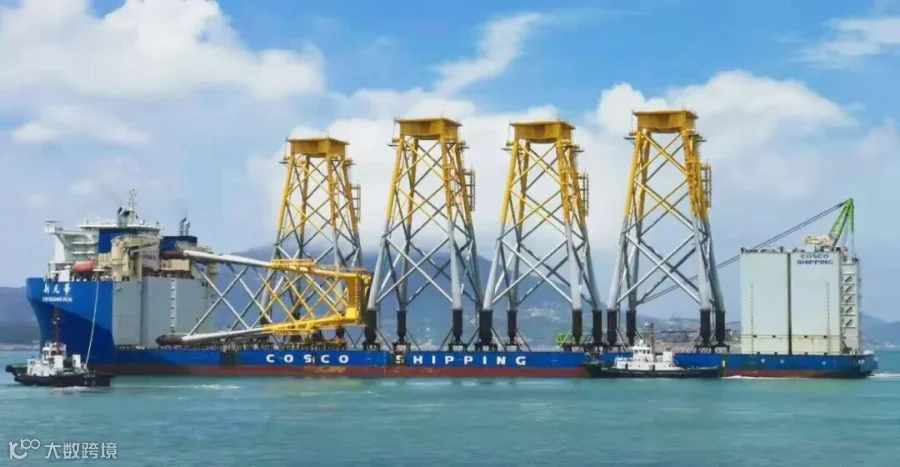

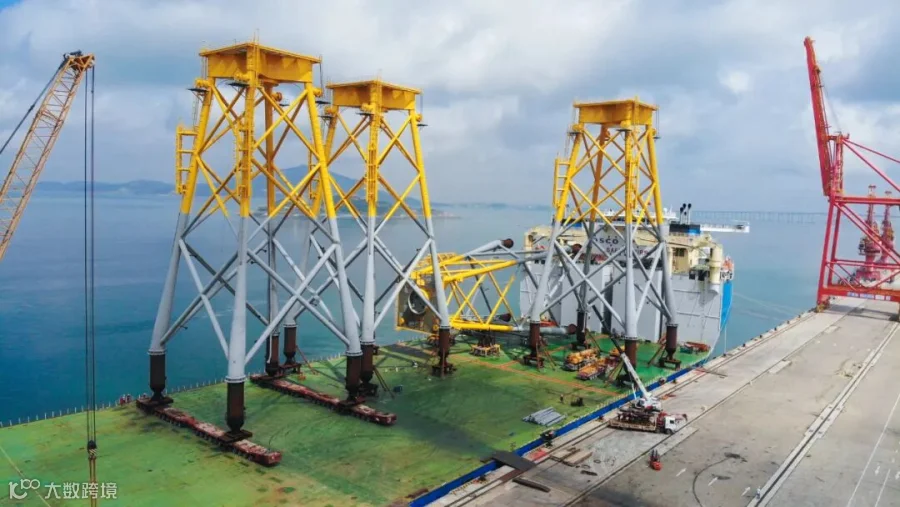

长乐海上风电导管架滚装项目
中海广瀛负责将4台立式、1台卧式建造的导管架滚装至半潜船上,随后将运输到风场进行安装。这是中海广瀛单航次滚装导管架最多的一次项目,体现了项目团队高效的项目管理与资源调配能力,为后续海上风电设备运输项目的顺利进行积累了宝贵的经验。

接下来,我们将继续为客户提供更为便捷、安全、低成本、高效率的海上风电物流整体解决方案及港口服务,精耕培育公司在工程物流领域的专业能力,为国家风电行业高质量发展增添动力。

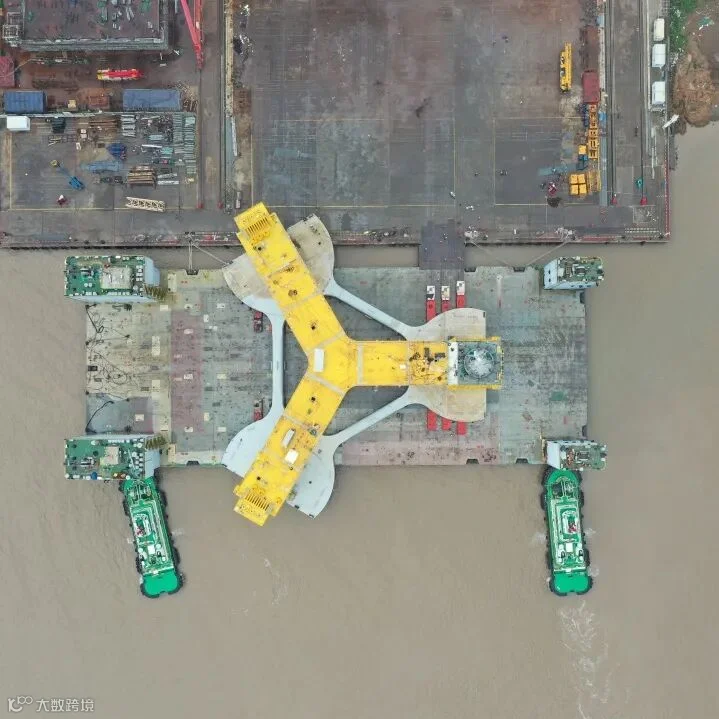

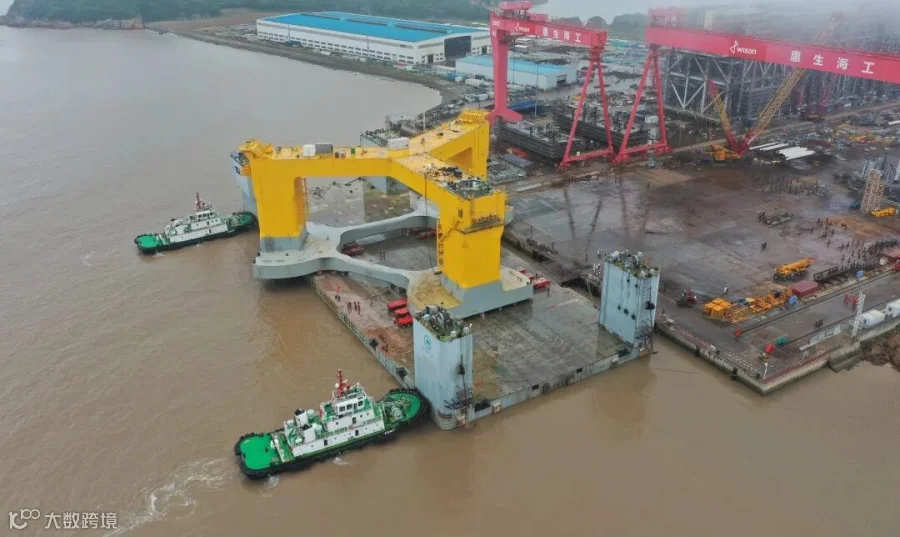

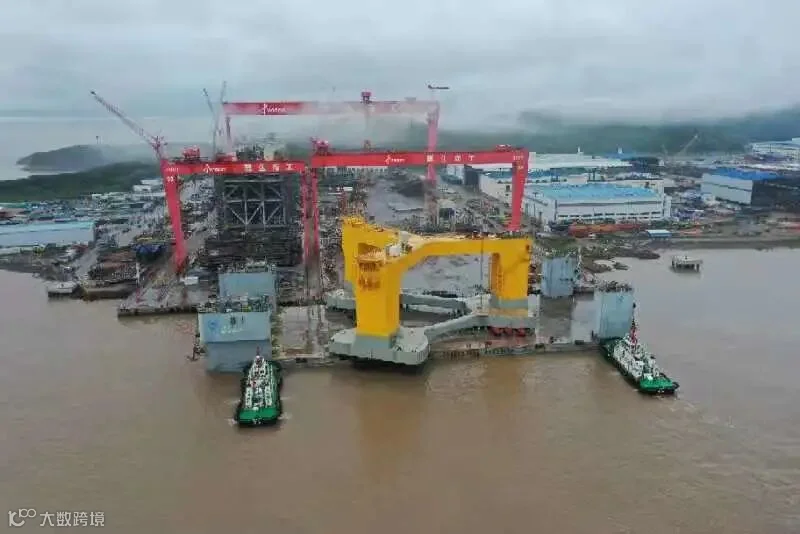

中国首座浮式海上风电基础平台
该平台整体型宽91米、型深32米,是中国首个浮式风电示范性项目。我司使用212轴线+11PPU将平台顶升平移到码头前沿后滚装装船。
项目的顺利完成标志着我国第一个浮式风电试验样机工程进入新阶段,为我国下一步深远海海上风电开发奠定了基础。
中海广瀛在风电领域的步步耕耘,体现了我司智慧物流移运的前瞻布局。针对我国“二氧化碳排放力争于2030年前达到峰值,努力争取2060年前实现碳中和”的目标设定,风电作为清洁能源的代表,是我司近年来不断深入配合的方向;“3060”目标的提出给我司风电领域带来了新的发展机遇,智慧物流移运的技术创新带来的降本增效成为海上风电可持续发展不可或缺的一部分。
# 安全生产在心中 #
PRODUCTION SAFETY
安全第一
预防为主
SECURITY
2021上半年,我司全面推动安全风险分级管控和隐患排查治理双预防机制的建设,在安全考核制度和日常安全管理两手抓之下,取得了不错的成绩。
为贯彻落实“安全第一,预防为主”方针,提高公司员工及现场人员安全意识,我司积极开展“安全月”各项活动。

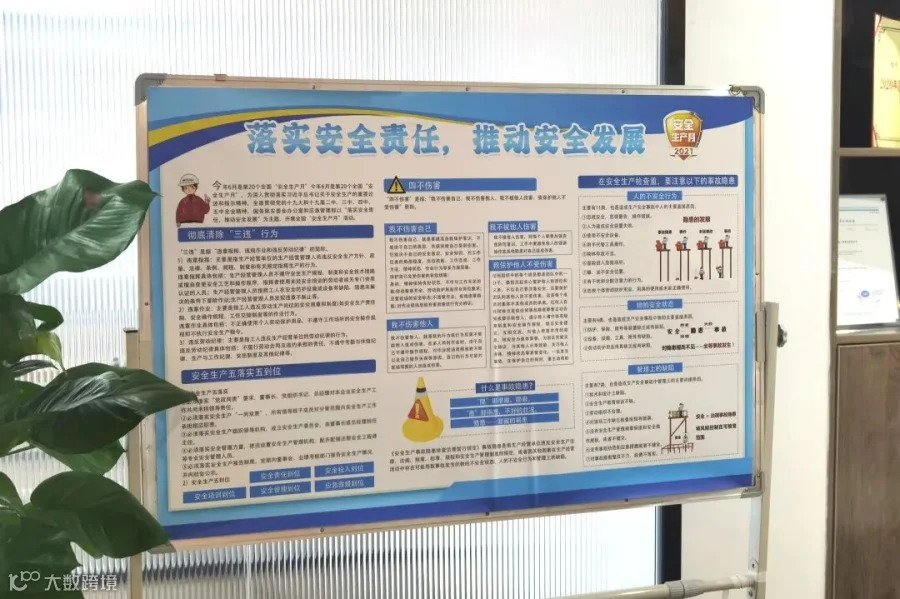

召开安全专题会,不断完善公司安全管理体系
各项目现场布置安全标语,敲响安全警钟
现场人员参加“安全知识竞赛”活动,强化安全意识

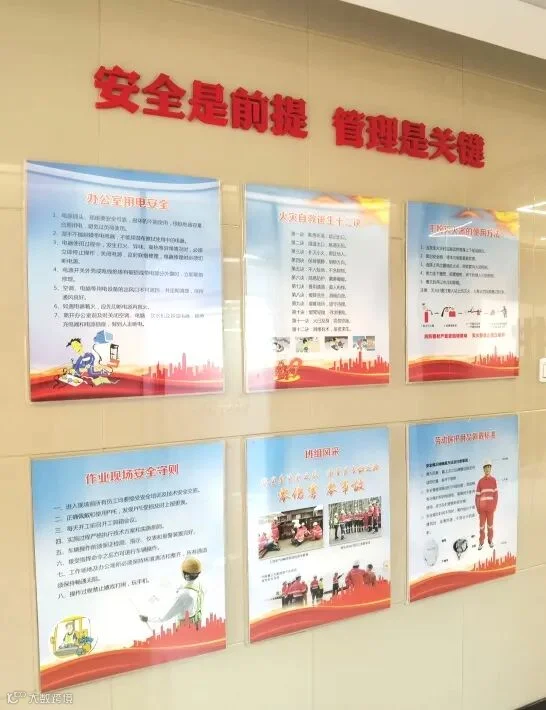

完善办公空间安全标识,布置安全展板普及安全知识
通过内容丰富、形式多样的活动,全体员工学习了安全知识,提升了安全技能。下一步,中海广瀛将进一步加强组织领导,持续推动各项安全生产工作的开展,为庆祝中国共产党成立100周年营造安全稳定和谐的社会环境。
2021
continer
多年来,中海广瀛致力于可为客户提供高效、安全、智慧的移运整体解决方案,提供专业、柔性、经济的定制化服务应对不同场景业务需求。2021的进度条已经过半,剩下的精彩我们还在继续书写。
# 下半年,中海广瀛将执行 #
万吨整船、海工模块滚装项目
技术升级更新后的高炉大修项目
打开欧洲海上风电大门的导管架出口项目
300轴线以上用车量的浮式平台滚装项目
等等等等......还有更多......
精彩不断,值得期待!
