在经历了高温与台风的双重Debuff后,中海广瀛项目现场频频传来捷报,接下来就让我们一起来盘点一下中海广瀛近期项目完结的情况吧~

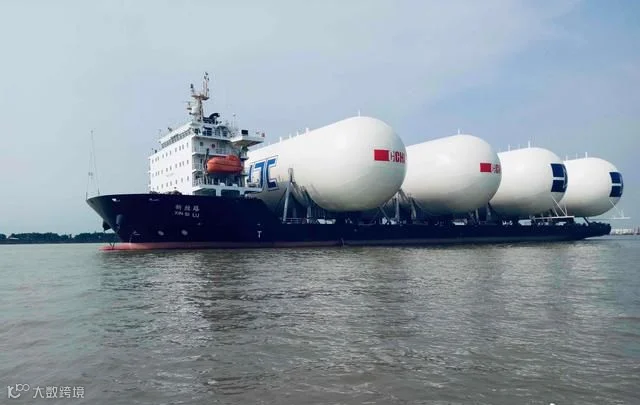

南非子弹罐项目
子弹罐(LPG罐体)——半埋入式的高压液化石油气罐体,是南非查里兹湾在建液化石油气加工场地的重要设备。该项目是中山港口由二类港口升级为一类港口的首次出货项目,中山市各级海事相关单位给予了高度重视。
本次运输的子弹罐共4件,每件直径16米,长度60米,重量约为1200吨。中海广瀛负责将子弹罐从建造工厂运输至南非安装场地。

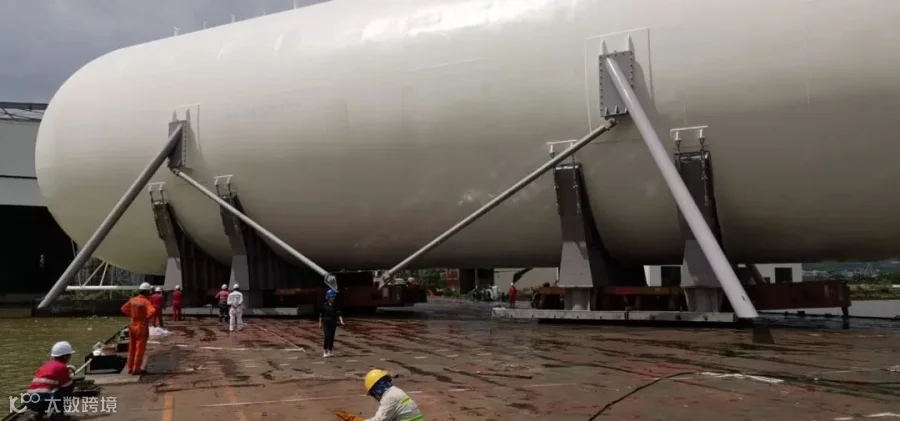

我司采用36轴线48吨级SPMT将4件子弹罐依次滚装上船,罐体在甲板上完成90度转弯后落位。

第一件罐体滚装中
由于码头原因,船不能侧靠,给滚装带来了相当大的难度,且货物长在60米,船宽只有32米,对SPMT布车及船的压载操作都提出很高要求;
罐体上船后,船宽32米,车长30米,需要在甲板上完成90度转体,相当于刀尖上跳舞,十分考验我司操作SPMT的能力以及前期方案的实用性。

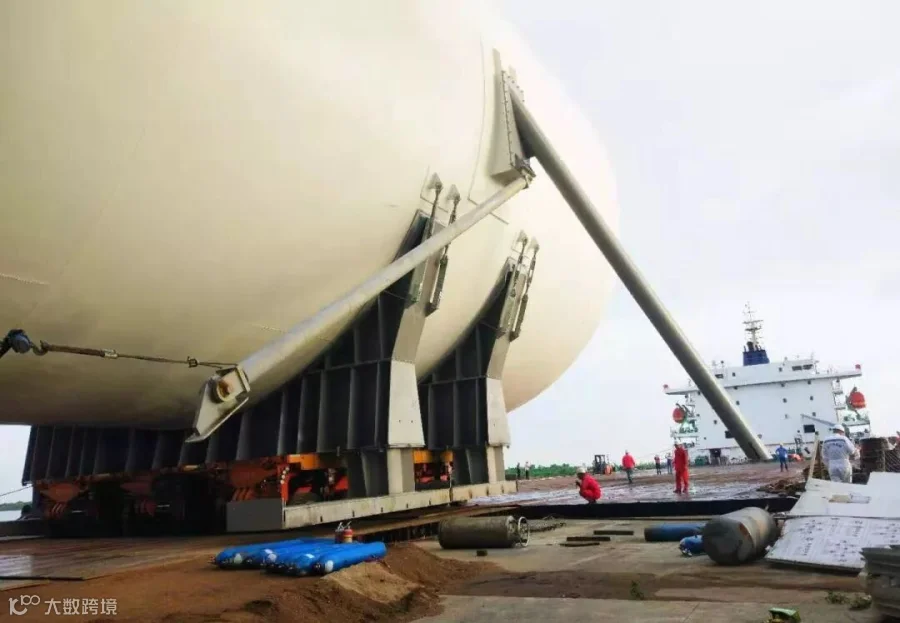

第一件罐体甲板上转体中
此次12000吨甲板驳进港作业的成功是中山港口提高贸易能力的良好开端。中海广瀛为业主提供了自工厂车间取货、装船、清关、海运到港的全程物流服务,充分展示了我司的专业能力,同时也希望在未来能够贡献更多的专业力量。
俄罗斯龙门吊项目

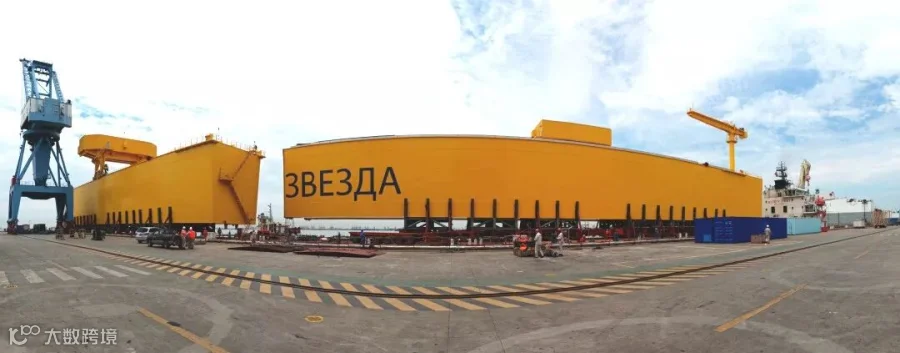

经过三个月的努力,出口俄罗斯龙门吊项目也画上了完美的句号。

此次运输的1200吨龙门吊从建造场地起始发运,后续海运至俄罗斯指定区域落位合拢。运输行程内包含场内短倒、滚装上船、船-船对滚、滚卸下船、场内转运、顶升合拢几类操作工序。
其中两段主梁共重3700吨,于长兴岛进行船-船对滚作业。
中海广瀛全队倾尽全力,克服了项目时间紧迫、国内制造场地受限范围、船-船不对称对滚、国外码头承载受限等多重难点,继2017年之后再增1200吨龙门吊运输经验(点击此处回顾:中海广瀛勇护“黄巨人”,再抵俄罗斯!)
蓝岛导管架运输项目
中节能阳江南鹏岛300兆瓦海上风电项目位于阳东区东平镇南部海域,陆上控制中心建设地点在阳东区大沟镇,项目总装机容量300兆瓦,拟选用5兆瓦级以上的风力发电机组,总投资约58亿元。
2019年7月22-26日

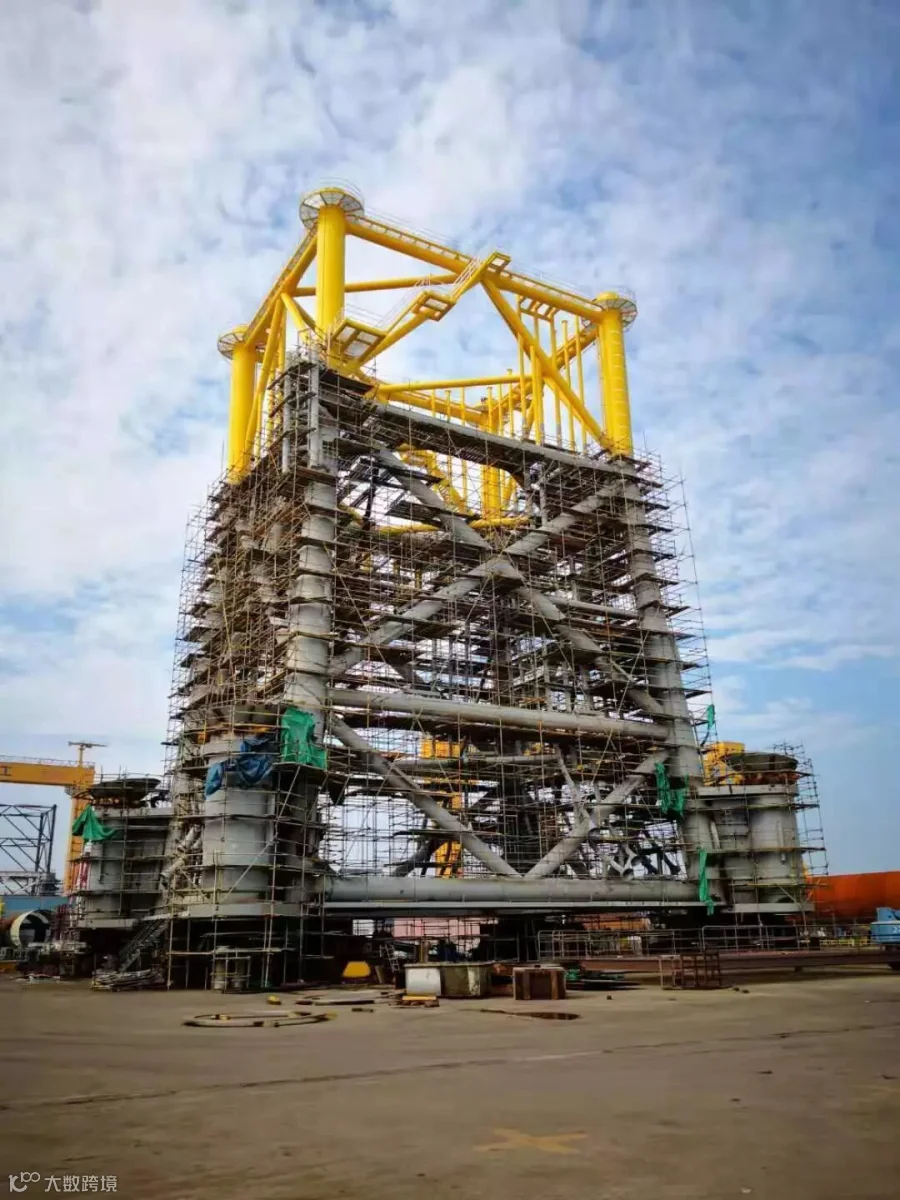

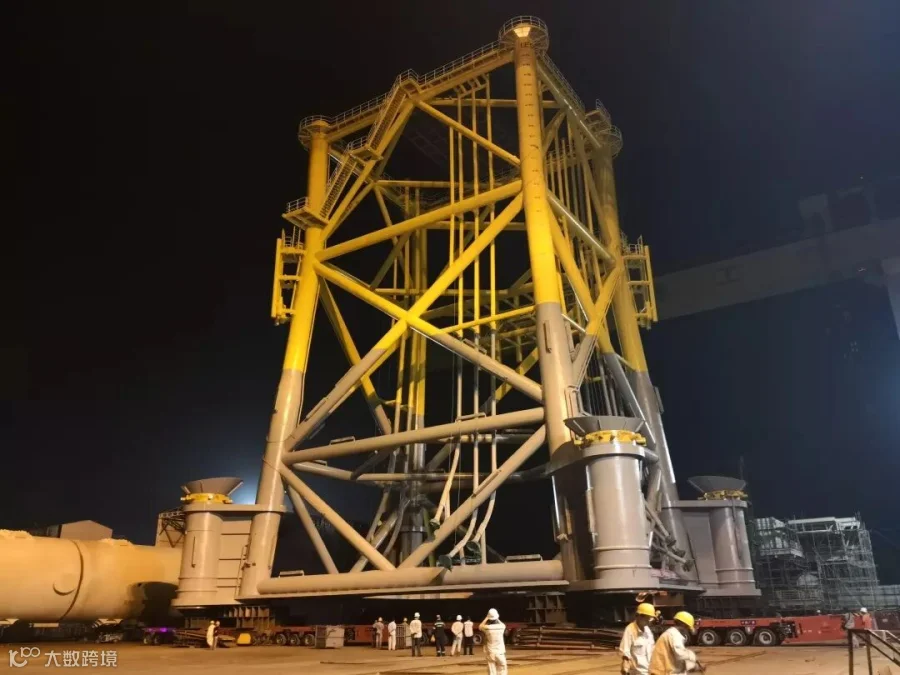

←导管架正在建造

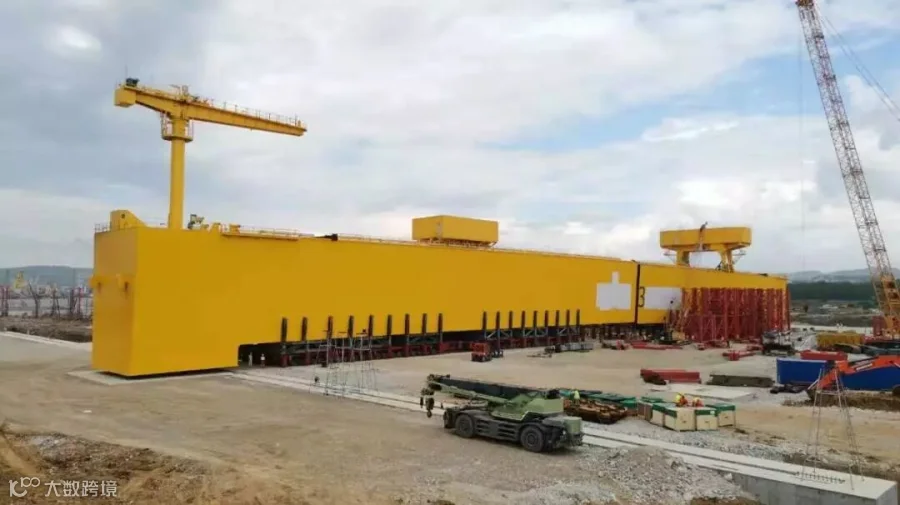

启东蓝岛场地

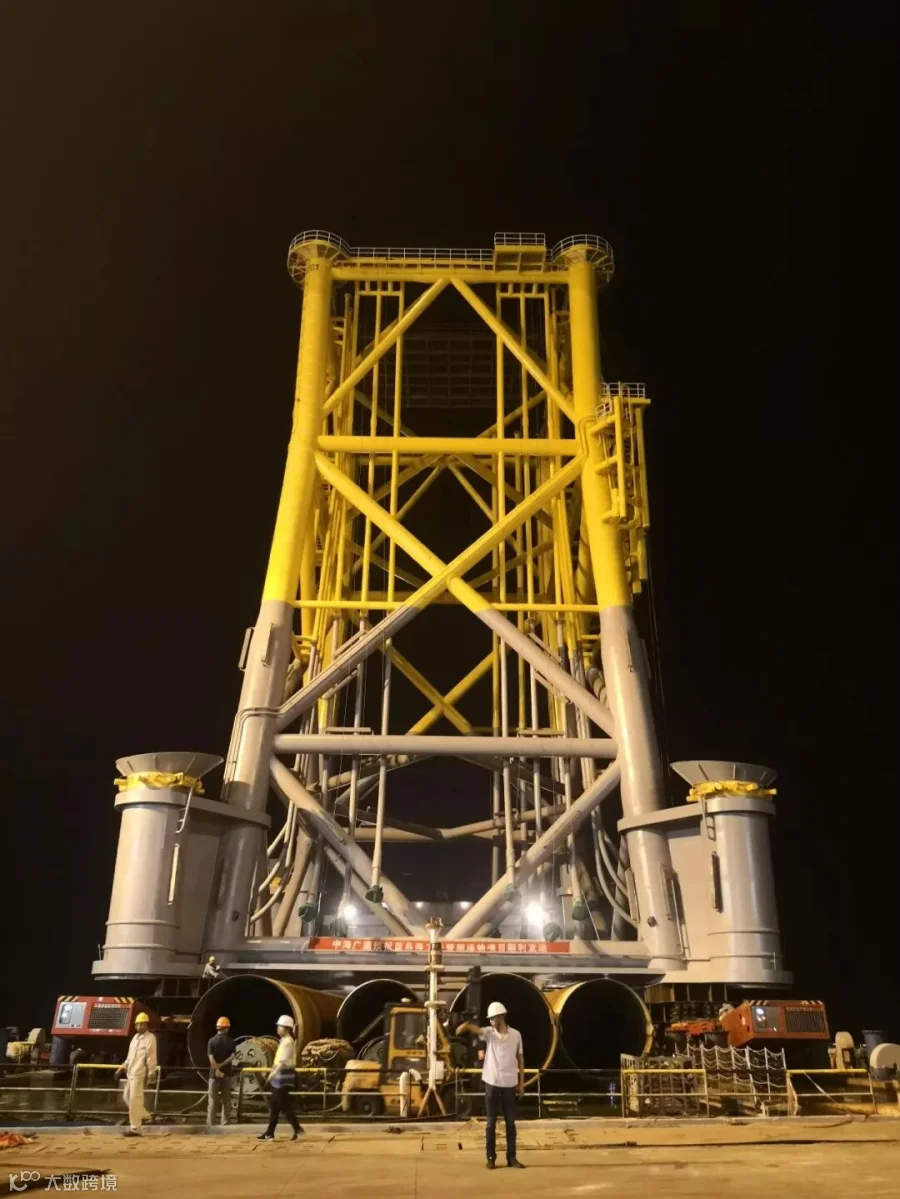

我司此次运输的导管架高约45米,净重1700余吨,加上工装总重达1900吨,是为了满足广东深水海域海上风电项目升压站特制的,也是国内少有的升压站导管架滚装案例。

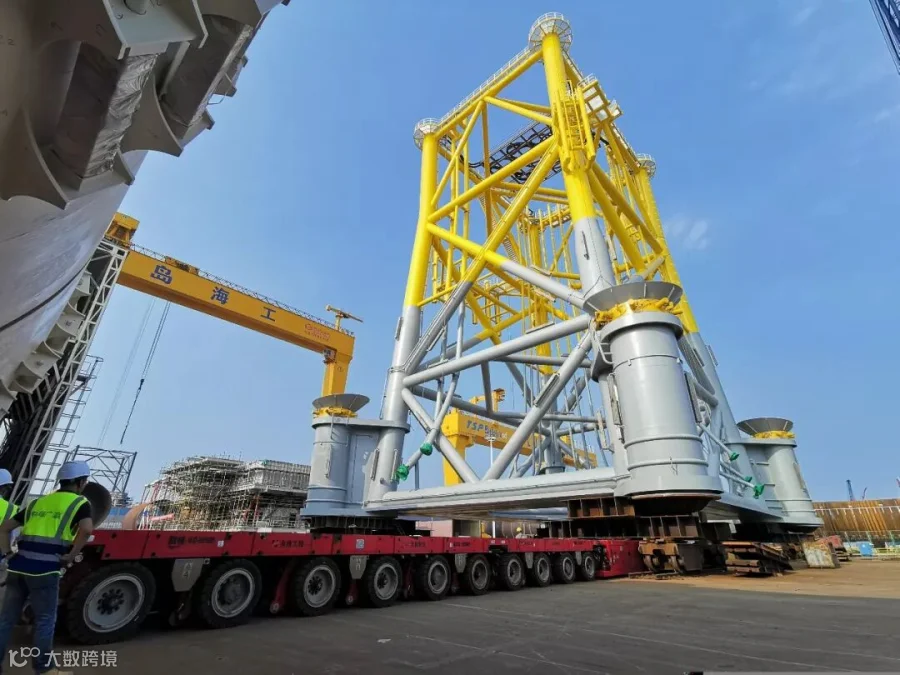

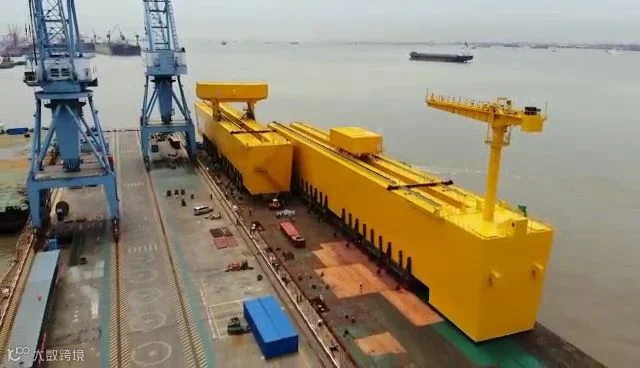

导管架转运滚装
管桩长101.3米,4件共重1302吨。

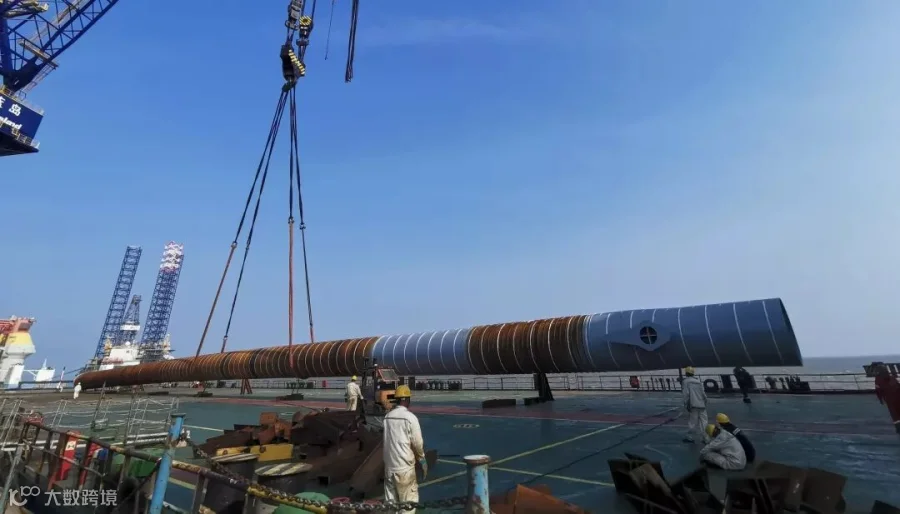

钢桩吊装装船
此导管架为4腿支撑,单点重达450余吨,车辆布置空间有限,我司通过严密计算与复核,反复模拟车板及货物姿态,最终敲定64轴线+4ppu的方案,增加分载工装,顺利完成滚装。

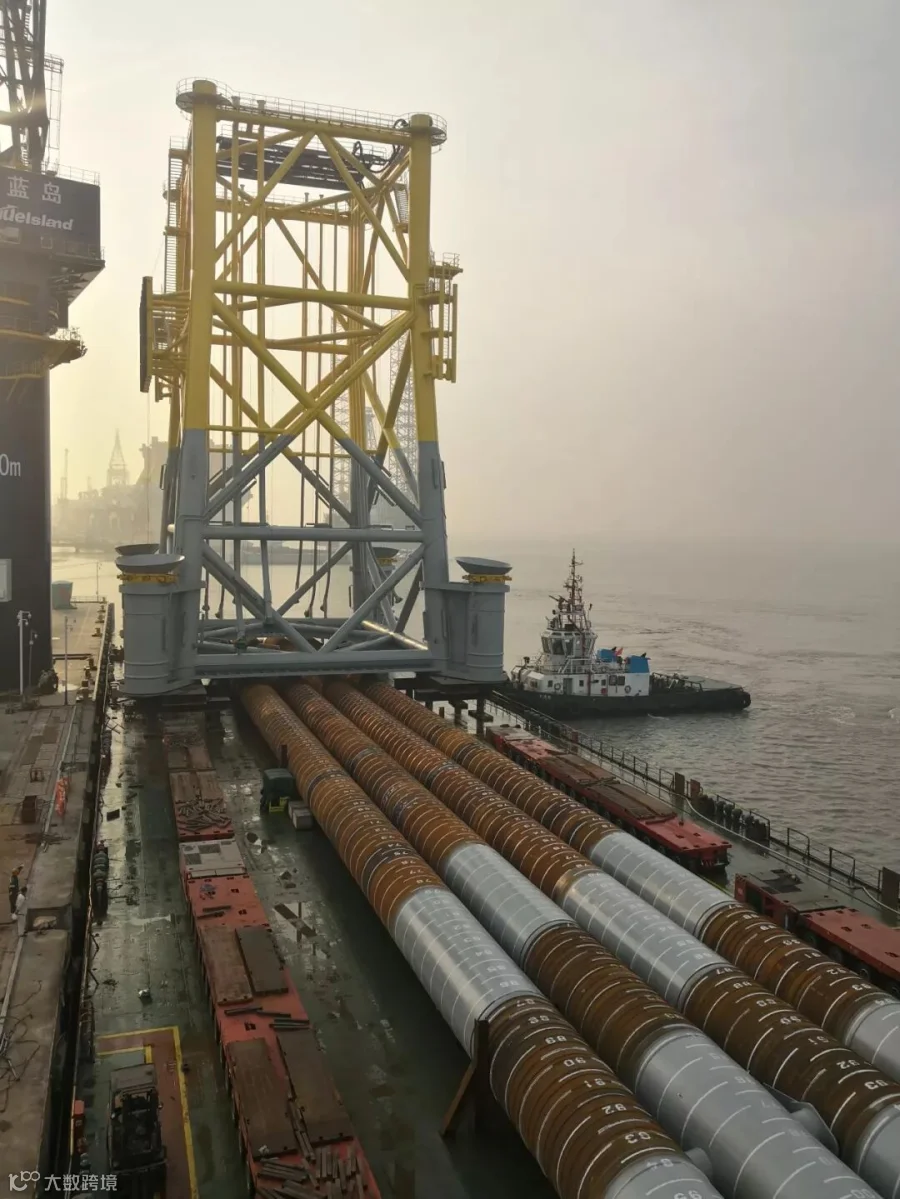

滚装上船完成
海运
利用SPMT 进行运输,可以很好的解决制造场地大小的限制,而且运输工期短,运输模式灵活,可以保证在堆场制造的同时进行码头前沿短倒装船,保证交叉作业时的工期要求。此项目为目前国内重量最重、尺寸最大导管滚装运输项目。
