加速粤东建设步伐,中海达为梅龙高铁按下“快进键”!

加速粤东建设步伐,中海达为梅龙高铁按下“快进键”! 中海达讯
2021-01-29
0
导读:业主、施工单位、机手一致高度认可及肯定!
近日,位于兴宁的蓝乡隧道顺利贯通,这让梅龙高铁的全线如期开通迈出了扎实的一步。据报道,梅龙高铁线路建成后,梅州到达广州时间将从原来的6小时缩短至1.5小时

未来令人憧憬,但施工单位中铁六局、中铁二十五局、中铁一局在施工过程中依然面临着不小的挑战。根据线路土质情况,在进行软基处理时需使用CFG桩基。但在传统CFG施工过程中存在多处施工难点。经过综合比较,施工单位最终选择了中海达PDS500桩基施工管理系统(该系统为铁路工管平台首批挂网产品,详情请戳此处事实证明,这个选择非常正确。

图片来源于百度


01
施工难点





在传统CFG施工的过程中,存在多处难点:

1

结果监测不全面

施工监测过程控制不全面,只能选择抽检方式,既增加随机抽检的频率又不能保证每一根桩的成桩质量

2

过程监测不到位

人力耗费非常大,无法做到24小时管控,总有时间段监测不到位,增加了施工质量低的概率。

3

监测指标无法量化

传统施工监测时指标值对于经验的要求非常高,无法具体量化,只能依赖经验丰富的施工人员,无法避免人工成本的增加。

4

计量方式精度低

传统施工监测的计量方式比较粗放,无法精准地统计,经过工作量的累加,误差也会累加,对施工质量影响非常大。

5

影响施工效率

施工监测如果遇到不合格的桩位,返工不可避免,这样既耽误整个施工流程,又增加施工成本。

6

施工数据报告滞后

统计数据报告滞后,数据无法实时统计,只能依靠后期人员整理,这样人为因素干扰大,影响整个施工过程的决策。

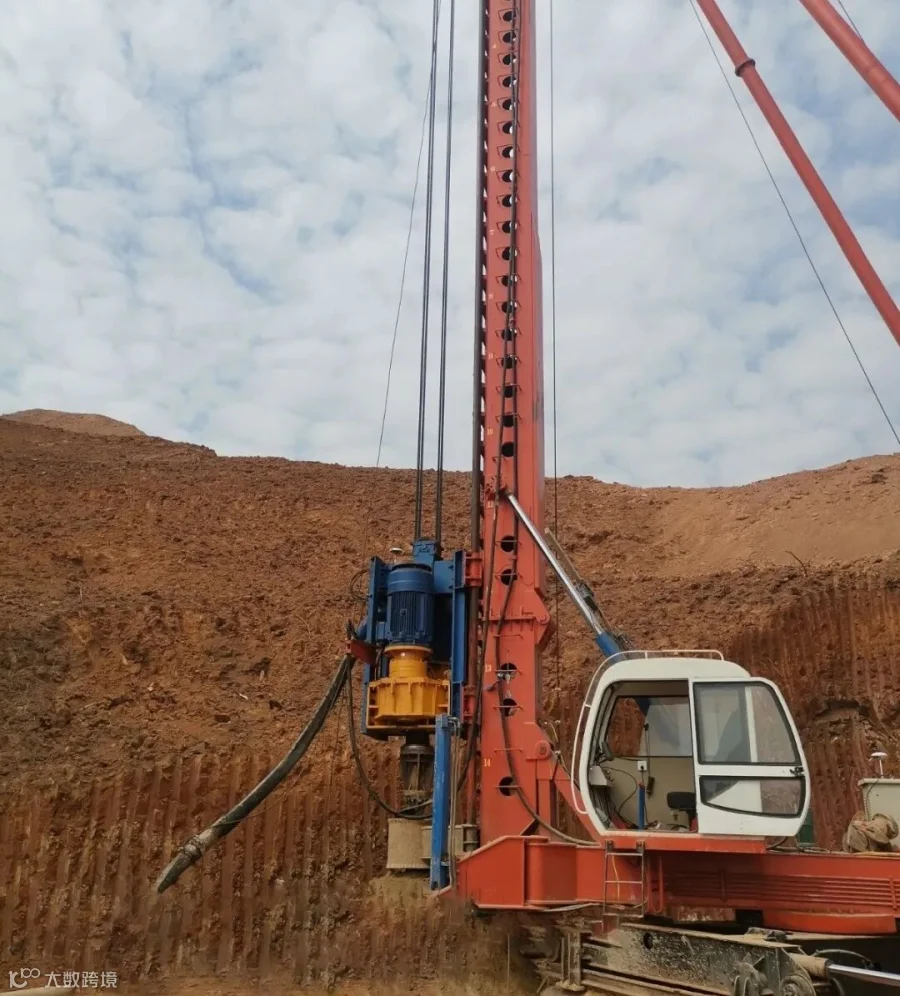

有着以上弊端的传统管理方式显然无法满足梅龙高铁的建设速度,而且传统的桩基施工,还需要人工放线定桩位点,桩位点被埋时需人工找桩点,需旁站人员判断垂直度偏差,需用尺量确定桩机是否对准桩心,为方便夜间施工控制,还需在桩机机身上用反光材料作长度标识,且拔管速度靠经验……


以上难点痛点,中海达桩基施工管理系统都能很好地帮客户解决!








02
北斗高精度桩基施工管理系统

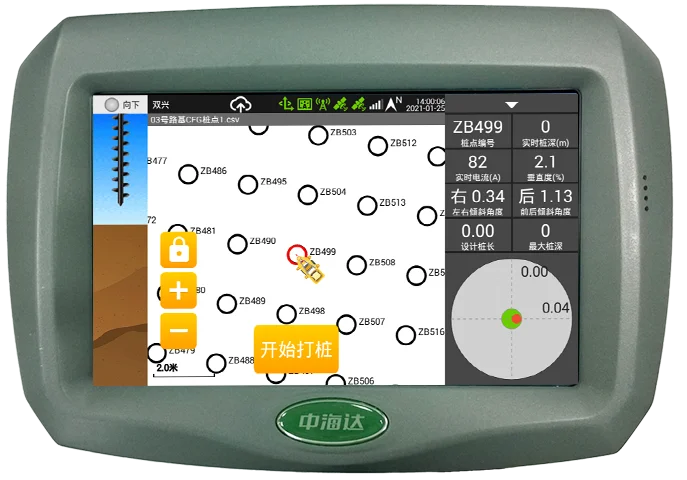

中海达PDS500桩基施工管理系统采集施工过程中的各项原始数据,综合处理后得到“高精度桩位信息”“垂直度偏差值”“钻进深度值”“提钻速率”“钻进电流值” 等关键数据,实时显示在工业级车载终端上,辅助机手精准施工,提高成桩合格率。



系统功能

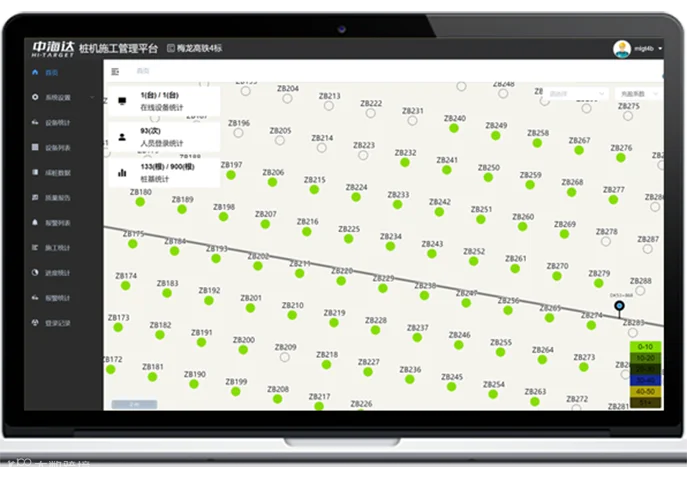

01

厘米级定位桩机与成孔位置,精准引导功能;


02


工业级平板电脑图形化实时显示、记录成桩深度、成孔时间、成桩时间、沉桩电流、持力层电流、桩塔倾斜度、混凝土灌入量、充盈系数、拔管速度等多项参数;


03


现场随时查看桩机施工报表,分析潜在问题桩,并具有报警功能;

04


远程设计数据推送,PC端、手机移动端实时监视;


05

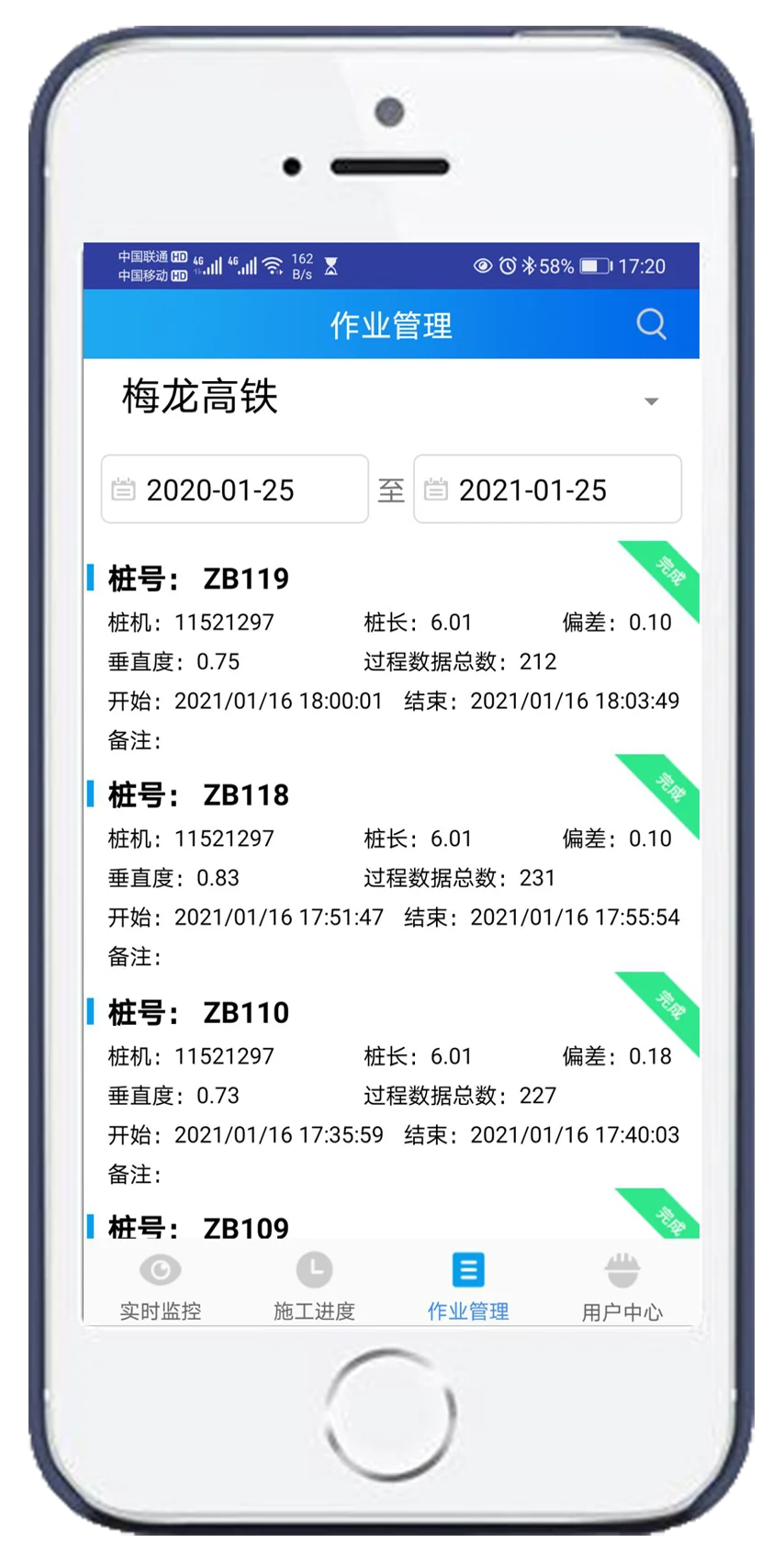

后台生成桩机施工进度报告、成桩质量报告、CFG桩机工况报告等。


手机后台app应用端



系统优点


01



改变传统结果检测方式,成桩全过程监测,以最全面、真实的数据为打桩质量控制提供支撑;


02



可快速准确定位桩点位置,无需提前放样与划线,缩减人力成本和管理成本,降低劳动强度;


03


现场智能分析潜在问题桩,实时纠偏,为施工作业提供辅助引导;


04


为BIM平台、成本分析、第三方平台提供多方位数据支持;


05


中国铁路总公司工管中心认证产品、数据无缝对接工管平台。





03
客户评价





中海达PDS500桩基施工管理系统在梅龙高铁项目使用过程中,得到了业主、施工单位、机手的高度认可及肯定!
  • 对于监理方他们不需要在现场实时查看施工进度节奏,只需打开手机APP,即可远程查看情况


  • 对于机手,不再需要他人配合,只需看着平板界面数据即可精准对位操作。


  • 对于项目的实施,更是大大地缩短梅龙高铁软基处理的施工工期,为梅龙高铁的快速进程按下更有效的“快进键”!

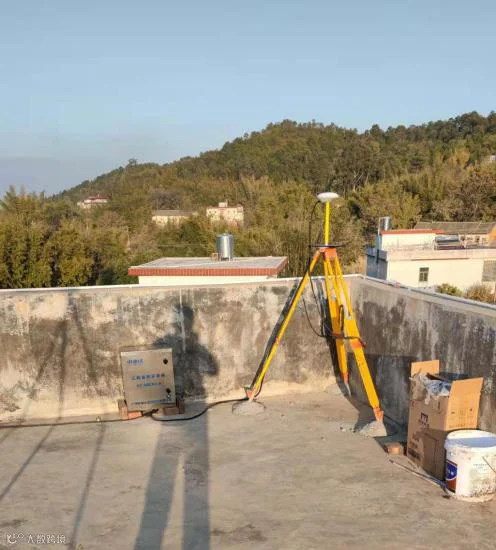

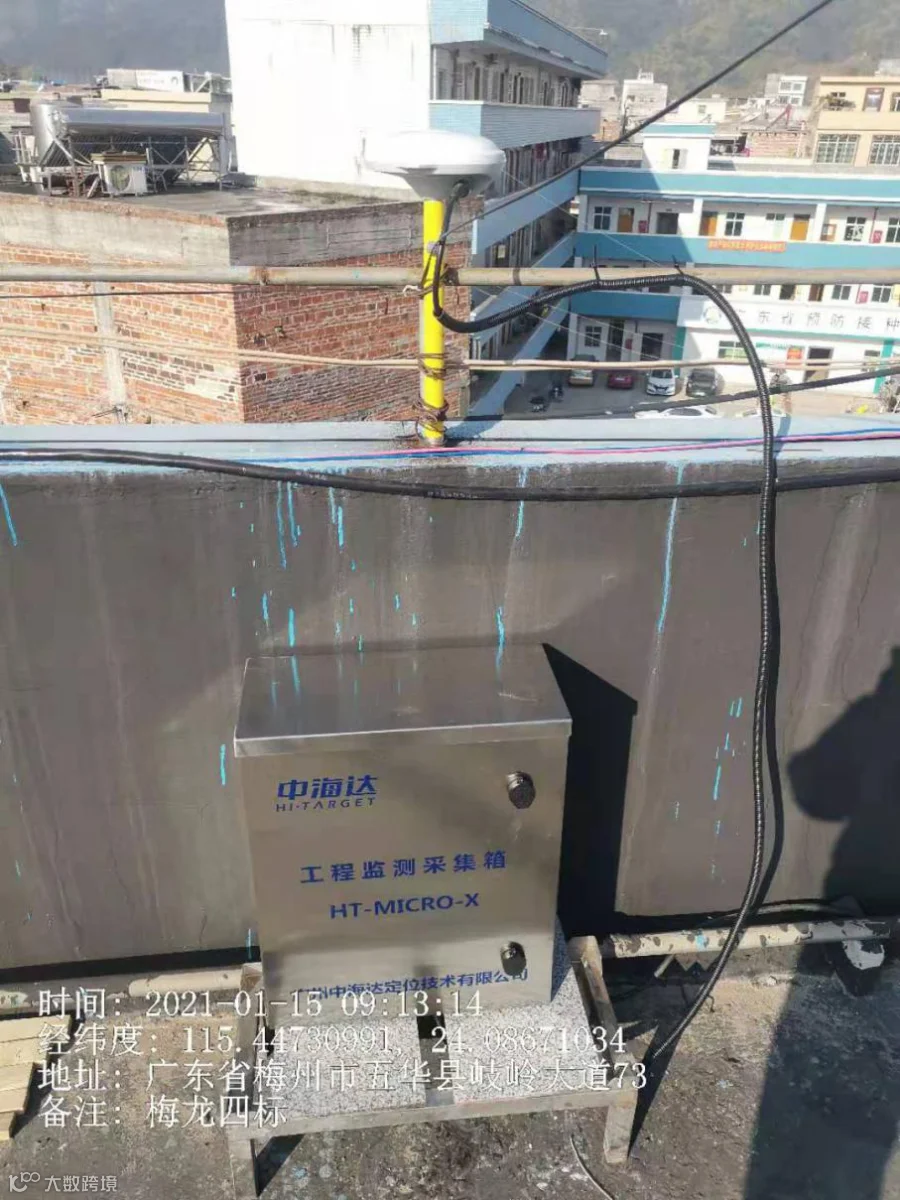

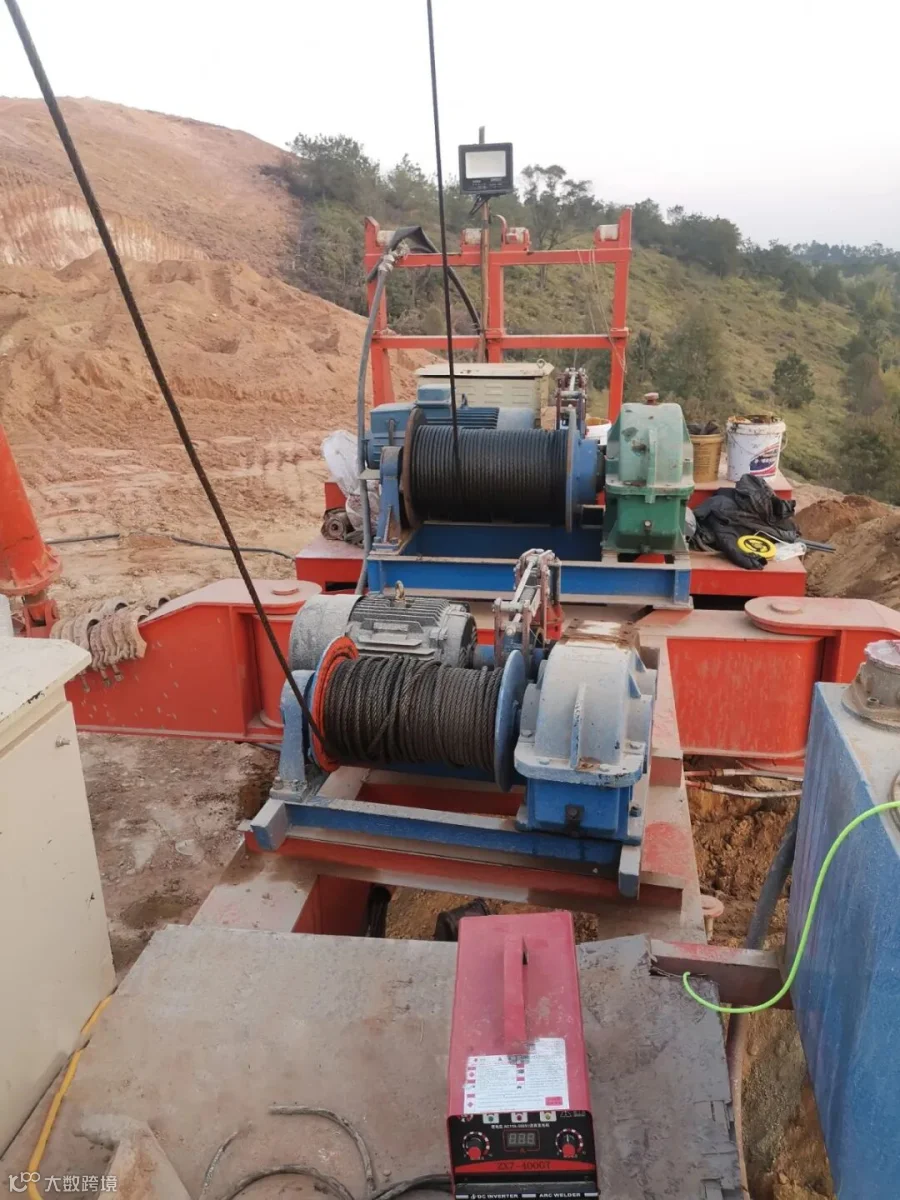

项目现场图片






作者/孙明明 编辑/张依萍



点击了解中海达更多资讯:

再增大型车企定点量产车型, 中海达加速自动驾驶落地

《21世纪》对话中海达董事长:“北斗+”打开想象空间


三维激光行业发展迎来拐点,新机遇已到来



记得分享/点赞/在看三连哦

【声明】内容源于网络
0
0
中海达讯
企业新闻发布,行业事件解读。在这里,读懂中海达,读懂空间信息行业!
内容 1991
粉丝 0
中海达讯 企业新闻发布,行业事件解读。在这里,读懂中海达,读懂空间信息行业!
总阅读479
粉丝0
内容2.0k
