太阳能监控供电系统施工方案

太阳能监控供电系统施工方案 哈尔滨易达光电有限公司
2023-04-03
1


一、太阳能监控施工点选择

首先对装施工地点候及周围环考察,确定施工方案实施的可行性。施地点选择遵循以

1、安装地点四周不能有遮挡物,确保太阳电池组件可正常采光。

2、安装地点必须排水顺畅

3、如果距安装地点10米内存在河流、水坑等低洼积水点,则地基最低点必须高于积水点50年内最高水位;

4、安装地点地下不能铺设有电缆、光缆等公共设施,影响施工安装。




二、太阳能监控地基施工
基是用来固太阳能监控杆构,同时它也起到放置和保护蓄电池的
太阳能监控杆及所风力大小各种太能监控杆对强度有所别。在施,确保基强度及结达到设计

三、立杆地基施工:

1)读太阳能立杆地基图纸要求;

2)线,划点定灯具安装,相邻两点直线距离误差±0.5m;

3)、清除灯具安置处的杂物,依据地基图,画线确定地基坑长度及宽度。地基长边或短边的中心线必须垂直于路面走向。;

4)、依照太阳能立杆地基图开挖地坑。地基坑深度的允许偏差为+100mm、-50mm。当土质原因等造成地坑深度与设计坑深度偏差+100mm以上时,超过的+100mm  部分可采用填土夯实处理,分层夯实深度不宜大于 100mm,夯实后的密度不应低于原状土。

5)、检查地坑是否有局部软弱土层或孔穴,如若存在应挖后用素土或土分层填实地坑四周;

6)、地坑底部铺一层厚度为150mm的灰土并夯实。灰土的配合比(体积比)为2:8,灰土中的土料优先采用从地坑中挖出的土,但不得含有有机杂质,使用前应过筛,其粒径不得大于15毫米。灰土施工时,应适当控制含水量,检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晾干或洒水润湿。灰土应拌和均匀,颜色一致,拌好后及时铺好夯实,不得隔日夯打;

7)坑中浮土及杂边坡必须稳。制作地基础:选的水泥沙和沙石进行合,搅拌均地坑每填200mm250mm夯实一次保填充;当填充的深度达到计要求时(照图纸),位置放地笼和穿线(关口必用东西,避免在过程中泥沙穿线),续填充在填土时,要笼或地栓垂直于;路灯地基小于C25,不得含有草根垃圾等有机杂物,泥量不宜3%。碎石或50毫米;

8)所填充的应高于面10mm~15mm,必须保证基上表面及水泥槽上表面水平(采精度为0.02/1000  仪进行量、误差不超过两个),光处理

9)制作好的地25(根据施工的环温度由施工人护,在养护程中,对地表面行水平试以保证其平;如若不合要求,应及时进行地基工在冬期施工,应符合下

①、现场道施工地点的雪,必须清除;

、影响施冻土应挖除采取防冻措

③、结的材不得使用

10)、清除地周杂持环境整洁;

11)、地基必须人员进场验收验收合可进行灯安装。



第二太阳能监控供电系统安装

一、准备工作

1、拆装及组装地点选择:拆装地点应在安装地点附近,以便于组装后的运输。此外,安装地点铺有防雨布,放置因地面的凸起或细沙及污渍而造磨损、划伤及玷污等。

2人员工具安装12安装任务较时可配备安装套,扳手一套平口丝刀角锁工装十字和尖缘胶、防水胶带

3照货物单清点配件;拆装箱一一核对各并检磕碰磨损、形和损坏合格

4太阳能组件磨损配(例池组监控设备等在放必须软的物以免安装造成等不损坏。




、组太阳能供电系统

1、组装立杆组件,调整立杆与太阳能电池组件的方向。组装灯杆时,螺栓连接处连接紧固,受力均匀,必要时采用螺纹锁固胶;

2、借用预穿好的穿线铁丝穿电线。穿线时,禁止用力拉拽,以免造成护套线划伤乃至断裂。连接太阳电池组件及电源的护套线必须留有足够余量;连接控制器的电源线需向下弯曲一些,防止水顺电线流入接线端子上。

3、安装太阳电池组件:

1)组件固定:用螺栓固定太阳电池组件两个边并紧固;

2)安放太阳电池组件时,接线盒应保持连接线向下;

3)太阳电池组件间连线原则:

  a、护套线与太阳电池组件的接线端子必须接实;

  b、护套线在杆体内穿行,不可裸露;

   c、连线完毕后,用万用表检测各个线路是否正确。

注意:电池组件在安装过程中要轻拿轻放,避免工具等器具对其造成损坏

4、监控摄像头:依据摄像头结构进行安装。

三、安装蓄电池舱(内装有蓄电池)

1、清除地基四周及地基上表面的杂物,在地基旁边挖一个适应蓄电池地埋箱大小的坑;清除地基中预埋穿线管中的异物,确保穿线管内部畅通;

2、拆除蓄电池连线接头处的绝缘胶布,检测蓄电池电压高于  25V(24V  系统)的为合格,采用绝缘胶布重新包裹蓄电池连线端,防止正、负极短路;

3、把蓄电池舱放入预先挖好的蓄电池坑内,同时用铁丝从穿线管中穿过,穿线管两端各预留  20mm;

4、将蓄电池连线(正、负分别采用绝缘胶布包裹)与穿线管下端的铁丝连接并用绝缘胶布缠裹,在穿线管上端慢慢拉动铁丝,使得蓄电池连线从穿线管中穿过;断开细铁丝与蓄电池 连线的连接;在断开蓄电池连线与细铁丝的连接时,必须保证护套线端的绝缘胶布不受损坏;

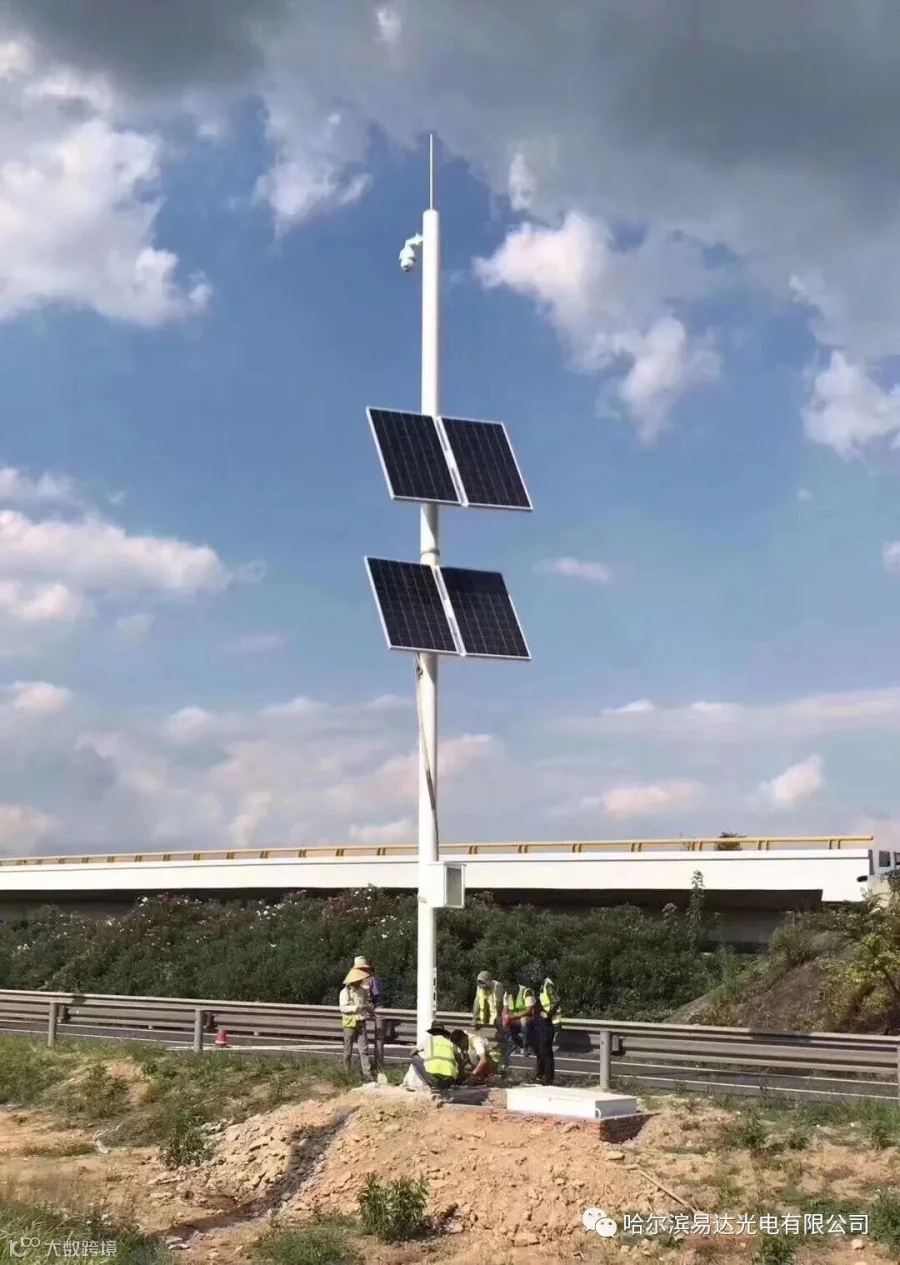

立杆

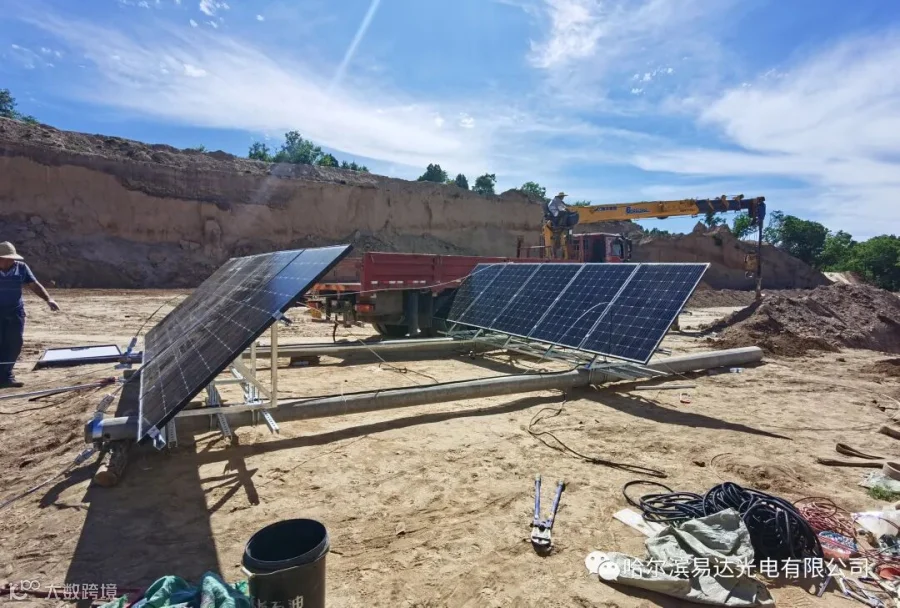

1、3~4人将立杆运输到地基附近,然后2~3人将灯具抬至地基上放,缓慢放下立杆的法兰端于地 基上的合适位置(便于竖杆时法兰上的穿地脚螺栓孔与地脚螺栓对齐),同时保证监控头及太阳电池组件方向正确;

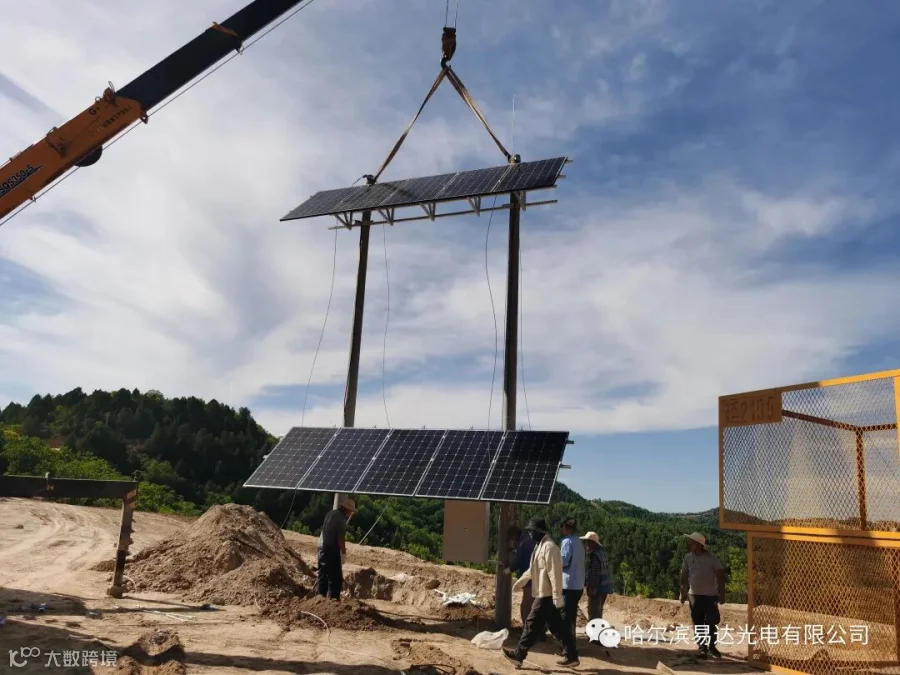

2、8米以上立杆需使用吊车方能立杆,在立杆中上处系上吊绳,系绳的方式必须是活扣,以便立好灯杆后解除绳子。另外至少2名安装人员把住法兰,在吊臂逐渐将监控杆立起来时,同时随时调整法兰位置使得地脚螺栓穿过法兰盘上的地脚螺栓孔;

3、待监控杆完全竖起后,先后于地脚螺栓穿上相应规格的平垫圈、弹簧垫圈,然后采用螺母紧固;在依靠螺母紧固法兰盘时,4个螺母应同时受力且受力均匀;

4、于地脚螺栓上套上螺帽 。

线


1、摘掉舱门,捋顺灯杆内的护套线并察看在安装过程中是否损坏护套线,如若损坏,用防水胶布粘贴,必要时重新穿线再安装;

2、连接电源线:检查控制电源系统是否完好,并按照控制器上标识一一接线,接线顺序:蓄电池―电池组件―负载。确保插接紧固、无松动;

3、合上电源开关,察看灯源是否正常工作,如若负载无工作电压,则由相关人员进行检查并维修;

4、关闭配电箱,确保箱门锁紧固,无松动。

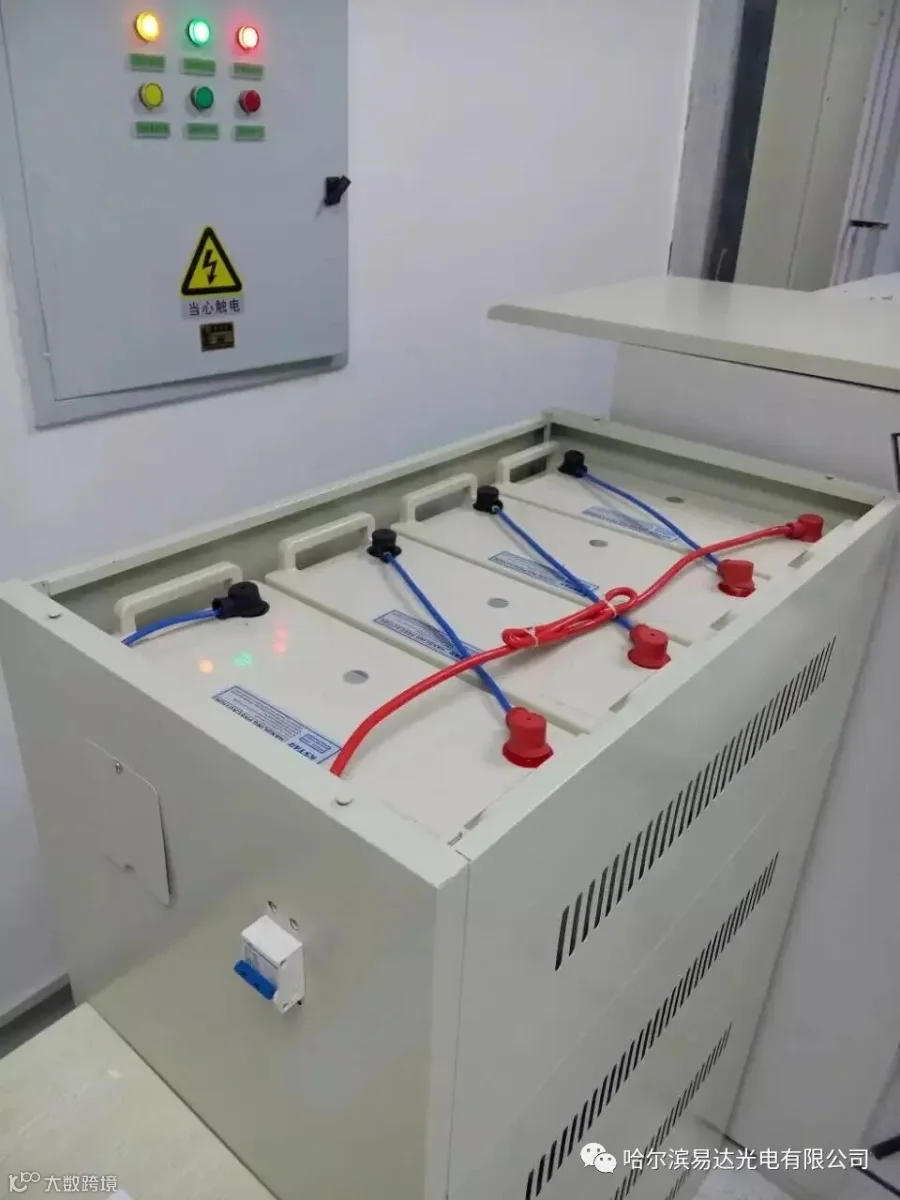

1、检查蓄电池舱安放位置的合理性,确保其安放正确;

2、填土并夯实;分层夯实深度不大于150mm,夯实后的密度不低于原状土;填土必须高于地面50mm;

3、用软抹布擦掉杆体上的污物;

4、清除杆体四周杂物,保持环境整洁,清点工具;

5、太阳能监控供电系统安装完

七、注意

1、安装电池组件时要轻拿轻放,严禁将组件短路或摔掷组件。

2、 电池组件连接线需在支架处固定牢固,以防电源线因长期下垂或拉拽而导致接线端松动乃至脱落。

3、安装摄像头和太阳能电池组件时要轻拿轻放,确保透光罩清洁、无划痕,严禁翻滚和摔掷。

4、搬动蓄电池时不要触动电池端子和控制阀,严禁将蓄电池短路或翻滚、摔掷。

5、接线时注意正负极,严禁接反,接线端子压接牢固,无松动,同时应注意连接顺序,严禁使线路短路。

6、不要同时触摸太阳电池组件和蓄电池的"+""-"极,以防触电危险。

7、在安装过程中应避免将灯体划伤。

8、摄像头、太阳能电池板支架、避雷针、太阳电池组件等各螺栓连接处连接牢固,无松动。

9、安装太阳电池组件时必须加护板。

10、道路上施工时,务必在作业范围50米外放置锥形警示筒,并且留守专人在来车处挥舞警示标示,提醒来往车辆减速慢行。

11、道路上施工时,安排现场安全人员一名,负责监督约束现场施工人员按照相关安全规范作业施工,确保工程施工安全结束


【声明】内容源于网络
0
0
哈尔滨易达光电有限公司
杭州易达光电有限公司专注太阳能光伏发电20多年,厂家直销太阳能发电设备,批发太阳能板,胶体电池,控制器,逆变器,光伏支架,太阳能路灯ups蓄电池,在全国东北辽吉黑西北新疆内蒙大区建立了本地化仓储运营,整体构建一站解决方案设计,快速交接。
内容 1752
粉丝 0
哈尔滨易达光电有限公司 杭州易达光电有限公司专注太阳能光伏发电20多年,厂家直销太阳能发电设备,批发太阳能板,胶体电池,控制器,逆变器,光伏支架,太阳能路灯ups蓄电池,在全国东北辽吉黑西北新疆内蒙大区建立了本地化仓储运营,整体构建一站解决方案设计,快速交接。
总阅读567
粉丝0
内容1.8k
