为什么光伏补贴发的那么慢,看了这个就懂了

为什么光伏补贴发的那么慢,看了这个就懂了 哈尔滨易达光电有限公司
2018-08-18
4
导读:很多人都在问,为啥我并网了还没领到补贴?补贴到底多久发一次?今天光伏哥儿跟大家介绍一下关于补贴发放的流程。看

很多人都在问,为啥我并网了还没领到补贴?补贴到底多久发一次?今天光伏哥儿跟大家介绍一下关于补贴发放的流程。

看完这个,大家就能明白为什么补贴发布会有些迟缓。

本文详细介绍了可再生能源项目(含光伏)补助目录的申报、资金拨付、资金清算、企业如何填报申请等内容,分为两部分:

第一部分:可再生能源电价附加补贴资金管理流程

第二部分:发电企业填报流程

第一部分:可再生能源电价附加补贴资金管理流程

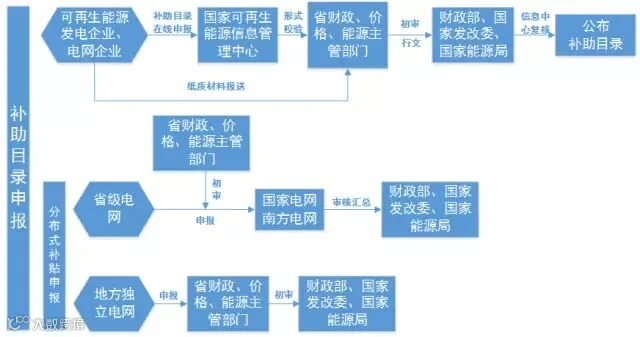

图1:补助目录申报流程图

图2:资金拨付流程图

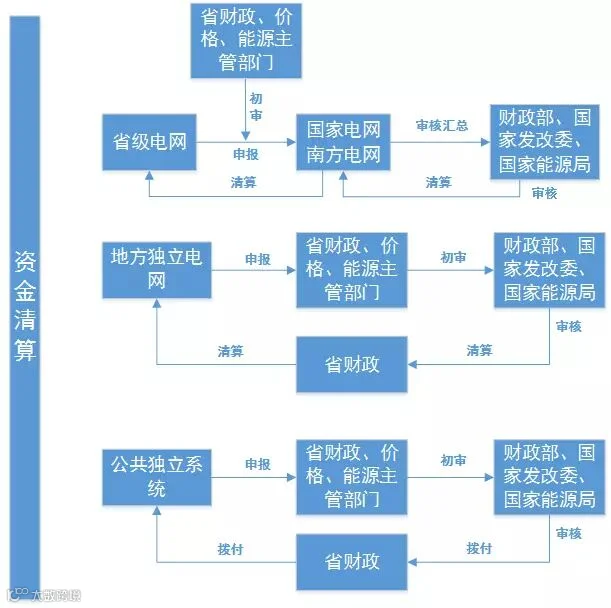

图3:资金清算流程图

第二部分:发电企业填报流程

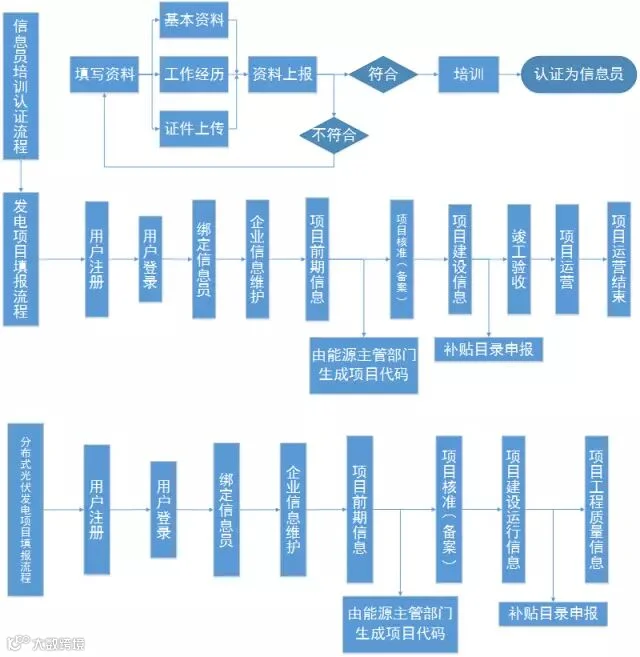

1、流程图

2、信息员培训报名

3、可再生能源项目信息填报要求

1)企业信息员首先要提交企业用户注册信息,待平台管理员审核其注册信息后,企业信息员才能登录平台进行信息上报工作。

2)信息员在企业账号和信息员绑定后,首先补充完整企业信息,再填报项目信息。

3)填报时间要求:

①项目前期信息:新增发电项目、企业分布式项目、公共独立系统通过平台填报项目前期信息,地方能源主管部门在项目核准(备案)当天通过平台生成项目代码;已通过平台填报过核准(备案)信息的项目,需要补报项目前期,系统自动生成项目代码。

②项目核准(备案)信息:项目核准(备案)后10个工作日内填报;

③月度建设信息:项目主体工程(四通一平)开工后的每月前10个工作日内,填报上月建设信息;(注:风力发电项目和光伏电站项目需要纳入年度开发(实施)方案、并完成备案,方可填报后续建设运营信息。)

④项目并网申请受理信息:发电企业提出并网申请的2个工作日内填报并网申请信息,并在并网验收后10个工作日内填报并网验收信息;

⑤项目全部设备投产信息:项目全部发电设备投产后10个工作日内,项目单位通过信息平台填报投运信息;

⑥竣工验收信息:项目单位在项目通过竣工验收后10个工作日内,填报竣工验收信息;

⑦项目运行信息:每月月底前(获知上月的结算电量值后)通过平台填报上月项目运行信息。

4)个人分布式光伏发电项目由省级电网企业在每月10个工作日内汇总投产信息后打包报送至信息平台。

4、可再生能源电价附加补助信息上报

可再生能源项目企业待可再生能源发电项目并网发电后(填报完成并网受理情况表),方可申报电价附加补助目录。风电和光伏电站项目需先纳入年度开发方案方可申报补助目录。

【声明】内容源于网络
0
0
哈尔滨易达光电有限公司
杭州易达光电有限公司专注太阳能光伏发电20多年,厂家直销太阳能发电设备,批发太阳能板,胶体电池,控制器,逆变器,光伏支架,太阳能路灯ups蓄电池,在全国东北辽吉黑西北新疆内蒙大区建立了本地化仓储运营,整体构建一站解决方案设计,快速交接。
内容 1752
粉丝 0
哈尔滨易达光电有限公司 杭州易达光电有限公司专注太阳能光伏发电20多年,厂家直销太阳能发电设备,批发太阳能板,胶体电池,控制器,逆变器,光伏支架,太阳能路灯ups蓄电池,在全国东北辽吉黑西北新疆内蒙大区建立了本地化仓储运营,整体构建一站解决方案设计,快速交接。
总阅读4.1k
粉丝0
内容1.8k
