项目建设 | 按照时间节点推进项目建设

项目建设 | 按照时间节点推进项目建设 新疆豫能投资集团
2023-09-05
1
导读:中润煤业:加快推进110千伏输变电线路建设9月4日,笔者从中润煤业了解到,110千伏输变电项目正在按照施工工





中润煤业:加快推进110千伏输变电线路建设

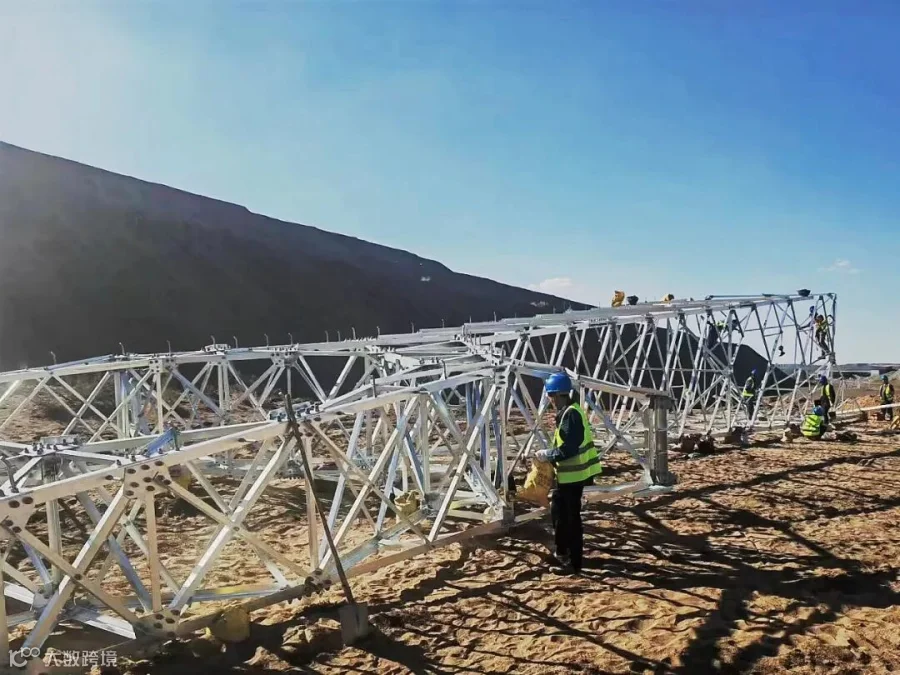

9月4日,笔者从中润煤业了解到,110千伏输变电项目正在按照施工工序进行铁塔组装及桩基础施工。
据了解,该矿110千伏输变电项目线路长度47.5千米、新建铁塔166基。基础形式分独立基础和灌注桩基础两种,其中独立基础已全部浇筑完成,共计122基;灌注桩基础共44基,已完成基础浇筑25基,剩余19基预计9月下旬浇筑完成。铁塔组装已完成65基,现每天按照4基进行组装,预计9月底全部组装完成。整体施工进度严格按照施工线路图组织开展。
下一步,该矿将按照既定目标组织施工,通过优化施工工序、加强现场检查督导,力争在10月中旬完成110千伏线路立塔、架线等工作。(周亚军)





榆树泉煤矿:智慧化矿山信息化中心稳步推进

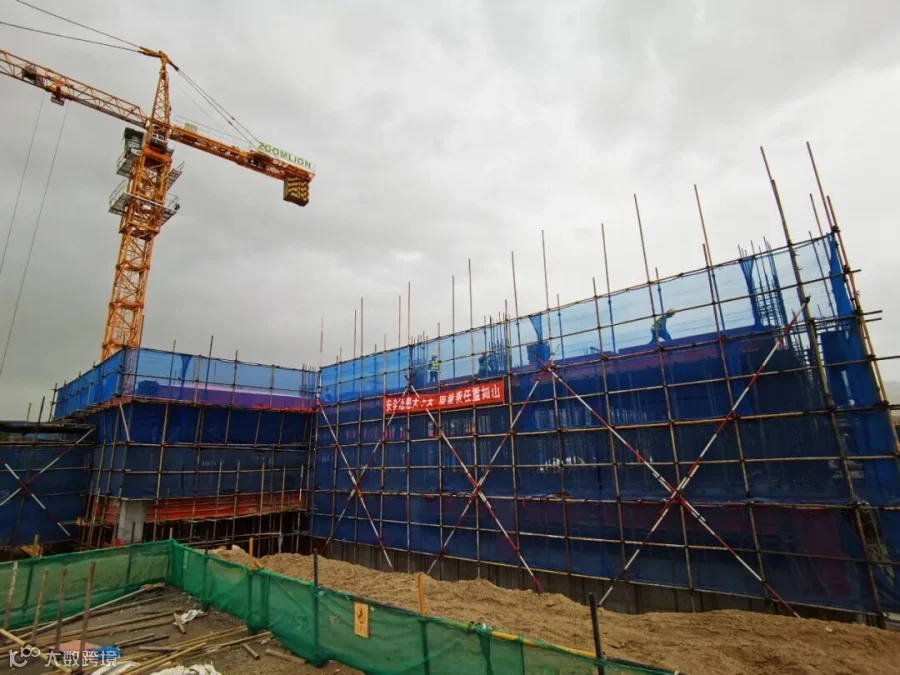

9月4日,榆树泉煤矿地面智慧化矿山信息化中心建设项目地上一层外架已铺设完成,基础部分工程如期完成。
据了解,该矿智慧化矿山信息化中心建设项目于今年6月1日正式开工,设计共三层,地下一层、地上两层。
项目建成后将具备智能化指挥、调度、管控、办公、展示等功能,对井上下各系统做到统一协调管控,可以达到“监测监控管理、调度管理、生产自动化管理、应急管理”一体化,实现矿井高效信息化管理。(王晓璇)

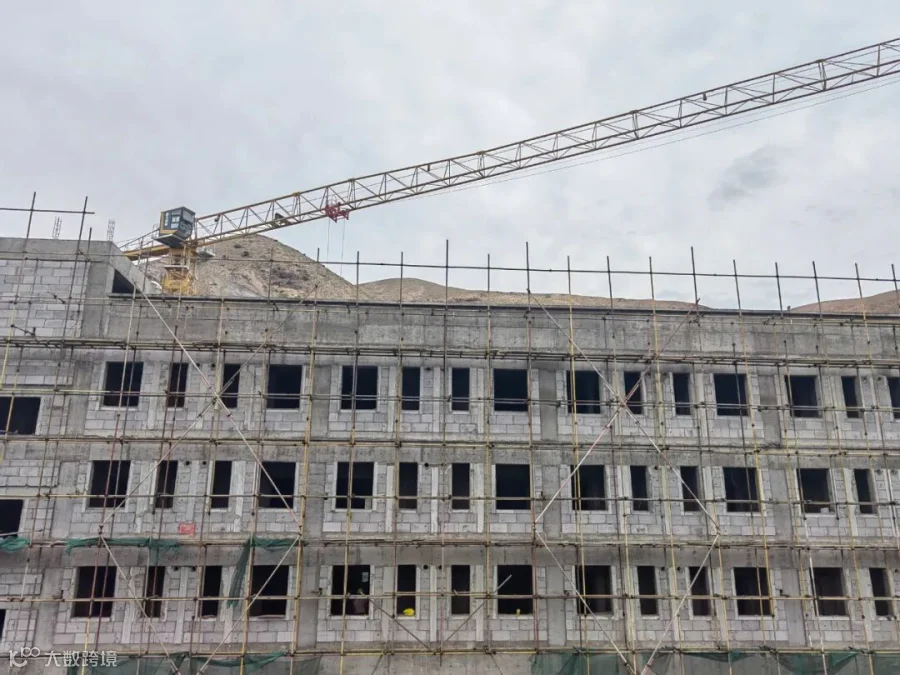

永宁煤化:科技创新综合楼项目稳步推进

9月4日,永宁煤化科技创新综合楼建设正在稳步推进。
目前,新建科技创新综合楼二层至四层内、外墙砌筑完成,一层排水管铺设完成70%,二层内墙粉刷完成50%,三层室内废料清理完成80%,四层室内构造柱浇筑完成75%,外架拆除完成10%,各个关键施工节点在甲方、监理、施工三方努力下均按时完成,距离交付时间更近一步。
下一步,将组织室内装饰装修、保温、防水、水电暖等施工,持续加快施工进度,确保该项目按时竣工。(汪现宾)
