项目建设 | 强化举措抓进度

项目建设 | 强化举措抓进度 新疆豫能投资集团
2024-09-23
0

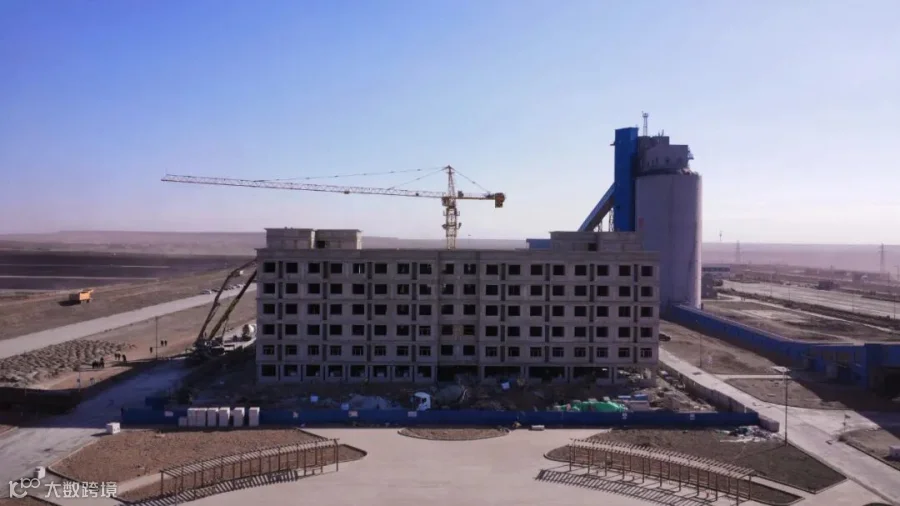

中润煤业:2号宿舍楼建设稳步推进中
9月23日,笔者从中润煤业获悉,该矿2号宿舍楼项目建设正在有条不紊地推进中。
2号宿舍楼作为该矿的年度重点民生项目,建成后可解决人员住宿紧张问题,有力改善职工生活办公环境。自项目启动以来,该矿始终将施工质量和进度放在首位,严格监控每一个建设环节,通过科学安排施工工序,优化资源配置,确保每一项工作都符合高标准要求。
目前,该项目建设已取得显著成果:一层东半部分的墙体砌筑已完成,四层喷浆工作也已结束,二层内墙抹灰已完成50%;外架钢板防护网已拆收完毕,外架拆除工作也已完成;六层二次结构进入收尾阶段,屋面楼梯间的二次结构已完成。当前正在进行2号宿舍楼二层、三层内墙的抹灰工作,一层西侧管沟内的管道安装、管沟盖板安装,以及三、四、五层的窗框安装和外墙吊篮安装。(郭子杰 王治江)

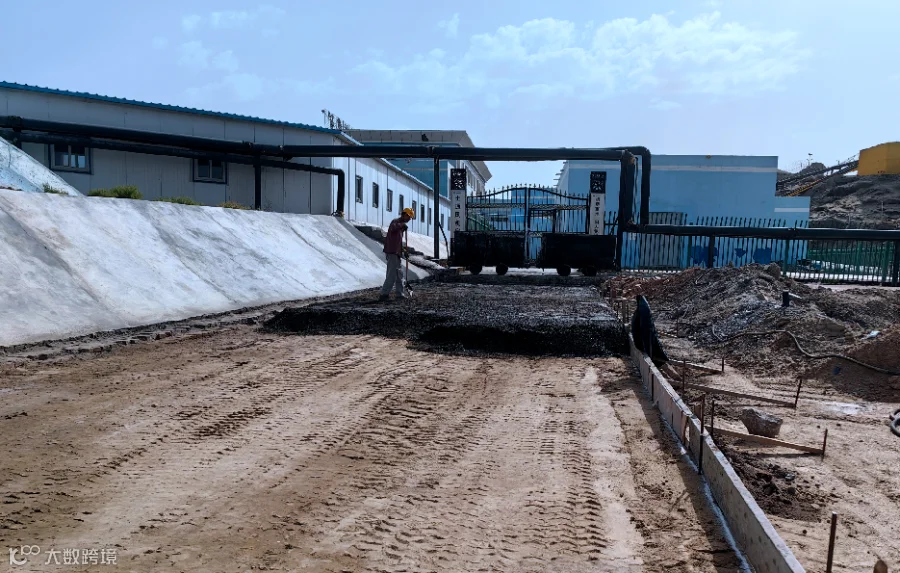

榆树岭煤矿:矿区道路工程开始施工水稳层
9月23日,笔者从榆树岭煤矿获悉,该矿矿区道路基层施工已完成,进入下一层水稳层施工阶段。
该道路建成后,将形成矿井消防环形通道。其次,该道路项目建成后,对黄泥灌浆站、瓦斯发电站、煤棚、生活污水处理及矿井水处理站等设施周边道路起到了抑尘作用,同时为拉煤车辆进出煤场提供了便利。
该矿克服天气和水稳材料紧缺等因素,不等不靠,合理倒排工期,细化目标分解,强化现场组织协调,现场安全防护规范有序,文明施工措施得力。水稳层施工中采用一次成型,摊铺过程连续稳定、平整光洁,极大地提高了施工效率。
“目前水稳层施工时,我们投入单钢轮压路机1台、自卸车1辆、装载机2台,从整体上稳步推进项目进度,确保运输道路早日实现投用。”项目施工单位现场负责人马海洲说。(朱亚强)

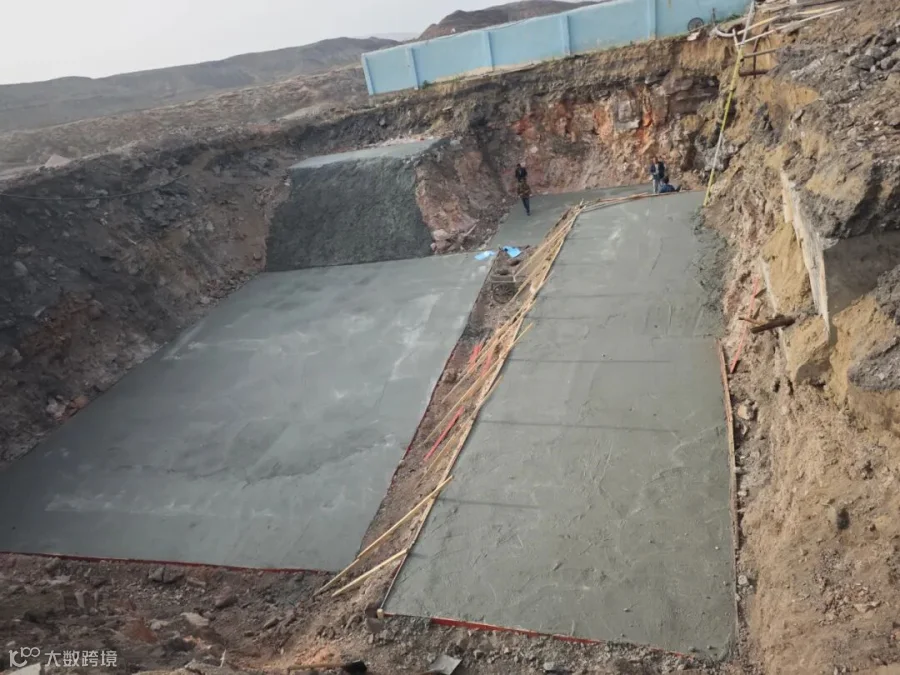

榆树泉煤矿:生活污水处理项目建设有序推进
9月23日,笔者在榆树泉煤矿获悉,该矿牢固树立“绿水青山就是金山银山”理念,全力建设生活污水处理系统。
作为榆树泉煤矿矿井改造升级的重要基础设施,生活污水处理系统总投资320万元。改造完成后,矿井生活污水处理能力由现在的每天200立方米提高为500立方米,达到煤矿污染物排放一级排放标准,将彻底解决矿区生活污水处理问题。
同时,生活污水处理系统建设完成后,可为矿区提供绿化水源,对修复和改善矿区生态环境有着很好的促进作用。 (郝向辉 孟园)
