工程概况
羌洞安置复建区建筑遵循中间高两边低的原则进行建筑布局,远处背景山体为鸡啼山-油麻山。从西往东看,鸡啼山-油麻山重要山脊线下山体景观可见,建筑与山体形成有破有立、错落有致的天际线背景。高低错落的城市天际线,与周边地形地貌有机融合,珍视自然山水,依循显山露水的原则打造青山绿境的品质人文生活区。
羌洞安置复建区总建筑面积超18万平方米,规划建设8栋高层住宅、9班幼儿园及配套商业设施等,安置户数1380户。
工程施工进度

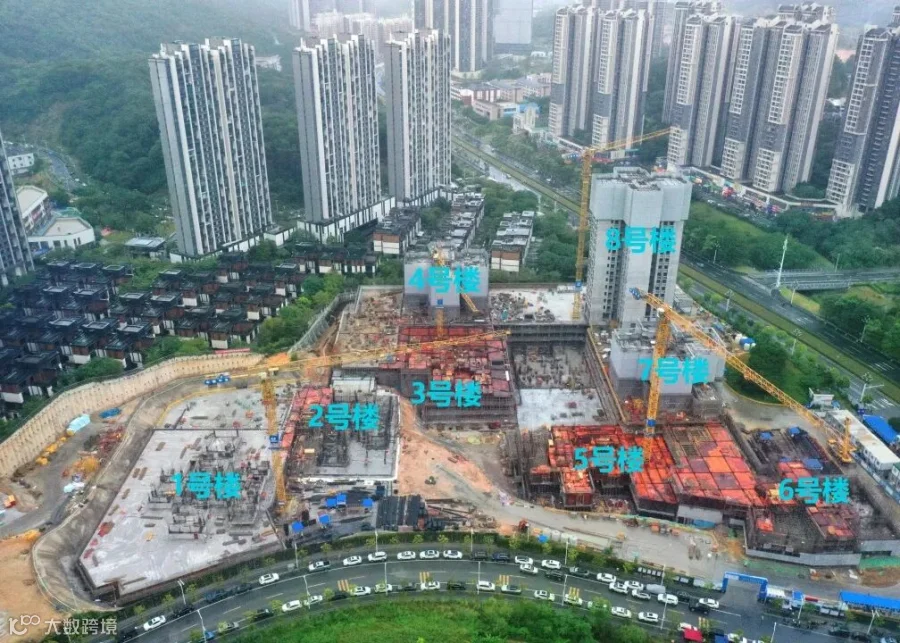

当前项目施工现场呈现出“多点开花、全面推进”的火热态势,各楼栋工程进度均实现突破性进度:
1号楼 首层墙柱钢筋施工
2号楼 负一层墙柱钢筋钢筋
3号楼 首层底板模板施工
4号楼 六层墙柱钢筋施工
5号楼 负二层墙柱钢筋施工
6号楼 负一层墙柱钢筋施工
7号楼 五层梁板钢筋施工
8号楼 十九层叠合板吊装施工
施工计划
01
2025年12月10日完成主楼地下室封顶
02
2026年2月10日完成地下室结构全面封顶
03
2026年5月底完成主楼结构全面封顶。
04
2027年6月30日完成竣工验收
下一步,项目将持续以“时不待我、只争朝夕”的干劲,紧盯施工节点、严把质量关口,全力以赴推进项目建设,用实干与担当为岭头项目居民打造安心、舒心的幸福家园。
