导读:国家《建筑机电工程抗震设计规范》GB50981-2014以1.0.4强制性条文规定,抗震防烈度为6度及6度以上地区的建筑机电工程必须进行抗震设计。

导读

国家《建筑机电工程抗震设计规范》GB50981-2014以1.0.4强制性条文规定,抗震防烈度为6度及6度以上地区的建筑机电工程必须进行抗震设计。然而作为施工方如何实施才能达到要求呢?镒辰可抗震固定装置,即支架、支撑物,可抵御地震水平力并使建筑机电设施保持稳定与完好,其制作安装过程严格执行国家标准,使地震带来的伤害降低。

镒辰组合支吊架的实施模式

BIM+工厂预制+装配式安装+数字化信息标识

一、设计依据

    《管道支吊架 第1部分:技术规范》(GB/T17116.1-1997)

    《室内管道支架及吊架图集》(03S402)

    《风管支吊架》(08K132)

    《电缆桥架安装》(04D701-3)

    《建筑机电工程抗震设计规范》(GB50981-2014)

二、镒辰抗震支架制作流程

1、支吊架平面布置图

2、支吊架剖面设计图(示例)

3、组合支吊架力学校核(示例)

       支架受力情况:

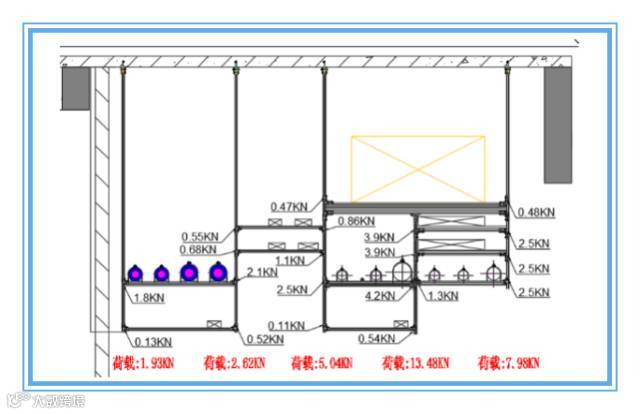

左端第一跨立杆荷载合力为1.93KN,第二跨立杆荷载合力为2.62KN,第三跨立杆荷载合力为5.04KN,第四跨立杆荷载合力为13.48KN和第五跨立杆荷载合力为7.98KN。

        由于该支架采用对穿螺栓+锁扣的方式,取立杆的负载为15KN,故该支架的力学校核通过!!

4、工厂预制

        按照组合支吊架的图纸进行工厂下料,到现场后直接组装,实现了现场零切割、零焊接,极大地提高了安装效率和现场文明施工程度。

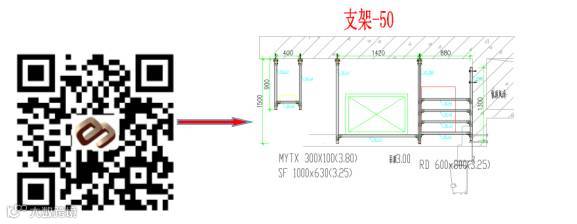

二维码标签

       通过扫描二维码,可以直接看到支架的安装图纸和材料。二维码的引用,能够有效地指导现场安装。

四、组合支吊架安装工序

1、安装施工步骤

2、安装工序说明

    (1)组装底座和竖杆

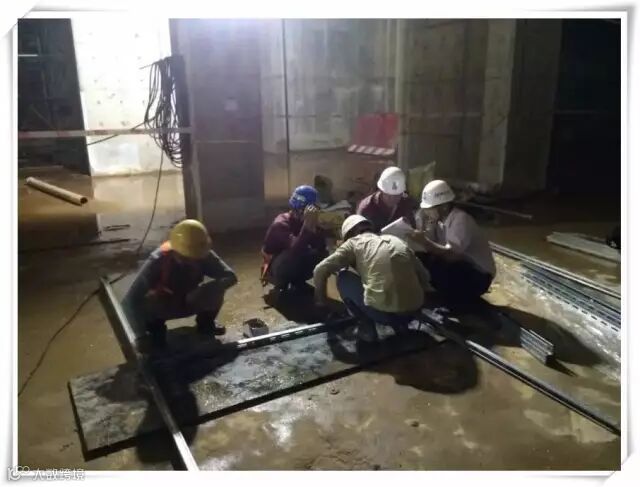

(2)定位放线。

              采用“红外线激光投线仪”进行测量放线。

    (3)锚栓固定底座。

    (4)横担测量并下料。

    (5)安装横担。

               横担安装采用水平尺进行检查调整水平度。

    (6)抗震支架侧向及纵向支撑的安装。

    (7)调整标高。

    (8)管束及附件安装。

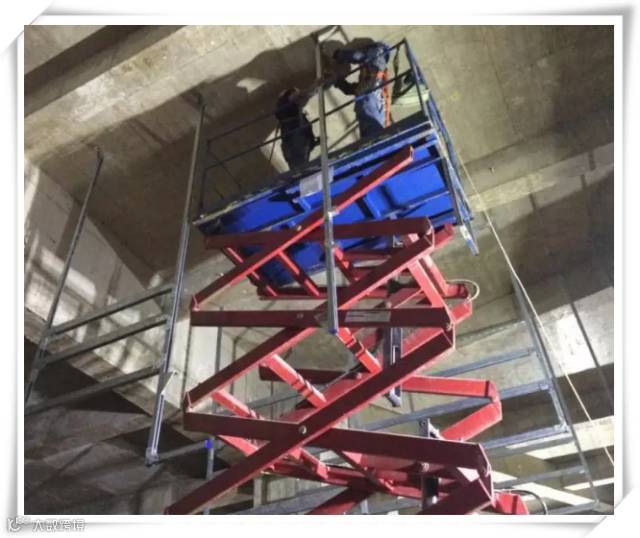

    (8)节点终紧。

.

组装底座和竖杆

.

.

现场锚栓固定安装

.

安装支架横担

.

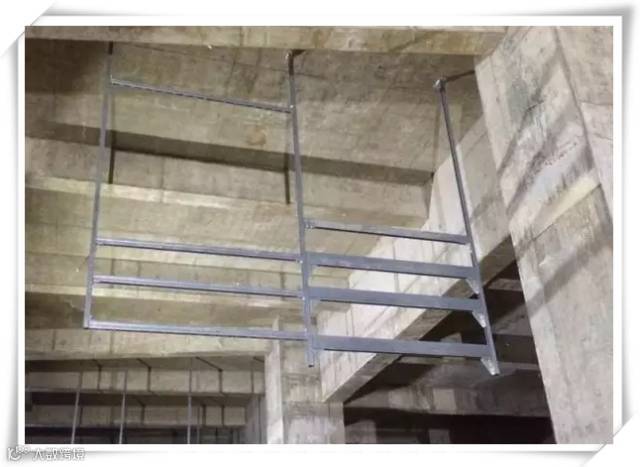

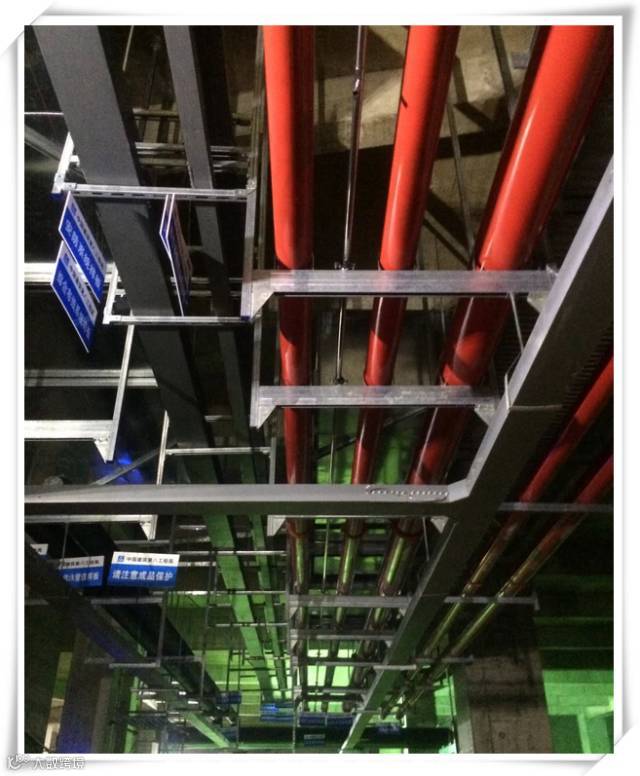

完成后的组合支吊架

五、安装验收

    1、用户安装竖杆时,必须保证竖杆与底座的连接端,不能有“破孔”现象。

    2、支架拼装时,用户必须严格按照设计图施工。

    3、由于我公司的M12的锚栓,不同于传统膨胀螺栓,在进行钻孔时,采用的冲击钻头应为φ12mm,此过程与传统的膨胀螺栓钻孔有差异。

    4、支架的高度可通过螺栓锁扣的竖向移动进行调节,安装好的支架应保持足够的水平度及垂直度,水平度偏差不得大于3‰L,垂直度偏差不得大于5‰L。

    5、管道标高及坡度可通过管束的连接螺杆进行调整,管束安装完成后,所有橡胶部分需与管道紧密接触。

    6、拼装完成的支架若有外露切口,须采用专用的塑胶保护端盖加以密封。

镒辰智造

以改变机电行业供应模式实现智能建造

【声明】内容源于网络
0
0
镒辰集团
高新技术企业 拼积木一样的绿色机电服务商 华南风管加工行业龙头企业 业务覆盖:镀锌板、成品风管、成品桥架、成品支吊架、机电配套管线产品、装配式机房等机电一体化服务
内容 190
粉丝 0
镒辰集团 高新技术企业 拼积木一样的绿色机电服务商 华南风管加工行业龙头企业 业务覆盖:镀锌板、成品风管、成品桥架、成品支吊架、机电配套管线产品、装配式机房等机电一体化服务
总阅读126
粉丝0
内容190
