项目概况
卡拉水电站工程区位于四川省凉山州木里县雅砻江中游河段内,为雅砻江干流两河口至江口段梯级开发11 级中的第6 级,坝址位于木里县卡拉乡境内,上游梯级为杨房沟水电站,下游梯级为雅砻江下游河段的锦屏一级水电站。电站初选水库正常蓄水位1987.00m,坝顶高程约1992.00m,最大坝高约128m,水库长约34km。规划装机容量 1080 MW,多年平均发电量 52.44亿 KWh。

卡拉水电站工程区为高山峡谷地区,岸坡陡峭,滑坡体平均坡度为30度左右,高差在700m~900m之间,植被较少,多为灌木。滑坡体规模巨大,崩坡积层较厚,断层、节理发育,局部倾倒变形迹象明显,工程地质条件十分复杂。

项目投入的设备:

项目实施实施团队
项目参与技术工程师:
董志祥 |
张 维 |
施东方 |
周 龙 |
徐 然 |
孟 晔 |
陈廷楠 |
雷海建 |
申 迎 |
刘祖德 |
施工队伍:

现场施工队伍主要在当地找民工,由技术员领头组成,一般有2-3个队伍,每个队伍有5-7人。

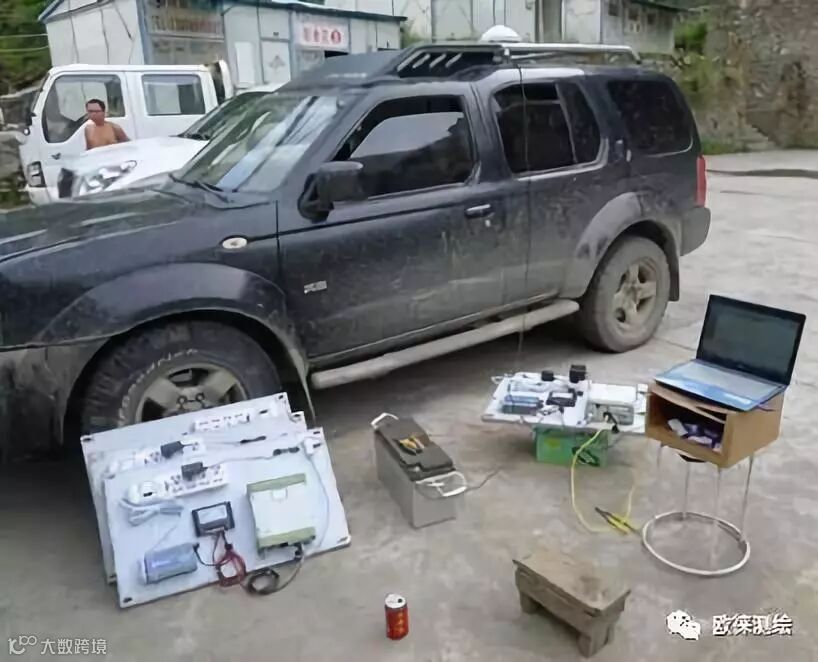

汽车租赁:
现场施工范围较广,周家距离基地近20km,且安装设备较多。基地长期租赁当地战旗四驱车,在当地主干道上运送人员和设备。

项目施工日志:
0612 完成所有设备交接工作

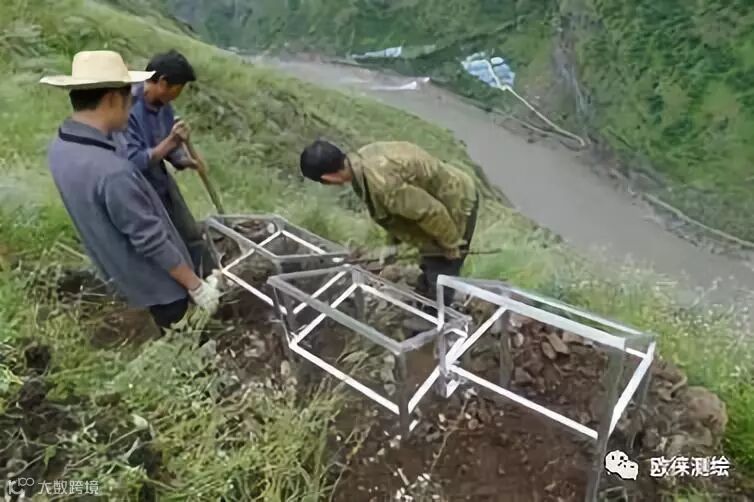

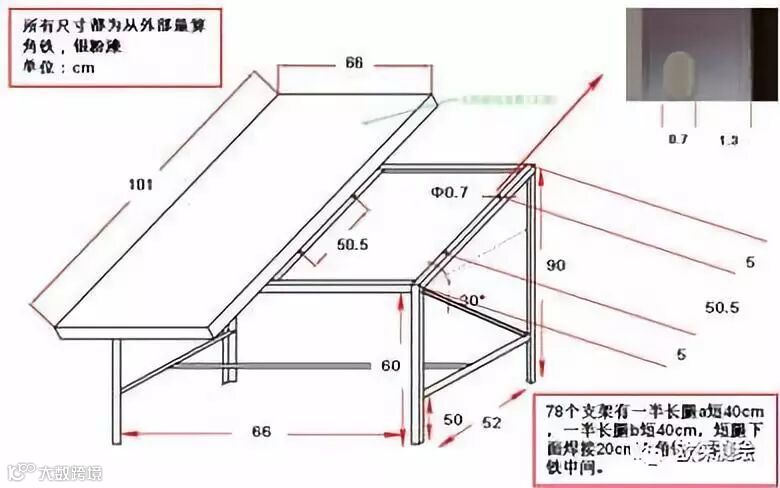

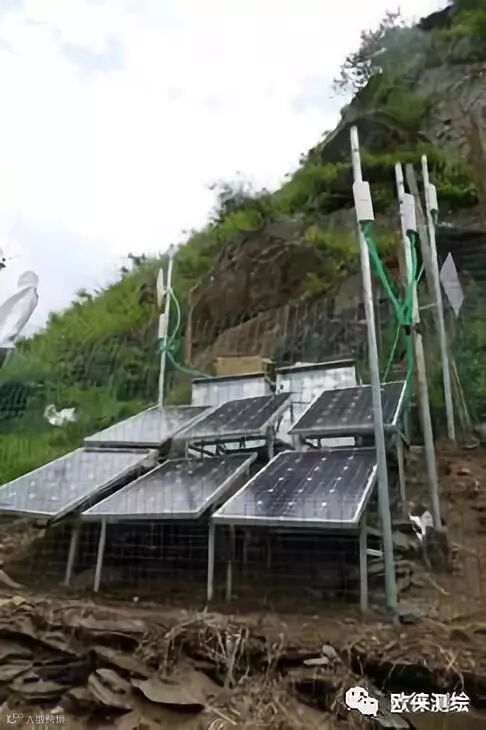

0613 DIY太阳能板支架、网桥支架、避雷针支架

6月中下旬,7月 雨季,暴雨、洪水、泥石流不断,交通严重损坏

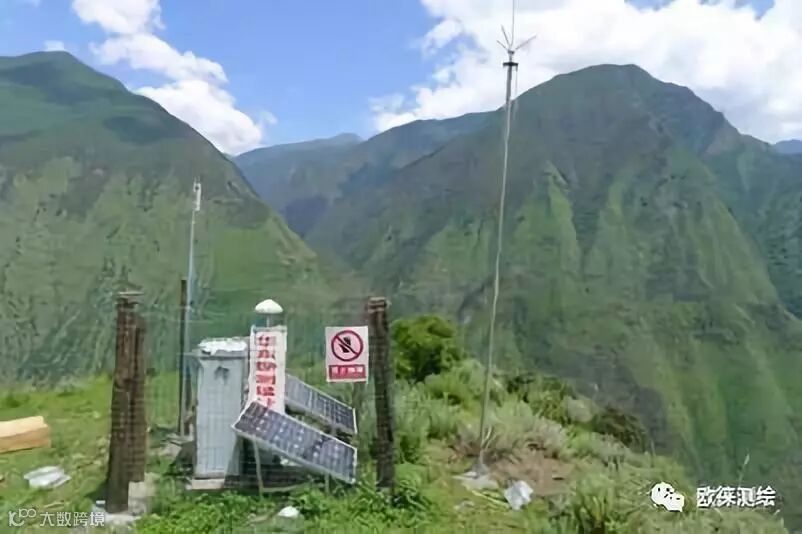

0808 -0819 开始下马鸡自动化设备安装

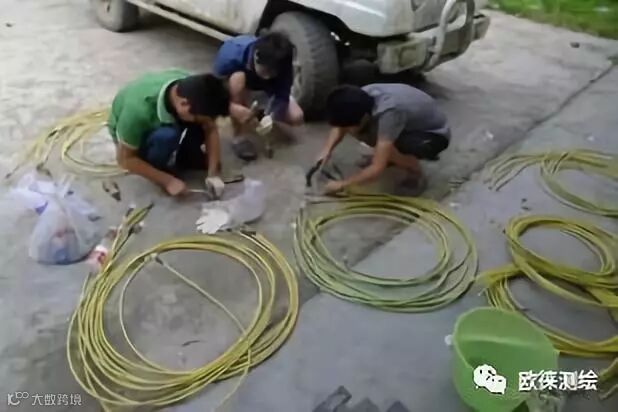

制作避雷线缆

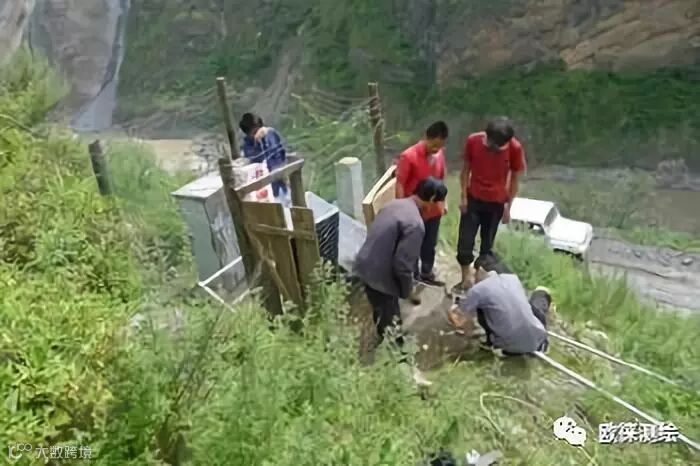

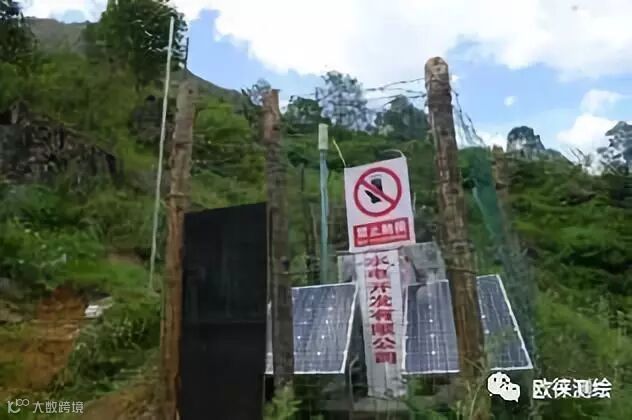

安装支架

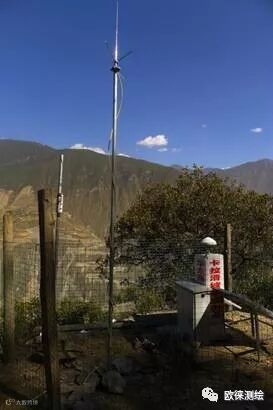

选中继

架中继

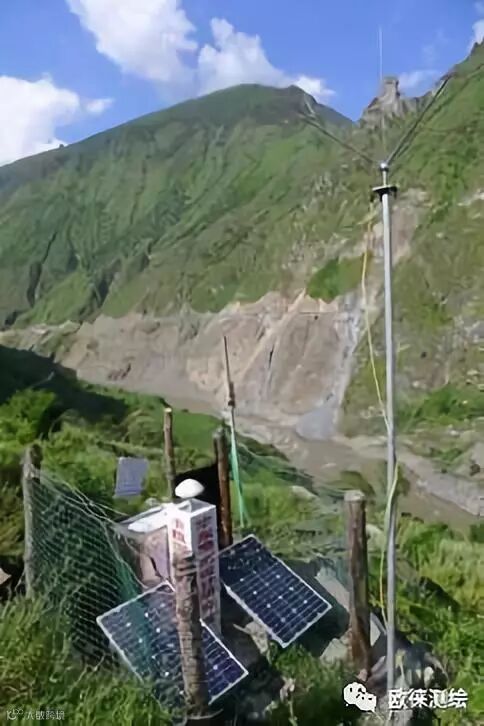

中继视角

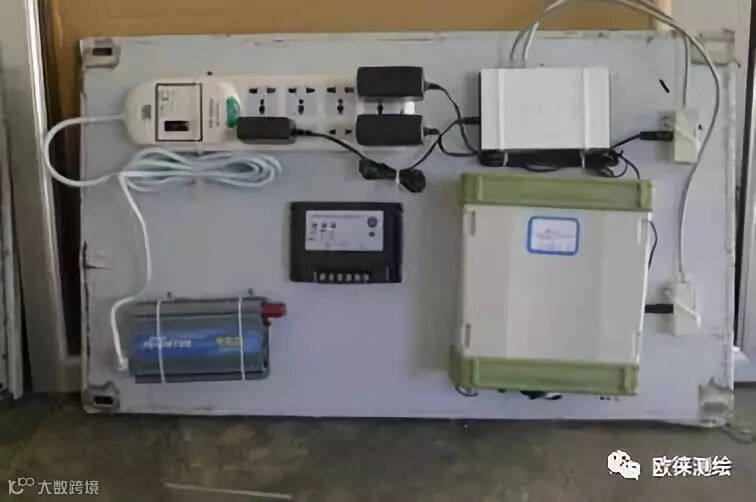

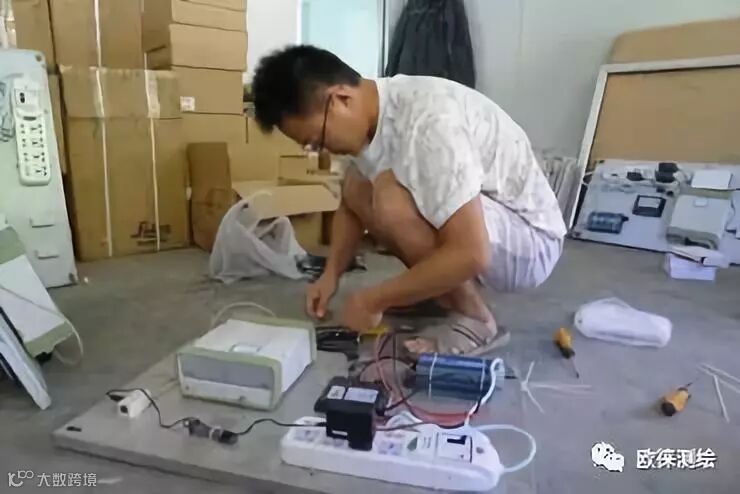

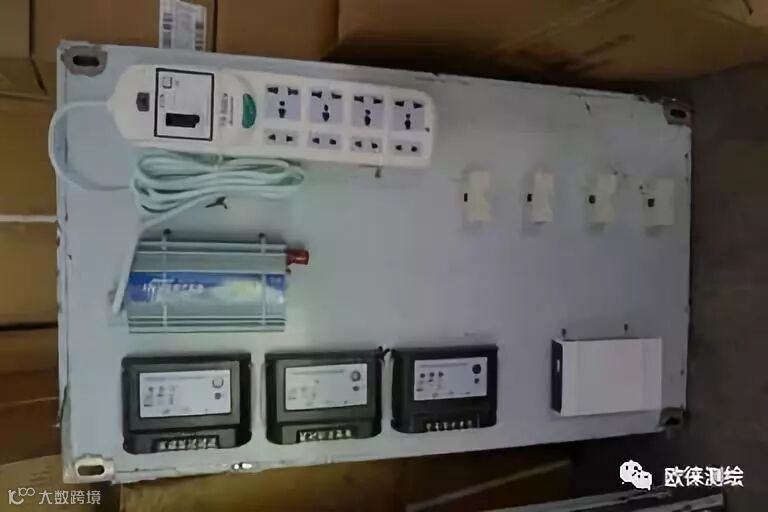

制作配电箱背板

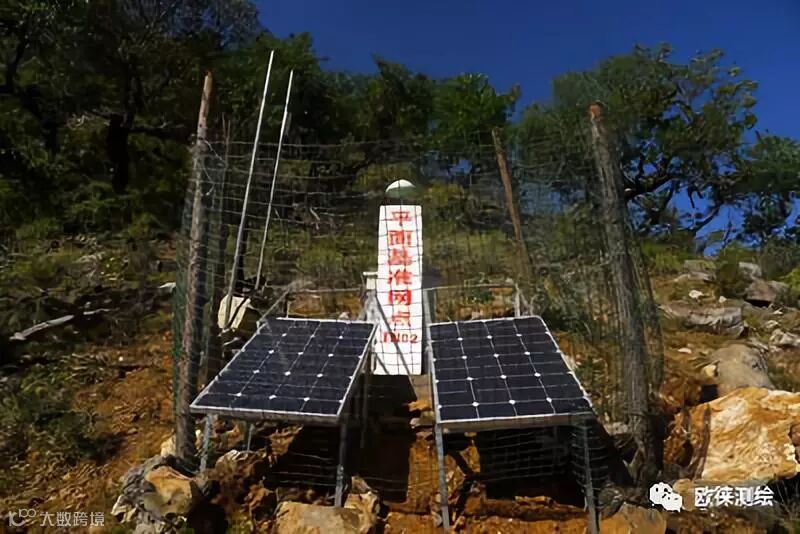

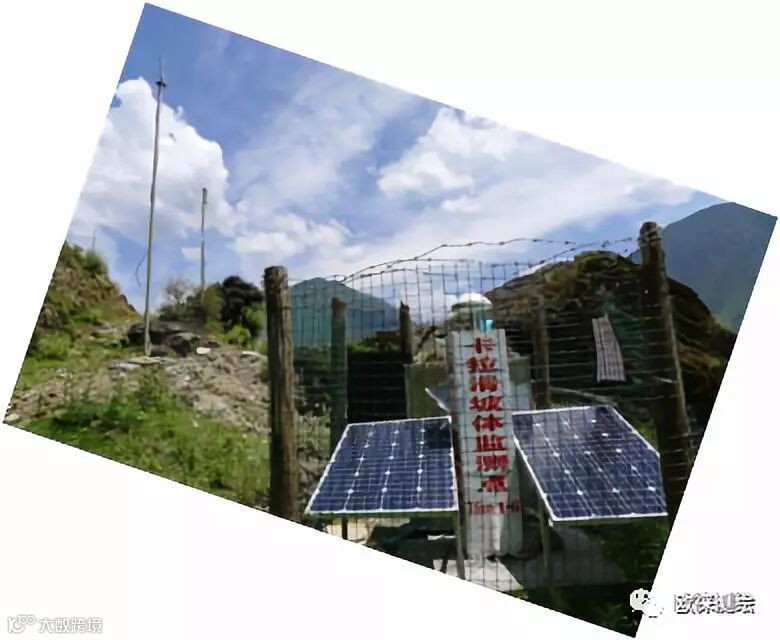

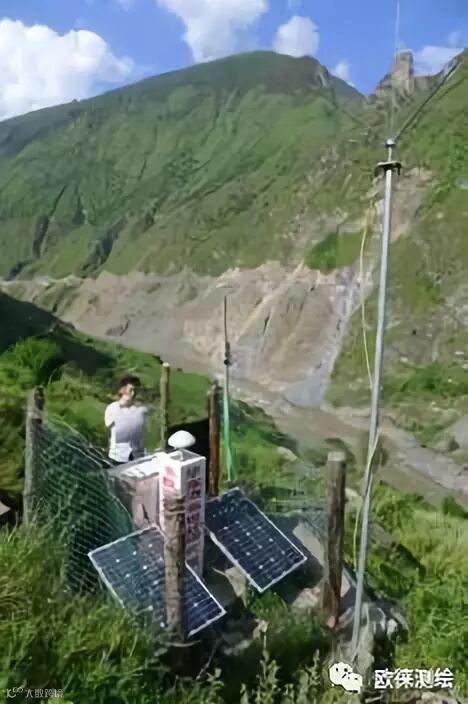

背板通电、GPS搜星测试
0808 -0819 开始下马鸡自动化设备安装

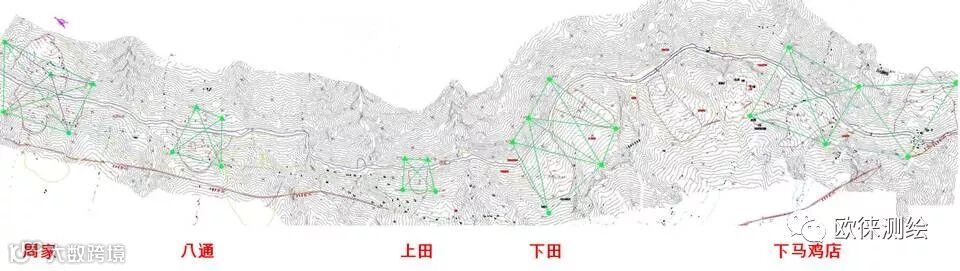

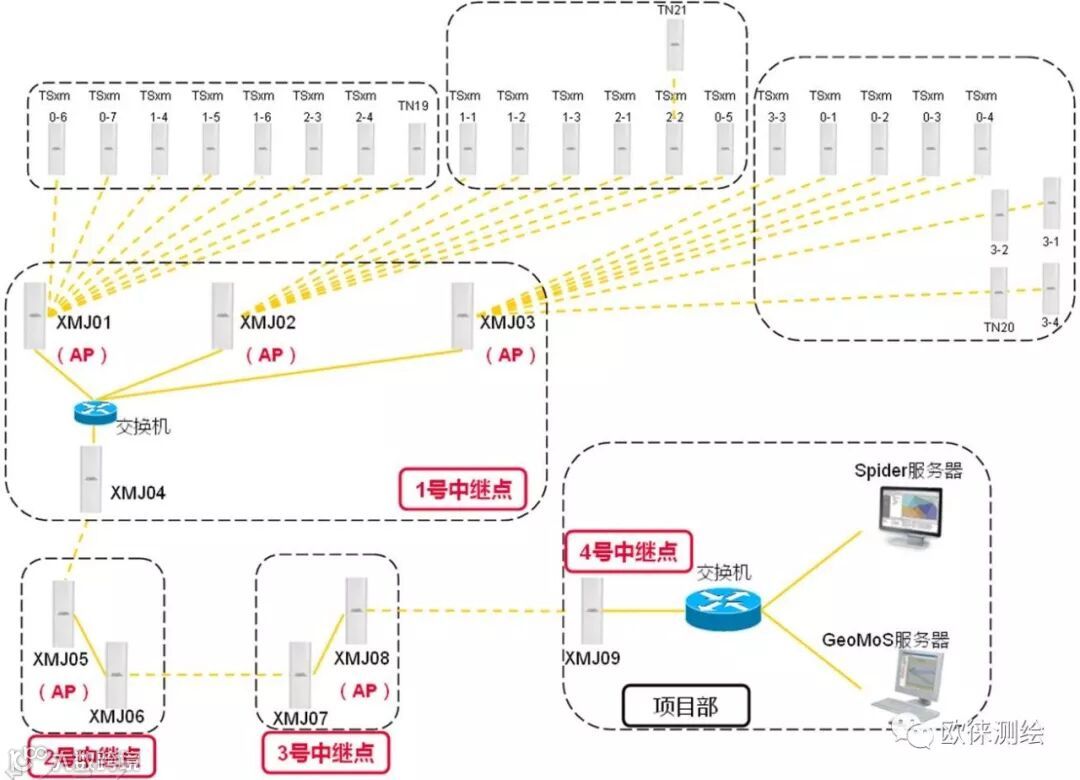

网络拓扑图-下马鸡店滑坡体

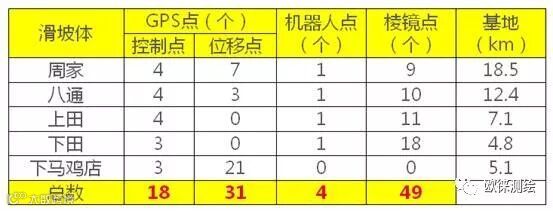

0831 完成下马鸡店 28(24+4)个点位调试

1017 完成全部网络通讯设置

滑坡体 |
基地(km) |
中继(次) |
周家 |
18.5 |
11 |
八通 |
12.4 |
9 |
上田 |
7.1 |
6 |
下田 |
4.8 |
4 |
下马鸡店 |
5.1 |
5 |
1018-1114 完成剩余GPS点位的安装与调试

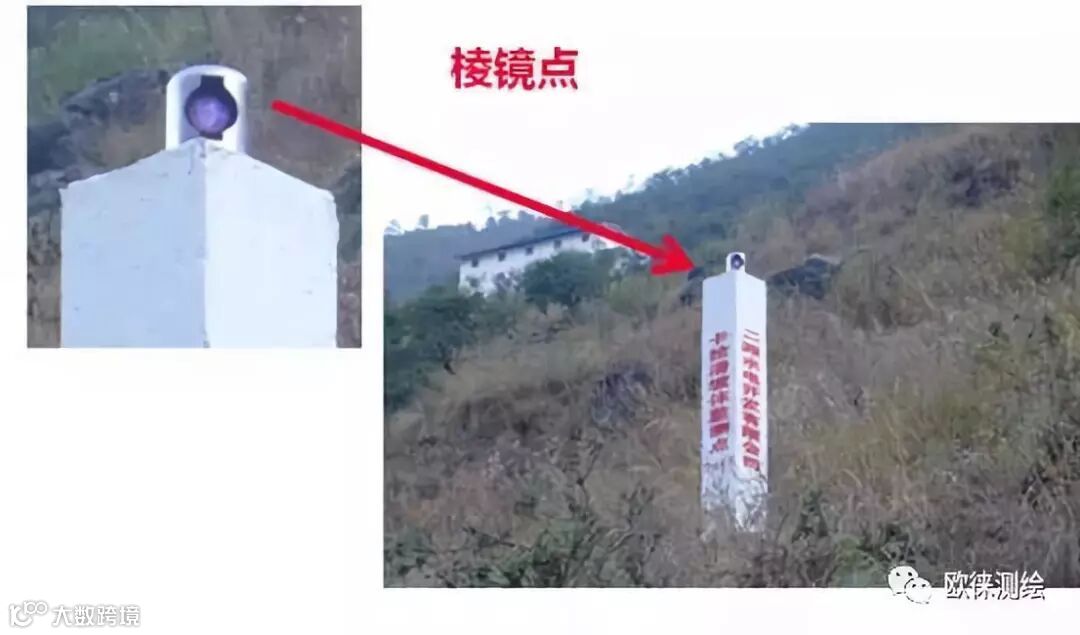

1118-1124 完成48个棱镜保护罩安装

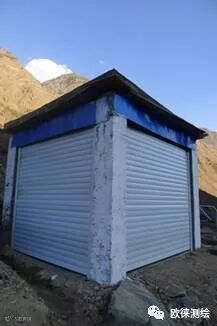

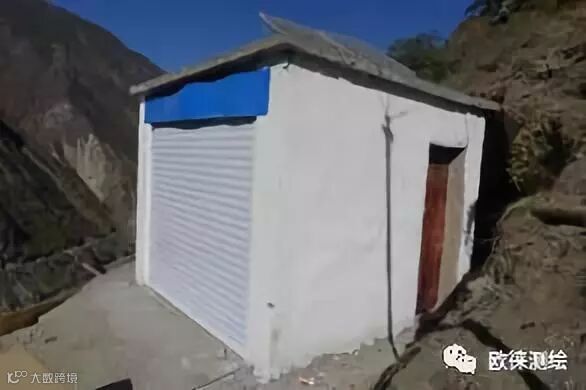

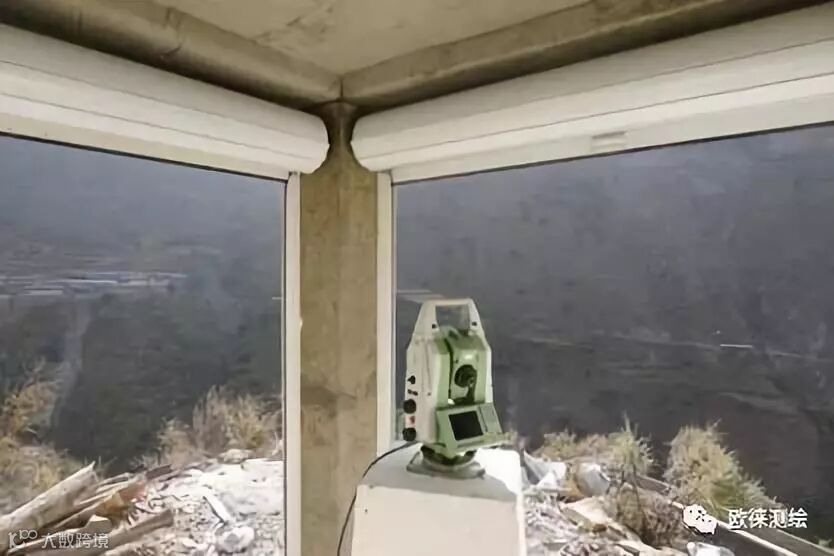

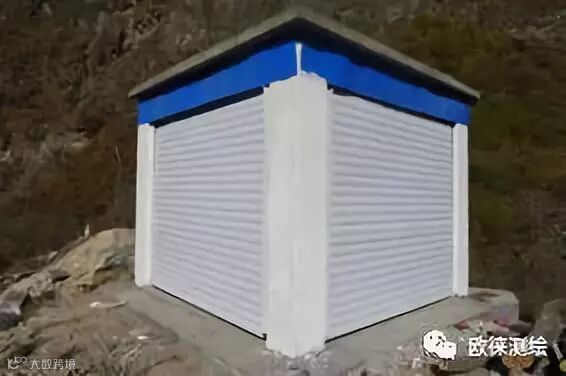

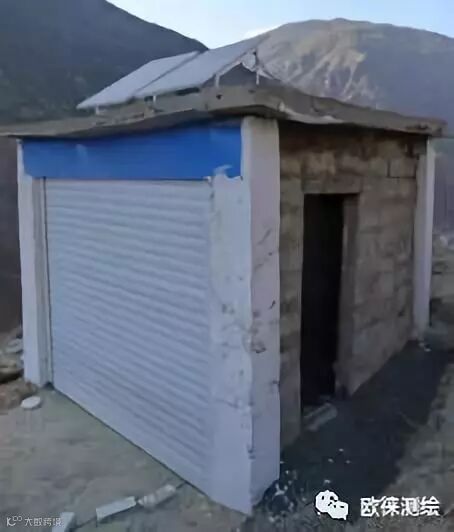

1129 观测房自动卷帘门系统安装完毕

1216 完成所有监测点初始值设定(GPS+TM30)

1217 整理仓库,离开现场
小结

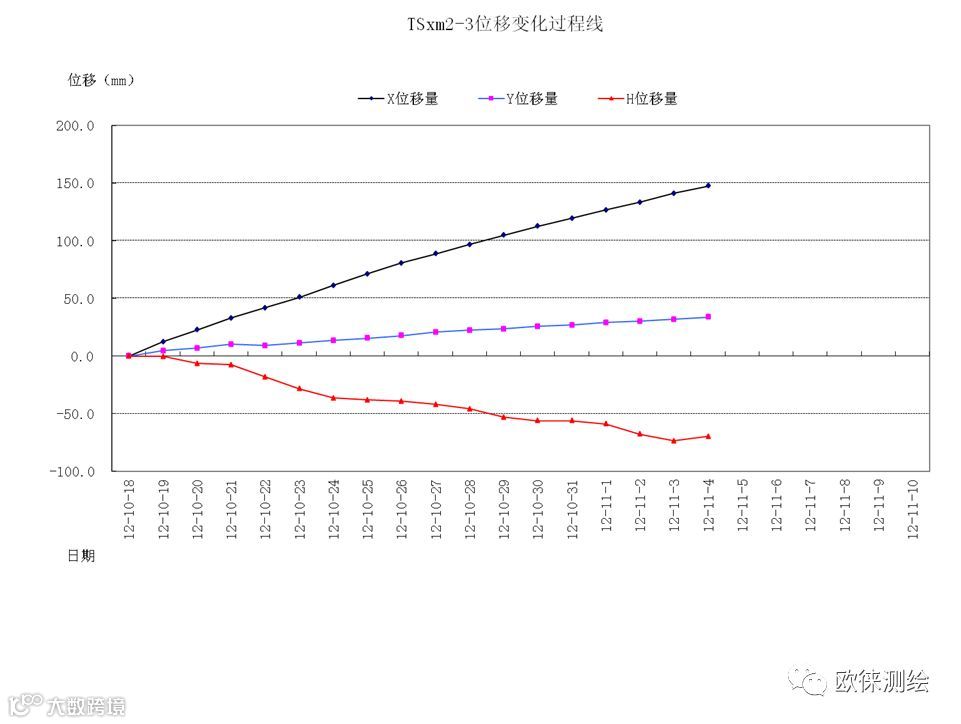

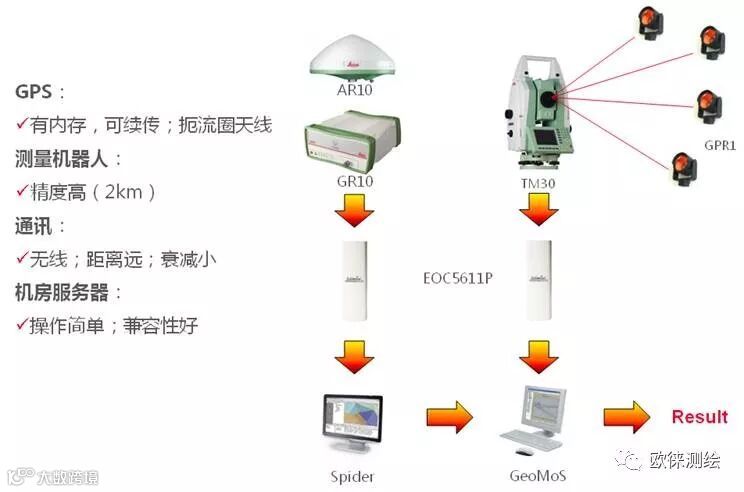

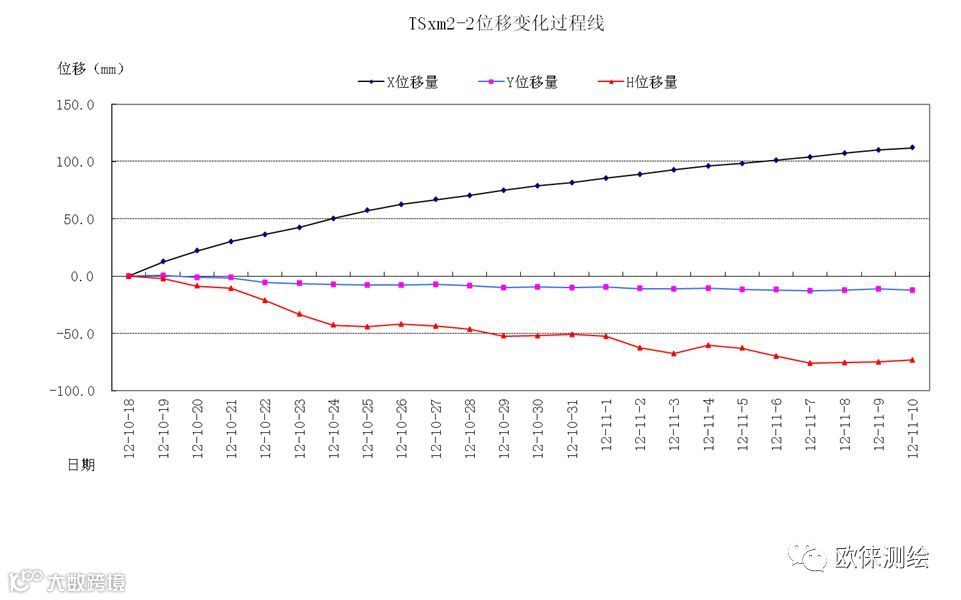

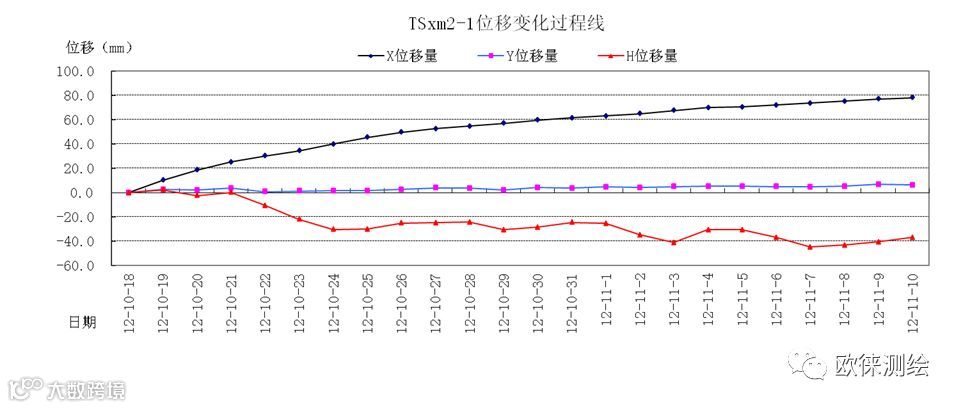

数据结果

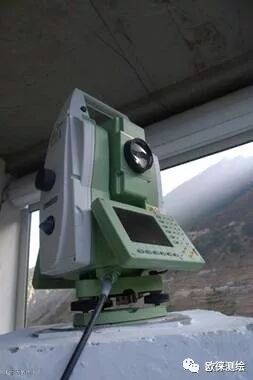

ü GPS监测数据

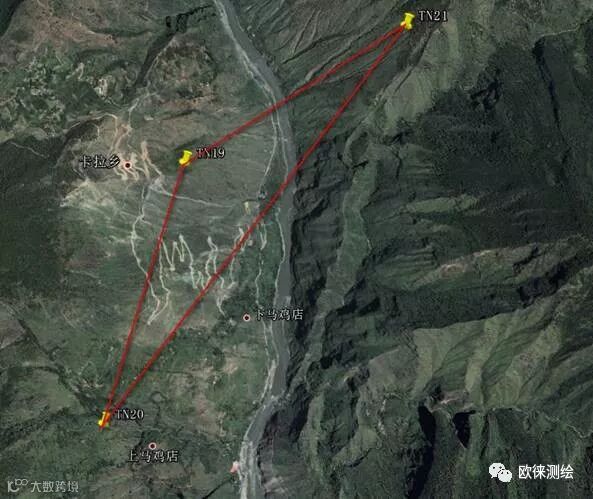

先检查控制点,后检查位移点

基线差(mm) |
|||
TN20-TN19 |
TN21-TN19 |
TN21-TN20 |
|
10月18日 |
2.2 |
-0.5 |
5.2 |
10月19日 |
-9.3 |
-4.8 |
-3.0 |
10月20日 |
-5.8 |
-2.5 |
-1.5 |
10月21日 |
-1.9 |
-0.8 |
1.1 |
10月22日 |
1.4 |
1.4 |
2.9 |
10月23日 |
7.2 |
1.1 |
7.3 |
10月24日 |
5.5 |
0.8 |
6.2 |
10月25日 |
3.3 |
0.3 |
5.3 |
10月26日 |
3.3 |
0.1 |
5.9 |
10月27日 |
-4.4 |
0.6 |
-1.5 |
10月28日 |
-1.4 |
-2.7 |
-2.9 |
10月29日 |
-5.5 |
-2.1 |
0.6 |
10月30日 |
-2.6 |
-0.1 |
2.9 |
10月31日 |
-4.1 |
-5.3 |
-0.9 |
11月1日 |
-2.1 |
-2.3 |
-5.9 |
11月2日 |
2.0 |
-0.8 |
-2.7 |
11月3日 |
-0.9 |
-1.8 |
-4.8 |
11月4日 |
-2.1 |
-1.2 |
-5.4 |
11月5日 |
-5.0 |
1.2 |
-5.2 |
11月6日 |
-2.4 |
-1.4 |
-5.1 |
11月7日 |
3.6 |
0.3 |
2.8 |
先检查控制点,后检查位移点

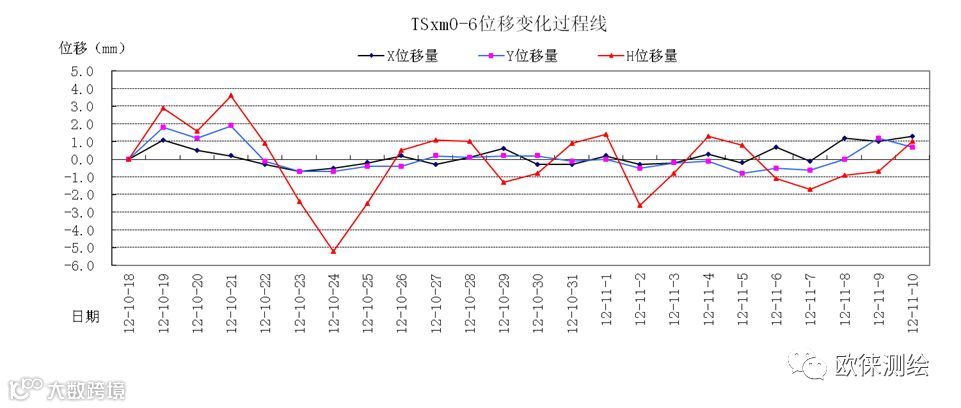

数据结果
测量机器人数据 TP0-1(720m) 单位:mm
测回号 |
2012年12月16日 |
2013年1月9日 |
||||
东坐标 |
北坐标 |
高程 |
东坐标 |
北坐标 |
高程 |
|
1 |
-0.2 |
-0.8 |
-1.6 |
2.2 |
3.0 |
-8.3 |
2 |
-0.7 |
-1.5 |
-6.4 |
3.5 |
3.3 |
-5.3 |
3 |
-0.2 |
0.0 |
1.1 |
1.9 |
2.8 |
-5.9 |
4 |
0.5 |
-1.2 |
-7.8 |
1.6 |
2.7 |
-5.8 |
5 |
-0.2 |
-0.2 |
-0.9 |
4.8 |
3.0 |
-4.9 |
6 |
-0.9 |
0.5 |
2.9 |
1.3 |
2.2 |
-5.6 |
7 |
-7.2 |
-1.3 |
0.2 |
1.0 |
2.6 |
-4.2 |
8 |
4.5 |
0.8 |
0.6 |
-3.0 |
1.8 |
-5.4 |
9 |
1.3 |
0.4 |
1.4 |
1.0 |
2.7 |
-4.1 |
10 |
4.5 |
1.1 |
1.3 |
-0.6 |
2.5 |
-3.8 |
11 |
0.3 |
0.0 |
-2.2 |
2.5 |
2.9 |
-4.2 |
12 |
1.8 |
0.8 |
0.8 |
1.5 |
2.8 |
-4.1 |
13 |
-5.0 |
0.2 |
4.2 |
0.7 |
2.8 |
-4.9 |
14 |
-0.8 |
0.9 |
4.6 |
-1.1 |
2.7 |
-3.9 |
实施困难
Ø 交通不便
西昌-卡拉;基地-滑坡体
Ø 藏区民风彪悍
设备丢失;阻拦施工;棱镜反转….
Ø 基地用电紧张
限时5小时柴油发电
Ø 手机、Internet受限
基地、山上手机信号不稳定;Internet时有时无
Ø 施工区域有自然灾害
雨季:暴雨、泥石流、洪水、塌方
旱季:塌方
Ø 点位高,无施工便道
部分点无法修建便道
Ø 山谷弯多,通讯受影响
20公里,最远中继11次
成功因素
ü 专业的施工队伍
ü 强大的技术支持
ü 各方高度重视,后方通力配合、协调
