龙门滩水库GPS监测施工
12月2日

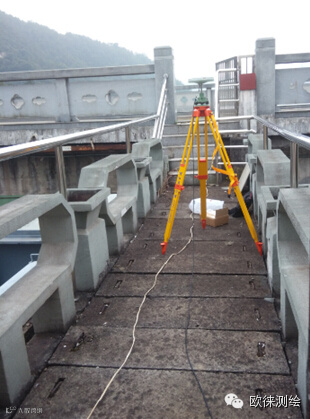

徕卡人员进场开始做GPS点位星号测试,开始做坝左面房子和水闸处的星号测试,以下点的测试均连续测试24小时。

坝左面星号测试

工程师进行仪器数据采集设置

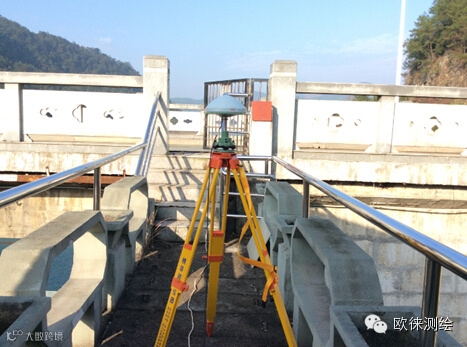

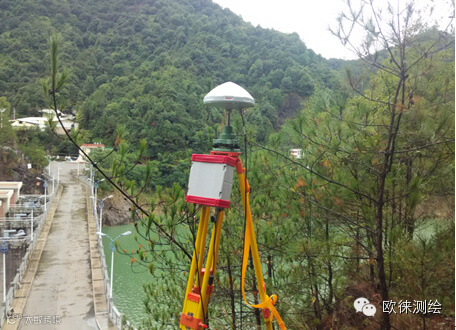

水闸处星号测试

工程师做安装
12月3日
徕卡人员开始做观景台和大坝右面处的星号测试。

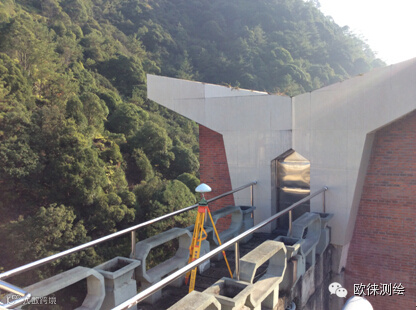

观景台星号测试

大坝右面监测
12月4日
徕卡人员开始做半山腰处和大坝中间处的星号测试。

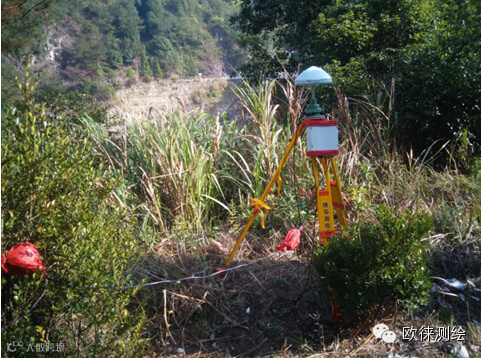

半山腰处星号测试

大坝中间星号测试
12月5日

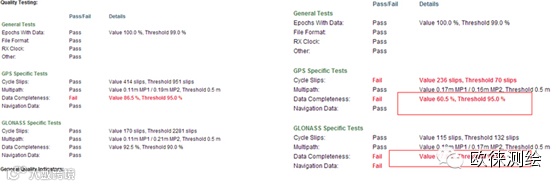

徕卡人员解算测试结果
龙门滩测试后,初步结果如下:

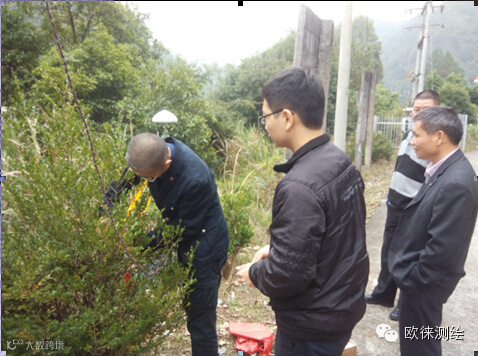

(1)目前,两个基准点中,马路边的效果好于观景台的,观景台的主要问题是树木的遮挡,需要砍掉大约2-3棵树即可。
(2)半山腰的基准点不适合,因为遮挡太严重,观测结果不好。
(3)坝上的4个点没有任何问题。

12月15日
1、组装配电箱,配电箱尺寸为50×60×500px,配电箱为浙江华晨电力成套设备有限公司生产。

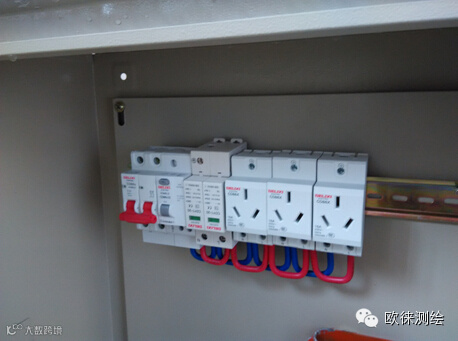

2、里面开关、排插等均为德力西品牌。空气开关参数为C10、400V-6000A,电涌保护器参数为Uc~:385V Imax(8/20):20kA In(8/20):10kA Up :1.5kA 三插头插座参数为16A 250V~50Hz
3、6个配电箱带电测试。

12月16日

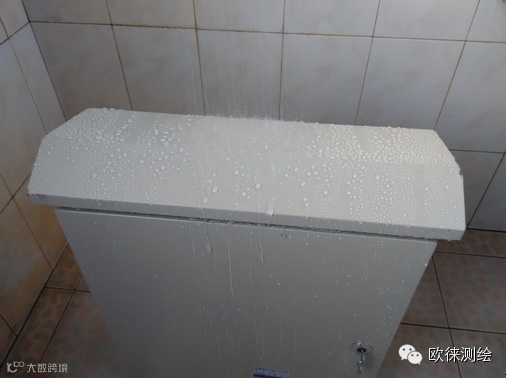

配电箱防雨测试,6个配电箱都经过半小时淋水测试。

经过半小时喷水后,配电箱内部依然干燥,配电箱防雨性能合格。

12月17日

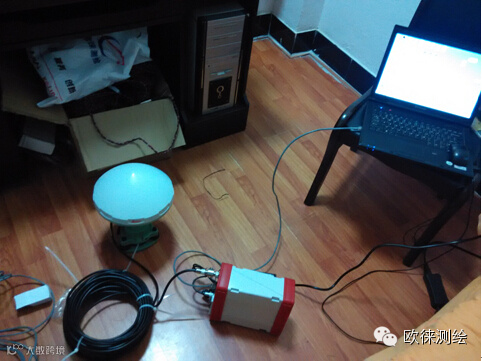

所有需要用到馈线、网线、馈线避雷器,GM10接收机、AR10天线等的测试。

12月18日

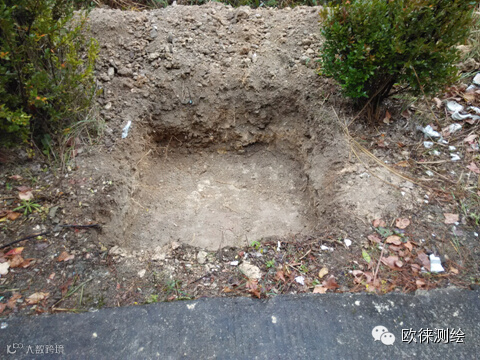

观测墩土建,水闸旁边的观测墩开始建造,挖开1×1m深750px的坑

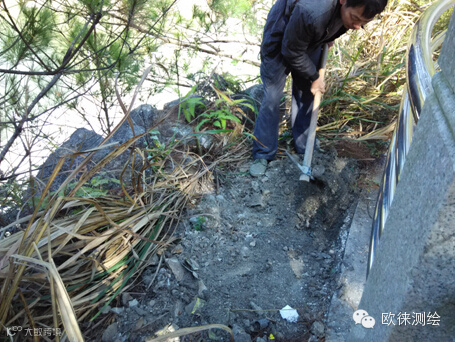

观景台观测墩开始挖坑,观景台岩石较多,因此挖到基岩就不再继续挖

12月19日

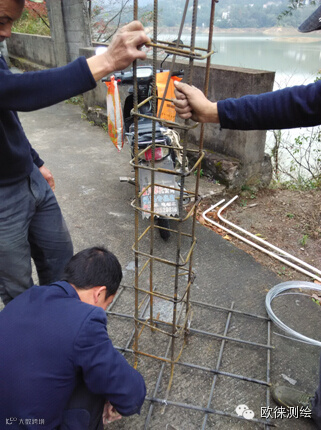

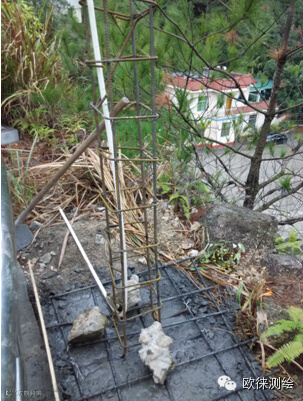

开始浇筑观测墩底座,柱体钢筋主筋为Φ12,箍筋为Φ8,钢筋总体高2.5m,下面钢筋网为1×1m

观景台底座浇筑,观测墩都预埋PVC胶管,供以后信号线走线。

12月20日

绑扎混凝土墩模板,采用2.5m高的模板捆绑,外面用角铁卡锁锁上,并用木棍支撑。

12月21日

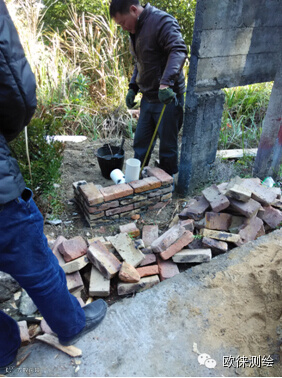

建造放置配电箱的基座平台,配电箱基座用砖头衬砌,里面预埋穿线PVC胶管,基座平台尺寸为高1250px,长70,宽40。

12月22日

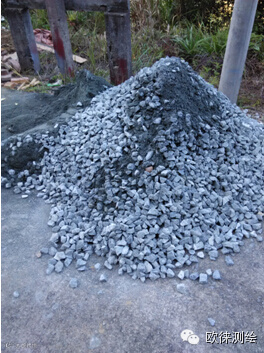

混凝土墩浇筑,材料用C32强度的混凝土,和小花岗岩石块、河沙浇筑而成,混凝土墩上面预埋强制对中盘。

12月23日

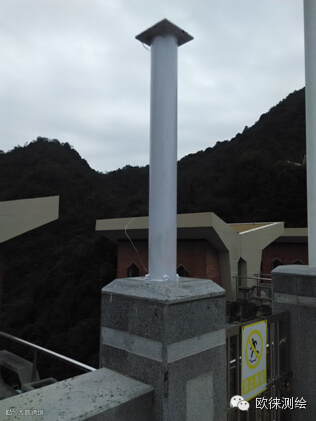

安装坝上的4个墩,坝上4个墩采用1m高钢圆筒,圆筒直径为2750px,上面焊接强制对中盘,钢圆筒均预留穿线口。钢圆筒采用375px长的膨胀螺丝打到柱子下面的钢筋混凝土。确保钢圆筒稳固安全。

12月24日

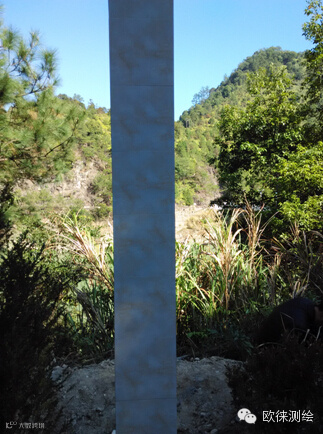

混凝土墩装外装饰,外面才用30×750px的耐磨防嗮瓷砖装饰

12月25日

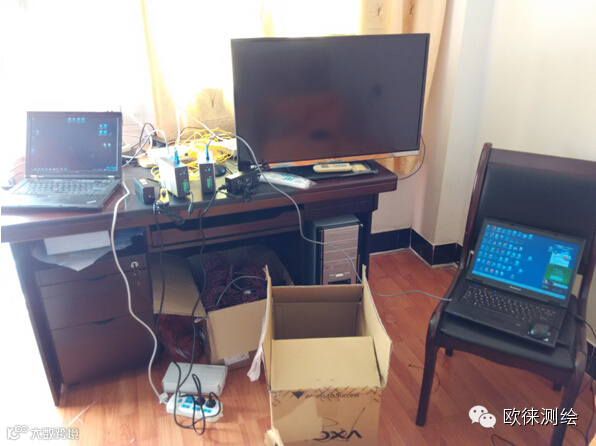

对12个摩莎光电转换器进行通电与型号传输测试,以保证光电转换器能正常工作。型号为IMC101-S-SC,通过4条跳线分别插在两个光电转换器上,而两台电脑分别连接在光电转换器上,然后通过一台电脑去拼另一台电脑,如果通就证明光电转换器和跳线都正常。
