时代云港(花都)—5月工程快讯

时代云港(花都)—5月工程快讯 时代广州公司
2016-05-26
2
导读:时代云港(花都)5月工程快讯
点击

        时代云港(花都)
总体情况
土方:清表完成,土方暂未开挖。
支护:目前已完成项目全基坑范围基坑支护的搅拌桩及钢管桩施工。

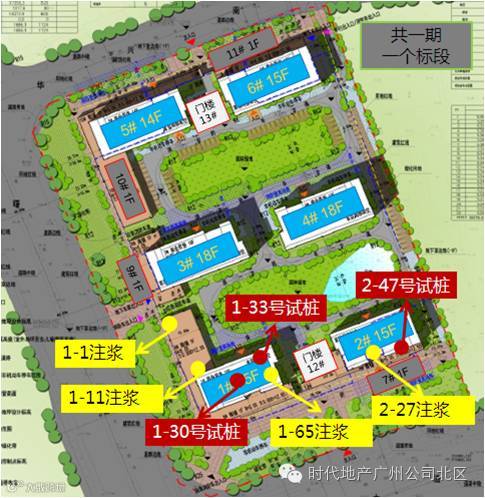

冲孔桩:目前只有1~2#楼桩图,已完成1号楼30号及33号桩试桩,已完成2号楼2-47号试桩,目前已暂停冲孔桩施工,待修规批复后大面积施工。已完成1-33号桩抽芯检测。
土洞注浆:已开始试注浆,2号楼2-27目前已注浆720m³, 1号楼目前已注浆1046m³ 。已完成注浆区抽芯,共抽芯8条。


进度照片

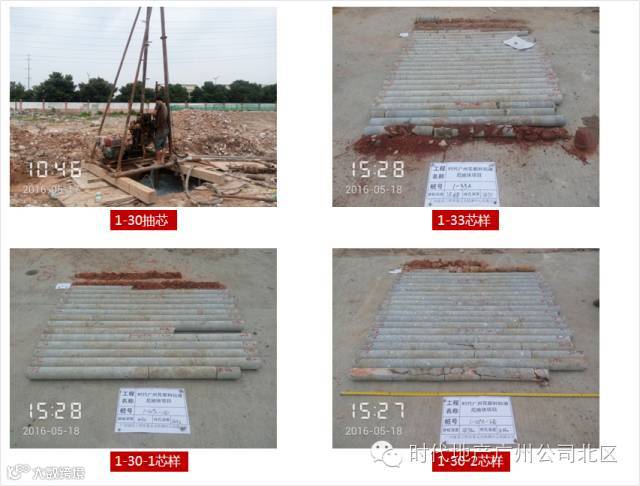

项目现场:冲孔桩抽芯
