一期与二期的光伏电站都采用“自发自用、余电上网”的并网模式;目前,一期与二期的光伏电站持续平稳发电运转,整个光伏项目设计寿命为30年,该电站至少还拥有20多年以上的持续发电收益。截止到发稿当日,该项目一期光伏电站已累计发电1061401kWh,预计今年发电量可达到600000kWh;二期光伏电站已累计发电750000kWh,预计今年发电量也可达到600000kWh;一期和二期都占企业总用电量一半以上,分别运行一年多和一年的时间都能达到预期,发电效果显著。

二期650kW光伏电站发电数据:

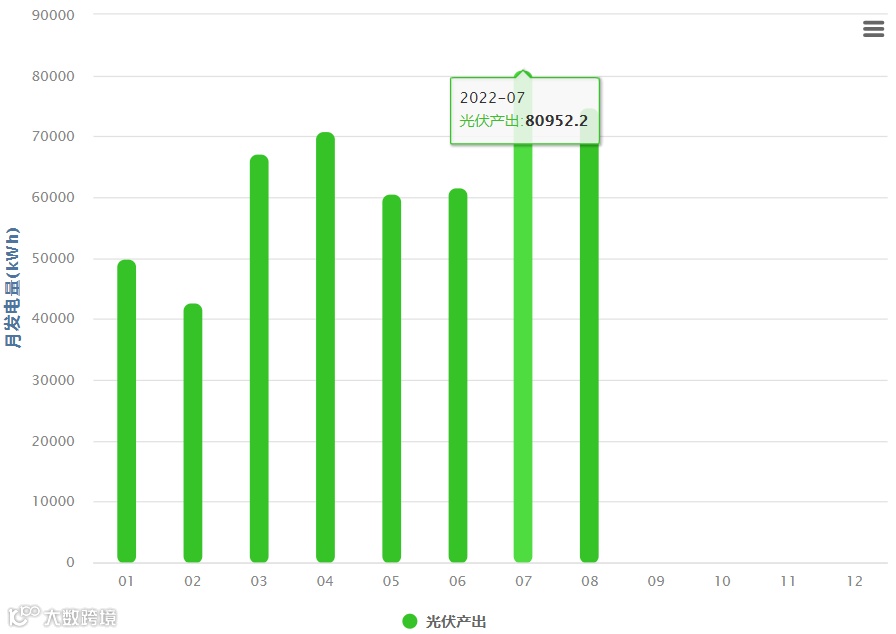

(表1 2022年1-8月发电量数据,7月为最高发电量,达80952.2kWh,预计全年发电量可达600000kWh)

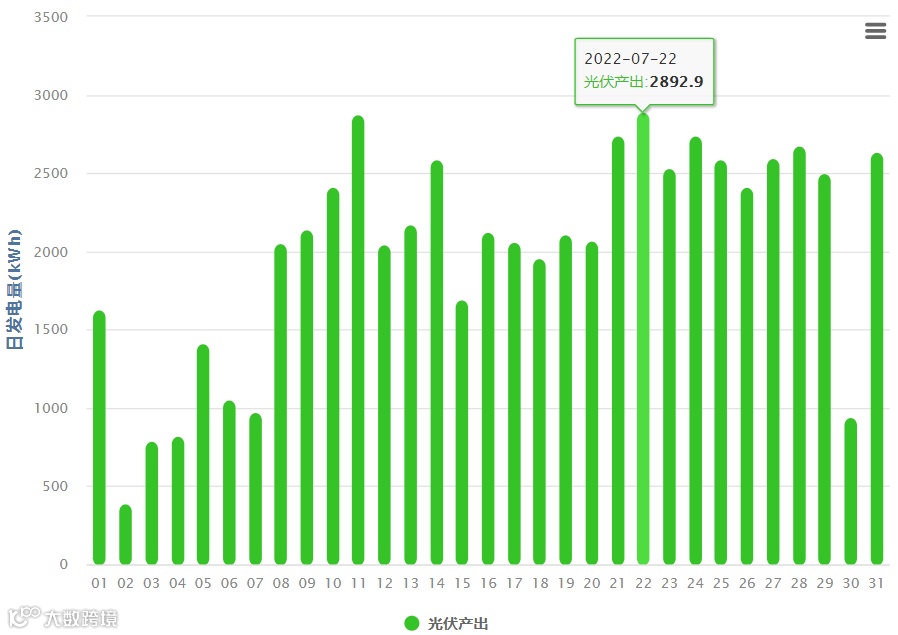

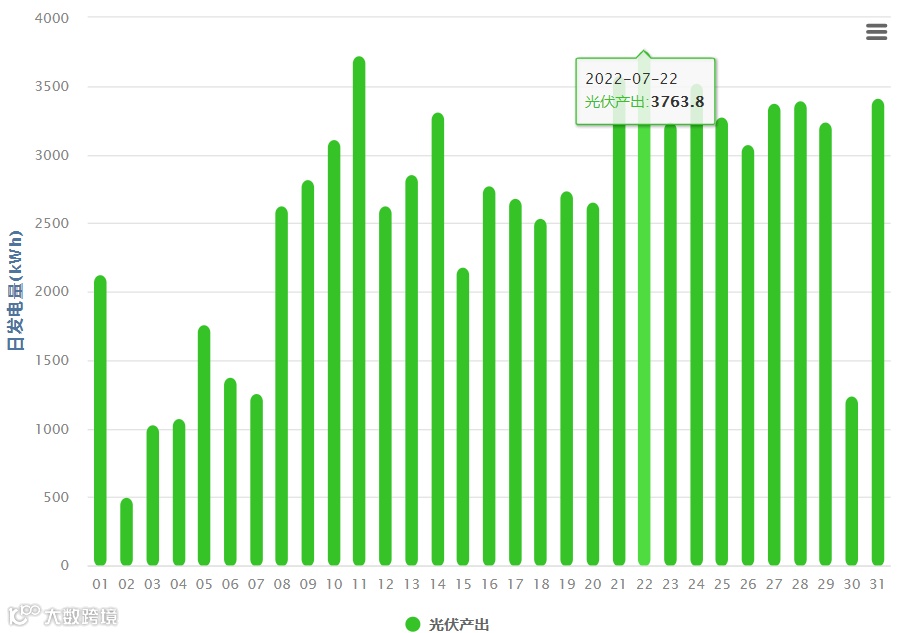

(表2 今年7月发电量数据,7月22日为最高发电量,达3763.8kWh)

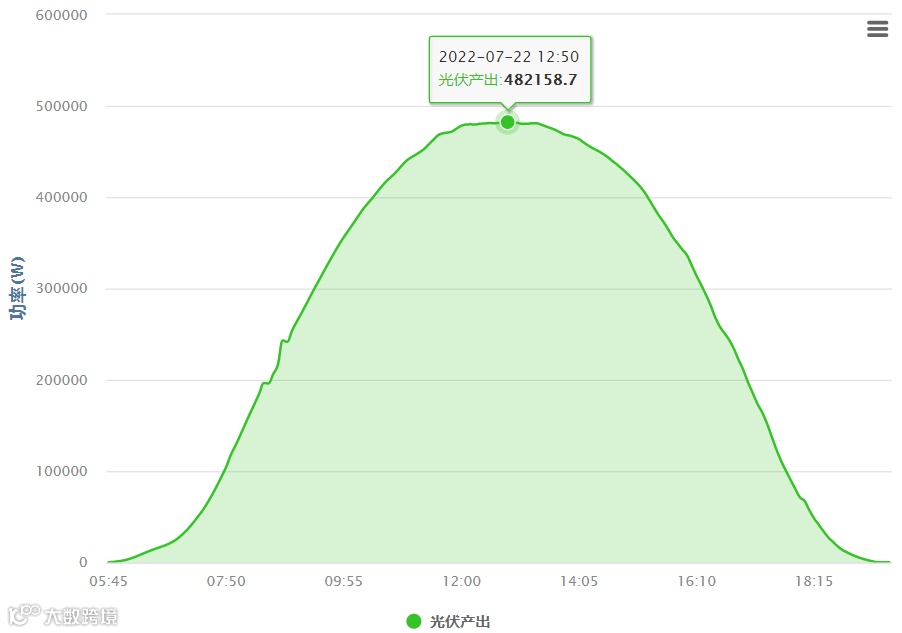

(表3 7月22日发电量数据,中午12:50分光照充沛,所以发电量最高,发电功率达482158.7W)
从2020年的一期492kW,到2021年的二期650kW,到2022年的三期592kW(目前处于建设阶段),佛山市顺德区这个工商业光伏项目实在地反映出一个好的光伏电站给企业带来了多方利好,也享受到所属镇街对于企业安装光伏发电的鼓励补助,并促使业主继续加装的决心,我们也十分期待三期光伏电站的顺利建成投运,为企业带来更大的用电效益。
