精工匠心 益往无前丨以“过程精细”实现项目建设管理的精益管控

精工匠心 益往无前丨以“过程精细”实现项目建设管理的精益管控 保利置业深圳公司
2023-05-29
1
导读:工程管理部
学思践悟
“八维精益”思想内涵

2023

引言:

     2021年9月以来,深圳公司大力学习宣贯保利集团“八维精益”思想内涵,结合外部环境变化、公司发展现状、追求发展路径等方面,将精益管理理念贯穿于经营发展当中,以锻长补短、做好表率的责任担当,矢志践行,在原有的管理基础上,调整管理模式,提升团队精益化管理水平。

以“过程精细”实现项目建设管理
的精益管控
                                             ——工程管理篇

在推进精益管理实践中,工程管理部建立符合项目执行特点的精益管理方式,与各项目部上下联动,协同合力,务求做到项目管理人员精准研判、部署、施策,抓好精益生产与发展。

健全制度管控 强化标准执行到位

工程管理部向市场标杆企业项目看齐,查漏补缺,通过建章立制,不断提高项目管理能力,从而达到提升公司产品竞争力的最终目标。期间,工程管理部制订了《深圳市保利房地产开发有限公司安全管理规章制度汇编》《深圳市保利房地产开发有限公司项目首开进度管理办法》,并组织新制度的学习宣贯,全面督促项目部、合作单位予以贯彻实施。

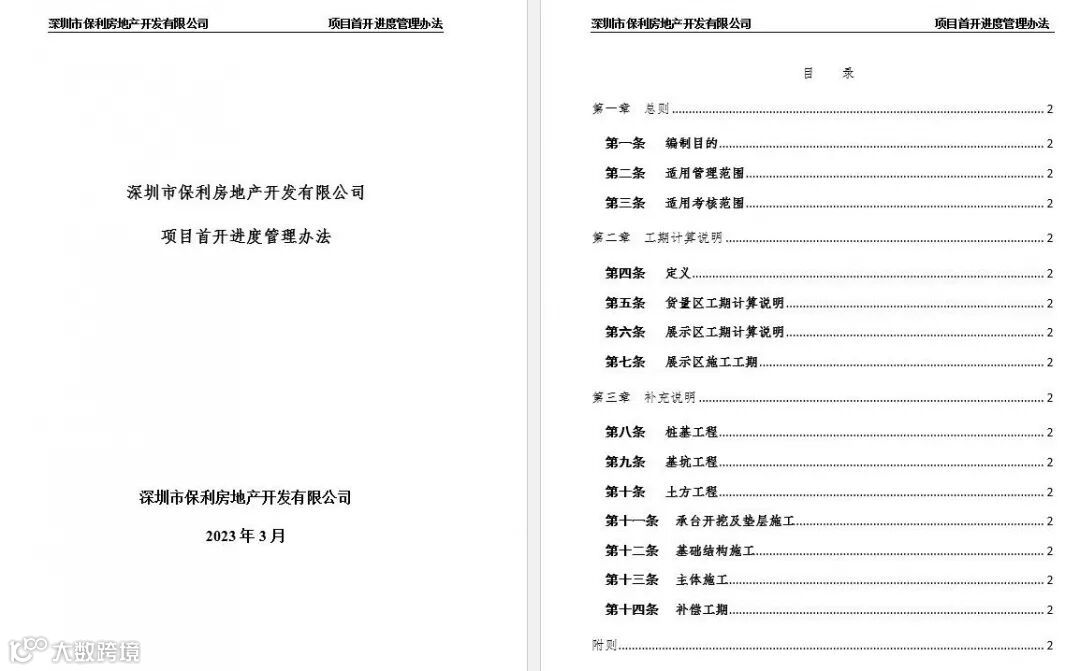

项目首开进度管理办法

此外,还注重管理过程中的“小微改善”,建立深圳公司项目实施标准工期,严格过程管控。明确了项目的主项、楼栋、地下室计划,高层及超高层土护桩工期、基础至正负零工期、正负零至达预售工期等阶段的工期标准。同时结合公司的开发经验及开发环境,对首开区域、展示区均明确了工期标准,为项目工期实施提供指导性的帮助。

严把质量关口,强化安全监督到位

工程管理部以保利置业集团“保利锤”第三方评估体系为抓手,制订每月、每周检查计划,对各项目进行质量、安全常规检查,不定期对项目进行联合检查、飞行检查,严控质量安全风险、严把交付关;组织项目合作单位、施工单位学习“保利锤”体系制度、工程管控标准化相关工作内容,严格要求项目将各类施工质量、安全生产内容事务做精、做细,同时,通过事前技术交底、攻关技术堵点,事中强化控制、优化施工组织,事后总结经验等步骤,加强项目管控,以达到实现项目优质建设目标。

“保利锤”第三方评估地下工程专项宣贯

注重施工节奏,强化进度管理到位

为确保项目能够按节点达到预售,工程管理部开启各在建项目简报制度,即每四日定期上报现场施工进度,制订日报进度表、计划对比表,同步与内控计划相比较,发现有偏差及时预警,协同项目部进行纠偏。同时结合项目周例会,及时协助项目解决问题,对项目重要事项进行跟踪督办,对未来工作进行铺排,从而实现部门—项目信息拉通,确保统一思想,行动一致。

项目进度表(部分)

项目周例会

精益生产管理是工程管理部实现再沉淀、再思考、再丰富的目标,仍然需要加强学习、结合实践、敢于创新。未来,工程管理部将一以贯之坚持贯彻精益理念、注重精益运维,补短板、锻长板,助力公司十四五发展。
