项目各阶段EPC总承包工作

EPC项目各阶段工作要求

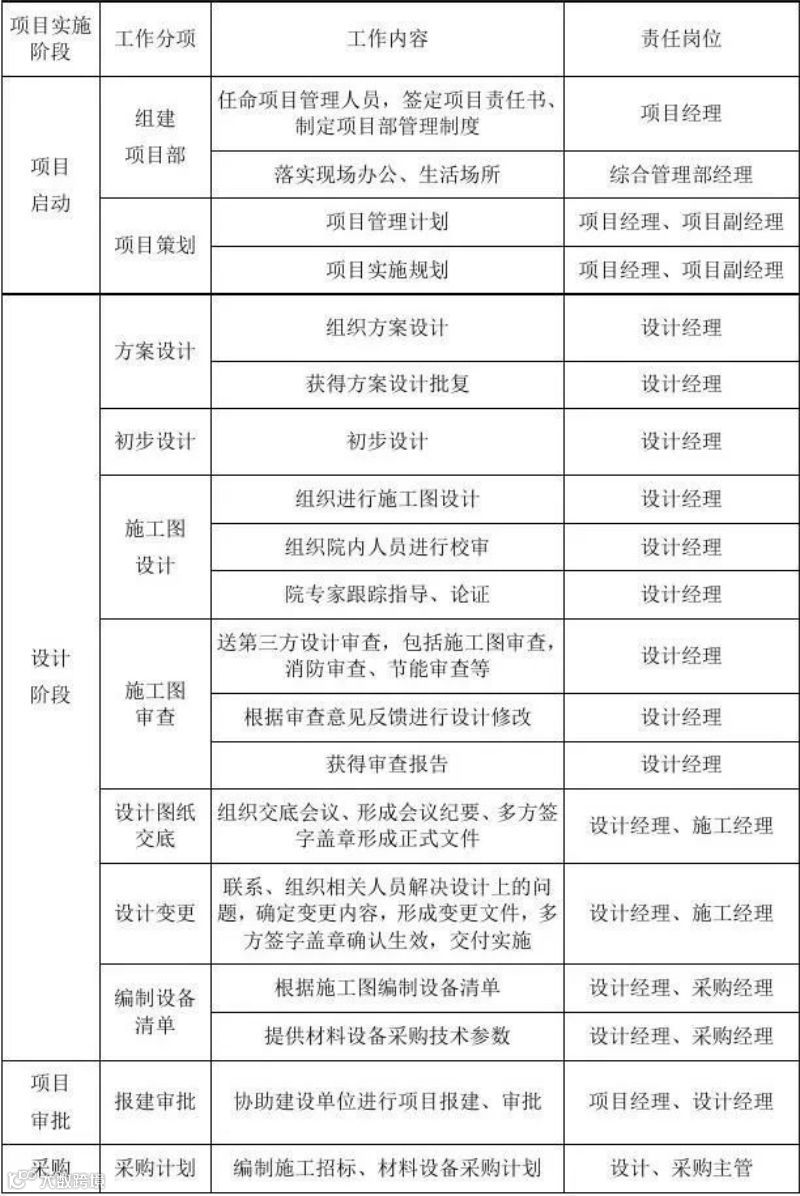

①设计必须要满足施工实际的需要,尽量详尽、准确;设计交底要听取发包人、监理及施工分包商的意见,完善设计,使项目尽善尽美。
②设计应对全部设计基础数据和资料进行检查和验证,并经发包人确认后使用。
③设计应建立设计协调程序,并按本承包人有关专业之间互提条件的规定,协调和控制各专业之间的接口关系。
④编制的设计文件应当满足招标文件的要求,满足材料设备采购、施工的需要。
⑤设计优化,使本设计既满足发包人的功能要求,又符合设计的合理性、经济性和可靠性要求。
⑥设计应负责提供请购文件;在采购过程中进行技术评审和质量检验;进行可施工性分析并满足其要求。
⑦设计工作应按设计计划与采购、施工等进行有序的衔接并处理好接口关系。
⑧设计应与发包人沟通建立设计变更程序,并在实施中认真履行,有效控制由于设计变更引起的费用增加。
⑨设计计划应满足合同约定的质量目标与要求、相关的质量规定和标准,同时满足本承包人的质量方针与质量管理体系以及相关管理体系的要求;应明确项目费用控制指标、限额设计指标;设计进度应符合项目总进度计划的要求、充分考虑设计工作的内部逻辑关系及资源分配、外部约束等条件,并应与工程勘察、采购、施工、验收等的进度协调;制定目标的依据确切,保证措施落实、可靠。
⑩编制施工图设计文件应当满足设备材料采购、非标准设备制作和施工以及试运行的需要;设计选用的设备材料,应在设计文件中注明其型号、规格、性能、数量等,其质量要求必须符合现行标准的有关规定;施工图设计的深度应满足施工要求,并可据此进行验收和移交发包人。
⑪确保合同约定的设计出图时间表和各阶段审批环节。
⑫拟定本工程项目设计阶段的投资、质量和进度目标;控制项目总投资,确保质量和进度。
⑬及时与图审单位沟通,完善和修改施工图,尽早通过图审,获得施工图审批机构意见并取得合格证书或审图报告。
⑭组织施工图设计的会审,纠正图纸中的错、漏、碰、缺。
⑮在施工前,应进行设计交底,说明设计意图,解释设计文件,明确设计要求。
⑯施工阶段设计人员要到现场指导、服务,发现问题及时解决,保证工程顺利进行。
①采购工作要求

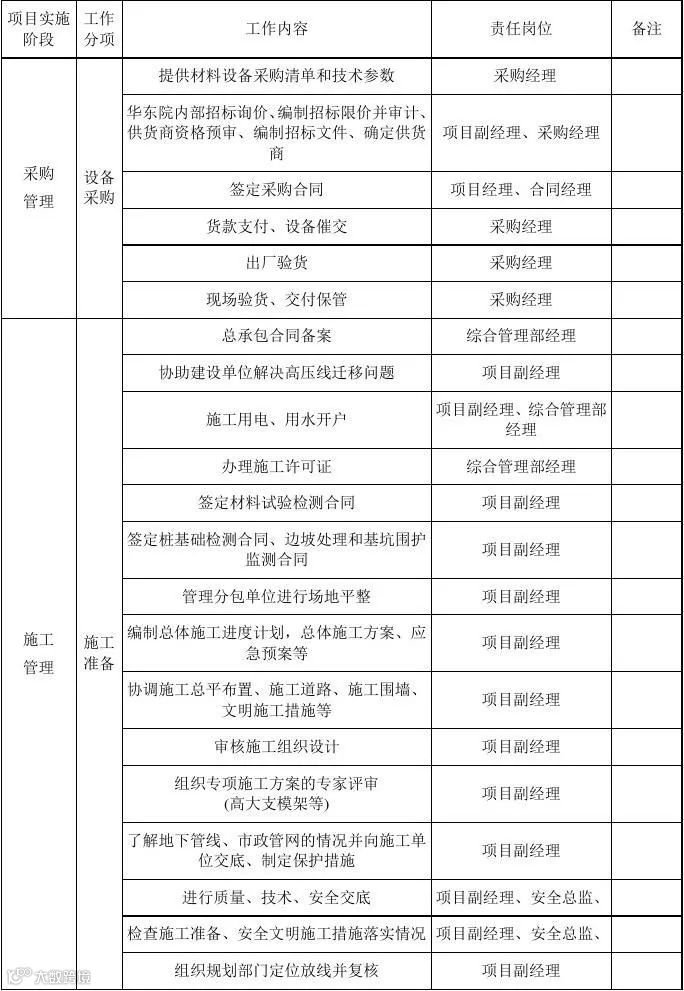

(a)设备及材料的采购计划的编制数量要准确、执行标准要明确、供货日期要符合进度的要求。
(b)对材料、设备的供应商必须进行现场考察,供应商必须满足设备、材料质量、工期的要求。
(c)签署的材料、设备采购合同要符合采购技术文件的规定,还要明确供货商的现场安装、调试、运行的指导及质量不符合应承担的责任。
(d)设备及材料的开箱验收及进场验收要严格、细致,要得到监理工程师的批准方可使用;验收记录或验收报告要及时、齐全并请监理及时签字确认。
(e)发包人(甲方)指定的材料品牌范围,由总承包方(乙方)采购、检验、实施的材料设备严格在范围内采购。

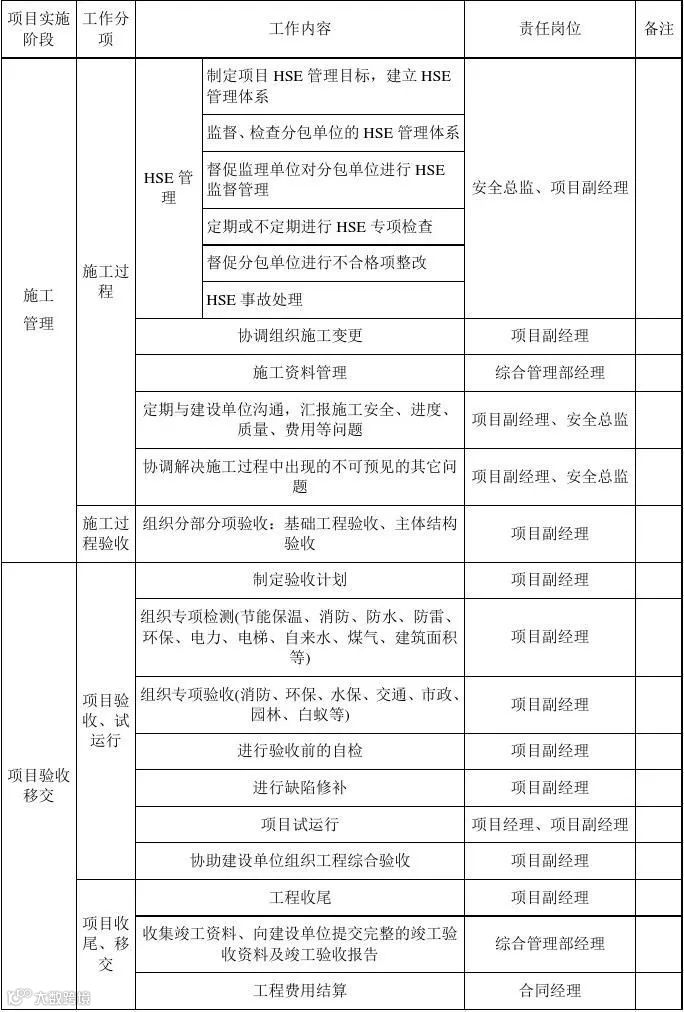

②施工过程阶段

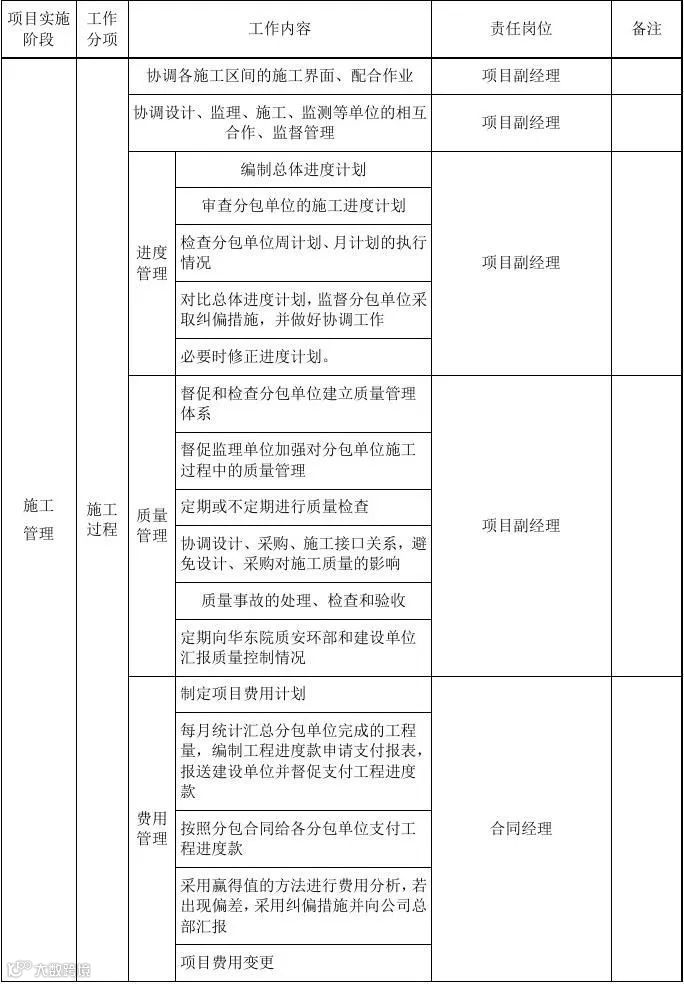

(a)施工阶段主要工作为完成土石方工程、地基基础工程、主体结构工程、装修工程、水电安装工程、室外道路管网等市政工程、景观绿化工程等工程项目的施工,进行施工过程质量控制、进度控制、变更控制、施工费用控制、施工安全、标化工地管理,分项、阶段验收管理,按要求的工期全面完成施工任务。
(b)施工文件要与工程施工进度同步形成,经批复的分项工程的开工报告、隐蔽工程的签证验收,按合同和监理要求完成验工计价资料。
(c)按设计要求和合同约定完成所需验收的分部分项工程,具备中间验收条件时应提出中间验收申请,由建设单位及时组织总承包单位、设计单位、监理单位进行中间验收,并应按照政府有关规定通知质量监督机构对验收进行监督。中间验收通过后,验收参加人员应对其分部工程的质量作出最终评定,并对中间验收资料进行签认。
(d)施工阶段要对工程进度、工程成本进行严格的控制,加强过程和环节的控制,确保节点工期和总工期,确保工程投资控制在预算范围内。
(e)设计人员作为项目管理人员要到现场指导、服务,发现问题及时解决,保证工程顺利进行。
①竣工验收阶段要求
(a)满足竣工验收条件
(b)竣工验收的准备工作的要求:
(c)竣工验收的程序和组织工作要求

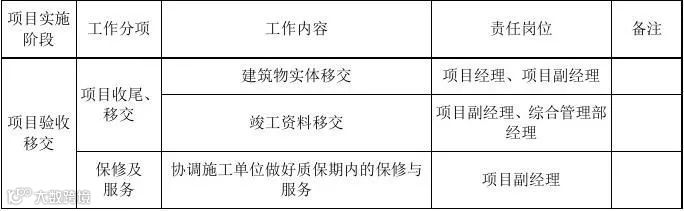

②工程交付阶段要求
(a)竣工验收合格后,由发包人向我方签发单位(子单位)工程验收证书。已签发单位工程(子单位)接收证书的由发包人负责照管。已完工程的验收成果和结论作为全部工程竣工验收申请报告的附件。
(b)移交档案资料:
(c)发包人经过验收后同意接收工程的,应在收到竣工验收申请报告后的约定期限内,由发包人向我方签发工程接收证书。发包人验收后同意接收工程但提出整修和完善要求的,限期修好,并缓发工程接收证书。整修和完善工作完成后,经监理人复查达到要求的,经发包人同意后,再向我方出具工程接收证明。
(d)发包人验收后不同意接收工程的,监理人应按发包人的验收意见发出指示,我方组织对不合格工程认真返工或进行补救处理,并承担由此产生的费用。我方在完成不合格工程的返工或补救工作后,应重新提交竣工验收申请报告,重新进行竣工验收程序。
(e)经验收合格工程的实际竣工日期,以竣工验收合格的日期为准,并在工程接收证书中写明。
①发包人接收证书写明的接受日期是承包人报修责任开始的日期,也是缺陷责任期的开始日期。
②保修内容和期限根据总承包合同的约定和《工程质量保修书》中的承诺。保修期间,我方单位应履行合同约定承诺。
③制定项目回访和保修制度并纳入质量管理体系。
④保修期满验收由发包人(或发包人单位)组织,总承包单位、施工分包商、监理单位、发包人(物业)参加。发包人(或发包人单位)签发工程项目质量保修期满验收证明文件。

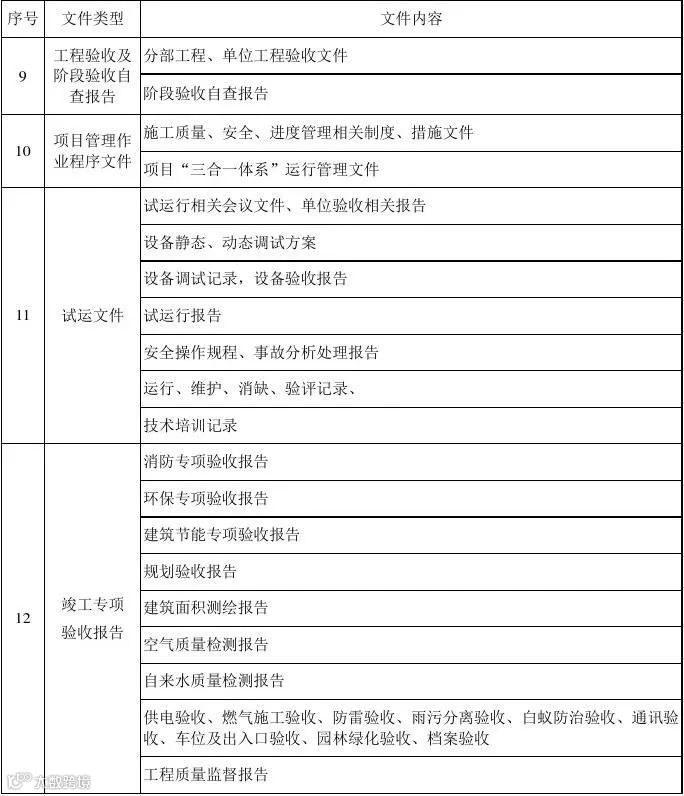

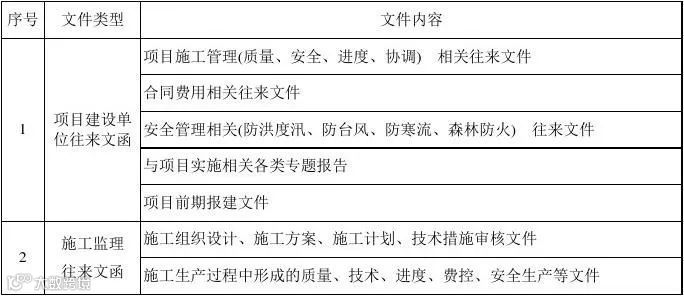

EPC项目主要文件

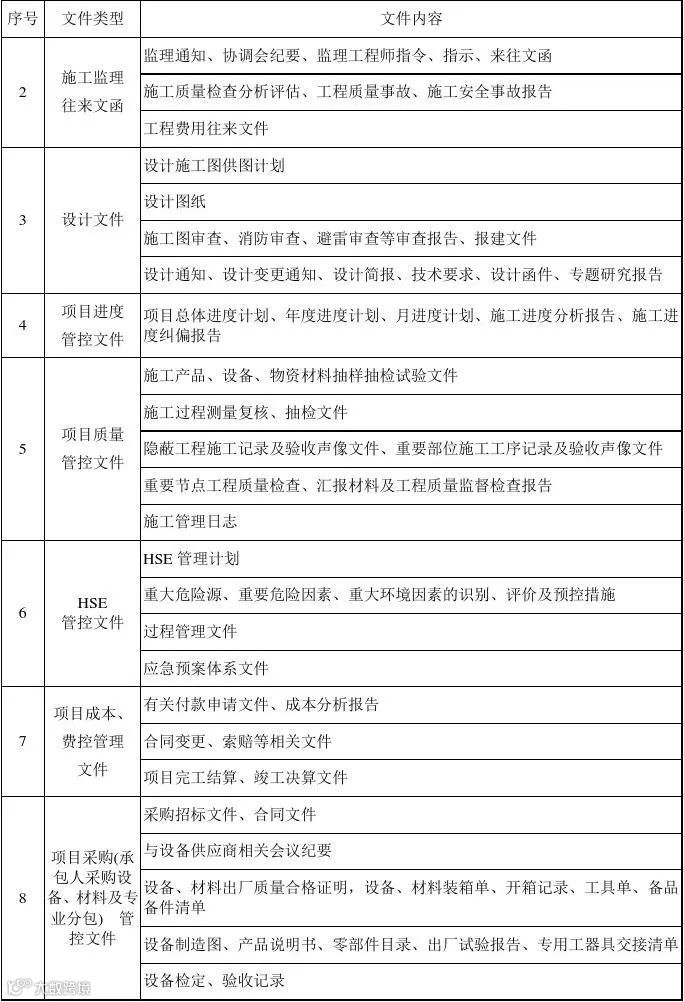

项目主要文件见下表:

免责声明
本公众号部分内容来自网络、报刊及电视台,我们对文中观点保持中立,对所包含内容的准确性、可靠性或者完整性不提供任何明示或暗示的保证,请仅作参考。我们尊重作者的成果,如有侵权,请联系我们及时删除。非常感谢,支持原创,欢迎投稿。投稿请联系13286989892(可添加手机微信)

广东海空金控投资有限公司是一家专门从事特色小镇建设、乡村振兴、田园综合体、政府政策咨询、项目孵化、军民融合产业、政府与社会资本合作(PPP)业务的有限责任公司。团队实力雄厚,合作资源丰富。诚信、专业、热情、感恩,力争成为国内顶尖的综合投资与运营商。
地 址:广东省湛江市霞山区人民大道中3号新世纪大厦三楼
联系电话:0759-2366968
