【背景介绍】
2018年起,深圳政府有关部门对新出让的住宅用地项目和新建人才房、保障性住房项目全面实施装配式建筑。
2021年9月,深圳公司在第二批次集中供地中获取三个项目,为打造出高品质装配式住宅项目,将龙华项目作为装配式建筑应用的试点单位,坪山项目、龙岗项目作为推广目标,经过全员的共同努力,目前试点工作已初见成效,推动了项目的顺利实施,使标准化技术及管理动作日趋完善,精益管理能力得到了加强。
【项目难点】
1.各区对装配式建筑报建要求略有差异;
2.三个项目均含150米超限高层,需全精装修交付,技术难度高;
3.公司首次使用装配式建筑技术,处于摸索阶段。
深圳公司技术管理部面临着成本费用高、预制构件生产要求高、建筑总高度和层高限制等因素,推广装配式建筑运用时,存在一定的局限性。对此,该部门积极勇于创新,以设计为先导,积极探索装配式建筑全过程的精益管理模式,逐渐建立适用于深惠地区装配式项目的精益管理体系,并形成标准化技术要求及管理动作,努力打造高品质装配式住宅。
1.加强学习培训。
前往兄弟单位学习装配式技术与运用,现场专家对深圳区域装配式政策、深化设计流程、技术方案、装配式工艺等内容进行详细讲解。此次学习,保障了技术队伍在装配式专项设计上,做好了技术储备,为后续的工作总体安排和管控方案设计奠定了基础。
2.提早介入主体建筑方案设计。
采取装配式设计和主体设计相结合的模式,在设计方案初期,使装配式设计与建筑设计高度适配,充分考虑标准化的户型和建筑体型、楼型,为装配式设计标准化实施创造有利条件,减少后期的修改成本。

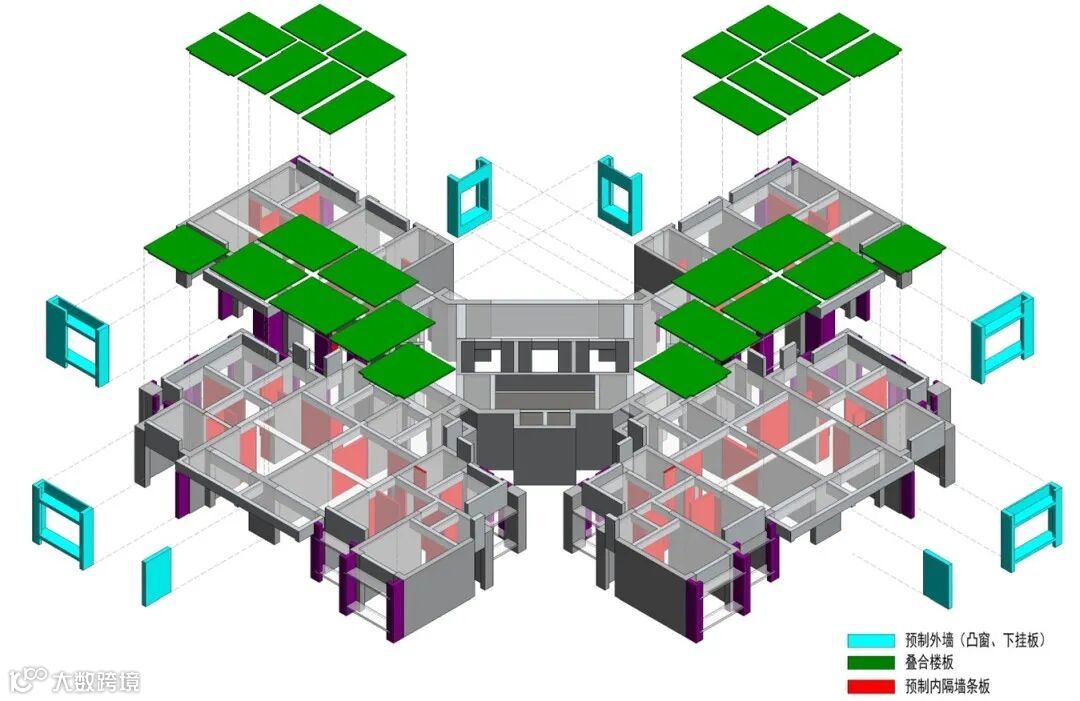

(拆分三维模型)
3.高效制定装配式设计方案。
为更大程度地运用标准化设计,在装配式设计方案阶段中,按照深圳装配式政策规定,技术管理部组织两家设计单位统一了装配式拆分方案,同时预制构件采用了预制外墙(凸窗、下挂板)、预制叠合板以及预制内隔墙板相结合的模式。
4.装配式设计标准化联动。
深化设计阶段中,组织设计单位对三个项目的装配式设计进行深入研究讨论,共同对预制构件进行了标准化设计。如确定预制凸窗的做法样式、企口尺寸等;确定叠合板厚度;确定钢筋桁架筋的规格等。构件设计的标准化,大大减少了装配式模具数量,降低了构件生产成本,减少安装质量风险。

(龙华项目装配式方案专家评审)
综上几项措施,三个项目的装配式方案均一次性通过专家评审的认同,现阶段取得的成效,不仅控制了装配式土建及安装成本,又保障了报建进度,为后续结构超限评审预留了充足时间。
预制构件工业化生产是实施装配式建筑的关键一环,技术管理部通过实地探访、实时监督,有效开展质量管理工作。

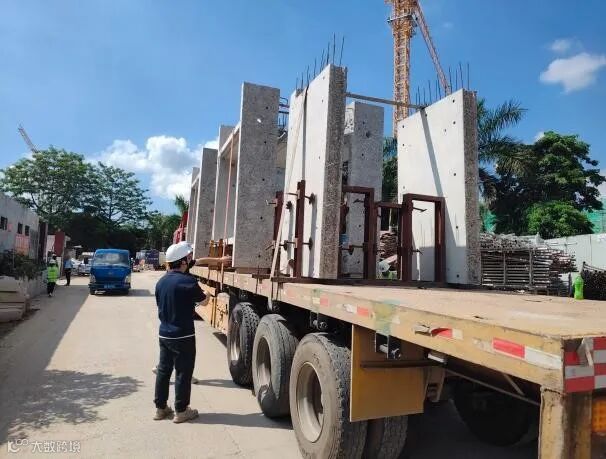

(龙华项目构件厂实地验收)
技术管理部、工程管理部共同组织相关单位前往构件厂,对龙华和坪山项目的首批装配式预制构件进行验收,确保构件进场前的质量保障,并根据检查情况对构件厂的构件生产提出技术性指导建议,力求规避质量风险。

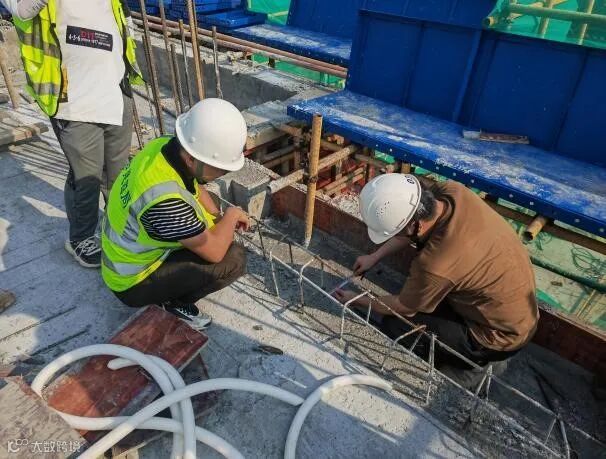

预制构件在进场前采取联合复验的方式全面排查质量问题。其次,为确保安装工作顺利开展,对构件安装前的质量、节点连接等方面进行再次复查。

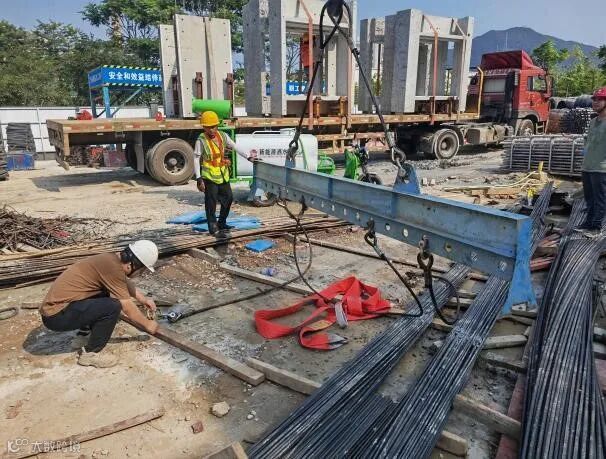

(龙华项目构件厂实地验收)

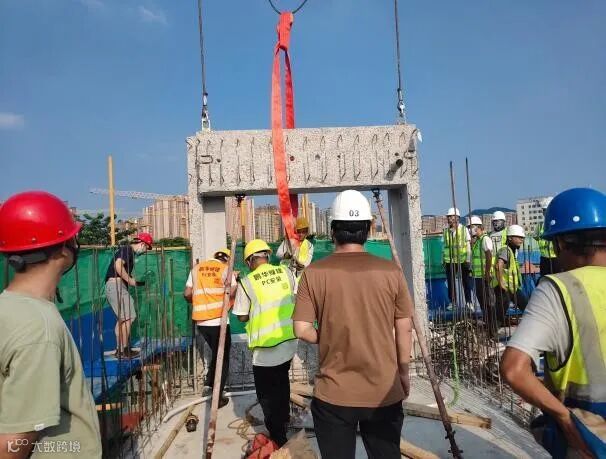

技术人员深入一线,驻点项目现场,当好项目“智囊团”。一是技术方面,在现场开展装配式首层结构转换层的预埋质量及安装检查,对现场发现的问题迅速归纳总结并督促整改,同时加强一线施工人员技术能力的提升。二是现场管控方面,进一步做好实时监督工作。

(装配式技术交底及现场培训)
剖析案例,分享经验。
随着龙华项目装配式建筑的运用,技术管理部剖析龙华项目中发现的质量、安全、进度等问题,组织施工单位进行技术交底及现场培训,确保先进的经验顺利向坪山和龙华项目推广。

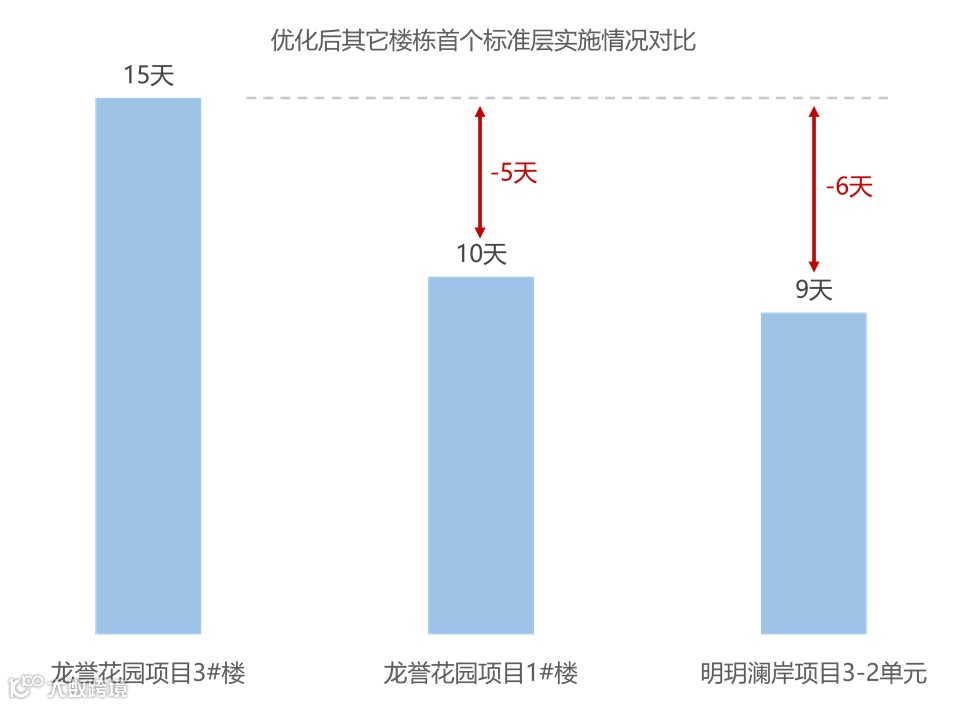

(坪山项目优化技术后,首个标准层实施情况对比)
案例推广,立竿见影。
龙华项目由于场地狭小、构件厂距离较远等客观因素,导致现场管理、协调难度大。经过深圳公司各部门互相协作配合,对场地布置、构件协调机制、工序安排等方面进行优化,1号楼的首层工期显著缩短至10天。
龙华项目试点工作开展后,将技术经验推广到坪山、龙岗项目,成效立竿见影。坪山项目中,一是首栋首层工期进一步缩短至9天。二是装配式预制构件首次吊装的质量检查中发现,生产阶段和现场施工过程中产生的问题共28个,相较龙华项目的问题数量减少约52%。
(坪山项目质量检查)
今年来,深圳公司技术管理部秉持着“专业、专一、专注”的初心,始终坚定不移地走高质量发展道路,通过打造高品质装配式项目的精益管理体系,不断提升项目品质及竞争力,一方面规避了风险,实现了技术迭代升级,在推进在建项目顺利建造的同时为公司后面的新项目积累经验;另一方面,用扎实的技术、科学的管理,提升了项目的品质及竞争力,助力打造出具有保利特色的行业品牌。
